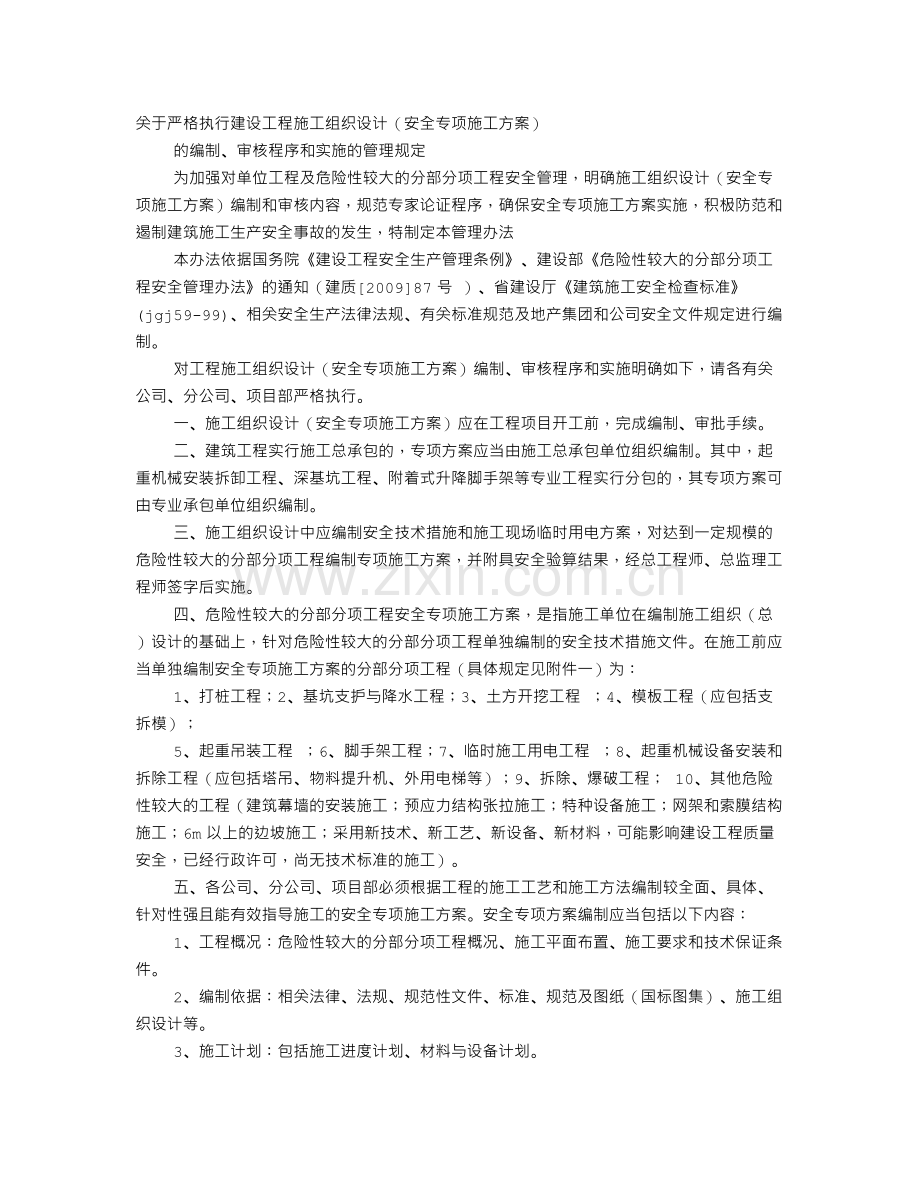

1、关于严格执行建设工程施工组织设计(安全专项施工方案)的编制、审核程序和实施的管理规定为加强对单位工程及危险性较大的分部分项工程安全管理,明确施工组织设计(安全专项施工方案)编制和审核内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,特制定本管理办法本办法依据国务院建设工程安全生产管理条例、建设部危险性较大的分部分项工程安全管理办法的通知(建质200987号 )、省建设厅建筑施工安全检查标准(jgj59-99)、相关安全生产法律法规、有关标准规范及地产集团和公司安全文件规定进行编制。对工程施工组织设计(安全专项施工方案)编制、审核程序和实施明确如下,请各
2、有关公司、分公司、项目部严格执行。一、施工组织设计(安全专项施工方案)应在工程项目开工前,完成编制、审批手续。二、建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。三、施工组织设计中应编制安全技术措施和施工现场临时用电方案,对达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经总工程师、总监理工程师签字后实施。四、危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全
3、技术措施文件。在施工前应当单独编制安全专项施工方案的分部分项工程(具体规定见附件一)为:1、打桩工程;2、基坑支护与降水工程;3、土方开挖工程 ;4、模板工程(应包括支拆模);5、起重吊装工程 ;6、脚手架工程;7、临时施工用电工程 ;8、起重机械设备安装和拆除工程(应包括塔吊、物料提升机、外用电梯等);9、拆除、爆破工程; 10、其他危险性较大的工程(建筑幕墙的安装施工;预应力结构张拉施工;特种设备施工;网架和索膜结构施工;6m以上的边坡施工;采用新技术、新工艺、新设备、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工)。五、各公司、分公司、项目部必须根据工程的施工工艺和施

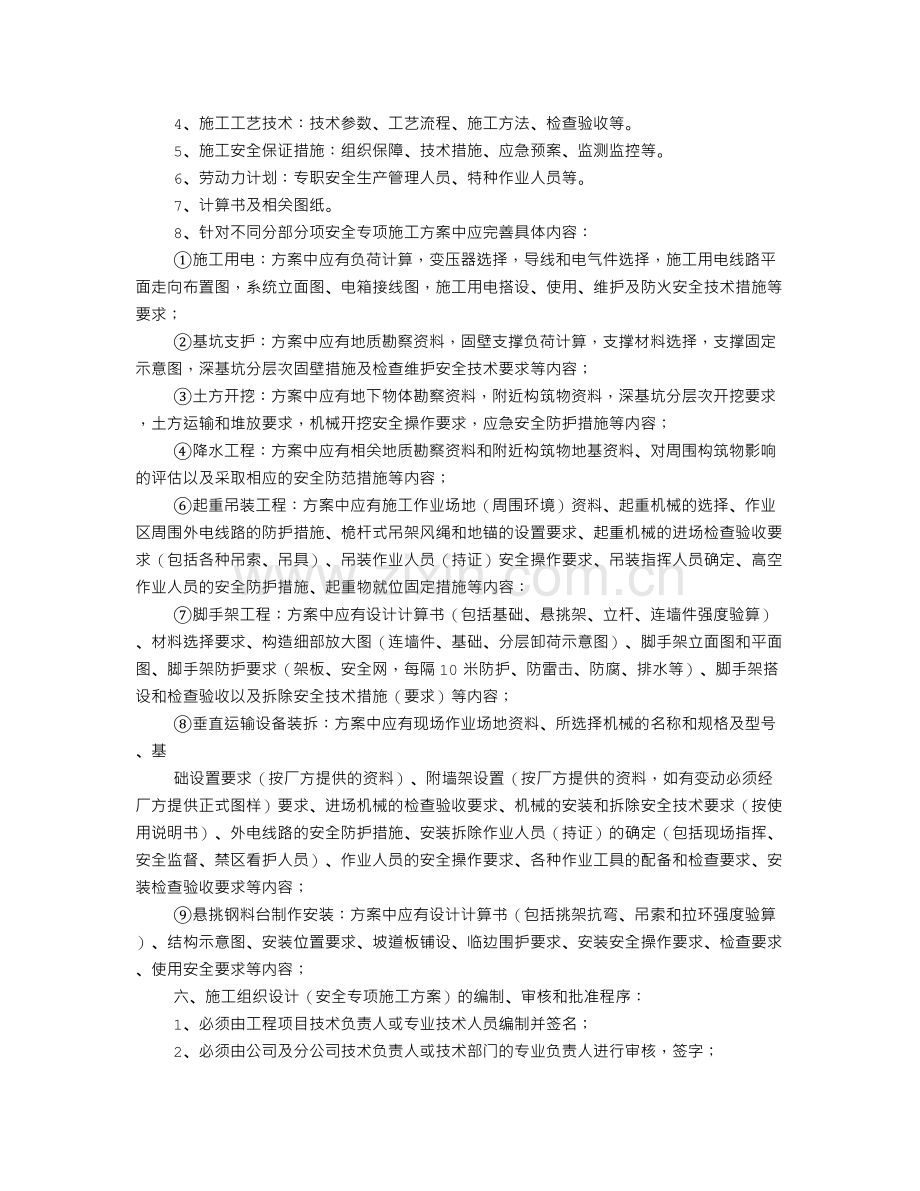

4、工方法编制较全面、具体、针对性强且能有效指导施工的安全专项施工方案。安全专项方案编制应当包括以下内容:1、工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。2、编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。3、施工计划:包括施工进度计划、材料与设备计划。4、施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。5、施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。6、劳动力计划:专职安全生产管理人员、特种作业人员等。7、计算书及相关图纸。8、针对不同分部分项安全专项施工方案中应完善具体内容:施工用电:方案中应有负荷计
5、算,变压器选择,导线和电气件选择,施工用电线路平面走向布置图,系统立面图、电箱接线图,施工用电搭设、使用、维护及防火安全技术措施等要求;基坑支护:方案中应有地质勘察资料,固壁支撑负荷计算,支撑材料选择,支撑固定示意图,深基坑分层次固壁措施及检查维护安全技术要求等内容;土方开挖:方案中应有地下物体勘察资料,附近构筑物资料,深基坑分层次开挖要求,土方运输和堆放要求,机械开挖安全操作要求,应急安全防护措施等内容;降水工程:方案中应有相关地质勘察资料和附近构筑物地基资料、对周围构筑物影响的评估以及采取相应的安全防范措施等内容;起重吊装工程:方案中应有施工作业场地(周围环境)资料、起重机械的选择、作业区
6、周围外电线路的防护措施、桅杆式吊架风绳和地锚的设置要求、起重机械的进场检查验收要求(包括各种吊索、吊具)、吊装作业人员(持证)安全操作要求、吊装指挥人员确定、高空作业人员的安全防护措施、起重物就位固定措施等内容:脚手架工程:方案中应有设计计算书(包括基础、悬挑架、立杆、连墙件强度验算)、材料选择要求、构造细部放大图(连墙件、基础、分层卸荷示意图)、脚手架立面图和平面图、脚手架防护要求(架板、安全网,每隔10米防护、防雷击、防腐、排水等)、脚手架搭设和检查验收以及拆除安全技术措施(要求)等内容;垂直运输设备装拆:方案中应有现场作业场地资料、所选择机械的名称和规格及型号、基础设置要求(按厂方提供的
7、资料)、附墙架设置(按厂方提供的资料,如有变动必须经厂方提供正式图样)要求、进场机械的检查验收要求、机械的安装和拆除安全技术要求(按使用说明书)、外电线路的安全防护措施、安装拆除作业人员(持证)的确定(包括现场指挥、安全监督、禁区看护人员)、作业人员的安全操作要求、各种作业工具的配备和检查要求、安装检查验收要求等内容;悬挑钢料台制作安装:方案中应有设计计算书(包括挑架抗弯、吊索和拉环强度验算)、结构示意图、安装位置要求、坡道板铺设、临边围护要求、安装安全操作要求、检查要求、使用安全要求等内容;六、施工组织设计(安全专项施工方案)的编制、审核和批准程序:1、必须由工程项目技术负责人或专业技术人员
8、编制并签名;2、必须由公司及分公司技术负责人或技术部门的专业负责人进行审核,签字;3、必须由工程技术部的专业技术人员进行审批、签名并盖工程技术部门章;4、必须由总工程师审查批准、签名。总工程师对工程施工组织设计(安全专项施工方案)的审查批准权不得委托或授权;5、分包单位的工程施工组织设计(安全专项施工方案)经分包单位编制、审核和批准后,报总包单位确认。6、审批栏中应有明确的审批意见;7工程技术部应建立审批登记台帐七、对于超过一定规模的危险性较大的分部分项工程,应当组织专家对专项方案进行论证。 超过一定规模的危险性较大的分部分项工程范围见附件二。应当组织专家组进行论证审查的安全专项施工方案,应先
9、论证后审批。施工单位根据专家组提出的书面论证审查报告进行完善,完善后的安全专项施工方案须经公司工程技术部及总工程师和监理单位审核和批准,方可实施。专家论证程序见附件三八、施工过程中更改方案的,必须经公司工程技术部及总工程师和监理单位审核和批准人员同意,并形成书面方案。九、专项安全技术方案实施1、专项安全技术方案实施前应由施工技术负责人(项目部)向负责具体施工的人员进行书面技术交底,并由双方签字确认。2公司、分公司应当指定专人对专项方案实施情况进行现场监督和按规定进行监测。发现不按照专项方案施工的,应当要求其立即整改;发现有危及人身安全紧急情况的,应当立即组织作业人员撤离危险区域。3危险性比较大
10、的专项安全技术方案实施中,应明确安全监管人员,实施监控,建立监控记录4、对于按规定需要验收的危险性较大的分部分项工程,公司及分公司应当组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。5、总工程师及工程技术部门每月定期巡查安全专项方案实施情况。附件: 1、危险性较大的分部分项工程范围2、超过一定规模的危险性较大的分部分项工程范围3、超过一定规模的危险性较大的分部分项工程专家论证程序4、施工组织设计(安全专项施工方案)封面样式5、施工组织设计(安全专项施工方案)审批表6、一般施工方案封面样式7、一般施工方案审批表附件一危险性较大的分部分项工程
11、范围一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kn/m2及以上;集中线荷载15kn/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。(三)承重支撑体系:用于钢结构安装等满堂支撑体系。四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10kn
12、及以上的起重吊装工程。(二)采用起重机械进行安装的工程。(三)起重机械设备自身的安装、拆卸。五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。(二)附着式整体和分片提升脚手架工程。(三)悬挑式脚手架工程。(四)吊篮脚手架工程。(五)自制卸料平台、移动操作平台工程。(六)新型及异型脚手架工程。六、拆除、爆破工程(一)建筑物、构筑物拆除工程。(二)采用爆破拆除的工程。七、其它(一)建筑幕墙安装工程。(二)钢结构、网架和索膜结构安装工程。(三)人工挖扩孔桩工程。(四)地下暗挖、顶管及水下作业工程。(五)预应力工程。(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的
13、分部分项工程。篇二:专项施工方案编制审批管理制度专项施工方案编制、审批管理制度专项施工方案是建筑施工安全的指导性文件,对于加强施工现场的安全管理,预防生产事故,具有极为重要的意义。根据有关法律、法规和规定,结合企业实际,特制定本制度。一、 专项施工方案的编制1、单位工程由项目技术负责人组织项目部有关人员编制施工组织设计时,应根据工程特点、施工工艺、作业条件编制相应的安全技术措施。2、分部分项工程中,专业性强、危险性大的项目,由项目专业施工人员会同项目有关人员编制施工方案,并采取相应的安全技术措施,确保施工安全。3、施工组织设计中的安全技术措施,应列出施工部位的危险点和注意事项,各种安全防护设施
14、,用品用具要一并纳入用料计划,填写安全生产、文明施工资金使用计划申报表。4、分部分项工程中的基础工程、施工用电、模板工程、脚手架、大型设备(塔机外用电梯等)、文明施工、应急救援预案等,要根据施工总平面布置图,结合不同专业的特点,制定具体预防事故的措施。5、专项施工方案中的安全技术措施,要针对性强,以防止高处坠落、物体打击、坍塌、触电伤害、机械伤害为重点,全面规范施工现场的安全管理,实现安全责任目标。二、 安全施工方案审批程序1、单位工程的专项施工方案由项目部技术负责人编制后,报项目经理审查,然后填写安全技术方案(措施)审批表报公司职能部门(技术管理部、生产计划部、质量安全部等)审核,总工程师审
15、批,并盖取企业公章后。2、公司审批后的专项方案,报建设单位和监理单位的负责人审批,经批准同意后,项目部按此组织施工。3、审批过程中,对于内容不全面、针对性不强,或违反施工工艺,达不到安全技术标准的,返回项目重新修订后,再按程序签批。三、 安全工作责任1、审批后的专项施工方案,由项目经理或技术负责人组织项目施工管理人员和班组长进行交底,交底内容要详细、周到,参与人员清楚工作内容,明确安全工作责任。2、项目部按照审批后的专项施工方案组织施工,任何人不得擅自改变施工方案,若因施工安全确需改变的,必须以书面材料报公司总工程师同意。3、专项施工方案的执行情况,由公司技术管理部和质安管理部人员负责抽查,对
16、未按专项施工方案组织施工的,有权责令项目部纠正,对危及生命安全的,有权停工整改。3、未经批准或未编制专项方案组织施工的,将追究项目主要负责人的责任,对无专项方案发生事故的,将加重处罚,触犯法律的,移送司法机关处理。国都建设(集团)有限公司2010年8月10日篇三:安全专项施工方案的编制审核安全专项施工方案的编制审核、论证及审批程序及要求(1)编制审核:建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员进行审核,审核合格后由施工企业技术负责人签字,盖单位章。(2)专家论证审查:a)建筑施工企业应当组织不少于5人的专家组,对已编制的安全专项施工方案进行论证审查。b
17、)安全专项施工方案专家组必须提出书面论证报告,施工企业根据论证审查报告进行完善,施工企业技术负责人签字后报总监理工程师审批。c)专家组书面论证审查报告应作为安全专项施工方案的附件,在施工过程中,施工企业应严格按照安全专项施工方案组织施工。(3)审批:项目部将企业技术负责人签批后的专项施工方案及专家论证意见一同报项目总监,总监依据强制性标准等要求对专项方案进行审核,审核合格后签名批准实施。物业安保培训方案为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。其中专业理论知识内容包括:保
18、安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗
19、争。工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。2、培训要求1)保安理论培训通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。2)消防知识及消防器材的使用通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。3) 法律常识及职业道德教育通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。4) 工作技能培训
