1、土钉墙+挂网喷浆基坑支护施工工艺流程本工程分两层开挖,第一层挖土深度自然地坪下挖3m,采用放坡(1:0.3)+土钉墙的支护方法,坡顶设一排1m长摩擦锚杆,土钉墙共设3排土钉,长度分别为6m、4.5m、4.5m。土钉采用25钢筋,梅花形布置,喷射砼设计强度C20,设计配比为水泥:砂:碎石=1:2:2(重量比),喷射厚度为:100mm,水灰比0.450.55网片采用6.5钢筋,间距(双向)150mm150mm,加强筋采用16钢筋,菱形布置在土钉端部。1、工艺流程:钉杆制作 修理边坡造孔土钉杆安设注浆挂网钉头固定喷射砼2、土钉造孔要求 (1)必须对开挖出的边坡进行人工修整,确保边坡的平整度,待监理验
2、收后方进行下一道工序的施工。(2)本工程采用人工成孔,孔直径130mm,孔深宜大于设计孔深100mm,成孔倾角约15度。3、土钉制作安装 (1)土钉采用25钢筋。 (2)土钉杆接头应采用焊接的搭接接头,焊接必须符合规范要求。 (3)土钉杆体应沿土钉轴线方向每隔1.5米设置一个居中支架,居中支架采用6.5 HPB235钢筋制作,并将用作居中支架的钢筋弯成弧形与土钉杆焊接。(4)土钉孔造好后应尽快放置土钉,土钉放入前应认真检查杆体质量。4、注浆:水泥浆液采用P.C32.5级普通硅酸盐水泥,水灰比0.450.55,注浆压力0.40.5MPa。注浆注意事项如下:(1)浆液应随搅随用,并在初凝前用完。注

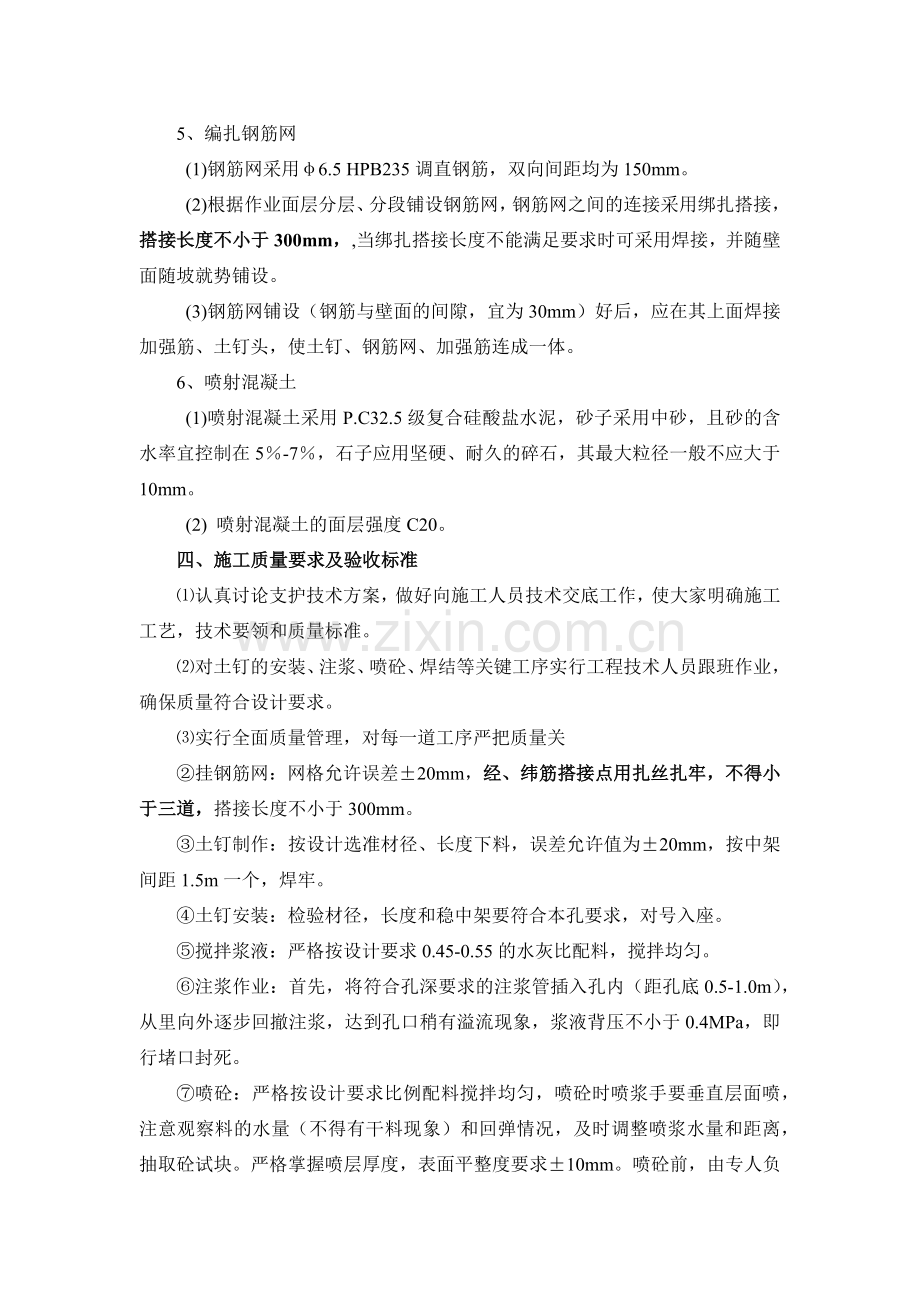

3、浆作业开始时,应先用水或稀水泥浆循环注浆系统12min,确保注浆时浆液畅通。(2)注浆完毕,当浆液硬化后,若发现浆液没有充满土钉孔时,应进行补浆,浆体初凝前需补浆12次。5、编扎钢筋网 (1)钢筋网采用6.5 HPB235调直钢筋,双向间距均为150mm。 (2)根据作业面层分层、分段铺设钢筋网,钢筋网之间的连接采用绑扎搭接,搭接长度不小于300mm,,当绑扎搭接长度不能满足要求时可采用焊接,并随壁面随坡就势铺设。 (3)钢筋网铺设(钢筋与壁面的间隙,宜为30mm)好后,应在其上面焊接加强筋、土钉头,使土钉、钢筋网、加强筋连成一体。6、喷射混凝土 (1)喷射混凝土采用P.C32.5级复合硅酸盐
4、水泥,砂子采用中砂,且砂的含水率宜控制在5-7,石子应用坚硬、耐久的碎石,其最大粒径一般不应大于10mm。 (2) 喷射混凝土的面层强度C20。四、施工质量要求及验收标准认真讨论支护技术方案,做好向施工人员技术交底工作,使大家明确施工工艺,技术要领和质量标准。对土钉的安装、注浆、喷砼、焊结等关键工序实行工程技术人员跟班作业,确保质量符合设计要求。实行全面质量管理,对每一道工序严把质量关挂钢筋网:网格允许误差20mm,经、纬筋搭接点用扎丝扎牢,不得小于三道,搭接长度不小于300mm。土钉制作:按设计选准材径、长度下料,误差允许值为20mm,按中架间距1.5m一个,焊牢。土钉安装:检验材径,长度和
5、稳中架要符合本孔要求,对号入座。搅拌浆液:严格按设计要求0.45-0.55的水灰比配料,搅拌均匀。注浆作业:首先,将符合孔深要求的注浆管插入孔内(距孔底0.5-1.0m),从里向外逐步回撤注浆,达到孔口稍有溢流现象,浆液背压不小于0.4MPa,即行堵口封死。喷砼:严格按设计要求比例配料搅拌均匀,喷砼时喷浆手要垂直层面喷,注意观察料的水量(不得有干料现象)和回弹情况,及时调整喷浆水量和距离,抽取砼试块。严格掌握喷层厚度,表面平整度要求10mm。喷砼前,由专人负责检查土钉制作、注浆、挂网等质量是否符合设计要求,下达喷砼指令后才能开始喷砼。 锚杆及土钉墙支护工程质量检验标准 项 序 检查项目 允许偏
6、差或允许值 检查方法 单位 数值 主 控 项 目 1 锚杆土钉长度 mm 30 用钢尺量 2 锚杆锁定力 设计要求 现场实测 一 般 项 目 1 锚杆或土钉位置 mm 100 用钢尺量 2 钻孔倾斜度 1 测钻机倾角 3 浆体强度 设计要求 试样送检 4 注浆量 大于理论计算浆量 检查计量数据 5 土钉墙面厚度 mm 10 用钢尺量 6 墙体强度 设计要求 试样送检 五、成品保护1、在进行喷射混凝土施工中,必须对基坑边标准安全护栏、水、电管线进行遮挡,以防污染。2、造孔施工中如发现硬物以及管线等异常情况必须及时上报现场工长,以免造成安全质量问题。3、生活区设立垃圾堆放池,垃圾及时清理。4、砼施工应悬挂配合比标牌,计量器具齐全准确且由专人使用保管。5、各种材料分类推放,做到散材成方,型材成垛,各种材料明确标识。6、固定设备搭设保护棚,入口处悬挂设备标志及操作规程。7、必须派专人对开挖的边坡进行修整,修坡的的土方,不得紧靠基坑外侧堆放,以免地面超荷引起土体位移、支撑破坏. 湖南安信岩土工程有限责任公司 2013/11
