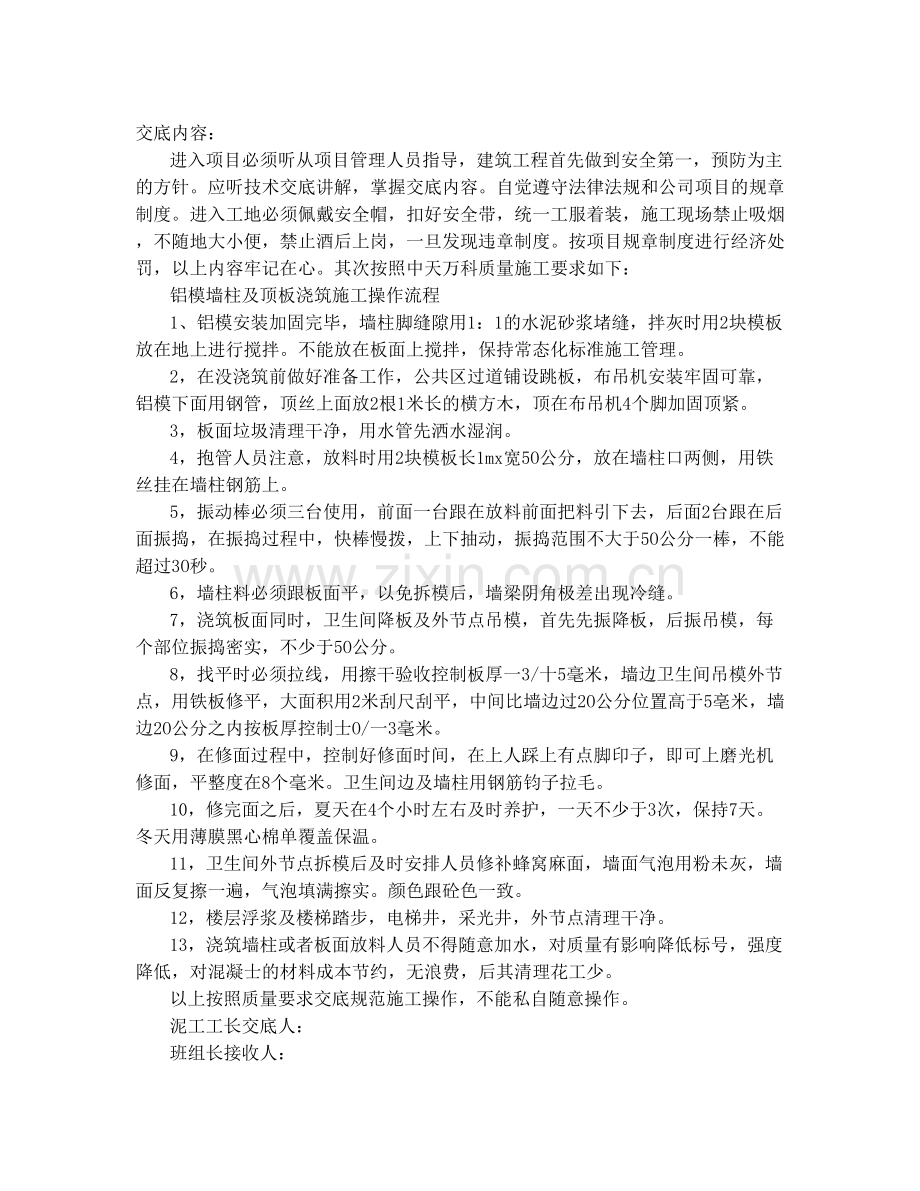

1、交底内容:进入项目必须听从项目管理人员指导,建筑工程首先做到安全第一,预防为主的方针。应听技术交底讲解,掌握交底内容。自觉遵守法律法规和公司项目的规章制度。进入工地必须佩戴安全帽,扣好安全带,统一工服着装,施工现场禁止吸烟,不随地大小便,禁止酒后上岗,一旦发现违章制度。按项目规章制度进行经济处罚,以上内容牢记在心。其次按照中天万科质量施工要求如下:铝模墙柱及顶板浇筑施工操作流程1、铝模安装加固完毕,墙柱脚缝隙用1:1的水泥砂浆堵缝,拌灰时用2块模板放在地上进行搅拌。不能放在板面上搅拌,保持常态化标准施工管理。2,在没浇筑前做好准备工作,公共区过道铺设跳板,布吊机安装牢固可靠,铝模下面用钢管,顶

2、丝上面放2根1米长的横方木,顶在布吊机4个脚加固顶紧。3,板面垃圾清理干净,用水管先洒水湿润。4,抱管人员注意,放料时用2块模板长1mx宽5O公分,放在墙柱口两侧,用铁丝挂在墙柱钢筋上。5,振动棒必须三台使用,前面一台跟在放料前面把料引下去,后面2台跟在后面振捣,在振捣过程中,快棒慢拨,上下抽动,振捣范围不大于5O公分一棒,不能超过3O秒。6,墙柱料必须跟板面平,以免拆模后,墙梁阴角极差出现冷缝。7,浇筑板面同时,卫生间降板及外节点吊模,首先先振降板,后振吊模,每个部位振捣密实,不少于5O公分。8,找平时必须拉线,用擦干验收控制板厚一3/十5毫米,墙边卫生间吊模外节点,用铁板修平,大面积用2米

3、刮尺刮平,中间比墙边过2O公分位置高于5亳米,墙边2O公分之内按板厚控制士O/一3毫米。9,在修面过程中,控制好修面时间,在上人踩上有点脚印子,即可上磨光机修面,平整度在8个毫米。卫生间边及墙柱用钢筋钧子拉毛。10,修完面之后,夏天在4个小时左右及时养护,一天不少于3次,保持7天。冬天用薄膜黑心棉单覆盖保温。11,卫生间外节点拆模后及时安排人员修补蜂窝麻面,墙面气泡用粉未灰,墙面反复擦一遍,气泡填满擦实。颜色跟砼色一致。12,楼层浮浆及楼梯踏步,电梯井,采光井,外节点清理干净。13,浇筑墙柱或者板面放料人员不得随意加水,对质量有影响降低标号,强度降低,对混凝士的材料成本节约,无浪费,后其清理花工少。以上按照质量要求交底规范施工操作,不能私自随意操作。泥工工长交底人:班组长接收人: 年 月 日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
