1、目 录一、 前言二、 工程概况(一) 工程概述、设计要求(二) 场地工程地质条件(三) 施工技术关键(四) 工期(五) 质量目标三、 主要施工方法、技术要求四、 施工进度计划(一) 总体安排(二) 主要进度控制点设置五、 施工组织、劳动力计划(一) 施工组织机构设置(二) 施工职责及用量部署(三) 劳动力需用量计划六、 主要施工设备计划(一) 主要机具需用量(二) 主要检验、测量和试验设备需用量七、 质量检验计划(一) 材料检验(二) 过程检验(三) 最终检验八、 施工技术措施(一) 工程质量保证措施(二) 安全保证措施责任制(三) 现场安全文明施工组织措施九、 施工总平面布置十、 竣工资料归

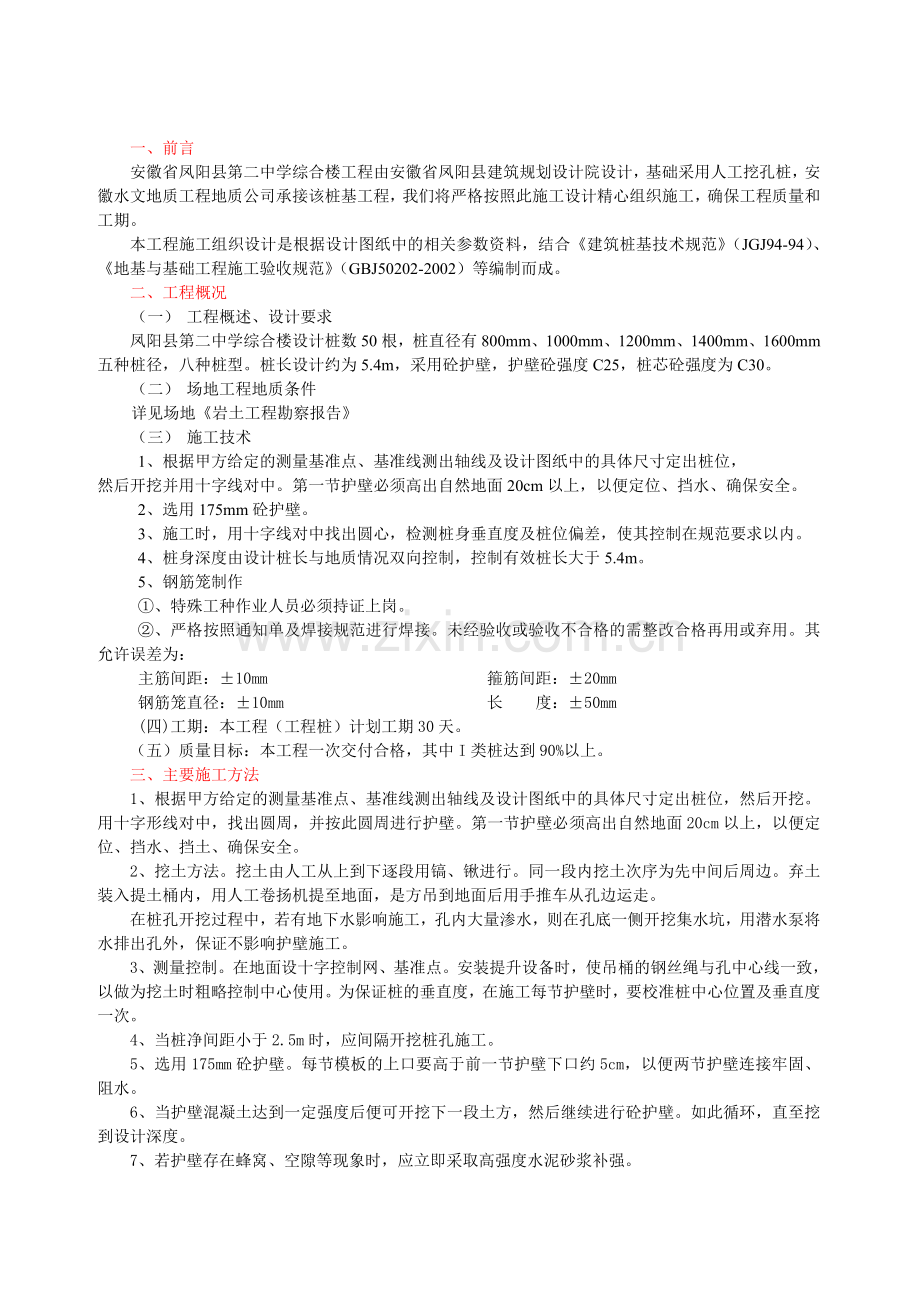

2、档一、 前言安徽省凤阳县第二中学综合楼工程由安徽省凤阳县建筑规划设计院设计,基础采用人工挖孔桩,安徽水文地质工程地质公司承接该桩基工程,我们将严格按照此施工设计精心组织施工,确保工程质量和工期。本工程施工组织设计是根据设计图纸中的相关参数资料,结合建筑桩基技术规范(JGJ94-94)、地基与基础工程施工验收规范(GBJ50202-2002)等编制而成。二、 工程概况(一) 工程概述、设计要求凤阳县第二中学综合楼设计桩数50根,桩直径有800mm、1000mm、1200mm、1400mm、1600mm五种桩径,八种桩型。桩长设计约为5.4m,采用砼护壁,护壁砼强度C25,桩芯砼强度为C30。(二

3、) 场地工程地质条件详见场地岩土工程勘察报告(三) 施工技术1、根据甲方给定的测量基准点、基准线测出轴线及设计图纸中的具体尺寸定出桩位,然后开挖并用十字线对中。第一节护壁必须高出自然地面20cm以上,以便定位、挡水、确保安全。 2、选用175mm砼护壁。 3、施工时,用十字线对中找出圆心,检测桩身垂直度及桩位偏差,使其控制在规范要求以内。 4、桩身深度由设计桩长与地质情况双向控制,控制有效桩长大于5.4m。 5、钢筋笼制作 、特殊工种作业人员必须持证上岗。、严格按照通知单及焊接规范进行焊接。未经验收或验收不合格的需整改合格再用或弃用。其允许误差为:主筋间距:10mm 箍筋间距:20mm钢筋笼直

4、径:10mm 长 度:50mm(四)工期:本工程(工程桩)计划工期30天。(五)质量目标:本工程一次交付合格,其中I类桩达到90%以上。三、主要施工方法1、根据甲方给定的测量基准点、基准线测出轴线及设计图纸中的具体尺寸定出桩位,然后开挖。用十字形线对中,找出圆周,并按此圆周进行护壁。第一节护壁必须高出自然地面20cm以上,以便定位、挡水、挡土、确保安全。2、挖土方法。挖土由人工从上到下逐段用镐、锹进行。同一段内挖土次序为先中间后周边。弃土装入提土桶内,用人工卷扬机提至地面,是方吊到地面后用手推车从孔边运走。在桩孔开挖过程中,若有地下水影响施工,孔内大量渗水,则在孔底一侧开挖集水坑,用潜水泵将水

5、排出孔外,保证不影响护壁施工。3、测量控制。在地面设十字控制网、基准点。安装提升设备时,使吊桶的钢丝绳与孔中心线一致,以做为挖土时粗略控制中心使用。为保证桩的垂直度,在施工每节护壁时,要校准桩中心位置及垂直度一次。4、当桩净间距小于2.5m时,应间隔开挖桩孔施工。5、选用175mm砼护壁。每节模板的上口要高于前一节护壁下口约5cm,以便两节护壁连接牢固、阻水。6、当护壁混凝土达到一定强度后便可开挖下一段土方,然后继续进行砼护壁。如此循环,直至挖到设计深度。7、若护壁存在蜂窝、空隙等现象时,应立即采取高强度水泥砂浆补强。8、钢筋笼制作依据施工技术关键之第5条。9、桩芯砼采用商品砼,每根桩做一组试

6、块,并按规定送实验室标养试验。10、当挖至设计深度,通知甲方及有关部门验收,合格后方可扩底、安放钢筋笼,进行浇灌。浇注过程中要分层浇、捣、振,使用P700插入式振动棒振捣密实。四、施工进度安排(一)、总体安排:本工程计划投入搅拌机1台,电焊机1台,水泵10台,工程桩施工时间30天。(二)、主要进度控制点设置根据国家规范、规定和设计施工图要求,使该工程整个施工过程处于受控状态,结合本工程实际情况,共设置2个控制点。材料控制:保证进场材料符合设计及国家规范要求,必须跟上施工进度。钢筋笼制作:按总体进度安排制作钢筋笼,钢筋笼制作后由质检员自检合格并报监理检验合格后,置于专门钢筋笼存放处储存。五、施工

7、组织及劳动力计划(一)施工组织机构设置针对本工程施工工期短、施工质量要求高等特点,我公司将组建一个无论在组织上和实践上均具有丰富桩桩施工经验的项目部管理班子组织施工,劳动力将组织一支具有一定技术和文化素质、并具有丰富夯扩桩施工经验的专业队伍,以确保工程质量,施工安全和工期的前提下完成本桩基工程式。现场组织机构见附图5-1。(二)1、项目经理:负责整个施工过程中的人、机、料计划组织、调配及质量、安全、进度管理,为项目第一责任人。2、施工负责:负责施工过程中的机械、设备完好及生产人员的调控,是贯彻执行施工组织方案,安全文明生产的主要负责人。3、技术负责:负责整个项目施工过程中的一切技术管理管理工作

8、(如施工组织设计施工中的技术质量调控提交竣工报告等。)4、技术员:负责现场技术资料记录、整理,原材料复检、验收,是技术负责的助手的技术管理措施方案的具体执行人。5、质检员:负责各道工序的质量检查(自查),杜绝不合格材料、成品的使用和隐蔽。6、安全员:负责整个施工过程中的机械设备、劳动防护及安全情况的督促与检查,同时负责安全保卫工作。7、材料员:负责材料计划及原材料验收、统计、建档等工作,是原材料质量、数量控制的具体负责人。8、机械操作员:负责打桩机操作,维修保养。9砼搅拌工:负责砼配比搅拌,保证桩身砼质量。10、电焊工:负责现场钢筋笼按设计规范制作,不合作产品杜绝使用和隐蔽。(三)劳动力需用量

9、计划,具体如下:挖掘工: 20人搅拌上料工:5人砼熟料工: 6人钢筋工: 6人(四) 施工材料计划工程施工材料要提前做好准预算,落实货源,并确保工程政党施工材料需用量,其计划见附表5-2。六、主要施工设备计划(一)主要设备需用量:详见附表6-1。(二)主要检验、测量和试验设备需用量: 吊磅2台 水准仪1架 经纬仪1架 坍落度桶2个 圈尺5个 游标卡尺1个 试模12组 送水继时器2个七、质量检验计划(一)材料检验按照计划要求进行材料购制,材料组负责采购,并取得材料质保书,质检员负责对材料的数量、质量、规格进行复核。(二)过程检验 由专职测量员进行框线、轴线施测,质检员负责复核,严格控制桩位偏差。

10、施工过程中由技术员的质检员对施工工序进行把关。钢筋笼焊接、砼浇注必须严格按照操作指导书进行控制,各道工序和关键点由质检员进行把关。 隐蔽工程的验收由监理单位和质检员共同参加,满足设计要求的方可隐蔽。(三)最终检验桩基工程施工结束后,砼强度达到28天,由桩基检测单位进行对桩基动测看能否满足设计要求。八、施工技术措施(一)工程质量保证措施本桩基工程和质量以优良标准为目标,拟定措施如下:1、建立质量保证体系:本工程将在ISO9002国际质量谁体系下,根据公司质量手册的程序文件的规定,制定项目质量保证计划,开展全面质量管理教育,强化全员质量意识,形成全员、全方位、全过程的质量管理网络,使项目质量保证体

11、系得到有效的运行。 质量保证体系图详见附录8-1。2、严把材料进场关:工程所有材料进场时,要有质保书、合格证,并要按规定进行检查和复试,合格后方准使用。材料送检严格执行“见证取样”制度,严禁不合格的材料用于工程上。3、做好技术交底工作:各分部分项工作施工前,要有项目总工程师、工长编制分部分项工程书面技术交底,由项目经理审批,主管工长执行,质量检查员监督检查。技术交底内容包括:原材料要施工工具,施工工艺,质量标准,安全注意事项等,使各部分项工程施工做到“施工按规范,操作按规程,验收按标准”。4、加强各项技术复核工作:各轴线、标高、桩位、钢筋笼、混凝土等施工部位,要由项目总工程师主持,有关技术、质

12、检人员参加进行严格的技术复核,以避免发生质量事故,对复核中发现的问题,要认真处理,处理后再重新进行复核。复核完毕要有复核手续。5、做好隐蔽工程验收工作:钢筋笼必须经项目部组织有关人员进行自检,合格后报请监理人员验收合格后方可进行安放,并填写钢筋笼隐蔽工程验收记录。6、把住分项工程验收评定关,事先制定各分部分项工程的质量目标,做到样板引路,坚持挂牌制,责任制和质量三检制。7、实行质量跟踪检查制:施工现场设专职检查员,及时发现问题,解决问题,清除质量隐患。专职质量检查员执行质量否决权和质量奖罚制度。8、加强试验计划的实施与管理工作:工程开工前,要按规范要求编制施工计划,对砼试块要及时进行制作和养护

13、,用数据来保证质量的可靠性。9、做好竣工资料的惧和整理工作:竣工资料要真实,与工程同步、齐全,能有效地反映整个施工过程和工种质量状况。10、尊重服从建设单位、监理单位和工程质量监督部门对本工程的监督检查。11、记录员必须认真、严格、如实地进行现场记录,各种原始资料不得涂改。(二)安全生产保证措施详见安徽水文地质工程地质公司文件(水工司19952号)关于印发“挖孔灌注桩(辐射井)施工安全技术规程”的通知,如通知中的条文与本组织设计相关内容不一致,以组织设计为准。安全施工目标是杜绝重大人身和机械事故,一般工伤频率不超过0.25%,其措施如下:1、建立健全安全保证体系和检查监督体系,项目经理部、施工

14、队设专职安全员及各班组兼职安全员,认真执行安全生产责任制确保安全施工。 安全保证体系图详见附图8-2。2、施工人员进场院后应及时进行三级教育(见安全生产教育分类图附1、附2)。针对工程施工阶段的特点,教育职工牢固树立“安全第一,预防为主”的思想,在施工过程中自觉做好施工防护和人身防护,确保安全生产。3、加强安全管理制度化:坚持“五同时”、“三不放过”制度,坚持特种作业持证上岗制度,坚持定期检查、评比制度,坚持安全值班制度,坚持工前交底、工后讲评活动,坚持安全周日活动,奖罚制度。4、施工现场设置安全标语牌,危险区段设置安全警示樗,施工区用围墙封闭,施工人员挂牌出入,禁止无关人员随便出入。5、施工

15、用电符合JGJ46-88施工现场临时用电安全技术规程的要求,所有机电设备做到专人负责,并持证上岗,禁止非专业人员动用电器设备。a、施工现场用电必须采用三相五线制,三级配电、二级保护。所有设备必须按一机一闸一漏电装置进行安装。b、施工场地的电缆的电缆要架空,离地面不水于2.5m,严禁拖地和压埋土中。6、各种施工机械要定期进行保养,不准带病运转,不准超负荷作业,危险部位要有安全防护装置,操作人员要持证上岗按照操作规程操作。7、做好安全管理标准化,建立安全技术档案和个人安全档案,各种安全设施和机械设备要有检查记录,施工管理人员的工资、奖金要与安全挂钩。8、人工挖孔桩施工时的具体措施:人工挖孔桩最薄弱

16、的环节就是安全问题。为了保证施工顺利进行,本工程现场配备一名有经验的专职安全员。对现场施工中的电气,机具,安全设施进行检查和监督,及时发现问题,妥善处理,消除一切事故隐患。a、所有人员进入施工现场必须戴好安全帽,系好帽带。b、下孔作业人员必须头戴安全帽,手戴安全绝缘手套,脚穿长筒鞋,孔内严禁吸烟。c、井台面上操作人员必须时刻保持警惕,尤其是在孔内作业时决不得擅自离开岗位,要认真观察孔内一切动态,保持与孔内人员的不断联系,发现问题及时报告和处理。d、专职质检员要每天随时注意天气气候变化,对大风,大雨的预报采取相应的措施。e、孔口护壁必须高出原地面20cm,无人施工时井口必须加盖板,以防杂物或人员

17、掉入孔内。f、任何情况下,提升设备不得超载运行,供人员上下用的吊笼应经常检查、维修和保养。g、从井口到孔底设置一个软梯,随深度加大,供孔内作业人员应急孔使用。h、挖孔深度超过25m,为防止孔底挖掘工缺氧窒息,应注意及时利用鼓风机向井底送风。i、专职质检人员要每天检查井壁的稳定情况,发现问题及时处理,待消除隐患后现时进行作业。j、孔口四周不准堆杂土,混凝土护圈顶上不许放置操作工具,严防坠落伤人。(三)现场文明保证措施1、施工现场周围设置高度不低于2.0m的围墙,粉刷涂白,保持整洁完整,非施工人员、车辆严禁入内。2、施工主要出入口设五牌一图(工程概况图、管理人员名单及监督电话牌、消防保卫牌、安全生

18、产牌、文明施工牌及施工现场平面图),各牌设置整齐牢固,内容合理,图面美观。3、现场构件,材料要按规划堆放,要求砂、石成堆,各种材料分类分规格标识清楚。4、机械设备,临建设施要按总平面规划进行布置,未经批准,任何人不得乱动。5、施工区域和办公区域应明确划分,安排合理,设置标牌,办公、生活进行绿化布置,清洁卫生分片包干到班组,要经常保持场地平整,道路排水畅通,照明充足,无长流水、长明灯和路障。6、施工人员的饮食要严格执行仪器卫生法等有关规定,饮水要供应开水,饮水器具要清洁。7、现场内的厕所要专人保洁,场内不允许随地大小便。施工场地要求谁做谁清,随做随清,工完场清。8、搞好与建设单位、监理单位、协作

19、单位和团结,保持工作与感情的协调,共同完成施工任务。9、加强对干部职工的教育,强化全盘意识,协同配合作战,定期组织召开各工种间协调会,解决各工序间的密切配合问题,保证关键工序顺利施工。(四)工程工期保证措施1、组织指挥机构,统一调度认真组织施工。2、认真做好各项施工准备工作,确保按期开工。3、对成品、半成品和紧缺物质及时订货,防止工程脱节现象的产生。按日编制施工作业计划和材料供应计划,使材料能及时进场。4、利用微机技术推行全面计划管理,以进度控制点为主,采用网络计划跟踪技术和动态管理,坚持日平衡,周调度,保证计划实施。5、优化劳动组合,组织专业队伍,推行三全(全员、全过程、全优)承包制度,充分

20、发挥职工积极性,提高工时利用率。6、确保人力、物力、机械设备满足工程施工需要,加强施工机具管理,定期进行检修、保养,保证机具良性运转,充分发挥效能,确保施工正常进行。九、施工现场总平面布置1、建立现场平面管理责任制,绘制现场总平面图。2、按总平面规划布设临建,施工机械和安全防护,堆放材料,成品、半成品和电路,未经审批不得随意变更。3、施工通道处,施工区域布设隔离防范措施,仓库配备消防器材。4、现场砂、石料场、钢筋棚、水泥库用100mm厚的C20素砼铺平,保证道路畅通,场地整洁。5、现场要建立文明施工责任制,文明施工管理条件进行施工。施工现场总平面布置图详见附录9-1。十、 竣工资料归档在工程施

21、工过程中资料员会同技术人员做好各种原始资料的惧和整理工作,工程施工结束后,技术负责人及时组织技术人员按照规范要求编写工程竣工报告,并附以下资料:1、工程施工组织设计2、施工组织方案及开工报告3、测量放线记录4、原材料(包括砂、石、水泥、钢材、焊条)质保书及试验报告5、原始施工记录6、隐蔽工程验收记录7、工程技术质量联络单、处理记录、签证8、砼配合比报告、砼试块检测报告及评定资料9、质量评定资料10、岩土工程勘察报告11、桩基工程检测报告12、桩基工程竣工报告安全技术专项方案人工挖孔桩安全施工专项方案人工挖孔桩施工最突出的是安全问题,其中最重要的是必须绝对保证人的安全。本工程施工自始至终必须认真

22、贯彻安全生产方针、政策、法规和规定,坚持“以人为本”、“安全第一,预防为主”、“安全生产人人有责”的原则,加强安全教育,提高安全意识,强化安全管理,明确安全责任,形成安全工作的“三讲”(天天讲、事事讲、人人讲)风气,一切防范于未然,把措施落在实处,实现杜绝重大机械伤亡事故及一般工伤率不大于2.5%的安全目标,顺利完成施工任务。本人工挖孔桩工程施工安全工作的重中之重是防止坠落伤人和防止触电。一、 安全管理措施1、强化安全管理,建立安全保证体系项目经理为本工程施工的第一责任人,副经理(工地负责人)为安全工作第一控制人,以下由项目专职安全员、施工队专职安全员和班组兼职安全员形成本项目三级安全管理网络

23、。从上到下一级控制一级,从下到上一级向一级保证,明确各级安全职责,切实把安全管理工作落实到实处。2、制定各项安全管理制度,并付诸实施。安全施工岗位责任制:把安全责任目标分解到岗,落实到人明确各岗位的安全职责,并作为重要内容写入施工队及作业班组的“作业承包协议书”中。安全生产教育制度:由公司和项目部分别对项目管理人员及施工作业人员进行安全生产的教育培训,凡未经教育的人员均不得上岗。安全技术交底制度:开工前由项目部对作业班组和全体施工作业人员进行具体明确的安全技术交底,未经交底不得开工。安全检查制度:a、 公司安全管理部门按年度计划对在建施工项目的安全工作进行定期、不定期的检查。b、 项目部每半个

24、月至一个月进行一次安全自检。c、项目部专职安全员施工作业期间每天对工地进行巡检,在对检查中发现的安全问题和事故隐患,即时向施工队长和安全责任人指出,限时整改,并跟踪检查整改情况。安全施工例会制度:项目部每周至半个月开一次安全生产例会,总结上一期的安全工作,指出安全管理薄弱环节、当前存在的安全问题和隐患,提出处理意见和解决措施,布置下期安全工作。、特殊工种持证上岗制度:主要是电工、电焊工、吊车起重工等特殊专业工种,必须持本专业有效岗位证书方允许上岗作业。、事故处理制度:一旦发生安全事故,必须按“报告安全事故事故处理事故调查调查报告”的规定程序处理,坚持“五同时”,“四不放过”的原则。、安全奖惩制

25、度:对违反操作规程违反安全制度规定的人员,对有安全管理问题或发生安全事故的班组和施工队,除进行教育外,按规定进行相应的经济处罚,对屡教不改者除进行经济处罚外,还要进行通报批评,责令停止施工,清退出场;对安全工作出色的人员和班组以及施工队按规定进行相应的奖励和表扬;奖惩采取上一级连带形式,即对安全责任者奖惩的同时,对其上一级和管理人员和领导者也进行奖惩,其奖惩的额度大大这人者的水平。对项目部管理人员,其工资、奖金则与安全挂钩。3、努力实现安全管理规范化、标准化。根据公司安全管理工作规定与要求,建立本工程项目的安全技术档案和个人安全档案,对进入施工的全部人员、设备均应建档、记录。执行建设部关于施工

26、项目现场管理的规定和国家“建设工程项目管理规范”,按照合肥市文明示范工地标准和创建安全文明示范工地的管理目标和安全文明施工目标,争取达标。二、施工现场安全防护措施和一般规定1、施工作业区封闭式作业,禁止无关人员进入作业区。2、作业区设置必要的出入通道,通道口、砼搅拌机旁、配电箱旁、以及离通道口较近的旁边设置醒目的安全警示牌。3、进入作业区的人员必须戴安全帽,系好帽带,穿戴整齐。管理人员与作业人员的安全帽颜色应有明显区别,并在上班时佩带证明身份的证卡。各级安全员必须确保本职范围内的施工过程不出重大安全事故。4、每天出工前、收工后各施工队专职安全员和队长负责对本队施工范围内的用电线路、电器与机械设

27、备、安全防护装置以及手摇绞车的提升与制动机构进行检查,发现问题及时及时处理,严禁凑合使用;收工后各班组负责制及时将井口盖盖好,由各施工队安全员负责检查。5、项目部设专职机械修理工,负责对各类机械和器具的维修,确保其性能良好。6、随时注意天气预报,对大风、大雨等天气变化采取相应的预防措施,以防意外事故发生。三、井口及井下作业1、井口砌筑的井口圈必须高出自然地面0.20.3米;井下有人作业时,井口圈上严禁放置任何工具和其他物件。2、井口1米范围内严禁堆放渣土、杂物,提出井的渣土及时运至指定位置堆放。3、井下有作业时,井口不得离人,井下及口人员必须保持不断的联系。4、每口井配备一个井盖,井下无人作业

28、时必须盖好井盖,确保无意外坠落事故发生。5、手摇绞车卡锁和制动装置必须可靠、好用;提引钢丝绳不得有扭结、断股及磨损现象,其配置最小长度不宜小于最大井深加上2米以上的长度,放到井底后,卷筒上剩余圈数不得少于圈。6、提土桶等提土器具必须结实耐用,栓结牢靠,在施工过程中,井口及井下人员必须随时注意有无破损现象,一旦发现必须立即更换。7、井深超过去时10米时,下井前须先送风换气,确认井内空气清洁后,方可下井作业,作业时应向井持续送风,送风量不小于25升秒。8、通入井下的高压风管、送风管、排水管及照明电缆必须保证不老化、无破损,并在井口采取相对稳定的悬挂措施,其在地表部分应敷设相对整齐,不允许横跨作业区

29、的车行便道。9、对于孔间距小于规范规定的2.5d(设计桩径)和1.5D(设计扩底径直径)的桩孔,原则上应间隔跳挖,挖孔作业过程中可视具体情况,如在不稳定土层和强风化带中相邻两孔,宜间隔23米深度进行挖掘,以免发生穿孔坍塌现象。10、下孔作业人员,必须头戴安全帽、手戴工作手套、脚穿长筒胶鞋,挖掘坚硬岩石时,还应戴上护耳塞、风镜或防毒面具等;孔内禁止吸烟。11、孔顶的电动葫芦或超重台必须专人管理和操作,尤其当在孔内作业时,绝不能擅自离岗,应保持与孔内作业人员的不断联系,随时做好孔内作业人员的撤离准备,必须常备一条均布打了结的安全尼龙绳,以防吊具失灵时,供孔内的作业人员应急出孔用。12、井内应设置半

30、圆形钢板护盖,当取土吊桶上下运行时,孔内作业人员必须在该护盖下面工作。13、供孔下作业用的风镐送风胶管,必须在连接处用铅丝扎紧捆牢,并在孔口处扎住,防止风管脱落伤人。四、施工机械和用电安全1、本工程施工机械主要是潜水泵、电焊机、砼搅拌机、空压机和超重吊车,操作者必须严格遵守和类机械相应的操作规程,对于施工生产用电和照明用严格必须遵守施工现场临时用电安全技术规程。2、施工机械必须保持良好珠性能,其转动部位,必须装设安全防护罩(网)。3、现场动力用电,必须为三项五线制,实行二级保护,所有电器设备必须“一机一闸一漏电保护器”,并保证其接零、接地良好。4、场区内主供电电缆必须凌空架设,绝缘必须可靠,离

31、地面高度不小于2.5米。5、施工后用电缆、电线不得有老化和破损现象,电缆、电线在不得已顺地敷设时,不得跨越作业区内的车行便道和从水中、烂泥中穿越,并保持拖地线路基本整齐,不相互纠缠和交叉。6、分配电箱和开头箱使用合肥市安全文明站推荐产品,安装应离地面不小于是米,并有防雨措施,其安装位置和负荷能力应合理,并必须配置过载装置和漏电装置,保证分级分段保护作用。7、井下使用的潜水泵电缆严禁承受外力作用,应将其附着于排水软管上,在井口予以固定。8、严禁带电维修电路,当对电路维修时,必须切断前一级电源,并悬挂醒目的“停电维修”樗牌或派人看守。电路和电器作业及维修时,严禁非持证(电工证)人员上岗操作。9、现

32、场照明用电采用软质橡胶护套线,并配有漏电保护装置。10、作业区夜间照明用碘钨灯距地面不小于2.5米;井下照明用12V或24V的防水安全灯。11、作业区夜间在通道口及有人行走地段的井口附近布置红色警示灯。12、不论室内、室外的一切电缆、电线上禁止悬挂物品或晾晒衣物。五、消防措施1、招待中华人民共和国消防法和建设部关于建筑工地防火的规定,加强消防管理,对施工人员进行消防知识的教育,现场设消防值班人员,主要由项目部和各施工队专职安全员兼任,在进行日常安全检查的同时检查防火措施的落实。2、施工队对本队宿舍、食堂的安全防火及文明施工和环境卫生进行包干,确保防火安全和本队生活区的环境卫生。3、施工队食堂的

33、锅灶及烟囱与工棚塑料必须有一定的防火距离或隔火措施。4、施工队食堂边和工棚边应放一定数量的黄砂和安置必要匠水龙头备用。5、工棚内严禁躺在铺位上吸烟。6、工棚内严禁明火照明。凤阳二中人工挖孔桩桩身混凝土浇注专项技术方案一、扩孔与桩身混凝土浇注时间安排由于该工程桩间距较近,桩孔扩孔后桩间土体较薄,浇注混凝土时很容易出现孔壁垮塌事故,所以计划将该式往扩孔工作与桩身混凝土浇注工作穿插进行,即将间距较近的部分桩先进行扩孔并浇注桩身混凝土,然后再将剩余的桩进行扩孔并浇注桩身混凝土。二、浇注前准备工作1、机具准备:砼试块模,砼坍落度筒。2、现浇砼:现场按C30配合比搅拌砼符合质量要求,并已经建设单位和监理单

34、位确认。3、作业条件:场地已平整,场内道路畅通,桩孔周围场地已清理。桩孔和钢筋笼安装已经隐蔽验收并已签认。现场备足合格材料。三、清孔1、桩孔成孔结束后,进行第一次清孔,清除孔壁和孔底的沉渣及杂物,堵塞护壁上明显的漏水孔隙,并用潜水泵将孔底积水抽干革命,使积水不大于50mm深。2、第二次清孔,在吊放钢筋笼后随即进行,如在下笼过程中,孔内没有落入土、石块和积水过大,则可免。四、混凝土灌注工艺1、现场采用人工混凝土干孔灌注工艺。2、灌注时,分层灌注和振捣,每层厚度1.01.5米,其中扩大头部位分层厚度可减至平均1.0米左右,丈夫顶以下6米以内直至桩顶每浇注1 米即进行振捣。3、笼径以外的环境必须振捣

35、。4、振动棒振捣时,振捣深度应插入深度应插至两层混凝土界面以下,快插慢提,振捣点数按振动棒作用下面积和桩径而定,一般以振捣棒作用半径的1.5倍为宜,振捣必须充分,不能漏点。5、每一组桩浇注时,必须连续进行,不得中断。如果因故中断超过2小时,应对井下混凝土进行新鲜化处理,并应插入适量短钢筋。6、混凝土面实际灌注标高应高出设计桩顶标高,确保桩顶部位混凝土强度等级符合设计要求,其浮浆过多时应予以清除,桩顶宜用抹刀抹平。7、每组桩孔混凝土应在现场进行不少于2次的坍落度试验,不符合要求的,不得使用。8、每台班制作一组试件(共3块),必须保证试块制作质量,试件脱模后应予编号,三天送去标养。五、质量验收标准

36、1、桩顶混凝土实际标高符合要求。2、清孔及浇注混凝土过程中,项目部主要人员均应在场,并有专人填写浇注记录,浇注结束后办理成桩签认手续。钢筋笼制作、安装技术交底记录 年 月 日工程名称曲阳东路桥桩基工程分项工程名称人工挖孔桩分部(子分部)交底内容:一、工作前准备工作1、机具准备:钢筋切割机、钢筋弯曲机、交流电焊机及焊钳面罩、8吨吊车型号规格满足要求,性能完好。其中:交流电焊机BX-300,额定容量20.5KVA,焊接电流300A。2、材料准备,质量符合要求。钢筋规格主筋为25、22,加筋规格为16,螺旋筋为10,必须符合质量要求,并已经复核合格,进场时主筋要逐根验收。电焊条按规范要求为E4303

37、、结500直径4(用于25、22主筋)碳钢焊条。18#铅丝绑扎。3、场地条件准备:钢筋加工场地已经平整,焊接场所已搭接式棚,并有足够的操作窨。焊机电源已接通。搭接焊焊体已经做过焊接试验,报告已出,焊接参数已确定。三、 钢筋笼制作工艺1、本工程只有一种形式(圆形),均须严格按图加工。2、主筋:调直、除锈工序可免。按不同的主筋长度和每批制作钢筋笼的数量合理计算,准确下料,尽量减少材料损耗和浪费。主筋焊接采用手工电弧焊。3、加劲筋笼组采用手工电弧焊,搭接焊工艺采单面焊,搭接长度10d,加劲箍必须保证圆度。4、钢筋笼组焊,采用加劲筋成型工艺,内置式加劲筋,加劲筋与主筋与主筋采用双面点焊,外箍筋(螺旋筋

38、)与主筋间隔用铅丝绑扎,两端必须点焊牢固,笼外径每隔2米设置一组垫块,垫块厚度50mm。5、钢筋笼可分批焊成、分批验收,按桩孔进行编号(挂牌),经验收后的钢筋笼按类别分类堆放,堆放地点必须平整,堆放整齐,不得超过2层。6、钢筋笼吊装:桩头验收完成后,清理现场障碍物,盖好所有井盖;准备好吊车运作场地,检查钢筋笼编号与桩号对应情况,不得出差错。钢筋笼制作通过自检抽检验收程序;仔细检查加强箍是否与主筋焊牢。用人工或吊车将钢筋笼运至井口周围。使用8T吊车;用22钢丝绳及U型扣件锁住钢筋笼;配专业超重工两名,用单滑轮快速起吊,防止变形。钢筋笼起吊:吊车起吊钢筋笼,对照孔口标高,固定起来,在桩顶标高位置,

39、用短钢筋头固定卡死,以保证钢筋笼居中和明确浇灌高度。项目专业技术负责人施工员班组长钢筋笼制作、安装技术交底记录 年 月 日工程名称曲阳东路桥桩基工程分项工程名称人工挖孔桩分部(子分部)交底内容:三、钢筋笼验收1、主控项目:主筋间距允许偏差10mm。钢筋笼长度允许偏差100mm。2、一般项目:加劲筋瑕螺旋筋间距允许偏差20mm。直径允许偏差20mm。主筋保护层允许偏差20mm。主筋在同一连接区段(以焊头中心的距离35d,且不小于500mm范围)为焊接拦头的数量不得超过主筋数量的50%。四、钢筋笼安装验收1、孔口位置居中,并固定。2、笼顶标高符合设计要求(即设计桩顶标高)笼顶标高允许偏差100mm

40、。项目专业技术负责人施 工 员班 组 长分部(分项)工程施工安全技术交底书单位:滁州市建筑安装工程公司 交底日期:2008年 月 日 工程名称:定远县曲阳东路桥 分部(分项)工程:人工挖孔 工种:人工挖孔施工安全基本要求:1、 班前检查工作周围环境;2、 班中检查不安全的问题;3、 班后检查活完清场措施;4、 严格遵守十项安全措施;5、 自觉维护现场安全设施;6、 时时注意不安全行为;7、 人人关心他人安全;8、 生产必须服从安全。安全技术交底要求:1、 本单位由工地技术负责人交底;2、 安全技术交底针对性要强,要全面;3、 项目经理、安全员、班组长均为接受交底人,接受交底后签字;4、 公司安

41、全、技术部门、项目经理,项目安全员、技术负责人,交底人和接受交底人各持一份备查。本部(项)工程特点:劳动强度,人工操作多,重点防护部位是孔口、绞架、钢丝绳及所使用的电气设备针对性安全技术交底内容:1、 开挖时严格遵守施工工艺,在进入松软地层、流沙地层和可能产生有害气体的地层,应先停止施工,制订措施报有关部门批准后方可施工,不得冒险作业。2、 本工地如地下水较丰富,应在含水层采取降水防沙措施。孔内水0.3米以下才能继续施工。3、 加强孔内监测。预先制订信号并按信号操作在施工过程中一定要注意通风,孔内达10米时必须通风。4、 在施工过程中,注意检查潜水泵、电机、电缆绝缘性,漏电保护器性能良好,做到

42、一机一闸一保护。孔内照明彩36V安全电压,经常检查绞架钢丝绳,不合格立即更换。5、 注意个人防护,在孔内作业时,必须戴安全帽及穿绝缘鞋,戴安全手套。交底人: 项目经理: 工地安全员: 班(组)长:分部(分项)工程施工安全技术交底书单位:滁州市建筑安装工程公司 交底日期:2008年 月 日 工程名称:定远县曲阳东路桥 分部(分项)工程:钢筋笼制作 工种:电焊施工安全基本要求:1、班前检查工作周围环境;2、班中检查不安全的问题;3、班后检查活完清场措施;4、严格遵守十项安全措施;5、自觉维护现场安全设施;6、时时注意不安全行为;7、人人关心他人安全;8、生产必须服从安全。安全技术交底要求:1、本单

43、位由工地技术负责人交底;2、安全技术交底针对性要强,要全面;3、项目经理、安全员、班组长均为接受交底人,接受交底后签字;4、 公司安全、技术部门、项目经理,项目安全员、技术负责人,交底人和接受交底人各持一份备查。本部(项)工程特点:对焊机、切割设备防护,操作人员个人防护。 针对性安全技术交底内容:1、 电焊机、切割机绝缘性良好,进出线端要有防护罩,配电箱、闸刀漏电保护性良好;2、 操作人员必须持证上岗,应严格要求电焊工按操作规程进行操作;3、 雷雨天不得在露天作业及潮湿地面作业;4、 经常检查焊枪绝缘情况,不准凑合使用;5、 工作人员要做好个人防护,严禁在个人防护不到位的情况下作业。交底人:

44、项目经理: 工地安全员: 班(组)长:目 录1 总论11.1项目摘要11.2 编制依据与研究范围31.3 建设规模41.4 主要建设内容41.5 投资估算及资金筹措41.6 工程效益52 投资环境及建设条件分析62.1 投资环境分析62.2 建设条件分析103 项目建设的必要性与可行性分析153.1 项目建设的必要性153.2 项目建设的可行性164 开发区规划与交通量预测174.1 项目区总体规划174.2 项目影响范围的交通量预测185工程建设方案215.1 设计标准及设计规范215.2 道路设计方案225.3 给排水工程设计285.4 道路照明345.5 电力综合管沟355.6 道路绿化工程355.7 交通安全及管理设施356 节能分析376.1 设计依据376.2 项目概况376.3 项目对所在地能源供应状况的影响376.4 项目用能方案、用能设备386.5 项目能源消耗量、能源消费结构、效率水平和能源管理水平386.6 节能措施分析评价386.7 节能措施建议396.8 结论397 环境保护407.1 大气环境质量407.2 交通噪声417.3 振动环境质量427.4 日照环境质量428 组织机构与人力资源配置438.1 施工组织机构438.2 项目部的职责43

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
