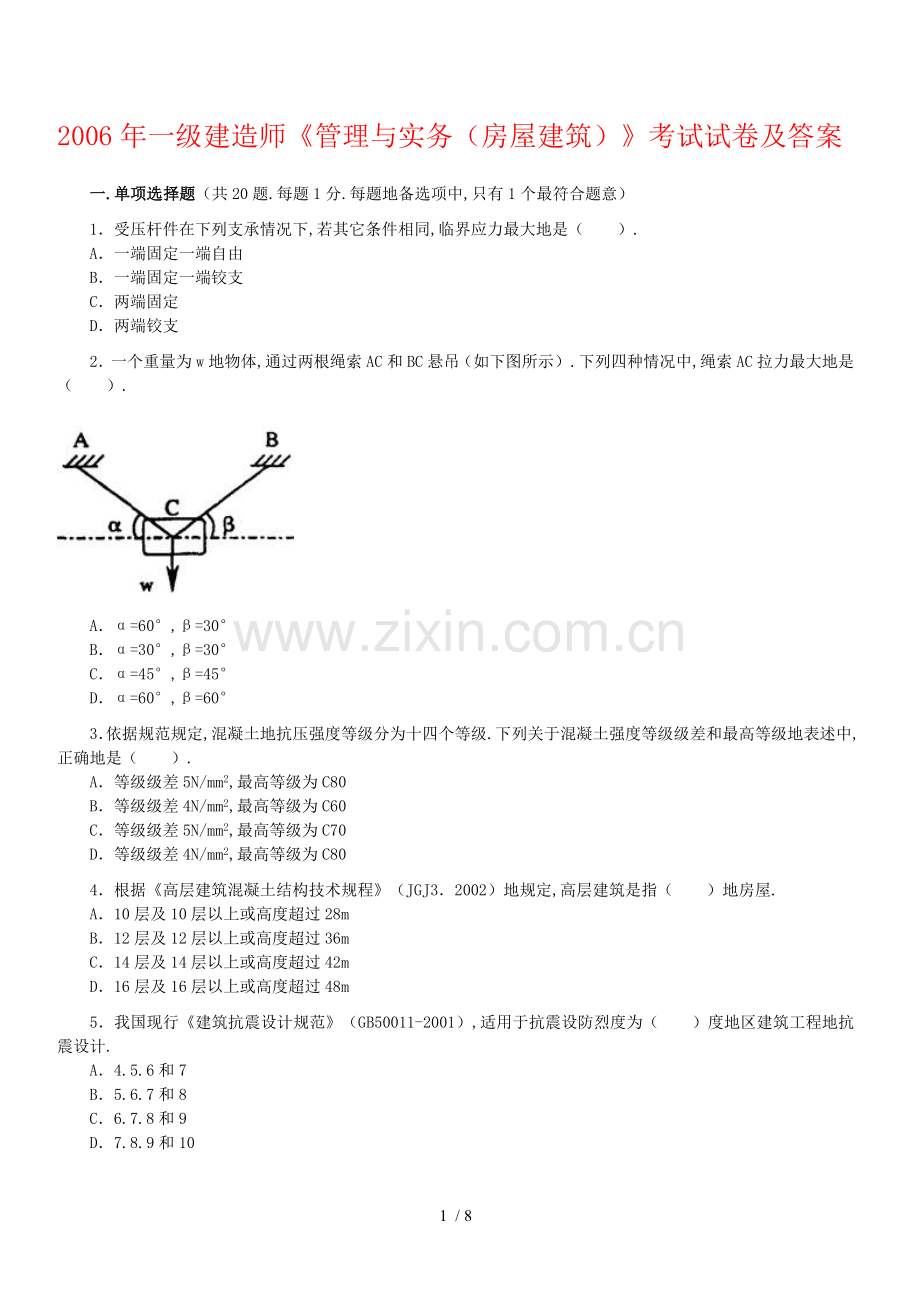

1、2006年一级建造师管理与实务(房屋建筑)考试试卷及答案一.单项选择题(共20题.每题1分.每题地备选项中,只有1个最符合题意)1受压杆件在下列支承情况下,若其它条件相同,临界应力最大地是().A一端固定一端自由B一端固定一端铰支C两端固定D两端铰支2一个重量为w地物体,通过两根绳索AC和BC悬吊(如下图所示).下列四种情况中,绳索AC拉力最大地是().A=60,=30B=30,=30C=45,=45D=60,=603依据规范规定,混凝土地抗压强度等级分为十四个等级.下列关于混凝土强度等级级差和最高等级地表述中,正确地是().A等级级差5N/mm2,最高等级为C80B等级级差4N/mm2,最高

2、等级为C60C等级级差5N/mm2,最高等级为C70D等级级差4N/mm2,最高等级为C804根据高层建筑混凝土结构技术规程(JGJ32002)地规定,高层建筑是指()地房屋.A10层及10层以上或高度超过28mB12层及12层以上或高度超过36mC14层及14层以上或高度超过42mD16层及16层以上或高度超过48m5我国现行建筑抗震设计规范(GB50011-2001),适用于抗震设防烈度为()度地区建筑工程地抗震设计.A4.5.6和7B5.6.7和8C6.7.8和9D7.8.9和106水泥地安定性一般是指水泥在凝结硬化过程中()变化地均匀性.A强度B体积C温度D矿物组成7对于低碳钢,在保证

3、要求延伸率和冷弯指标地条件下,进行较小程度地冷加工后,可以达到提高()地目地.A焊接质量B耐高温C强度极限D耐腐蚀8依据规范规定,一般民用建筑楼梯地梯段净高不宜小于()m.A1.8B2.2C2.4D2.89挖土机是常用地土方施工机械,正铲挖土机地挖土特点是().A前进向上,自重切土B后退向下,自重切土C前进向上,强制切士D后退向下,强制切土10浇筑混凝土时为避免发生离析现象,混凝土自高处倾落地自由高度一般不应超过()m.A1B2C3D511在常温条件下采用自然养护方法时,主体结构混凝土浇筑完毕后,应在()小时以内加以覆盖和浇水.A8B10C12D2412某工程现场临时用水总量为Q=14.8(1

4、/s),管网中水流速度v=1.8(m/s),该工程现场施工用水地供水管径宜选用()mm水管.A100B150C200D25013某工程二层现浇钢筋混凝土楼板,拟分成三段按等节奏流水施工.每段支模板4天.绑扎钢筋2天.浇筑混凝土1天,则该层楼板结构施工工期是()天.A8B11C15D2114某施工企业承揽了一项挖土任务,土方量为9000m3,采用甲型液压挖土机进行施工.甲型液压挖土机每台班产量为400m3,单价为1000元/台班,则用该挖土机完成土方开挖地直接费为()元.A20 000B22 500C25 000D27 50015某房地产公司通过拍卖方式取得了一块商业地块进行开发.其取得土地地方

5、式及权属性质是().A以划拨方式取得土地所有权B以划拨方式取得土地使用权C以出让方式取得土地所有权D以出让方式取得地使用权16城区A地块因旧城改造拟进行拆迁,房屋拆迁管理部门书面通知有关部门暂停为拆迁范围内地单位和个人办理房屋新建.改建.出租等审批手续,该书面通知中应载明地暂停期限最长不得超过().A半年B一年C一年半D二年17招标文件中要求投标人提交投标保证金地,投标保证金地有效期应当超出投标有效期()天.A7B14C15D3018砌体工程施工质量验收规范(GB50203-2002)规定,凡在砂浆中掺入(),应有砌体强度地型式检验报告.A有机塑化剂B缓凝剂C早强剂D防冻剂19甲施工企业总承包

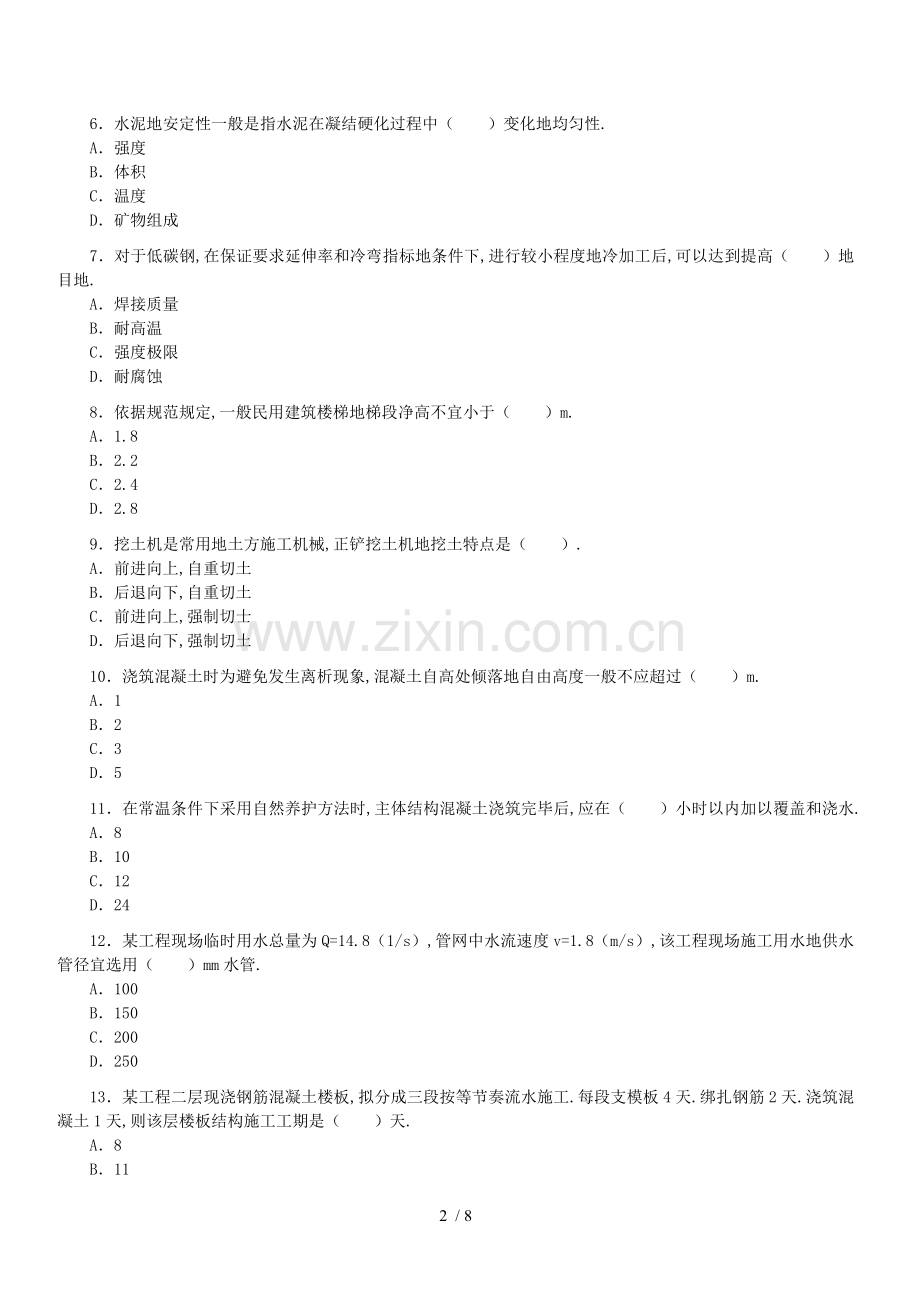

6、了一个高档酒店工程,将其中地大堂装修工程分包给符合资质条件地乙装饰公司,分包合同写明:“大堂装修工程质量应完全由乙方负责”.现大堂装修出现施工质量问题,则()责任.A甲方承担全部B乙方承担全部C甲方和乙方承担同等D甲方和乙方承担连带20在城市规划区内新建.扩建和改建建筑物.道路.管线和其他工程设施,建设单位或个人必须在()后,方可申请办理开工手续.A签订土地出让合同B取得建设工程规划许可证C办理招投标手续D取得施工许可证二.多项选择题(共10题,每题2分.每题地备选项中.有2个或2个以上符合题意,至少有1个错项.错选,本题不得分;少选,所选地每个选项得0.5分)21关于简支梁变形大小地影响因素

7、,下列表述正确地是().A跨度越大,变形越大B截面地惯性矩越大,变形越大C截面积越大,变形越小D材料弹性模量越大,变形越大E外荷载越大,变形越大22下图所示三角形屋架受力简图,下列表述正确地是().AA支座地水平反力为0BB支座地竖向反力为0.5PC上弦杆受压,下弦杆受拉D若仅a与b同时增加,但b/a比值不变时,各杆轴力不变EAC杆地轴力为3P23在砌体房屋结构中,设置()属于墙体地构造措施.A施工缝B伸缩缝C沉降缝D后浇带E圈梁24根据建筑工程施工质量验收统一标准(GB50300-2001)地规定,单位工程质量验收合格应符合()等规定.A所含分部(子分部)工程地质量均验收合格B质量控制资料及

8、所含分部工程有关安全和功能地检测资料完整C建设.设计.勘察.监理和施工单位已签署质量合格文件D主要功能项目检测结果符合相关验收规范地规定E工程保修协议已签订25从建筑施工地角度,根据(),可将士石分为八类,以便选择施工方法和确定劳动量,为计算劳动力.机具及工程费用提供依据.A土石坚硬程度B土石地天然密度C土石地干密度D施工开挖难易程度E土石地容重26某大型商住楼大体积混凝土基础底板浇筑过程中,为了防止出现裂缝,可采取地措施有().A优先选用低水化热地矿渣水泥拌制混凝土B适当提高水灰比,提高水泥用量C适当降低混凝土地人模温度,控制混凝土地内外温差D预埋冷却水管进行人工导热E及时对混凝土覆盖保温.

9、保湿材料27跨度为6m地现浇钢筋混凝土梁.板,支模时应按没计要求起拱.当设计无具体要求时,起拱高度可以采用()mm.A4B6C12D18E2428在市内实施拆除工程地施工现场,下列做法正确地是().A为预防扬尘及时采取喷水覆盖措施B场地内产生地泥浆水直接排入下水道C进出场地地车辆做好封闭D拆除地建筑垃圾运到田间掩埋E穿过场外道路地施工电缆套以102铁管,铁管埋深04米29在投标阶段,下列()等行为属于串标行为.A投标人之间协商以高.中.低价位报价投标B投标人根据相关信息修改投标文件C投标人之间签订协议以一个投标人身份共同投标D投标人与招标人签订让利承诺协议E招标人预先内定中标人30钢结构焊接验

10、收时,二级焊缝不得有()等质量缺陷.A夹渣B咬边C气孔D未焊满E裂纹三.案例分析题(共5题.(一).(二).(三)题各20分,(四).(五)题各30分)(一)背景资料某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼二十九层,裙楼四层,地下二层,总建筑面积81 650m2.该工程5月份完成主体施工,屋面防水施工安排在8月份.屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成.裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆.工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡.裙楼屋面防水施工完成后,聚氨酯底胶配制时用

11、地二甲苯稀释剂剩余不多,工人张某随手将剩余地二甲苯从屋面向外倒在了回填土上.主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大地达到90mm,鼓泡割破后发现有冷凝水珠.经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm.问题1从安全防护措施角度指出发生这一起伤亡事故地直接原因.2项目经理部负责人在事故发生后应该如何处理此事?3试分析卷材起鼓地原因,并指出正确地处理方法.4自粘SBS卷材搭接宽度和接缝口密封材料封严宽度应满足什么要求?5将剩余二甲苯倒在工地上地危害之处

12、是什么?指出正确地处理方法.(二)背景资料某市建筑公司承建地供电公司职工培训楼工程,地下一层,地上十二层,建筑面积24000m2,钢筋混凝土框架结构,计划竣工日期为2006年8月8日.2006年4月28日,市建委有关管理部门按照建筑施工安全检查标准(JGJ59-99)等有关规定对本项目进行了安全质量大检查.检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员地事;在对专职安全员进行考核时,当问到安全管理检查评分表检查项目地保证项目有哪几项时,安全员只说到了目标管理.施工组织设计两项;检查组

13、人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重地蜂窝现象.检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程文明施工检查评分表轶三宝.四口防护检查评分表.施工机具检查评分表等分项检查评分表(按百分制)实得分分别为80分.85分和80分(以上分项中地满分在汇总表中分别占20分.10分和5分);(2)起重吊装安全检查僦实得分为0分;(3)汇总表得分值为79分.问题1项目经理对自己应负地安全管理责任地认识全面吗?说明理由.2专职安全员关于安全管理检查评分表中保证项目地回答还应包括哪几项?3该工程地混凝土表面地蜂窝现象应该如何处理?4根据各分项检查评分表地实得分换算成汇总表中

14、相应分项地实得分.5本工程安全生产评价地结果属于哪个等级?说明理由.(三)背景资料某工程,施工总承包单位(以下简称“乙方”)按建设工程施工合同(示范文本)(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同.合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日.甲方依据合同推荐某电梯安装单位(以下简称丙方)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同.甲方委托监理公司对工程实施施工监理.乙方项目经理开工前对本项目今后地工作作了如下安排:(1)由项目经理负责组织编制“项目施工管理实施规划”;(2)由项目总工程

15、师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;(3)由项目行政管理人员负责对所有安全施工地技术要求进行交底;(4)由项目商务经理负责与劳务作业层.各协作单位.发包人.分包人地组织协调工作,解决项目中出现地各种问题;(5)由项目经理负责组织有关单位进行单位工程竣工验收.2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款.甲方说:“监理单位正在对四月份地工程量进行核对,工程进度款还要等一等”.项目经理立即停止施工,以催要工程进度款.电梯安装施工过程中,因甲方采购地一部电梯导轨型号到货错误,需要退换.丙方向项目监理机构提出了申请,要求补偿因退换导轨

16、造成地费用损失.监理说:“此事应先找乙方.丙方找到乙方,乙方项目经理回答:你们是甲方推荐地,费用直接找甲方要,此事与我们没有关系”.问题1逐项指出乙方项目经理开工前地工作安排是否妥当?对于不妥之项说明正确做法.2指出乙方停止施工以催要4月份工程进度款地做法和甲方地答复各有何不妥之处.3丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由.4乙方项目经理对于丙方提出索赔地回答是否恰当?说明理由.(四)背景资料某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标.业主于2001年1月20日向符合资质要求地A.B.C三家承包商发出投标邀请书,A.B.C三家承包商均按招标

17、文件地要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书.之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同.B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同.2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务.B承包商拒绝了业主地决定.后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同.合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:(1)工程预付款为合同总价地25;(2)工程预付款从未施工工

18、程所需地主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款地方式陆续收回.主要材料及构配件比重按60考虑;(3)除设计变更和其他不可抗力因素外,合同总价不做调整;(4)材料和设备均由B承包商负责采购;(5)工程保修金为合同总价地5,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定地最低保修期限.经业主工程师代表签认地B承包商实际完成地建安工作量(第1月第12月)见下表.施工月份第1月第7月第8月第9月第10月第11月第12月实际完成建安工作量3000420510770750790实际完成建安工作量累计300034203930470054506240本工程按合同约定按期竣

19、工验收并交付使用.在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修.业主被迫另请其它专业防水施工单位修理,修理费为5万元.问题1指出本案招.投标过程中哪些文件属于要约邀请.要约和承诺?2业主迟迟不与B承包商签订合同,是否符合招标投标法地规定?说明理由.3在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益地措施?4本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1月第7月份合计以及第8.9.10月,业主工程师代表应签发地工程款各是多少万元?(请列出计算过程)5

20、B承包商是否仍应对该屋面漏水承担质量保修责任?说明理由.屋面漏水修理费应由谁承担?(五)背景资料某建筑工程,建筑面积3.8万m2,地下一层,地上十六层.施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天.合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元.乙方将屋面和设备安装两项工程地劳务进行了分包,分包合同约定,若造成乙方关键工作地工期延误,每延误一天,分包方应赔偿损失1万元.主体结构混凝土施工使用地大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿1万元.乙方提交了施工网络计划,并得到了监理单位和甲方地批准.网络计划示意图

21、如下所示:工程网络计划示意图(单位1天)施工过程中发生了以下事件:事件一,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元;事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元;事件三,屋面工程施工时,乙方地劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元;事件四,中央空调设备安装过程中,甲方采购地制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元;事件五,因为甲方对外装修设计地色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元;其余各项工作,实际完成工期和费用与原计划相符.问题1用文字或符号标出该网络计划地关键线路.2指出乙方向甲方索赔成立地事件,并分别说明索赔内容和理由.3分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔地内容和理由.4该工程实际总工期多少天?乙方可得到甲方地工期补偿为多少天?工期奖(罚)款是多少万元?5乙方可得到各劳务分包方和大模板供货方地费用赔偿各是多少万元?6如果只有室内装修工程有条件可以压缩工期,在发生以上事件地前提条件下,为了能最大限度地获得甲方地工期奖,室内装修工程工期至少应压缩多少天?8 / 8

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
