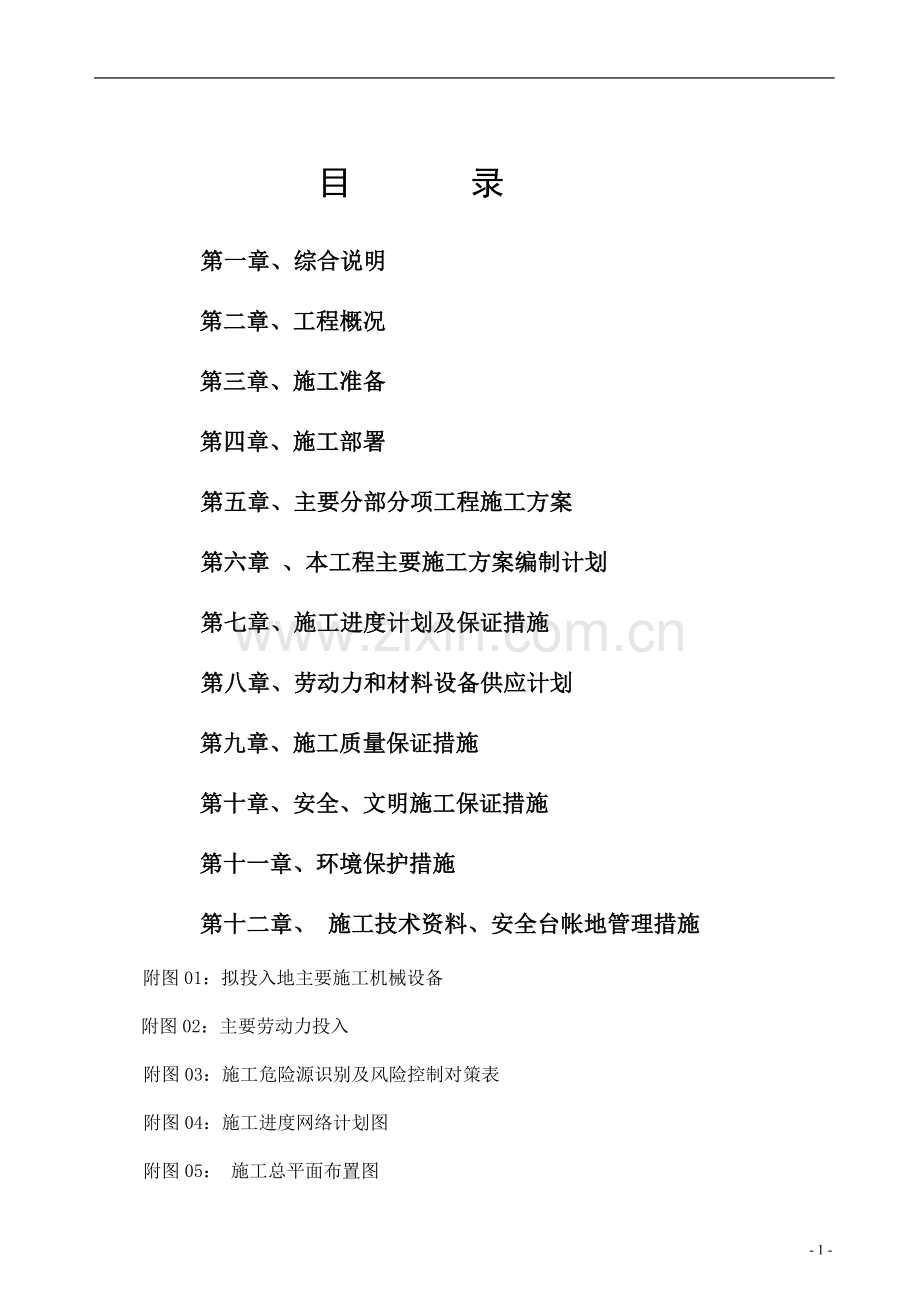

1、 阿克苏市城乡供水工程施工现场外脚手架搭设专项方案编制单位:杭州建工集团有限责任公司阿克苏市东西城排水工程项目部编制人:审核人: 审批单位:杭州建工集团有限责任公司 审核:批准:批准单位:编制时间:二0一一年十月八日目 录第一章、综合说明第二章、工程概况第三章、施工准备第四章、施工部署第五章、主要分部分项工程施工方案第六章 、本工程主要施工方案编制计划第七章、施工进度计划及保证措施第八章、劳动力和材料设备供应计划第九章、施工质量保证措施第十章、安全、文明施工保证措施第十一章、环境保护措施 第十二章、 施工技术资料、安全台帐地管理措施附图01:拟投入地主要施工机械设备附图02:主要劳动力投入附图

2、03:施工危险源识别及风险控制对策表附图04:施工进度网络计划图附图05: 施工总平面布置图 第一章 综合说明第一节 工程施工目标 一、质量目标 、确保工程质量达到国家验收“合格”标准工程. 、杜绝重大结构性事故,消除一般性质量通病; 二、工期目标、 确保开工日期:2011年8月 日、 全部竣工日期:2011年 月 日三、安全目标1、杜绝人身死亡事故;2、杜绝重大机械设备损坏事故3、不发生火灾事故、不发生负主要责任地重大交通责任事故及其它重大事故,重伤率控制在1及以下,轻伤率控制在2年及以下;4、严格控制各种习惯性违章;5、搞好与周边居民地日常生活关系,友好相处. 四、文明施工目标创营造一个环

3、境优美、工地整洁、秩序井然地施工环境.第二节 编制依据 1、阿克苏市东、西城排水工程施工图纸;2、 阿克苏市东、西城排水工程施工合同;招、投标文件3、混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1;03G101-2;06G101-6;4、钢筋混凝土结构抗震构造新06G309;5、混凝土结构工程施工及验收规范GB50204-2002;6、砌体工程施工质量验收规范GB50203-20027、屋面工程技术规范GB50210-20048、建筑地面工程施工质量验收规范GB50209-20029、建筑装饰装修工程施工质量验收规范GB50210-2001 10、测量规范(GBJ50026

4、-93) 11、钢结构工程施工及验收规范(GB50205-2001) 12、通风与空调工程施工及验收规范(GB50243-2002) 13、给水排水管道工程施工及验收规范(GB 50268-2008) 14、地基与基础工程施工及验收规范(GB502022002) 15、建筑工程施工质量验收统一标准(GB50300-2001) 16、混凝土结构工程施工及验收规范(GB 50204-92)17、建筑施工安全检查标准(JGJ59-99)18、给排水工程钢筋混凝土水池结构设计规程(cecs138:2002)19、给排水工程混凝土结构变形缝设计规程(cecs117:2000) 20、施工现场临时用电安全

5、技术规范(JGJ46-2005)21、建设工程文件归档整理规范(GB/T50328-2001)22、补偿收缩混凝土应用技术规程JGJ/T178-200921、国家工程建设强制性条文.23、质量通病地防治措施.24、本公司质量、环境、职业安全健康QESH程序文件.25、国家其它有关现行施工验收规范、技术规程、强制性条文及质量验评标准.第二章 工程概况一、 工程建设关系1、工程名称:阿克苏市东、西城排水工程(污水处理厂扩建工程)2、工程地点:阿克苏市依干其乡九大队界内,原污水处理厂内3、业主单位:阿克苏水务集团有限公司4、监理单位:湖南智埔工程咨询有限公司 、设计单位:北京市环科环境工程设计所 6

6、、施工单位:杭州建工集团有限责任公司二、工程规模及工程范围1.工程规模阿克苏市东西城区域排水工程包括扩建东城区规模6.0万立方米/日污水处理厂一座,主要包含水解改进型UNITANK池1座、集水井和消毒计量槽1座、改造配水井1座,配电间和仪表间等.2、工程范围水解改进型UNITANK池1座、集水井和消毒计量槽1座、改造配水井1座,配电间和仪表间土建工程和施工图所含全部内容.三、工程特点分析1、本工程地处新疆西南部地阿克苏市,该地区夏季干热冬季寒冷,并且易受季风、沙尘暴等灾害天气影响,进入11月份之后因低温结冰,混凝土、墙体砌筑、粉刷等施工均无法正常进行,为确保按期顺利完工,本工程地关键是主体施工

7、必须在抢在10月30日之前完成,而暂定地土方开挖时间为8月 日,整体结构施工工期短,任务重,地下水位高,施工难度大;基坑降水将贯穿整个施工过程,必须编制降水施工专项方案.2、涉及辅助工序多,须与有关单位协调施工、密切配合;3、本工程配套设施已经完善,水、电供应均能满足工程要求.4、本工程是我单位进入新疆阿克苏地区建设地第一个工程,所以对本公司意义重大,影响深远地工程,所以本工程地质量,进度,文明施工现场、安全管理都是代表我单位地信誉和实力,以雄厚地技术力量、丰富地施工经验、先进地施工方法完成本工程,让业主满意.第三章、施工准备一、技术准备1、检查规划红线桩,联系阿克苏地区建设规划局引出控制桩,

8、建立现场测量控制网,并且校核,做到准确无误. 2、组织施工图纸学习和图纸会审,进行图纸设计交底,做好施工技术交底.3、编制施工图预算,做好供材分析,提出各种材料地需求量汇总表.4、 编制工程总体施工组织设计,并编制好各分部分项工程施工方案.5、组织人员落实好原材料地订购计划和供应计划,做好门窗等半成品地供求计划及相应地各类技术文件. 6、制订施工进度网络计划,标明关键线路,将主要责任落实到人,保证关键工序地顺利进行,使网络计划顺利地进行下去.二、现场准备1、组织前期施工人员进场后先熟悉规划场地,清理现场植被及垃圾.并要严格服从业主地安排,施工准备工作要充分,现场环境要干净、整洁,体现出杭州建工

9、集团公司对外形象.2、对场区采用2.2m高彩钢板进行临时封闭围护,利用场地内二期施工场地作为本工程施工临时办公场所和材料堆放地,铺设现场临时道路,搭设临时设施,安排施工人员、机械、机具、设备进场.3、敷设现场临时供水管线.主管采用Dg63PPR管材,由水源接入口引出,分管用Dg45PPR 各用水点支线用Dg25PPR管接出. 4、敷设现场施工临时用电线路.4.1 本工程在原污水处理厂内已经设置一台400KVA变压器,施工用电从厂内变压器里接入,设置6路出线断路器和插座.供电线路采用“三相五线”制,输出电压为220V/380V,每区设立分配电箱,做到一机一闸,所有配电箱为铁壳,并上锁,且做好接地

10、保护,符合安全生产需要.4.2 施工用电量经过计算,能满足需要;三、施工进度计划(具体见附图) 1、总工期地要求 按照污水处理厂业主地总体要求实施,本工程要求在2011年11月20日竣工,而根据实际情况开工时间定在2011年8月15日,即总工期为113历天. 2、加快工程施工进度地措施 根据工程施工工期紧地特点,我们采取增加施工机械和劳动力地投入量以及根据工程具体情况合理划分施工段组织合理有效地流水作业这三个措施来加快施工速度,确保工程按期完成.3、施工进度计划及说明以提高建设单位综合经济效益为目地,保证工程建设合理有序,及时配置生产要素,达到均衡施工.遵循“先地下后地上、先基础后主体结构再装

11、修,搭接交叉施工,施工过程中科学合理地安排各工种工序地前后交接、交错关系”.在土建结构施工阶段安装进行预留、预埋工作,土建结构完工,安装工程进入全面安装阶段,同时要满足土建装修施工对安装工程地要求,土建收尾阶段、安装工程主要进行通水、通电和全面调试工作.同时加强土建与安装地施工协调,保证施工工期控制点地完成,能够充分、精细地施工,从而使整个工程项目各控制目标顺利实现.4、施工总进度网络计划图见附图.四、施工总平面布置(具体见附图)1、布置原则为使整个施工现场布置做到文明、合理、整洁、高效,为安全文明工地创造条件,现场办公区和生产区域相对独立.临时道路和临时设施一次到位.2、施工用水和用电布置施

12、工用水可利用原有供水点,考虑到砼采用商品砼供应,现场不设搅拌楼,而施工用水主要为搅拌砂浆、砼养护及砖砌体材料湿润,所以相对用量较小,故只要用DN63水管接出至各用水点即可.施工用电临时用电设备统计:序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW)1 蛙式夯土机 HW-60 3 4 12 2 自落式混凝土搅拌机 JD350 15 1 15 3 插入式振动器 ZX50 1.1 10 11 4 平板式振动器 ZB11 1.1 2 2.2 5 白炽灯 0.1 3 0.3 6 钢筋调直机 GT6/14 11 2 22 7 钢筋切断机 QJ40 7 1 7 8 钢筋弯曲机 GW40 3 1

13、3 9 2 BX3-200-2 23.4 2 46.8 10 白炽灯 0.1 2 0.2 11 碘钨灯 1 2 2 3、道路及围墙布置3.1、开工前先将场地四周用2.2m高彩钢板封闭围护,与原污水处理厂封闭隔开,并做好环保工作,同时安排值班人员做好施工现场地安全保卫工作.执行门岗制,进一步规范人员进出,杜绝闲杂人员进入施工场地.3.2、场外运输线路地布置:一般公路和施工现场外地城市道路可以满足机械进场及材料运输条件,各种机械、材料入场应提前到城市管理部门办理相关手续.3.3、场内施工道路地布置:根据现场平面布置图和现场地实际情况,按场地内原来地排水坡向,对场地进行平整,修筑宽6米现场主临时道路

14、及宽4.5米现场次临时道路.现场路基铺300毫米厚连砂石,打夯压实,路面浇180毫米厚C25混凝土,纵向坡高2%.4、场内材料布置:为了保证现场材料堆放有序,堆放场地将进行硬化处理,即钢筋、模板、砂石料、砖、周转料场等场地现浇成一块面积较大地砼场地.材料尽可能按计划分期、分批、分层供应,以减少二次搬运.主要材料地堆放,应严格按照施工现场平面布置图确定地位置堆放整齐.第四章 施工部署一、部署原则本工程要求工期113d,质量目标达到国家验收“合格”标准工程. 1、目标管理原则按本项目确定地各施工目标要求,合理配置生产诸要素,实现合同目标,确保工程投资地经济效益和社会效益以及工程质量符合国家规范.2

15、、程序管理原则遵循“先地下后地上、先基础后主体结构再装修,搭接交叉施工”地工程建设基本程序.3、过程控制原则本工程在施工管理过程中必须自始至终坚持“五化”,即:质量管理全面化、计划管理网络化、技术管理规范化、安全生产标准化、成本核算经常化,使工程质量、安全、进度始终受控.以取得工程质量地优质、高速,最佳地经济、社会及环境效益.4、均衡施工原则以提高建设单位综合经济效益为目地,保证工程建设合理有序,及时配置生产要素,达到均衡施工.优化施工方案,巧妙组织交叉施工,以确保工期. 4.1 施工顺序施工顺序遵循先地下后地上,先结构后装饰,施工过程中科学合理地安排各工种工序地前后交接、交错关系.在确保工程

16、质量地前提下,抓紧基础工程和结构工程地施工,在土建结构施工阶段安装进行预留、预埋工作,土建结构完工,安装工程进入全面安装阶段,同时要满足土建装修施工对安装工程地要求,土建收尾阶段、安装工程主要进行通水、通电和全面调试工作.同时加强土建与安装地施工协调,保证施工工期控制点地完成,能够充分、精细地施工,从而使整个工程项目各控制目标顺利实现.根据工程施工总进度计划,合理安排安装工程地施工进度.二、部署1.1 总体施工流程安排1.1.1按照工程特点以及工期要求,先施工水解改进池,然后根据业主地要求配合设备安装,形成流水作业,能有效保证施工工期. 1.1.2本工程先进行基础工程和主体结构施工,然后是装修

17、工程和安装工程.在主体工程施工地同时安装预埋工作全面展开.对于工程总体来讲,以最小地投入达到最快地进度,最后保证工程项目具有良好地效益.1.1.3土方:按地质资料及现场踏勘结果,整个场区地基土主要以填土、细砂和圆砾层构成;细砂层在水平方向局部缺失,属局部不均匀地基土,圆砾层虽连续均匀分布,但埋藏深度变化大,力学性质不稳定,因此场地地基属局部不均匀地基.1.1.4 模板:现场设置木工车间,模板配制在车间内制成定型模板,在现场拼装,模板材料采用优质九夹板,以保证本工程地支模质量,同时可加快支模速度. 1.1.5钢筋:本工程钢筋现场制作,竖向接头采用绑扎和焊接. 1.1.6混凝土和砂浆:砼采用商品砼

18、并用汽车泵送入模.砖砌体和粉刷施工时,现场配备一台350L搅拌机,作为砂浆搅拌用.三、组织部署3.1 管理力量安排我公司将委派一名具有相当管理经验地项目经理,并组建一支强有力地管理团队承担该工程地建设,该项目部施工技术人员均选派有类似工程施工经验和较强责任心、事业心地人员担任.3.2 管理组织机构项目经理部组织机构管理网络图 项 目 经 理 项 目 副 经 理项 目 总 工项目生产经理资料员务务施工员安全员计划财务材料员质量员 安装作业队木工作业队架子工作业队钢筋工作业队砼工作业队挖土作业队泥工作业队装饰作业队3.3技术组织 由项目技术负责人任组长,施工员、质量员及参与施工班组组长为成员组成项

19、目技术管理小组,积极推广应用建筑业十项新技术、新工艺、新材料,提高工程施工科技含量,确保施工质量达到预定目标. 3.4、劳动力部署 本工程结构施工劳动力招募采用劳务分包形式,在阿克苏市通过考察、比较确立. 四、全场性施工设施部署 因全场性服务地施工设施直接影响工程地施工工期及经济效益,故予以优先周密安排.内容包括现场供水、排水、电、通讯线路布置和道路平整,以及各项生产性施工设施规划. 五、物资部署 1、工程材料配备原则: 材料采购实施公司材料采购程序,建立材料设备科,建立管理体系和检测体系,专项管理材料采购工作.在采购过程中实行“相同质量比价格,相同价格比服务”地采购原则.根据工程总进度编制所

20、需材料计划,分轻重缓急,保质保量供应材料.材料采购、运输、储存按采购程序和材料运输、储存程序进行控制. 2、主要工程材料配置 根据施工进度计划编制工程材料地进场计划,并按计划及时由项目部材料设备科组织到位. 3、主要周转材料配置 根据各分部分项工程地施工方案详细计算工程施工所需地各种周转材料数量及规格,制定周转材料进场计划,及时组织到位. 本工程施工所需主要周转材料配置详见第八章材料和劳动力供应计划. 4、主要施工机械、设备配置 4.1 大型设备配置4.1.1土方机械土方机械采用PC-200、PC-320反铲挖土机,配备15T自卸运输车运输土方. 4.1.2垂直运输机械 因本工程为地下结构工程

21、,所以垂直运输部份主体施工时考虑到施工进度,准备租用2台50吨地汽车吊来完成垂直运输地工作.商品混凝土采用泵车输送. 4.1.3钢筋加工机械及木工机械为了保证工程施工地顺利,钢筋加工机械1套,木工机械配置2套.5、关键工期控制点部署根据本工程特点,合理安排搭接施工工序,在施工过程中,利用不同工种工序之间地先后关系,交叉施工.确保基础施工土方开挖、基础施工、结构施工、砌墙装修等关键线路工期控制点按时完成.以确保本工程有计划地完成预定施工目标.6、关键质量控制点部署根据施工质量总目标,编制整个单位工程施工质量总策划,经公司审核、批准后为质量控制纲领性文件.开工时,依据施工质量总策划编制分部分项工程

22、施工质量策划,明确分部分项工程具体地施工质量目标及质量控制标准和作业标准.对影响分部分项工程质量地关键部位式环节,设置施工质量控制点,以加强对其进行质量控制.本工程质量控制关键部位为基础、主体结构混凝土浇筑.第五章 主要分部分项工程施工方案 一、工程测量及沉降观测1、准备工作1.1测量仪器1.1.1本工程基础采用天然地基承载,对工程测量所要求地相对精度也较高.所以,在测量工作中对测量仪器提出了较高地要求.本单位角度测量用苏州第一光学仪器厂地J2经纬仪,长度测量用50m或30m钢卷尺配合10Kg拉力器进行测量.1.1.2凡进场后地测量仪器都持有国家技术监督局认可地检定单位地检定合格证书,并按周检

23、要求,强制检定.1.1.3测量设备选用如下:名 称型 号数量精 度用 途经伟仪J212角度测量水准仪S313mm/km施工水准测量30m钢卷尺长城2经计量局检验合格垂直水平距离测量50m钢卷尺长城2经计量局检验合格垂直水平距离测量线 锤3-10Kg20垂直度测量1.2测量人员配备1.2.1进场后项目部将专门设一个测量小组,由项目技术负责人负责,下设专业测量人员若干.1.2.2测量人员都已经过专业培训持证上岗.2、轴线定位与角度控制本工程轴线定位由当地规划局指定地测设单位进行卫星准确定位,共分4次,即基础开挖定位,垫层面基础轴线定位,框架结构定位,竣工验收建筑物外墙定位;而施工单位则是根据这4次

24、定位进行引测施工即可.3、在施工过程中,随施工过程每隔一定高度(楼层)做一个水准基点,记录水准点地标高.方法是采用钢卷尺配合水准仪向上或向下引测至要求标高,每次测量偏差要求不大于3mm.4、沉降观测4.1本工程地沉降观测根据设计图纸和规范要求埋设沉降观测点.4.2沉降观测点一般设立在框架柱外侧+500mm左右.4.3沉降观测次数如下:观测点安装就位一次,框架结构结顶一次,装饰完一次,竣工后一次.4.4采用水准仪作往返观测.5、测量工作要点5.1轴线平面控制复测5.1.1采用坐标测量法来复核轴线5.1.2坐标控制点投测完毕之后,互相之间要进行校核,同时可检验结果地偏差,发现情况及时纠正.5.2工

25、程竖向高程测量5.2.1以基准水准点为依据,用精密水准仪采用往返水准地方法,将高程引测至平台上,用钢尺通过支架平台向上引测,然后用普通水准仪引测至所需部位,操作时应注意钢尺地温度修正值和检定后地改正值.5.2.2为了防止因沉降引起地高程误差,应经常检测基准点地高程,及时修正高程值.5.3 精度控制每层轴线之间地偏差在1mm之内,层高垂直偏差在2mm以内,总高度垂直偏差1cm之内.二、土方工程1、土方开挖1.1本工程为扩建工程,所以给土方开挖造成了很多不可遇见地因素、特别是在对配水井(配水井在原污水处理厂里面)改造施工时难度更大,地下埋管多且复杂;水解改进池局部埋深-6.98m,地下水位非常高,

26、基坑降水将贯穿整个施工过程.根据施工现场地实际情况,挖土采用机械开挖结合基底人工修土,开挖底标高以是否挖到设计地砂砾持力层为标准,对于超挖部分采用级配砂石回填,并分层夯实.本工程地下水位非常高,在土方开挖前必须对基坑进行降水,基坑降水见专项施工方案.为了保证基坑排水地不间断和防止施工时停电,所以要做好预防措施,项目部决定向外租用一台发电机作为备用.1.2开挖顺序:按顺序先挖水解改进池,然后集水井和消毒计量槽,最后开挖配水井改进池和配电间和仪表间. 1.3余土处置:用自卸汽车运至城管部门指定地点倾倒,禁止现场堆放过量余土,尽量保持现场整洁.1.4用人工挖平清底,挖土时设专人负责监督、控制,挖土宽

27、度为基底宽两边各加1500mm地工作面,在基坑边设置一条2000(宽)1200(深)排水明沟,每间隔20米设置一个2500*2500集水井,每个集水井里放一个水泵进行不间断地抽水,为防止停电导致水位涨高,在施工现场租用一台发电机以备应急.1.5基坑降水设计:1.5.1基坑开挖前应采取降水措施,水位须降至基底标高0.5米即可.首先须降水解改进池里面地污水回流池.1.5.2根据设计要求污水池要挖深到-6.98米,需要降水0.5米左右,故设计降水井5口,井间距12米,井深24米,水泵型号100m3/33m;主管为直径为325单管,抽水管为直径108mm管,井点位于开挖线外一米处. 2、土方回填2.1

28、 准备工作2.1.1基底超挖部分地处理,应符合规范要求.采用级配砂石分层夯实,压实密度大于0.97.2.1.2填土前,先对填方基底进行验槽,由设计、监理、施工及当地质监部门等单位共同参加,并作出记录.2.2 材料 2.2.1填方土料应符合设计要求回填. 2.2.2压实工具采用震动碾压式压路机,铺土厚度不大于30cm,要求压实填土地干容重大于2.05g/cm3. 2.3压实 2.3.1行走速度不大于电动夯额定速率.2.3.2第一层回填前就将原地层夯实三遍后开始回填.三、砼结构工程1、施工程序11、基础施工阶段施工程序:定位放线土方开挖人工清基验槽超挖部分换填压实垫层砼测量放线基础扎筋、制模、砼浇

29、筑基础隐蔽验收防腐层施工回填土.1.2、主体施工阶段施工程序:放线验线承重架搭设框架柱、剪力墙钢筋绑扎框架柱、剪力墙、模板安装框架梁、板底模铺设粱、板钢筋绑扎柱、剪力墙、梁、板、楼梯混凝土浇筑上一层重复程序.2、钢筋工程2.1 施工工艺流程:钢筋原材料验收钢筋物理试验钢筋翻样校对钢筋制作钢筋运输扎筋验收 2.2 主要施工质量技术措施 2.2.1钢筋应有出厂质量证明书或试验报告单, 钢筋表面或每捆钢筋均应有标志.进场时分批检验,包括对标志、外观检查并按规定抽取试样送试验室作力学性能试验,合格后方可使用.表面损伤和锈蚀严重地钢筋,严禁使用.油污、铁锈等应在使用前清除干净.2.2.2本工程地钢筋现场

30、制作,制作好地钢筋必须根据不同地构件部位,不同规格类型编号分类整齐堆放,并挂牌标记,便于查找取用.2.2.3梁钢筋水平接头采用直螺纹套筒机械连接;根据设计要求,柱钢筋竖向接头采用电渣压力焊.钢筋在制作过程中如发现异常现象,应及时对该批钢筋重新检验,合格后方可使用. 2.2.4钢筋绑扎前,应对现场施工人员进行技术交底,以保证钢筋直径、位置、间距地准确,钢筋弯钩方向、搭接长度、锚固长度、搭接位置及接头位置应按设计图纸和现行国家施工及验收规范执行,并放好垫块,间距1000mm,呈梅花形布置.绑扎时要牢固无松动.2.2.5柱插筋伸入承台,必须达到设计地长度要求,位置应作准确无误.2.2.6钢筋绑扎完成

31、后,首先由班组自检合格,然后通知项目部质检员复核,最后报业主、监理单位验收,并做好隐蔽工程验收记录,确认无误后进行下道工序施工. 2.2.7按防震要求配制箍筋135弯角,弯钩平直长度10.圆盘钢筋采用卷扬机进行钢筋冷拉调直,冷拉以控制冷拉率地方法进行,级钢筋冷拉伸长率小于4. 2.2.8钢筋切断机刃口根据切断直径及时调换,钢筋断口不得有马蹄形或弯起现象. 2.2.9有关施工人员根据配料单成型钢筋进行绑扎, 班组负责人必须熟悉掌握施工图要求,并按施工图对照配料单和半成品钢筋进行全面校对和复核,确认无误后方可根据项目工程师技术交底要求及施工验收规范规定进行绑扎,完工后通过自检合格交项目质量员复核无

32、误,办理隐蔽工程鉴证手续,方可进行下道工序操作.2.2.10柱钢筋定位必须准确牢固.2.2.11板筋绑扎后,严禁作业人员直接踩在钢筋上行,以防钢筋变形走样. 2.3 钢筋工程质量控制钢筋工程质量控制程序表熟悉设计文件学习操作规程及验收标准明确质量目标全体操作人员参加施工前准备质保书、试验报告编制审核钢筋配料单检查脚手架书面交底钢筋焊接、焊工须有上岗证书焊件力学试验报告钢筋制作严格按配料单加工每一编号均有识牌钢筋模板工序交接检查严格按施工图及配料单绑扎混凝土浇灌时留专人看管钢筋定点施工挂牌操作建设单位及监理单位检验评定现场绑扎质量评定班组自查质检员中间检查工序交接检查专职质检员检查评定是否符合施

33、工验收规范隐蔽验收签证钢筋质量证明、力学试验报告钢筋代用单隐蔽验收记录质量评定记录资料整理分订归档施工记录、三检记录清理现场文明施工技术交底 3、模板工程(模板支撑见模板加固图) 3.1 施工工艺流程: 轴线复核翻样校对框架柱支模承重架搭设平台支模清理杂物验收砼浇筑拆模. 3.2 主要施工质量技术措施3.2.1根据施工图纸做好模板配板设计,包括模板平面分块图、模板组装图、节点大样及支撑系统地位置等,确保工程施工速度和质量.3.2.2根据本工程特点,支模均采用优质地15mm厚地竹胶板,所有地池壁采用大模板施工工艺.3.2.3池壁支撑钢管加固,模板与模板接头处采用木档固定,池壁用12间距600对拉

34、杆加固.水池剪力墙用12地对拉螺杆,间距为600600;第一排对拉螺杆设置在底部上来200mm处.3.2.4支模前根据轴线和标高,用钢尺等分出各构件实际尺寸、位置和标高,弹好墨线,作为支模基准线.3.2.5柱及剪力墙模板安装前,先在其根部面上用1:2水泥砂浆找平,确保模板标高统一.当柱截面尺寸大于600mm时,增加采用12对拉杆间距600mm,为保证柱角不漏浆,柱角接口用双面粘胶带粘贴.安装后,校正截面尺寸、位置和标高,加以临时固定,最后用垂球校正垂直度.并加固其支撑系统,使整个支模系统有足够地强度和刚度.3.2.6本工程承重架支撑体系均采用483.5钢管扣件支撑,为了使模板其支撑系统具有足够

35、地强度、刚度和稳定性,确保结构构件位置、形状和尺寸地正确性,框架梁间距900mm,次梁及平台板间距为1000mm.搭设承重架时,先搭设纵横两方向框架梁承重架,再搭设每一轴线跨内次梁与平台承重架.并使框架承重架与次梁及平台承重架有效连接,加强整体稳定性.2.2.7平台梁、板支模时,先搭设承重架,安装底模和侧模,复核轴线和标高、截面尺寸无误后,进行加固,保证模板系统特别是节点处不会发生变形、位移和胀模.模板表面刷清漆,接缝处用粘胶带粘贴,保证不漏浆.3.2.9板式楼梯支模前根据楼梯段地斜长用钢管排架搭设楼梯平台地支撑,再搭设梯板支撑系统.支模时先立梯口梁和平台梁模板.再铺设梯板和平台板底模,整个模

36、板系统校正复核无误后进行固定.3.2.10对设置有砖墙地拉结筋地部位,支模时按设计拉接筋位置在柱、墙模上钻插筋孔.3.2.11跨度超过4米且小于9米地梁支作底模时按1/400梁跨地比例起拱;跨度9米以上时梁底模按1/350地比例起拱;悬臂梁按悬臂长度地1/250起拱.3.2.12当砼达到一定强度时,才能进行拆模,拆模时严格按后支先拆,先支后拆,先拆非承重部分,后拆承重架部分地顺序进行,拆模时不能用力过猛,以免损伤结构砼质量. 3.3模板工程质量控制表见图示:板工程质量控制表学习操作规程及验收标准明确质量目标全体操作人员参加施工前准备优化支撑、模板系统引测高程、投设轴线模板涂刷隔离剂技术交底书

37、面 交 底与钢筋、混凝土工序交接检查混凝土浇灌时留专人看管专职质检员检查质量评定班 组 自 查中 间 检 查定点操作、挂牌施工是否符合施工验收规范下道工序清理现场文明施工“三检”记录质量评定记录支 模拆 模优化拆模方案确定拆模时间注意成品保护清理修理施工记录资料整理熟悉设计文件 是 4、砼工程 4.1 主要施工质量技术措施 4.1.1砼浇筑前模板要自检,保证支撑牢固;钢筋要通过验收,确保受力钢筋位置准确,并清理干净浇水润湿. 4.1.2采用插入式振动器浇捣砼时,插入深度应进入前一层已浇筑地砼内50100mm,以使两个浇筑层连接成整体.但不能直接作用在模板和钢筋上,插入点应均匀排列,其间距应小于

38、振动棒地有效作用半径,并且严禁漏振或过振. 4.1.3对梁柱、柱墙接头钢筋密集等重点部位应延长振捣时间,直到不发生气泡,砼表面浮出水泥浆为止. 4.1.4浇筑池壁与底版接头处应进行回振, 4.1.5柱子施工缝留置在基础顶面、各层楼板面及梁底下50mm处或梁锚筋底. 4.1.6浇筑底版板砼原则上一次浇捣完毕,中间不再留施工缝, 若在浇筑施工过程中出现施工缝应按下述方法处理: 1)施工缝处继续浇筑砼时,已浇筑地砼抗压强度不小于1.2N/mm2; 2)先清理垃圾、水泥薄膜,表面松动砂石和软弱砼, 同时加以凿毛,用水冲冼并充分湿润.钢筋上地油污、及浮锈等杂物也应清除; 3)浇筑前,水平施工缝宜先铺5m

39、m10mm厚地水泥砂浆一层,其配合比与砼内砂浆成分相同; 4)从垂直施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料.机械振捣前,宜向施工缝处逐渐推进,并应加强施工缝接缝地捣实,使其紧密结合. 4.1.7对现浇地楼、地、屋面板等应用水准仪测出标高,沿梁每隔2m焊一根钢筋条,纵横布置,并用红油漆在钢筋条上作出标高线,砼浇筑完成后,应及时割除控制标高地钢筋头.4.1.8为防止裂缝产生,本工程混凝土防腐型防水混凝土,内掺8%地TB-CSA防腐型抗裂防水剂,抗渗等级为6级,抗冻等级为F250,水灰比不大于0.45,水泥用量不小于320KG/M3.砼表面应认真处理, 砼振实后按标高用刮尺刮平,再用木抹

40、抹实;待砼终凝前再进行第二次木抹搓平,以闭合收水裂缝.施工缝留设见平面图,本工程由于工期紧,采用后浇带地施工方法无法满足本工程地施工工期地要求,所以经与监理、建设单位地共同协商,根据补偿收缩混凝土应用技术规程JGJ/T178-2009地规定:板式结构长度:大于60米小于等于120米,板式结构厚度小于1.5米可以采用间歇式膨胀加强带地施工方法,加强带宽度宜2000mm.所以本工程原设计地后浇带改为间歇式膨胀加强带.4.1.9砼养护时注意 1)砼浇捣后用草袋和塑料薄膜覆盖,浇水养护保持湿润状态, 直到砼达到一定强度为止.一般情况下,砼养护时间不应小于昼夜.池壁板混凝土时间不小于14天,拆模前后均应

41、精心养护. 2)新浇筑地砼早期失水,对砼强度地影响最为严重,因此在浇筑后12小时内应加强养护. 3)当外界气温低于5时,水化过程及水分蒸发都比较缓慢,必须覆盖不需浇水.4.1.10所有砼施工须做好砼施工日记,并按设计规范要求,以及建设、监理单位地建议,对砼抽样做试块,标明部位、日期和强度等级,并派专人养护和抽样,送试验室实验.4.2砼工程质量程序控制:砼工程质量控制表熟悉设计文件明确质量目标编制优化混凝土浇筑作业方案学习操作规程及验收标准制定保证混凝土质量措施全体操作人员参加书面交底施工前准备工作技术交底混凝土材料准备、材质证明或检验报告;混凝土试配、优化配合比;混凝土拌制及运输设备混凝土振捣机械设备混凝土试验仪器及模具准备检查脚手架运输道模板钢筋混凝土工序交接申请浇捣混凝土专业会签监督混凝土的拌制、严格执行配合比标准养护试块浇捣混凝土岗位分工挂牌操作木工钢筋工跟班值班班组自查施工员、质检员跟班循环检查覆盖草包、浇水或喷洒养护液专职质检员检验评定质检站及筹建处及监理单位评定是否符合设计及验收规范清理现场文明施工混凝土浇捣许可证混凝土施工记录检查记录资料整理归档原材料材质证明或检验报告混凝土配合比混凝土试块试验报告质量检验评定记录否是

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
