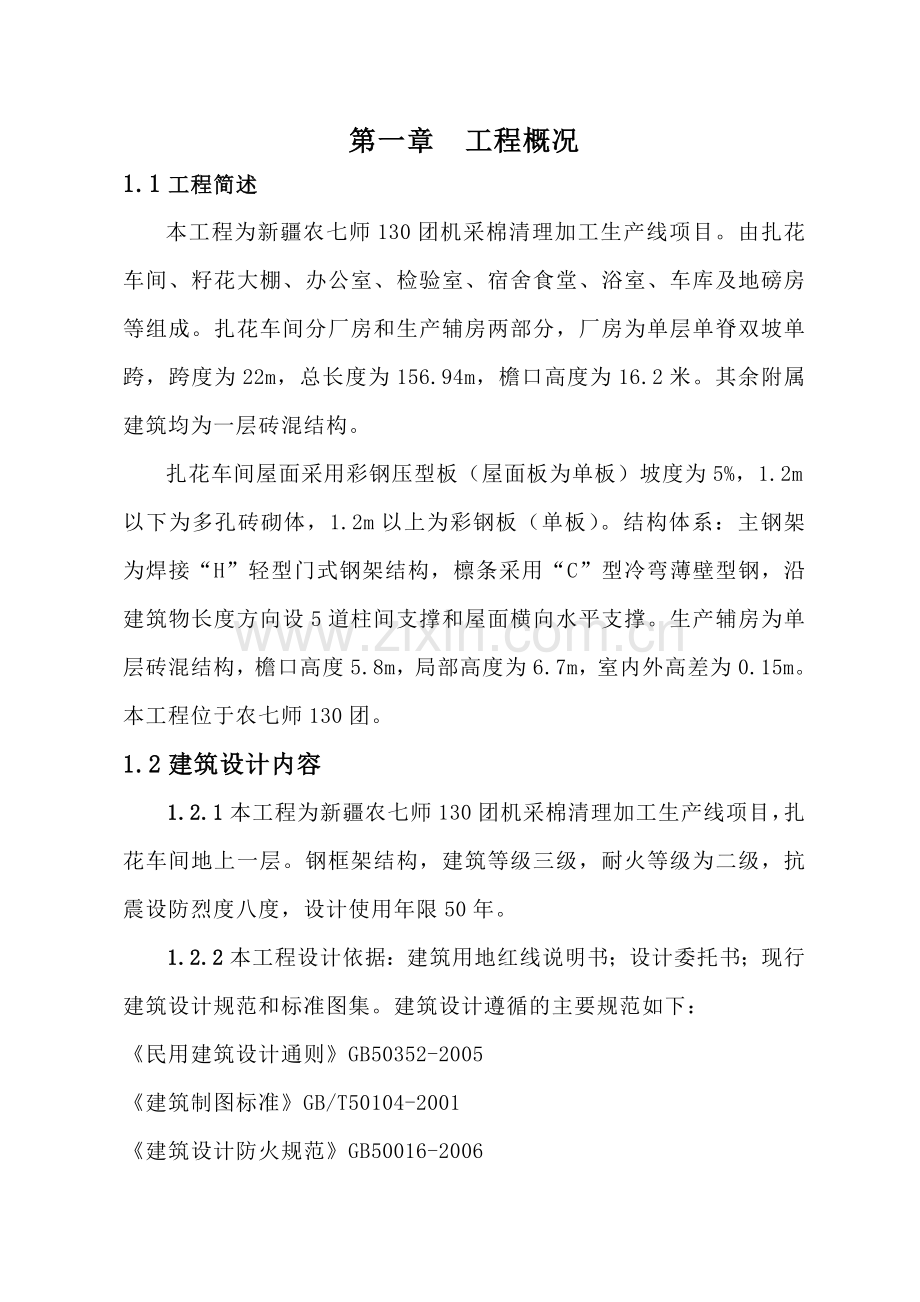

1、第一章 工程概况1.1工程简述本工程为新疆农七师130团机采棉清理加工生产线项目。由扎花车间、籽花大棚、办公室、检验室、宿舍食堂、浴室、车库及地磅房等组成。扎花车间分厂房和生产辅房两部分,厂房为单层单脊双坡单跨,跨度为22m,总长度为156.94m,檐口高度为16.2米。其余附属建筑均为一层砖混结构。扎花车间屋面采用彩钢压型板(屋面板为单板)坡度为5%,1.2m以下为多孔砖砌体,1.2m以上为彩钢板(单板)。结构体系:主钢架为焊接“H”轻型门式钢架结构,檩条采用“C”型冷弯薄壁型钢,沿建筑物长度方向设5道柱间支撑和屋面横向水平支撑。生产辅房为单层砖混结构,檐口高度5.8m,局部高度为6.7m,

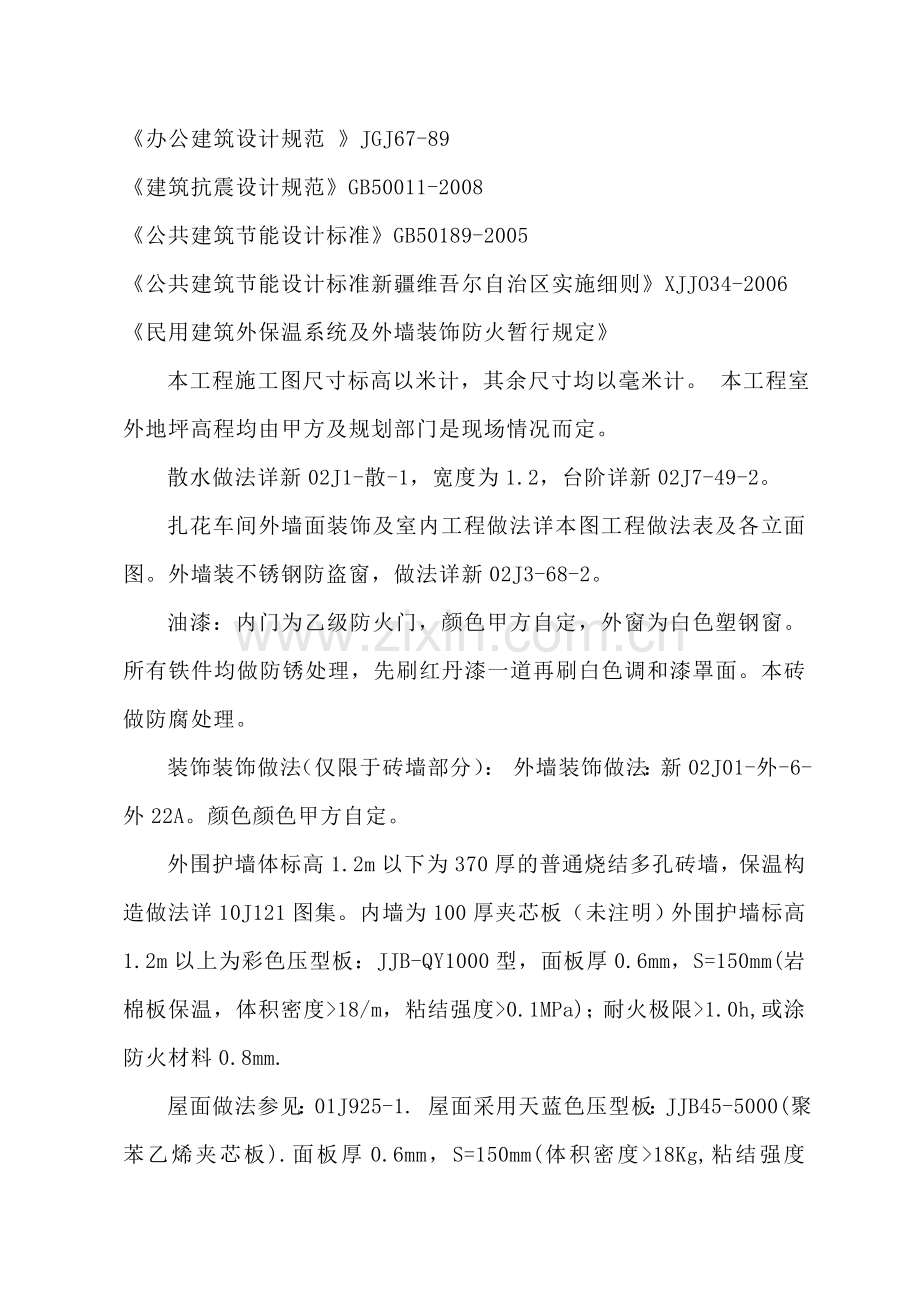

2、室内外高差为0.15m。本工程位于农七师130团。1.2建筑设计内容1.2.1本工程为新疆农七师130团机采棉清理加工生产线项目,扎花车间地上一层。钢框架结构,建筑等级三级,耐火等级为二级,抗震设防烈度八度,设计使用年限50年。1.2.2本工程设计依据:建筑用地红线说明书;设计委托书;现行建筑设计规范和标准图集。建筑设计遵循的主要规范如下: 民用建筑设计通则GB50352-2005建筑制图标准GB/T50104-2001建筑设计防火规范GB50016-2006办公建筑设计规范 JGJ67-89 建筑抗震设计规范GB50011-2008公共建筑节能设计标准GB50189-2005公共建筑节能设计

3、标准新疆维吾尔自治区实施细则XJJO34-2006民用建筑外保温系统及外墙装饰防火暂行规定本工程施工图尺寸标高以米计,其余尺寸均以毫米计。 本工程室外地坪高程均由甲方及规划部门是现场情况而定。散水做法详新02J1-散-1,宽度为1.2,台阶详新02J7-49-2。扎花车间外墙面装饰及室内工程做法详本图工程做法表及各立面图。外墙装不锈钢防盗窗,做法详新02J3-68-2。油漆:内门为乙级防火门,颜色甲方自定,外窗为白色塑钢窗。所有铁件均做防锈处理,先刷红丹漆一道再刷白色调和漆罩面。本砖做防腐处理。装饰装饰做法(仅限于砖墙部分): 外墙装饰做法:新02J01-外-6-外22A。颜色颜色甲方自定。外

4、围护墙体标高1.2m以下为370厚的普通烧结多孔砖墙,保温构造做法详10J121图集。内墙为100厚夹芯板(未注明)外围护墙标高1.2m以上为彩色压型板:JJB-QY1000型,面板厚0.6mm,S=150mm(岩棉板保温,体积密度18/m,粘结强度0.1MPa);耐火极限1.0h,或涂防火材料0.8mm.屋面做法参见:01J925-1. 屋面采用天蓝色压型板:JJB45-5000(聚苯乙烯夹芯板).面板厚0.6mm,S=150mm(体积密度18Kg,粘结强度0.1MPa)屋面纵横铺板时必须将屋面板均匀排铺于整个屋面。屋面排水方向见“房顶平面图”,相关节点及说明详01J925-1图集相关页数。

5、钢柱等结构件表面均刷薄型防火涂料,防火涂料厚度为:柱使其耐火极限达到2.5h;梁使其耐火极限达到1.5h .房面承重构件使其耐火极限达到1.0h.消防:本工程火灾危险等级 为轻危险级,依据规范设置磷酸铵盐干粉灭火器灭,火器规格及位置详见设施图。砖混结构墙体:外墙均采用370厚加气混凝土块,内墙均采用240厚加气混凝土块,女儿墙材料及做法相见结施图。防潮层详见02J01-潮-1-潮1,室内地坪下0.06 m。门窗:门玻璃面积0.5m2,窗单块玻璃面积1.5m2时应采用应采用安全玻璃。除注明外,平开内门立撑与开启方向墙面平,内窗及外门窗立撑居墙中。1.3结构设计特点本工程扎花车间结构类型为轻钢结构

6、,建筑场地地质情况详见地质勘察报告,场地土类别为类。抗震设防分类为丙类,抗震设防烈度8度,设计基本地震加速度值0.2g。结构安全等级二级,结构设计使用年现为50年,地基基础设计等级为丙级。基本雪压值0.6KN/平米,基本风压0.6KN/平米,标准冻深1.4m。生产辅房屋面恒荷载值:6.3KN/平米,砖混上人屋面活荷载:3.5KN/平米。厂房屋面恒荷载值:0.3KN/平米,计算钢架活荷载:0.6KN/平米。计算檩条活荷载:0.6KN/平米。1.3.1地基与基础工程本工程地基基础设计等级为丙级;地基土标准冻深1.4m。基坑、基槽采用机械开挖时,应预留30cm采用人工清槽。基坑、基槽开挖后,采用天然

7、戈壁土作换填材料,厂房换填从基础底标高开始换填,换填深度为2m,设备基础换填深度为1.5m,换填范围为基础外边线外扩2m,压实系数为0.97,应严格按照分层回填碾压密实,以达到设计承载力要求,碾压后回填土地基承载力不小于150KPa,再进行基础施工。基础施工完成后,应及时清理基坑(槽),分层回填夯实至室内、外设计标高,再施工上部结构,回填土不得采用耕质土,杂填土及盐渍土,回填土的压实系数应大于0.94,基础及基础梁与土壤接触的表面刷环氧沥青涂层厚度为300um。基坑底标高如在地下水位以下时,应采取降水措施,降水施工如影响相邻建筑物的基础时,必须有可靠的安全措施。墙预留孔洞、放台、附加圈梁等结构

8、做法详见图集新06G811-78、80页大样。基础预留洞位置详见基础平面图,洞顶预制过梁与构造柱相碰时,改为现浇,截面配筋不变。构造柱纵筋底部锚入基础500,做法详见新06G605-1-P3、4。基础做法:本工程垫层采用C35沥青混凝土,独立基础采用C35钢筋混凝土,基础短柱采用C35混凝土,墙下条基采用C35毛石混凝土基础,基础要求详见新06G811-P4,基础标高-2m,基础顶标高-0.1m,基础采用C35混凝土,混凝土垫块采用C35素混凝土。柱脚用C35细石混凝土浇灌柱底板与基础间隙缝,必须确保密实,柱脚在地面以下的部分应采用C20混凝土包裹,并应使包裹的混凝土高出地面200mm。埋地脚

9、螺栓时,必须用模板进行定位,严禁手工操作。柱基层面必须水平,柱基为方形,在安装钢柱前,柱基必须得到充分养护,柱基混凝土必须得到充分养护,柱基混凝土必须保持干燥和刚性,混凝土收缩完成后,再放置柱基底板。基底若遇特殊土层,如井坑,墓坑,杂填土,人防地道等,需通知设计人员做专项处理。基槽验收应按工程地质勘测报告和设计图纸要求进行检验,并需有勘察与设计人员参加。1.3.2墙体及抗震构造砌体用M7.5混合砂浆砌筑MU10烧结多孔砖。墙平面位置、标高、墙厚、门窗、洞口等尺寸皆以建筑图为准。墙内配电箱预留孔洞平面位置以建施、电施图为准,施工中应密切配合,其结构加固做法详02图大样7。基础平面及结构平面图中,

10、未注明的构造柱均为GZ2,构造柱与墙体连接处应砌成马牙槎,并应沿墙高每隔500mm设置26水平钢筋,沿墙体水平通长布置。圈梁及压顶设置,沿基础顶-005m标高处外墙设圈梁;+3.5m、+5.8m、+6.7m标高处内外墙均设圈梁。屋面砂浆找平层须设置分隔缝,分隔缝间距为6000mm,缝宽30mm。后砌墙体拉结构造措施详见新06G605-1-P40-42。1.3.3钢筋混凝土结构钢筋一级钢为HPB300级钢筋,二级为HPB335级钢筋,砌体用M7.5混合砂浆砌筑MU10烧结多孔砖。受力钢筋混凝土保护层厚度:板20;梁、柱20。现浇板下部受力钢筋摆放位置为短向在下,长向在上,在外墙未设置圈梁时,其钢

11、筋伸入墙内240;内墙钢筋伸入墙内120,钢筋锚固长度不应小于板厚及5d。现浇悬挑梁构件的上部钢筋严禁踩到、踏扁,浇筑混凝土前,必须对钢筋进行修整,方可浇筑。悬挑构件须待混凝土强度达到100%,且上部砌体砌筑完成后方可拆模。1.4设备安装、材料说明本工程采用独立基础、轻钢结构,1.2米以下墙体为多孔砖砌体,1.2米以上墙体为彩钢板,多孔砖强度等级为MU10,采用M7.5水泥砂浆砌筑。1.4.1工艺设计及安装说明本项目为新疆生产建设兵团农七师130团机采棉清理加工生产线项目。本次工艺设计是按4条171扎花机生产线相配,部分设备考虑了预留以保证安全正常生产。1.4.2设备安装工艺设备安装应根据设备

12、平面布置图及有关的设备技术资料进行。设备安装前应对土建预留孔及基础位置,尺寸和预留件是否符合要求,设备就位后,应检查安装标高、中心线、垂直度、水平度、方位等是否符合要求,然后再进行设备固定。设备安装时根据设计图纸定位尺寸,并经设备方现场技术人员认定后方可进行安装。1.4.3管道安装:工艺管道安装应根据管道平面布置图与管道立面图进行。管道材料籽棉清理部分沙克龙用3mm钢板焊接制作。所有籽棉管道弯头要用3mm钢板焊接制作。其他风管的制作可根据管径及风压选用0.51.1毫米厚的白铁皮制作。直径小于500毫米的风管可选用0.5毫米厚的白铁皮,大于及风压较高的风管道选用1.1毫米厚的白铁皮。管道支架:按

13、照施工图制作,或施工单位也可参照国家有关规范及习惯做法现场处理。管道试压及清洗:试验压力为工作压力的1.25倍,试验时压力应逐渐升高,分23次升至试验压力,试验压力恒压下不少于10分钟,然后将压力降至工作压力,进行外观检查,在试验压力下管道、管件和接口处未发生破损,在工作压力下未发生渗漏时,即认定试验合格,然后需对管道进行吹扫清洗。对与风道管路需进行试漏检验,以不漏为原则。1.5其他所有钢平台及操作平台为现场制作,风管道也可现场制作,所有材料由安装单位统计制作。钢材:除钢架梁、柱另有注明外,均采用Q235B钢,檩条及支撑采用Q235B钢,材料符合碳素结构钢(GB700-88)的规定,低合金高强

14、度结构钢(GB/T1591)的规定。采用的冷弯型钢还应保持冷弯试验合格。全部钢材应安现行国家标准和规范保证抗拉强度、伸长率、屈服强度、冷弯实验和碳、硫、磷含量的限值。钢材的抗拉度实测值与屈服强度实测值的比值不应小于1.2;钢材的屈服强度实测值与屈服强度标准值的比值不应大于1.3,且钢材在最大拉力下的总伸长率实测值应大于20%;钢材应有良好的可焊性和合格的冲击韧性。高强螺栓性能等级为10.9级,扭剪型螺杆及螺母、垫圈应符合钢结构用扭剪型连接的技术条件(GB/T3632-3633)的规定,大六角型及配套的螺母、垫圈应符合钢结构用高强度大六角螺栓、大六角螺母、垫圈技术GB/T1288-1231)的规

15、定。高强螺栓的设计预拉力值按钢结构设计规范(GB50017-2003)的规定。高强螺栓连接钢材的摩擦面应进行喷砂处理,抗滑系数移系数分别为0.44.并应符合钢结构高强度螺栓连接的设计、施工及验收规范。普通螺栓和地脚螺栓材质为 Q235,普通螺栓采用C级及配套的螺母、垫圈,C级螺孔。焊接材料:手工焊接用焊条:Q235钢材用的焊条型号为E43XX,应符合现行国家标准碳钢焊条(GB/T5117的规定。自动焊或半自动焊接采用焊丝和焊剂,应于主体金属强度相适应,且其熔敷金属的抗拉强度不应小于相应手工焊条的抗拉强度。Q235采用的焊丝和焊条应分别符合建筑钢结构焊接技术规程的要求。焊丝应符合现行标准熔化悍用

16、钢丝(GB/T14957)、气体保护悍用碳钢、低合金钢焊丝。焊剂应符合埋弧焊用碳钢焊丝和焊剂(GB/T10045)及低合金钢埋弧焊用焊剂(GB/T12470),(GB/T8110)及碳钢药芯焊丝剂(GB/T10045)低合金钢药芯焊丝剂(GB/T17493).焊接质量等级:全熔透焊缝的质量等级为二级,并应符合与母材等强的要求。全熔透焊缝的端部应设置引狐板,引引狐板的材质应于焊件相同。手工焊引引狐板厚度8mm,焊缝引出长度大于或等于25mm。梁与柱刚性连接时,柱在梁翼缘上下各500的结点范围内,柱翼缘与柱腹板或箱形柱壁板间的连接焊接缝,应采用坡口全熔透焊接缝。第二章施工总平面图2.1现场条件说明

17、根据现场勘察条件和用地规划要求,该工程建于130团棉花地,场地地势平坦,电源由建设单位指定的接线处引入现场设置的配电室,然后引入工地及生活区,水源接在建设单位指定的水源处。且施工现场四周围挡采用彩色喷塑压型钢板围护。现场经北厕面大门进入施工现场临时道路。根据本工程地质条件及现场踏勘情况,在开工前对场区内的料场及堆场均做相应的硬化处理,以保证料场平整。2.2设计说明及依据2.2.1本工程依据规划用地红线图、施工图、JGJ59-99,结合现场环境、道路、管网等情况,本着科学规划,合理布局,统一协调,动态管理,因地制宜,满足施工的原则,在经济合理的基础上设计制定了本工程“施工总平面布置图”(见附表4

18、)。2.2.2总体布局:施工现场的机械设备选择、临时设施的面积、功能是按照施工方案和组织机构人员的配置、劳动力需用量计划等来确定的。该拟建工程临时设施除考虑生产、办公的要求外,在现场还设置了临时材料、机械、库房等规划区,其布局见附表9.5(临时用地表)。平面设计时先考虑生产设施,后满足生活设施。现场大门布置:为方便大宗材料运输,经现场仔细踏勘和综合考虑,入口大门设置在东侧,进入施工现场。现场围墙布置:施工现场四周围墙均采用彩色喷塑压型钢板围护,其结构做法详见安全质量标准化管理措施中现场围档具体做法大样。现场水电设置:施工用水从现场引出,经计算,现场采用100的供水管径,供入施工现场管网,管网布

19、置沿施工现场用水点布置支管,埋入地下30cm深,各施工段用胶管接用,并备蓄水池供施工用水。总箱设置在拟建物西面,根据现场实际情况,木工棚设在拟建物南面,钢筋棚设在木工棚旁,钢筋加工场靠近钢筋棚。要求临时工棚的外围护墙及盖顶距所安放施工机具的净距均不少于1.5m,建造或搭设的工棚必须坚固稳定、整洁、美观、使用方便。现场临时设施设置:现场北侧大门处设置警卫室、管理人员办公室、监理室等。水泥库房40m2,采用370砖墙,每2m设置一个500500的砖垛,高度为3.6m,屋面梁用50钢管,屋面用彩钢屋面,设铁栅门。地面防潮采用120砖墙砌筑20cm高,间距1m,木板架空铺设,上铺油毡。水泥距墙1m堆放

20、,其高度不得超过20袋。搅拌机棚设双层钢管架防护棚,并在搅拌机进料口处设1台电子称。钢筋棚设一个,内配钢筋弯曲机一台、调直机切断机一台、电焊机一台、钢筋切割机一台,直螺纹套丝机一台,面积54m2,做法同上,地面做混凝土硬化。木工棚设一个,内配电刨、电锯各一台,面积54m2做法同上。十牌三图采用电脑喷绘,规格1.5m3m;安全标志牌共计两套每套16块;宣传栏为成品不锈钢制作,规格2.4m1.2m。消防设施设4个8kg磷酸盐灭火器,消防桶4个、消防锹4个、消防斧1个、消防池1个、消防器材架1个。材料堆场:为方便混凝土、砂浆的运输,搅拌机设在拟建筑物南侧处,砂石料离搅拌机就近布置,水泥、外加剂等存放

21、在专用库房内。 道路:为保证车辆行驶通畅,现场主要道路设在拟建物南侧,路宽4.0m,转弯半径不小于8.0m。基础施工阶段中,预留够房心回填土后,其余土方外运至回填方部位整平碾压。模板、支撑堆放在拟建筑物东面,且靠近木工棚,钢管堆放在南面围墙处,砌块堆放于主体旁边。第三章施工准备3.1现场准备3.1.1按照招标文件及建筑工程施工合同的要求,做好开工前的准备工作,认真组织项目管理班子,制定出分部、分项工程主要施工准备工作计划。然后按照施工现场平面布置图的要求,合理安排生产区、生活区、临时用地规划和临时设施搭设。3.2准备工作计划项 目内 容施工组织机构成立项目经理部,确定施工管理人员施工方案编制与

22、技术交底编写详细的分部工程施工方案,并向技术人员和班组进行技术交底材料计划编制原材料和各种半成品需用量计划,并进行采购图纸会审全部施工图自审、会审现场平面布置按总平面图布置施工用水、电及临时设施主要施工机具进场机械设备进场就位3.2.1明确项目管理组织目标、组织内容和组织机构模式,建立统一的工程指挥系统,组建综合或专业工作班组,合理划分每个班组的施工区域,明确主导施工项目和穿插施工项目及其建设期限。3.2.2认真做好“四通一平”工作,必须优先安排好现场供水、供电、通讯、道路的畅通,做到场地平整,合理规划现场各项生产性及生活性设施的施工。3.2.3组织施工机具进场,进行安装调试。大中型机械必须由

23、有资质单位安装,安装完后必须经安全主管部门鉴定验收合格后,方可使用。小型机械由项目部安全员及公司安全科验收合格后使用。3.2.4组织材料进场,并进行材料取样二次复试工作。项目部各管理人员在项目经理的领导下,对自己分管的项目必须按期保质完成,同时各项目要相互配合协调好。合理确定单项工程开工时间和竣工时间,保证按期交工。3.2.5劳动力组织,根据本工程特点,劳动力的管理均采用动态管理,各工种按照工程量需要合理配备人员,以便各工种之间相互搭配,均衡施工,特殊装饰、水暖、电卫、防水工程选择专业队伍施工,以确保工程质量。依据工程质量目标,择优选择劳务承包方,要求模板工、钢筋工、瓦工、混凝土工、油涂工、安

24、装工的技术等级80%以上均为中级,其中抹灰工、油涂工必须有20%以上能达到高级工的操作水平,各工种人员均要求持证上岗,并且是在施工中能打硬仗的劳务队伍。施工现场按工种分组施工的方式,统一调度各工种的施工力量组织施工。根据本工程的工作量、工期定额和招标文件规定的工期要求,日常用工为135人,其中:基础施工由模板、钢筋、混凝土、砌筑、防水专业队完成;钢结构制作、安装均由专业队完成。电气、水暖、消防等安装均由专业队完成。3.3技术准备3.3.1图纸的熟悉和审查施工图纸是否完整和齐全,施工图纸是否符合国家有关工程设计和施工的规范、标准。 施工图纸与其说明书上是否一致,施工图纸及其各组成部分间有无矛盾和

25、错误。建筑图与其相关结构图,在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确。熟悉工程项目的施工工艺流程和技术要求,掌握配套施工的先后次序和相互关系,审查设备安装图纸与其相配套的土建图纸,在坐标和标高尺寸上是否一致,土建施工时的质量标准能否满足安装的工艺要求。基础设计方案同工程地点的水文地质条件是否一致;弄清建筑物与地下构筑物、管线间的相互关系。掌握拟建工程的建筑和结构的形式及特点,需要采取哪些新技术,复核主要承重结构或构件的强度、刚度和稳定性能否满足施工要求。对于结构复杂、施工难度大和技术要求高的分部(项)工程,要审查现有施工技术和管理水平能否满足工程质量和工期要求,建筑设备及加工定货

26、有何特殊要求等。熟悉和审查施工图纸,主要是为编制施工组织设计提供各项依据,通常按图纸自审、会审和现场签证等三个阶段进行。图纸自审由施工单位主持,并写出图纸自审记录。图纸会审由建设单位主持,设计、监理和施工单位共同参加,形成“图纸会审纪要”,由建设单位正式行文,共同会签并盖公章,作为指导施工和工程结算的依据。图纸现场签证是在工程施工中,遵循技术核定和设计变更签证制度,对所发现的问题进行现场签证,作为指导施工,竣工验收和结算的依据。3.3.2原始资料调查分析:3.3.3自然条件调查分析包括建设地区的气象,建设场地的地形、工程地质和水文地质、施工现场地上和地下障碍状况、周围建筑物的坚固程度等项调查,

27、为编制施工现场的“四通一平”计划提供依据,如地上建筑物的拆除、高压输电线的搬迁、地下构筑物的拆除和各种管线的搬迁等项工作。3.3.4技术经济条件分析包括生产企业、地方资源、交通运输、水电及其它能源、主要设备、材料和特种物资,以及生产能力等项调查。3.4编制施工图预算和施工预算3.4.1按照施工图纸所确定的工程量、施工组织设计拟定的施工方法、建筑工程预算定额和有关费用定额进行编制。编制现场施工组织设计3.4.2根据工程规模、结构特点和建设单位要求,编制指导该工程施工全过程的施工组织设计。3.5施工顺序安排3.5.1做好施工准备工作再开工。开工前的技术准备、现场施工准备、施工队伍及有关组织准备必须

28、尽量完善,以便工程开工后有序地开展工作。先进行基坑开挖工作,然后进行地下部分结构施工,再进行土方回填。主体结构施工组织流水作业施工,施工期间安排穿插进行围护墙体和门窗框施工,做到合理、有效地组织施工。主体封顶中检验收合格后,设备进入安装阶段。在装修阶段,要从保证质量、降低物耗的角度处理好土建与设备施工的关系。与设计之间的协调配合3.5.2图纸是进行施工的依据,施工单位的任务就是按图纸的要求,高速优质地完成施工项目。经过图纸审查,在掌握和熟悉图纸的内容和要求的前提下,解决各工种间的矛盾和协作,发现并更正图纸中的差错和遗漏,提出不便于施工的设计内容并进行洽商和更正。3.5.3在我方掌握工程的基本情

29、况后,分工种详细核对各工种详图,核查有关错、碰、漏等问题,并对有关影响建筑物安全、使用、经济等问题,会同设计单位进行图纸会审。对各专业间核对图纸是否相符、有无矛盾,以及消除差错、协商配合施工等均起到至关重要的作用。3.5.4地基与基础施工的关键:柱脚螺栓预埋的检查与验收。3.5.5钢结构安装的关键:轴线标高的控制及吊装就位,持证上岗、操作工的技能水平、操作程序和方法。3.5.6楼地面工程施工的关键:轴线标高的控制,原材料合格证、试验报告。3.5.7屋面防水施工的关键:原材料的质量验证、防水材料的参数控制及操作方法。3.5.8特殊过程使用的设备和检测仪器应进行验证,确保其使用性能和参数控制及操作

30、方法。3.5.9关键、特殊过程应进行连续监控,并做好连续监控记录,隐蔽项目必须会同业主代表共同验证。第四章施工现场管理项目管理机构配置及管理4.1项目管理机构4.1.1施工企业项目管理网络:施工项目管理是企业运用系统的观点、理论和科学技术,对施工项目进行的计划、组织、监督、控制、协调等全过程管理,也就是将各种知识、技能、手段、技术应用到项目中,在有限的资源约束下,运用系统的观点、方法和理论,对项目涉及的全部工作进行有效地管理。即从项目的投资决策开始到项目结束的全过程进行计划、组织、指挥、协调、控制和评价,以实现项目的目标。在施工项目管理中,合理配置生产要素,协调内外部及人员间关系,发挥各项业务

31、职能的能动作用,确保信息畅通,推进施工项目目标的优化实现等全部管理活动,其公司项目管理网络如下图所示:4.1.2项目质量管理机构图项目经理项目副经理施 工 员质 检 员安 全 员资 料 员试 验 员预 算 员材 料 员劳务队长瓦 工 班砼 工 班模 板 班钢 筋 班抹 灰 班油 漆 班电 工 班安 装 班防 水 班技术负责人4.1.2项目安全管理机构图质检员资料员施工员材料员保管员劳资员预算员会计员各施工班组项目经理安 全 员4.2管理人员投入4.2.1本工程由公司委派经验丰富的项目经理、技术负责人组建项目部,承担本工程的施工任务,全面履行项目经理与公司签订的施工项目管理目标责任书。并以项目经

32、理为第一责任人,对工程质量、安全、进度、文明施工、成本控制等全面负责。并实行三级管理,二级核算,以项目经理为第一责任人,对工程质量、安全、进度、经营效益等全面负责。在施工过程中,公司将定期或不定期分批安排有关部门和有关人员对该工程的实施进行检查、督促,对施工方案进行改进、修正。管理职责:施工现场项目管理人员必须建立正常的施工技术程序,制定各层次、岗位及各专业技术人员的岗位责任职责,明确其工作性质和应承担的责任,其职责如下:4.2.2项目经理:履行同业主的工程承包合同,执行我单位的质量方针,实现工程质量目标;作为我单位在项目上的全权代表,负责协调同业主、建设监理等各方面的关系;确保按合同要求进行

33、施工并完成合同规定的施工内容;确定项目组织机构,选择合适人选并上报上级主管部门;确定项目工作方针、工作目标、组织项目员工学习,要求项目员工按规定的职责及工程程序工作;主持项目工作会议,审定或签发对内对外的重要文件;对重大问题包括施工方案、人事任免、技术措施、设备采购、资源调配、进度计划安排、合同及设计变更等会同上级主管部门进行决策,组织项目有关人员制订“项目质量保证计划”;制定项目安全生产责任制;组织编制项目员工培训计划;监督执行质量检查规程,对不合格的分项“分部”单位工程负有直接责任,及时制定纠正措施并找出失误的原因上报;确定项目经理部各人员的职责,监督考核;审查并批准现场人员工资名单、工程

34、费用报告及财务;安排竣工验收工作,以及竣工资料的移交及其后续回访保修工作;负责责任范围内的质量记录的编制和管理。4.2.3项目副经理:协助项目经理管理工程进度、质量、安全;负责工程各工种劳动力的合理调配;项目经理交办的其它事情。4.2.4技术负责人:负责项目质量保证体系的建立及运行,统筹项目质量保证计划及有关工作的安排,开展质量教育,保证各项制度在项目得以正常实施;负责项目工程技术管理工作;参加工程的设计交底和图纸会审;规划施工现场及临时设施的布局;参与“项目质量计划”的编制及修改工作,主持项目施工组织设计的编制及修订工作;组织实施“项目质量计划”及“施工组织设计”;安排进行图册、文件、资料的

35、分配、签发、保管和日常处理;主持处理施工中的技术问题,参加质量事故的处理和一般质量事故技术处理方案的编制;核定分包商的施工方案,督促其配合总体方案的实施;审批有关物资贮存、搬运等作业计划及作业指导书;负责推广应用“四新”科技成果;组织主持关键工序的检验、验收工作;负责责任范围的质量记录的编制与管理;项目经理交办的其它事情。4.2.5施工员:积极配合项目经理、项目技术负责人做好图纸自审、会审工作,负责施工组织设计、施工方案、技术措施的落实。对操作人员进行技术交底、现场监督、指导工作,每日填写施工日志,发现问题按要求措施并予以实施。4.2.6安全员:依据我单位的企业经营管理办法及相关规范、法规,全

36、面负责项目安全监督管理工作,监督不合格品的整改,参加项目安全改进工作;参与进场职工安全教育,督促执行安全责任制及安全措施,定期组织质量安全检查,并发出质量安全检查通报;处理违章事故,提交项目质量安全报告;负责设置现场安全标志,监督项目的各种安全质量措施及操作规程的执行;领导交办的其它工作。4.2.7质检员:负责对每个分项工程过程质量的跟踪检查、监督和验收,严格按照自检、互检、交接检进行工作,认真做好施工区的检验计划及检验批的划分和现场材料的检验、试验取样,砼、砂浆试块的制作养护、送检;做好技术资料的收集和整理,对不合格品严格按程序执行。4.2.8材料员:负责落实原材料、半成品的外加工定货的质量

37、和供应时间,并做好原材料、半成品的保护;规定现场材料使用办法及重要物资的贮存保管计划;对进场材料的规格、质量、数量进行把关;负责现场料具的验收、保管、发放工作,按现场平面布置图做好堆放工作;严格执行限额领料制,做好限额领料单的审核、发料和结算工作,建立工程耗料台帐,严格控制工程用料。4.2.9预算员:负责工程的核算,并做好“层分析、月核算、日控制”,严格按制度对工程项目施工成本进行准确核算,建立完整的工程实物量、人工费结算、材料耗用、机械使用等台帐。4.2.10资料员:负责发放保管施工图纸,设计变更和有关技术文件,负责收集整理工程技术资料的归档工作。4.2.11工长:参与施工方案的编制及实施;

38、编制施工计划,报项目经理综合平衡后实施。熟悉度掌握设计图纸、施工规范、规程、质量标准和施工工艺,向班组工人进行技术交底,监督指导工人的实际操作;按施工方案、技术要求和施工程序及作业指导书组织施工。合理使用劳动力,掌握工作中的质量动态情况,组织操作工人进行质量的自检、互检。检查班组的施工质量,制止违反施工程序和规范的行为;参与上级组织的质量检查评定工作,对因施工质量造成的损失,要迅速调查、分析原因、评估损失、制订纠正措施和方法,经上级技术负责人批准后及时处理;负责现场文明施工及安全交底,做好成品保护。 4.3施工设备配置及管理4.3.1现场主要施工机械设备配置:机械设备按照“切合需要,实际可行,

39、经济合理”的选择原则确定。根据该工程现场的实际情况及工期安排,钢结构的吊装中垂直运输均采用25T吊车完成。在施工现场配置搅拌机、打夯机、钢筋切断机、钢筋弯曲机、圆盘锯、振动棒、平板振动器、电焊机等设备,具体型号、数量详见附表9.1:拟投入的主要施工机械设备表(1)4.3.2施工机械设备使用及管理:进入施工现场机械设备必须测定其技术性能、工作性能及安全性能,经确认合格后方能进场安装使用。机械操作人员和配合作业人员,都必须按规定穿戴劳动保护用品,长发不得外露。高处作业必须系安全带,不得穿硬底鞋和拖鞋。严禁从高处往下抛掷物件。机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机操作人员操作,严

40、禁无关人员进入作业区和操作室。工作时,思想要集中,严禁酒后操作。操作人员有权拒绝执行违反安全操作规程的命令,由发令人强制违章作业造成事故者,应追究发令人的责任,直至追究刑事责任。机械进入作业地点后,施工技术人员应向机械操作人员进行施工任务及安全技术措施交底,操作人员应熟悉作业环境和施工条件,听从指挥,遵守现场安全规则。操作人员必须经过专业培训考试合格,在取得有关部门颁发的操作证后,方可上岗操作。机械操作人员须熟悉本机情况,做到“四懂、三会”,即懂原理、懂结构、懂性能、懂用途,会操作、会维修保养、会排查排除事故。施工设备在运输、搬运过程中应严格按照有关设备说明书的要求进行,以防碰损设备或造成设备

41、运转故障。施工设备进入作业地点安装就位后,在使用之前必须经过检查验收,并填写验收记录。施工设备应采取相应的防护及安全措施,操作人员必须配备适用的安全防护用品,严格执行交接班制度,填好设备运转记录。处在运转中的设备严禁对其进行维修、保养或调整等作业,其调试和故障的排除应由专业人员负责进行。但到规定的保养定额时,应停机进行定期维修、保养,并做好施工设备的维修保养记录。施工设备修理前,必须进行全面检查,并将检查结果填入适当的表格,作为检修的依据。所有机械设备,停机1h或下班后,必须拉闸断电,锁好电箱。对于相关检验检测仪器,必须严格按照标准要求,定期进行检测,以保证工作精度。4.4材料、构配件管理4.

42、4.1主要材料、构配件供应量计划:根据施工图及预算汇总的整个项目的各种材料需用量,项目部材料员以此为依据,结合工程进度下达的月计划,向公司材料部门提出月材料计划,作为公司材料部门采购、供应的依据。主要材料、大宗材料由公司材料部门根据计划供应,周转材料、大型工具等在公司设备租赁站租赁,小型及随手工具由项目部材料员在材料市场上自行采购,对个别特殊材料或设备,建设单位提供的应列明材料或设备的名称、品种、数量、型号及提供日期和交货地点,各类特殊材料、设备必须“三证齐全”并经相关部门检测检验合格,同时还应明确建设单位提供的材料或设备计价和结算退款的方法。4.4.2现场材料使用及管理制度 :材料进场时,项

43、目部材料员应根据进料计划、送料凭证、产品合格证、质量保证书等进行数量、质量、品种、规格的验收,其验收工作严格按质量验收规范和计量检测规定进行。对所有进场的原材料必须建立检验记录,按规定实施“见证取样”材料,并在监理或业主代表的监督下按规定抽样复试,符合要求后方可使用,同时及时收集材料的合格证和检验报告单。 4.4.2.1材料的储存与保管:根据施工现场平面布置图定位放置材料,保管处置得当。进入现场的材料必须经验收合格后,方可入库,并建立台帐。对现场材料必须做到日清、月结、定期盘点,帐物相符。保管员必须做好“防潮、防火、防毒、防爆、防盗”五防工作。 4.4.2.2材料的使用:实行限额领料制度,设专

44、人领料,坚持节约预扣,余料退库。建立领发料台帐,记录领发和节约、超支状况。超限额用料时,必须办理手续,经批准后,方可领发材料。收发料具必须及时入帐上卡,手续齐全。 4.4.2.3材料的回收:施工班组必须及时回收余料,办理退料手续。余料造表上报,按供应部门的安排办理调拔和退料,并建立材料回收台帐。4.5降低成本措施通过对本工程质量、劳务用工、材料、成品保护等方面的控制,以及“四新”技术在工程中的应用,确保该工程施工成本下降0.25%,具体措施如下:项目部管理人员必须本着高效精干、分工明确、责任到人、制度建全、奖罚适度、紧张有序的原则,搞好项目管理,做到减少失误、杜绝返工、坚持先交底后施工,严格控

45、制工程施工质量关。 加强“三检制”,提高施工一次成活率,防止不合格产品的发生,杜绝因返工而造成的施工费用。充分利用科学的管理办法,先进的技术方案,积极推广引进“四新”技术在工程中的应用,节约投资,降低施工成本。抓好人工、材料预算,坚持按定额耗工、耗料,严格控制,杜绝抛撒浪费。加强施工现场材料的采购、运输、保管及收发工作,力争做到质优价廉,杜绝伪劣材料进入施工现场,减少二次倒运,并做好现场保管及限额领料收发台帐等,最大限度降低材料限额消耗(工程材料直接从生产厂家订货)。科学合理的安排施工进度计划,做到工序衔接,人尽期能,物尽其用,以提高机械设备使用周转率,缩短工期,降低施工管理等费用开支。认真核

46、算,执行限额领料制度,做到不超耗,不浪费。在保证工期、质量的前提下,加快设备的周转使用,对不再重复使用的设备应及时清退,以减少设备租赁费用,从而降低成本。镜面模板在现浇板砼支模体系中的应用,以减少抹灰工序,节省了人工工资,并节约了水泥、砂子等材料。水、暖、卫、电等设备安装工程主动密切地配合土建工程的施工、预留、预埋一次到位,以减少后期不必要的返工浪费。对劳动力及部分材料的采购,采用招标的方式进行,同时减少赶工费也可达到降低成本的目的。加强各分部分项工程施工阶段的成品防护工作。4.6文明施工实施措施4.6.1严格按照建筑施工安全检查标准JGJ5999标准检查验收。建立以项目经理为组长的文明施工领

47、导小组,健全文明施工管理制度和管理资料,按挂牌工地要求合理布置施工现场和生活设施,并做好环境保护工作。4.6.2文明施工实施措施:施工现场出入口必须设置不透视钢制大门,门头设标有企业名称和标志的灯箱,灯箱内装日光灯或外装霓虹灯,夜间亮灯。大门外两侧必须设“十牌三图”、宣传栏、施工公告等牌匾。施工现场应进行全封闭围护,四周围墙均采用彩色喷塑压型钢板围护,高度不小于2.5m。施工现场生产区与生活、办公区必须采用高度不低于1.4m的240厚砖砌围墙分界。单独设置生活区、办公区活动场地和生产区内的加工棚等必须采用平铺砖或砼面硬化,施工道路混凝土硬化。适当位置种植花草进行绿化,绿化面积达到规范规定的数量。施工现场办公室采用彩钢活动房屋,必须保湿、通风、

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
