收藏 分销(赏)

公园景观施工组织设计方案.doc

上传人:快乐****生活 文档编号:2097254 上传时间:2024-05-15 格式:DOC 页数:42 大小:1.86MB
下载 相关 举报
公园景观施工组织设计方案.doc_第1页
第1页 / 共42页
公园景观施工组织设计方案.doc_第2页
第2页 / 共42页
公园景观施工组织设计方案.doc_第3页
第3页 / 共42页
公园景观施工组织设计方案.doc_第4页
第4页 / 共42页
公园景观施工组织设计方案.doc_第5页
第5页 / 共42页
点击查看更多>>
资源描述

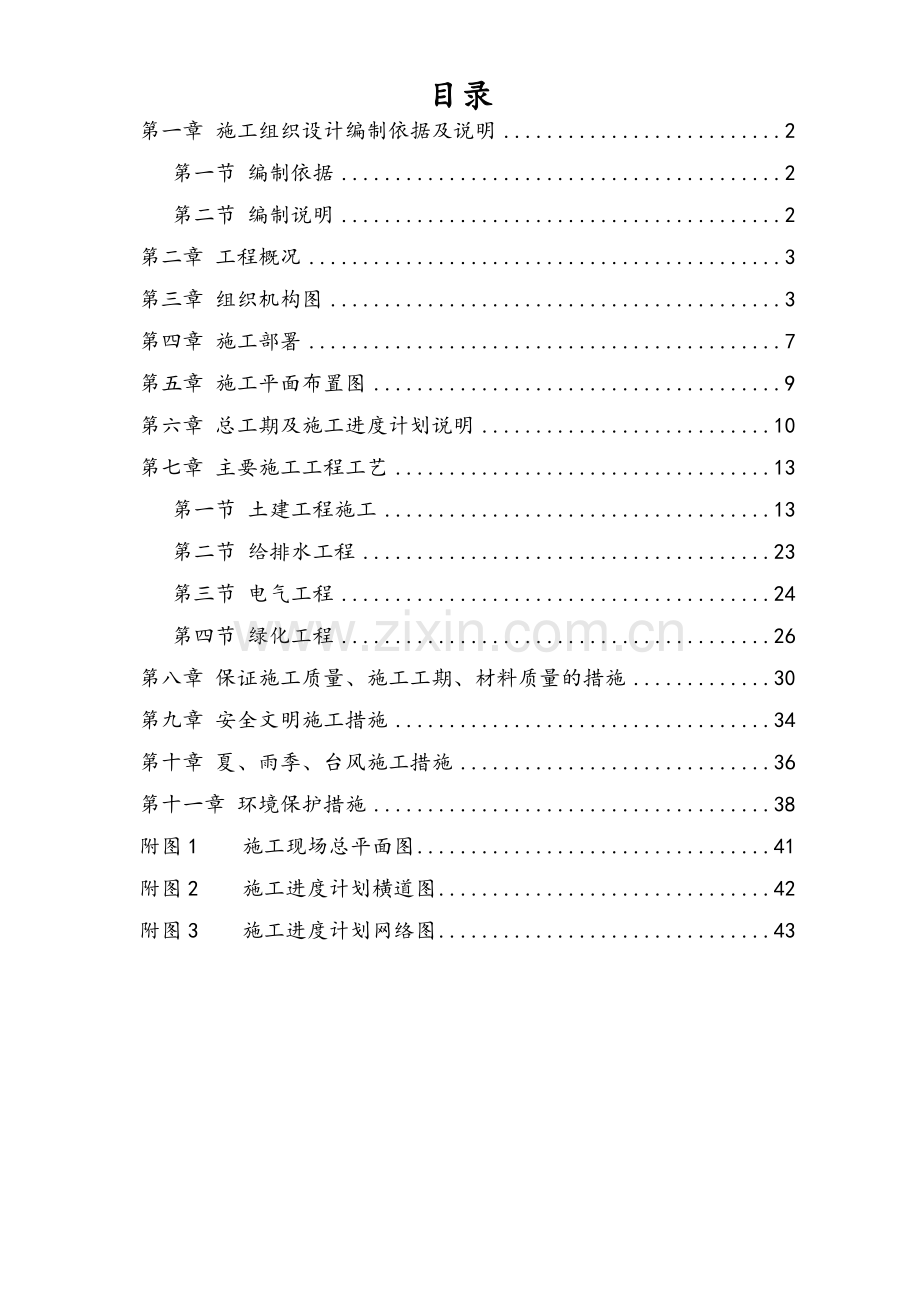

1、目录第一章 施工组织设计编制依据及说明2第一节 编制依据2第二节 编制说明2第二章 工程概况3第三章 组织机构图3第四章 施工部署7第五章 施工平面布置图9第六章 总工期及施工进度计划说明10第七章 主要施工工程工艺13第一节 土建工程施工13第二节 给排水工程23第三节 电气工程24第四节 绿化工程26第八章 保证施工质量、施工工期、材料质量的措施30第九章 安全文明施工措施34第十章 夏、雨季、台风施工措施36第十一章 环境保护措施38附图1 施工现场总平面图41附图2 施工进度计划横道图42附图3 施工进度计划网络图43第一章 施工组织设计编制依据及说明根据GB/TI 19002 idt

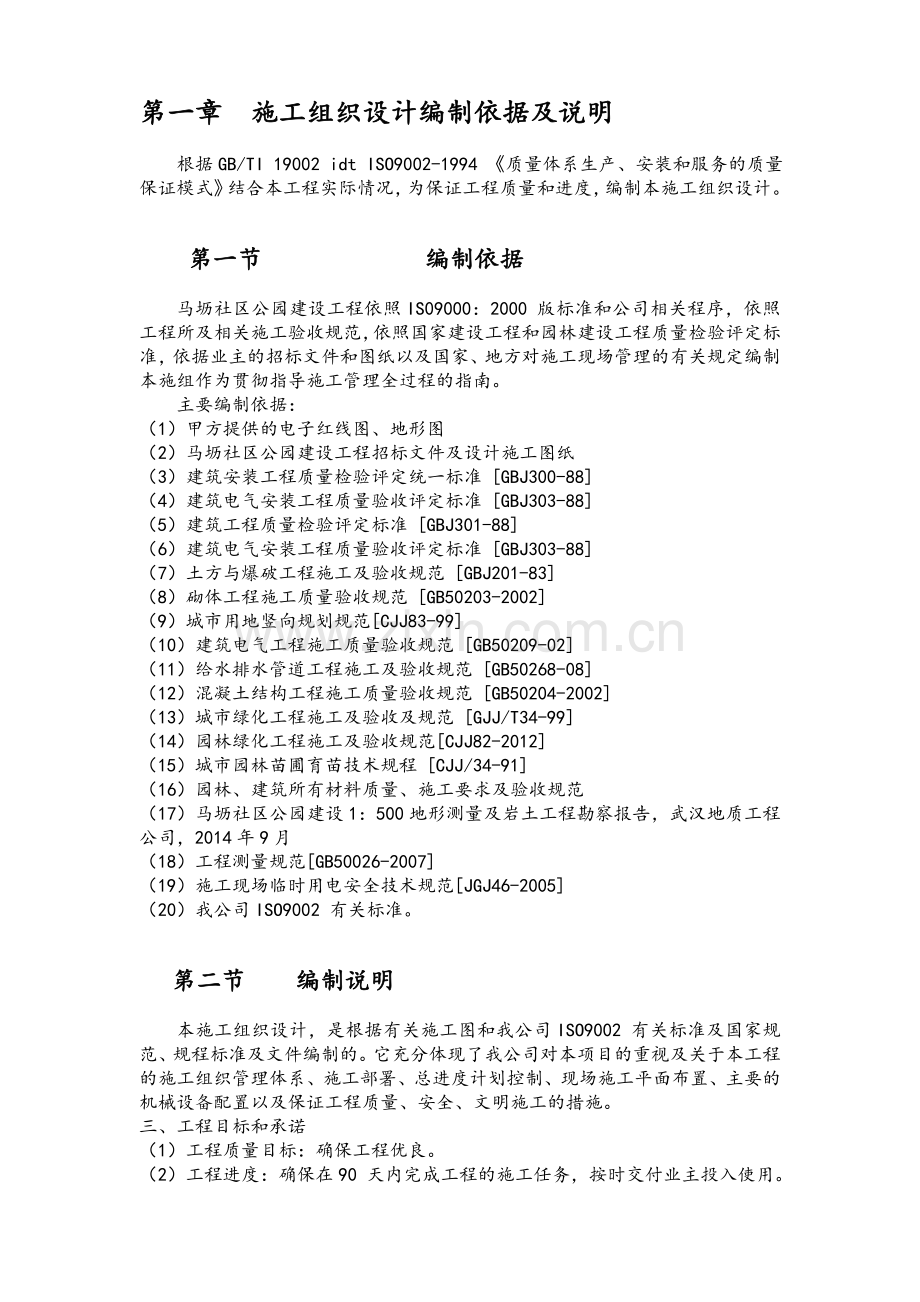

2、 ISO9002-1994 质量体系生产、安装和服务的质量保证模式结合本工程实际情况,为保证工程质量和进度,编制本施工组织设计。第一节 编制依据马坜社区公园建设工程依照IS09000:2000 版标准和公司相关程序,依照工程所及相关施工验收规范,依照国家建设工程和园林建设工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施组作为贯彻指导施工管理全过程的指南。主要编制依据:(1)甲方提供的电子红线图、地形图(2)马坜社区公园建设工程招标文件及设计施工图纸(3)建筑安装工程质量检验评定统一标准 GBJ300-88(4)建筑电气安装工程质量验收评定标准 GBJ

3、303-88 (5)建筑工程质量检验评定标准 GBJ301-88(6)建筑电气安装工程质量验收评定标准 GBJ303-88(7)土方与爆破工程施工及验收规范 GBJ201-83(8)砌体工程施工质量验收规范 GB50203-2002 (9)城市用地竖向规划规范CJJ83-99(10)建筑电气工程施工质量验收规范 GB50209-02 (11)给水排水管道工程施工及验收规范 GB50268-08 (12)混凝土结构工程施工质量验收规范 GB50204-2002(13)城市绿化工程施工及验收及规范 GJJ/T34-99(14)园林绿化工程施工及验收规范CJJ82-2012(15)城市园林苗圃育苗技

4、术规程 CJJ/34-91(16)园林、建筑所有材料质量、施工要求及验收规范(17)马坜社区公园建设1:500地形测量及岩土工程勘察报告,武汉地质工程公司,2014年9月(18)工程测量规范GB50026-2007(19)施工现场临时用电安全技术规范JGJ46-2005(20)我公司ISO9002 有关标准。第二节 编制说明本施工组织设计,是根据有关施工图和我公司ISO9002 有关标准及国家规范、规程标准及文件编制的。它充分体现了我公司对本项目的重视及关于本工程的施工组织管理体系、施工部署、总进度计划控制、现场施工平面布置、主要的机械设备配置以及保证工程质量、安全、文明施工的措施。三、工程目

5、标和承诺(1)工程质量目标:确保工程优良。(2)工程进度:确保在90 天内完成工程的施工任务,按时交付业主投入使用。(3)工程安全:在整个施工过程中杜绝重大伤亡事故。(4)文明施工:创建一流的施工现场,确保达到深圳市安全文明施工工地。第二章 工程概况1、工程名称:马坜社区公园建设工程2、工程地点:位于龙华新区观澜街道马坜社区3、工程概况:马坜社区公园用地面积10322平方米。北侧是马坜社区居民区,东测是工业区,南侧是三莹照明科技,西侧是新园学校。公园用地为山地形态,公园主要活动区域位于山顶,主次入口分别设置于山体的西侧及北侧,入口通过环山步道与山顶活动区衔接。 本项目主要建设内容包括:(1)山

6、顶活动场地及环山步道(2)工具间一座(3)公厕及监控室一座(4)廊架及小品构筑物(5)景观挡墙及休息座椅(6)公园绿化(7)公园夜间照明系统(8)公园排水、给水系统4、建设单位:深圳市龙华新区城市管理局5、监理单位:深圳科宇工程顾问有限公司6、设计单位:深圳市翠绿洲环境艺术有限公司7、施工单位:深圳市中深集信建设有限公司第三章 组织机构图一、公司行政组织机构二、项目部组织机构项目经理:吴镜滨技术负责人:黄光胜项目副经理:吴楚武安全员:林永彪质检员:郑坚得施工员:刘镇洪测量组:吴楚彬材料员:吴棉宏试验员:林国荣资料员:林和坚预结算:吴剑锋保卫组:林振海景观绿化施工队公园排水施工队公园给水施工队建

7、筑安装施工队各项管理目标实现公园电气施工队土方施工队土建施工队三、质量管理工作流程第四章 施工部署本工程为马坜社区公园建设工程施工项目,施工时将给予高度重视,严格按广东省及深圳市有关规定做到文明施工,规范施工,严格把好各道施工工序的质量,确保工程质量,并按合同要求如期完成工程建设,本工程采用项目法管理进行组织施工,为确保工程按时优质完成施工任务,力争提前完成,在施工部署上将分区确立施工重点,按施工总进度计划合理安排劳动力、物力、财力,尽量做到综合平衡配套施工,确保工程顺利完成。一、施工构想进场后,项目施工目标将进一步分解分细,确定各部分质量、进度目标,建设中我们切实贯彻全面质量管理体系和精心施

8、工,精心组织,精心指挥,在施工中,公司各部门将全力支持施工,一是公司负责人亲临现场领导,做好协调工作,做到解决问题及时,促使工程加快建成,努力确保优良;二是工地组织项目法施工,建立以项目经理为核心的工地项目班子,真正承担起共同实施的担子,切实加强施工作业的具体领导;三是加强以班组长为骨干的班组一级为基础的施工队伍建设,使整个施工过程始终形成强有力的三级组织的生产管理网格。二、施工准备1、现场交接准备我公司中标本工程后,将在收到中标通知书3 天内派有关人员进驻施工现场,进行现场交接的准备,其重点是对各控制点、控制线、标高等进行验收和复核,对目前的施工现场进行调整准备,以使整个现场能符合我公司的布

9、置原则及要求,这些工作拟在正式进场前全部完成。2、技术准备自进场之日起立即着手技术准备,组织施工人员学习施工规范、会审纪要和施工组织设计,并要熟练掌握施工技术。一方面使有关人员能仔细阅读施工图纸,了解设计意图及相关细节,另一方面开展有关钢筋翻样,木工翻样,混凝土级配,图纸会审,技术交底等技术准备工作,同时根据施工需要编制更为详尽的施工作业指导书,使工程开始就受控于技术管理,从而确保工程质量。3、机械进场计划准备工程开工土方工程先进场施工后,对中、小型机具将按进场计划分批进场,设专人对其维修保养,并使所有进场设备均处于最佳的工作状态。4、材料进场计划准备我公司将根据翻样单,混凝土级配单等及时提供

10、钢筋用量及水泥用量,报送业主备案,并落实有关其他材料供应商报业主审批,同时进行由我公司组织的采购工作,及时组织前期的周转材料进场,以确保顺利施工。5、人员准备在接到中标通知书3 天内项目班子员及相关人员立即进场,作好前期施工准备工作及承担起施工总承包管理职责。开工后3 天,所有施工管理人员将全部就位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。三、施工过程布置1、本工程涉及土建、水、电、绿化工程等多种专业,结合本工程特点在施工队伍的组织上考虑各种专业队伍同时进场。土建施工队负责整个工程土建工程水电施工队负责整个工程水电安装工程2、施工时以土建施工队的施工顺序为主线

11、,各专业配合,详见施工进度计划表。具体原则先地下,后地上;先做水、电埋设,再做铺装。3、人员住宿、办公:根据工程实际情况,在附近租房或在本工程现场地下室及车库等解决住地及生活、生产设施。4、加强现场协调工作:每天下午在项目经理主持下召开生产协调会, 协调材料、劳动力、机械设备、各工种、各工序以及土建同安装之间关系,检查当日计划执行情况,布置次日作业计划。每周一上午抽半小时召开施工现场职工大会,讲上周的工程形象进度、质量、安全执行情况,布置本周各项任务,落实各项措施,明确施工目标。每周同甲方及监理单位召开工程例会,工程项目经理部汇报本周工程情况及解决的一些问题。5、加强施工计划指导作用根据工程总

12、进度计划的安排,编制月、旬以及各作业班组计划,在此基础上编制材料供应、劳动力和机械使用计划,并以此来考核项目经理部各职能部门以及各承包施工队的工作效率。6、做到文明施工及安全生产工作坚决执行深圳市有关施工现场标准化管理的各项要求。对所有进场人员必须进行安全教育,特殊工种必须持证上岗。对施工现场的安全设施、消防器材、安全工具应配全,定时、定员对安全进行全面严格检查,发现问题及时解决,切实把好安全生产这一关。四、工程施工目标1、确保工程质量标准达优良强化施工现场质保体系的组织领导,加强全体职工的质量意识,并利用各种形式广泛开展宣传教育,深入人心,让全体职工真正的理解“质量是企业的生命线”。本工程推

13、行全面质量管理,实行程序控制。根据ISO9002 质量体系的要求,结合项目管理的实际情况,编制该项目的质量计划,对生产过程进行全面控制。施工前认真熟悉图纸,精心编制施工方案,搞好技术交底,在施工过程中,应用“P-D-C-A”循环;加强每道工序的管理和不同工序之间的衔接。实行质量预控,针对可能发生的问题,采取对应措施,将质量不利因素消灭在萌芽状态。加强施工进程中核对和检查,做好事后质量检查评定;使每个程序在受控状态下进行,来保证单项达优良,从而保证分部及单位工程的优良;积极推广应用新技术、新工艺,确保工程质量优良。2、文明施工目标严格执行国家及深圳市有关施工现场场容、场貌、环境保护和市容卫生管理

14、的规定,抓好标准化现场管理,争创文明工地。3、确保合同工期,争取提前工期建立强有力的项目经理部,协调好各工种、各专业之间的关系,设计同施工的配合,集中我公司各地方优势兵力,齐心协力,精心组织施工。制定现场严格管理制度,科学地组织施工,做到长计划、短安排,确保分阶段及总工期的实现。五、与业主、监理、设计等单位的协调我公司中标承接本工程,将把协调组织工作放在重要位置。工程内部协调管理主要是围绕工程建设本身而确定的,主要有业主、设计方、监理方相互间的协调管理。1、与业主协调组织协调好与业主之间的关系是项目经理部的一个工作重点。通过良好的合作,确保本工程承包合同全面履行,其主要表现在:定期参加与业主的

15、碰头会,讨论解决施工过程中所出现的各种矛盾及问题,理顺每一阶段的关系;从施工角度及以往的施工经验出发,并在施工当中为业主着想,达到满足业主提出各种合理的要求,从而建立起融洽的关系。2、与设计单位协调组织与本工程的设计单位进行友好协作,保证工程能符合设计方的构思、要求及国家有关规范、规定的质量要求。其主要表现为:定期向设计方介绍施工情况及采用的施工工艺;在每个分项分部工程施工前提交与设计方有关的施工方案或作业指导书,听取设计方的意见;交换我们对设计内容的意见,用我们丰富的施工经验来完善设计,以达到最佳效果。3、与监理单位协调组织与监理单位进行紧密的合作,在整个工程的质量控制上共同努力,对施工全过

16、程进行监督检查。在每个分项分部工程施工前,我们将提交有关的施工方案或作业指导书,并听取监理方的意见。监理方在实施监理工作时,我们除坚持其独立性以外,将为其实施监理工作提供必要的方便,配合监理方把监理工作做好。4、对施工队和生产班组的协调。按总体进度的控制节点,组织协调工作会议,检查计划的实施情况, 制定修订和调整工作计划。项目部按期召开生产会议,协调各施工队在施工中碰到的问题,合理安排生产。解决一般问题不过夜,较大问题1-2 天内解决,重大问题根据实情,合理的、有步骤的,遂一解决。不能影响施工生产进度。项目部全体管理人员,要面向基层,深入细致地配合好,协调好,执行好,落实好各工序的质量工作,抓

17、实、抓透,不留死角。对施工队提出的问题,解决要虚心,落实要实心,联络感情,沟通思想,共同的目标,使施工进度有计划的去实施,质量目标优良而奋斗。第五章 施工平面布置图根据本工程的实际情况,平面图主要考虑建筑材料等临时放置,生活、生产设施及办公用房等则考虑在附近租房或施工现场内地下室或车库来解决。具体位置待进场后请甲方指定地点进行搭设。砂浆搅拌则根据需要可临时移动就位,同时所有设施根据甲方提供水源、电源、配置水电,进场后另行编制水、电施组。施工平面布置图见下图:第六章 总工期及施工进度计划说明根据本工程的招标文件及施工图,我公司承诺工期为90 天。托监理单位发出的开工通知书日期为准。一、具体计划说

18、明:(1)本计划以土建工程为主线,配以水、电各专业附属工程。(2)本工程工程量分布较均匀,施工中主要集中各分区内主景部分的园林土建小品,并逐步向外延伸,包括景观园路及绿化区铺装等施工。具体详见施工计划表。(3)水、电附属工程,考虑与土建、绿化交叉施工,其中水、电各分项工程,在确保主线的前提下,在计划中以实线与点画线相结合的画法,以说明其分项工程的随时插入,并以实际情况结合考虑其中可操作性。(4)本边坡支护工程施工总工期控制为90天。场地清理,平整及土方挖运需要6天,休息台A、D周边及园路边挡墙施工需要27天,公测及监控室施工需要15天,1.2及1.5宽步道施工需要20天,浮桥走廊施工需要16天

19、,月池广场、儿童游乐场、健身场、家长休息亭等施工需要35天,标识牌施工需要9天,水电安装施工需要73天,绿化种植施工需要25天。各分项工程施工交叉流水作业,以缩短工期。工期控制计划形象进度图见下图。第七章 主要施工工程工艺第一节 土建工程施工本分部工程根据设计图纸包括:土方挖运、休息台、园路边挡墙、公测、监控室、1.2及1.5宽步道、浮桥走廊、月池广场、儿童游乐场、健身场、家长休息亭、标识牌等园林小品及广场、园路等铺装工程。(一)、工程流程:(1) 结构装饰:休息台、园路边挡墙、公测、监控室、1.2及1.5宽步道、浮桥走廊、月池广场、儿童游乐场、健身场、家长休息亭、标识牌等园林小品及广场、园路

20、等铺装工程。测量放线验收复核挖土碎石垫层砼垫层弹线验收立模扎筋验收捣砼面层(2) 铺装:广场、铺地、园路小品等测量定位地基处理碎石垫层砼垫层钢筋砼垫层水泥砂浆结合层面层(二)、主要施工方法及工艺:1、测量放线(1)轴线定位:按业主提供的建设工程规划定位图用全站仪、经纬仪和50 米钢卷尺引测,在现场设二处座标点,用钢尺丈量平面及开间尺寸,便于施工过程中校核,经校核无误后插上定位标志。(2) 标高控制:从附近相对较高等级导线基准点用水准仪和塔尺引入现场,设立永久水准点二处,作为标高控制的依据,并画标高标记。2、土方工程(1)施工准备(A) 到有关部门了解开挖区域内的原有管线(电、水、通信、消防等)

21、, 并协助处理,了解附近已有建筑物或构筑物、管道、管线等,采取相应措施,防止由于挖土而产生下沉和变形,并同设计单位、建设单位及有关部门协商通过。(B)排水的安排,在地表面挖排水沟,一般向排水方向作成不小于2 的坡度,进入集水井,用泵排出或直接排入。(C) 进行土方平衡计算,按照土方运距最短,运程合理和各个工程项目的顺序做好调配,减少重复搬运。(2)定点放线按设计图纸的要求,用全站仪、经纬仪及水平仪分别放出挖土范围及挖土深度,并在土方工程施工中,经常测量和校核平面位置、水平标高和边坡度等是否符合设计要求及施工方案要求,平面控制木桩和水准点也应分期复测和检查是否正确。(3) 本工程考虑挖土工程,可

22、采用机械挖土,人工配合的方式,回土则采用板车、人力运输并来回夯实。(4) 夜间施工时,应考虑四周的环境,不影响他人休息,尽可能停止机械施工,采用人力挖余土。(5) 在挖方的弃土时,应保证挖方边坡的稳定。弃土堆坡脚至挖方上边缘距离,一般为1500m,具体根据挖方深度,边坡坡度和土方性质确定。弃土堆应连续堆置,其顶面应向下倾斜,防止水流入挖方场地。(6) 当工程地质与提供资料不符需修改边坡坡度,需报公司总工办修改方案,并报甲方批准。(7)基底的处理应符合设计要求。若无设计要求,应符合下列要求:绿化地段土壤满足种植植物要求,建筑用地则要求以地基的稳定为原则,基底上的树墩及主根应拔除,坑穴应清除积水、

23、淤泥和杂物,并分层回填夯实; 在土质较好的平坦地上填方时,应分层碾压夯实;当填方基底为耕土或松土时,应将其基底碾压密实。(8) 填方前,应对填方基底和已完隐蔽工程进行检查和中间验收,并做好记录。(9) 碎石类土或石渣用作埋料的,其最大粒径不得超过铺、填厚度的2/3,铺填时大块料不应集中,且不得填在分段接头处。(10)填方施工前,应根据工程特点、填料种类、设计压实系数,施工条件与合理压实机,并确定埋料含水量控制范围、铺土厚度和压实遍数的参数。(11)在填方夯实时,发现裂缝应洒水处理,拌均整平再次夯实。(12)在填方夯实时,发现局部软弹橡皮土等情况时,应将其挖出换填含水量适当的土后重新夯填处理。3

24、、模板工程(1)模板的设计应考虑具有足够的承载能力,强度、刚度和稳定性,能可靠地承受新浇筑砼的自重和侧压力以及在施工过程中产生的荷载。同时要做到构造简单,安拆方便,投入少,并便于钢筋的绑扎、安装、混凝土的浇筑和养护的要求。(2)模板的表面应平直、清洁,结构和构件各部位形状、尺寸位置正确。(3)模板接缝严密不应漏浆,缝隙可用纸胶带封口。(4)模板与混凝土的接触面应涮隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处,并防止暴晒。(5) 竖向模板和支架部分,多安装在基土上时应加设垫板,且基土必须坚实并有排水措施。(6)模板及其支架在安装过程中,必须设置防倾斜临时固定设施。(7) 模板在拆除时应按施工规范和设

25、计要求进行,无规定时,原则上非承重结构的模板,如侧模等,24 小时后,在砼强度能保证其表面棱角不因拆除模板而受损坏后,就可拆除;而承重结构的梁、板底模,视跨度情况需要达到75-100%强度后方可拆除,并执行下达拆模通知制度。4、钢筋工程(1) 按施工平面图规定的位置清理、平整好钢筋堆放场地,铺好垫木,按规格分类堆放,做好标牌,说明:规格、型号、检验状态等,所用钢筋技术指标均要符合国家规范要求。(2) 各种钢筋均有产品合格证、质保书,并按规范要求分别取样,做母材物理试验,钢筋表面应清净无损伤,如有锈蚀预先进行除锈处理,严重的降级处理或停用。(3) 钢筋配料时应核对图纸,配料单,料牌区实物的型号、

26、规格尺寸、形状、数量是否一致,如有问题及时解决,在加工过程中如发现脆断,焊接性能不良,机械性能异常情况时,应抽样做理化分析等检验。(4) 钢筋的焊接应做好班前焊接试验,每批钢筋焊接接头中,应按规定抽取一定数量的试样进行强度、冷弯试验,其各项机械性能都必须符合钢筋焊接规定。(5)钢筋绑扎a、绑扎前应熟悉图纸,并校对料单、实物同图纸是否相符,确定研究好钢筋绑扎安装顺序,绑扎接头的位置应相互错开。b、清理垫层、杂物,打扫干净,弹好墙边线。c、地基底板钢筋绑扎,操作人员应先在垫层上划线,排列钢筋,保证钢筋间距,扎筋过程中,由专业技术交底,分层监护,层层验收。基础为双向正交配筋,配筋长度不够时,宜采用焊

27、接接头,上网钢筋接头应设在支座(基础梁)处,下网钢筋接头应设在跨中1/3 范围内,接头应相互错开35d,同时一截面钢筋接头数量50%。5、混凝土工程(1)原材料的选用a、水泥:优先选用42.5#或52.5#矿渣水泥。水泥的质量应符合有关规定,并定期抽样检查,过期水泥和质保书的水泥要重新检验,不合格水泥严禁使用。b、砂:选用细度模数为2.4-2.9 之间的中粗砂,通过3.15mm 筛的颗粒大于10%,含泥量小于1%符合分曲线要求。c、碎石:选用5-35 连续级配石子,空隙率控制在40%左右,石子的抗压强度应达到砼抗压强度的1.5 倍以上。(2)混凝土搅拌a、根据测定砂石含水率调整配合比中的用水量

28、,雨天应增加测定次数。b、根据搅拌机每盘各种材料用量及车皮重量等,分别固定好水泥、砂、石各个磅秤的数量。磅秤应定期校验维护以保护计量的准确。搅拌机相同应设置砼配合比的标志牌。c、正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。d、砂、石、水泥、水必须严格按需用量分别过秤、计量。e、加料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水,如需要掺外加剂,应按规定与水同时掺入。(可根据施工气候条件加适当的外加剂)。f、搅拌第一盘可以在装料时适当少装一些石子或适当增加水泥或水。g、混凝土搅拌时间,400L 自落式搅拌机一般不应少于90 秒。h、混凝土坍落度一般控制在5-7cm,每台班应做两次试验

29、。(3)混凝土运输混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇灌地点。运送混凝土时,应防止水泥浆流失。若有离析现象应在浇灌前进行人工拌合。混凝土从搅拌机中卸出后到浇灌完毕的延续时间,当砼强度为C30 及其以下时,气温高于25 度时不得大于90min,30度以上时不得大于60min。(4)砼浇筑、振捣准备工作:砼的运输工具在浇筑砼前应认真检查是否完好,以保证砼的正常浇筑。施工现场应有充足的洁净水源,电源线路的电流、电压等均应符合要求,并保证不中断,浇筑主要结构应有保证措施。机电设备应有专人管理,机电部件应绝缘良好,接地线接触良好。浇筑砼前对模板、钢筋检查验收,并现场进行交底,砼浇筑时

30、应有木工、钢筋工配合看模和看钢筋,以保证模板、钢筋不变形。冬季和雨季应采取必要的措施,确保砼质量。浇灌混凝土时应注意保护钢筋位置,随时检查模板是否变形、位移、螺栓、吊杆是否松动、脱落以及漏浆现象,并派专业修理。砼振捣要点:使用插入式振动器应做到“快插慢拔”, 当振动棒端头即将露出表面时,应快速拔出振动棒,以免造成空洞。每插点应掌握好振捣时间,过长过短都不利,每点振捣时间宜为20-30s,振捣必须将振动棒上下略为抽动,不得将软轴插入到砼内部和使软轴折成硬弯,振动棒不得碰撞模板和钢筋。当砼分层浇筑时振捣上一层砼时,应插入下层中50mm 左右,以消除两层这间的接缝,同时振捣上层砼,应在下层砼初凝之前

31、进行,浇筑层的厚度为振动器的1.25 倍。(5)混凝土养护在混凝土浇完12h 以内,应对混凝土覆盖并养护。常温时每日浇水二次养护,养护时间不得少于14 昼夜。在已浇筑的砼强度达12Mpa 后方准在其上行走和安装模板等。在满足拆模的要求的前提下尽快拆模,指派专人养护,表面覆盖麻袋等,保证砼表面有一层水膜,避免砼由于干燥收缩及温度应力引起的裂缝。(6)填写混凝土施工记录,制作砼试块送养护室养护,用以检验砼28d 强度。6、砌筑工程(1)材料要求(A) 砌块的规格和质量必须符合设计要求,必须有出厂合格证,同时需经复试合格后方可使用。(B)水泥应按品种、标号、出厂日期分别堆放,并保持干燥,如遇水泥标号

32、不明或出厂日期超过三个月情况,应经试验鉴定后方可使用,不同品种的水泥不能混合使用。(C) 砂浆用砂宜用中砂,并应过筛,不得含有草根等杂物,砂的含泥量不应超过5%。(D) 生石灰熟化成石灰膏时,应用网过滤,并使其充分熟化,熟化时间不得小于7 天,沉淀池中贮有的石灰膏应防止干燥、冻结和污染,严禁使用脱水硬化的石灰膏。(E)拌制砂浆应采用不含有害物质的洁净水。(F)粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm 为宜,含水率为10-15%,正常施工不得用干砖,雨季不得使用含水率达到饱和状态的砖砌墙。(2)施工要求(A) 根据不同的砂浆标号,请试验员开出配合比(根据现场所用材料), 砂浆

33、配合比应采用重量比,计量精度水量为2%,砂、石灰膏控制在5% 以内,宜采用机械搅拌,搅拌时间不少于1-5min。(B) 组砌方法应正铺,一般采用满丁满条排砖法,为了保证墙面平整,灰缝厚度一致,必须设置皮数杆。(C) 砌筑砂浆的强度、用料、放置的最长时间都必须符合设计要求和施工验收规范。(D)所有砌体要保证砂浆的饱满度大于80%,保证砌体内三度、外三度都符合验收规范。(E)砌筑时,应上下层错缝,内外搭接,宜采用“三一”砌砖法,严禁用水冲灌缝的操作方法,每皮砖的里外缝必须正确对齐,避免出现表面的砖错缝很好而里面的暗砖错缝不好的现象。转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,

34、应砌成斜磋,踏步磋,全应通顺密实。(3)具体施工方法(A) 基础大放脚的摞底尺寸及收退方法,必须符合设计图纸规定。如是一层一退,里外均应砌丁砖,如是两层一退,第一层为条,第二层砌丁。(B) 基础大放脚的转角处,应按规定放土分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。(C)基础墙砌筑前,其垫层表面应清扫干净,洒水湿润。再盘墙角,每次盘墙角高度不应超过五层砖。(D) 基础大放脚砌到墙身时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对照皮数杆的砖层的标高,如有高低差时,应垫层处理(或细石砼),使墙的层数与皮数杆相一致。(E) 基础墙的墙角每次砌筑高度不超过五皮砖,随盘随靠平吊直,

35、以保证墙身横平竖直,砌墙应挂通线,24 墙反手挂线,37 墙以上应双面挂线。(F) 基础垫层标高不等或有局部加深部位,应从低处往上砌筑,并经常拉通线检查,保持砌体平直通顺,防止砌成螺丝墙。(4)满足要求: (A)砌体上下错缝,每处无4 皮砖通缝。(B) 砖砌体接槎处灰缝砂浆密实,缝、砖平直,每处接槎部位水平灰缝厚度不小于5mm 或透亮的缺陷不超过5 个。(C) 预埋拉结筋数量、长度均符合设计要求和施工规范,留置间距偏差不超过1 皮砖。(5)上部砖墙砌筑可参照基础墙的施工方法。7、抹灰工程(1)准备工作:(A)池面、池墙施工前应检查水电设备,管线是否完好,有无遗漏,防止粉刷后再打洞破坏。(B)

36、吊垂直、套方找规矩:按图纸尺寸弹好的基准线,分别吊垂直抹方灰饼,并按灰饼冲筋,控制平整度。地面用水平仪抄平做塌饼控制水平。(2)基层为混凝土(A)基层处理,若表面很光滑,应对其表面进行“毛化处理”。一般用凿毛的方法,并洒水湿润。(B)抹底层砂浆:刷掺10%水重的107 胶水泥浆一遍,紧跟1:3 水泥砂浆,每遍厚度宜在5-7mm, 分层分遍与所充筋抹平,并用刮尺刮平,木抹子搓毛。(C)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆。(D)养护:水泥砂浆抹灰层应在硬化后湿润条件下养护。(3)基层为砖墙(A)基层处理:将墙面残存的废余砂浆、污垢、灰尘等清扫干净,并用水浇墙,将砖缝中的尘土冲掉并将墙

37、面湿润。(B)吊垂直、套方找规矩同上。(C)抹底层砂浆可用1:3 水泥砂浆或常温时采用1:0.5:4 混合砂浆,底灰应分遍与所充筋抹平,用刮尺横竖刮平,木抹子槎毛,终凝后浇水养护。(4)质量标准(A)表面光滑、洁净、接槎平整线角顺直清晰。(B)护角符合施工规范及验收标准。(C)不得有空数鼓开和烂根现象出现。(5)面层施工(A)准备工作:a、广场砖、青砖、花岗岩等到货后,应设专人进行严格的挑选,对不平整、不方正、掉梭角的坚决不能用到工程上来。b、要根据花岗岩、青砖、广场砖规格弹出水平及垂直控制线,并预排铺贴图,广场砖、花岗岩地坪则分段、分格弹线,同时进行石层标准点工作的控制及对直、平整。(B)

38、墙面贴面砖原则上自上而下施工,以减少污染,并根据预排铺贴弹的线,做到横平、竖直、平整。(C) 广场砖、青砖及花岗岩地墙排砖:根据大样图进行横竖排砖,以保证面砖缝隙均匀,符合设计图纸要求,非整砖行应排在次要部位,非整砖小边不应小于150mm,否则应对称施工。8、园路施工(A) 本工程园路广场工程:因为所要施工的园路有曲线,为了体现设计的理念,首先应同设计沟通,了解设计意图,然后用在弯道的曲线转折点的曲头、曲中、曲尾都放一中心桩来制圆弧的尺寸。测量人员放线、定位后经验线合格后方可施工。园路铺装主要是彩色混凝土、洗水石、同质面砖、花岗岩、河石等做法。(B) 按设计的宽度(每侧多放出20cm), 放灰

39、线、开挖路槽,路槽的挖深根据设计的厚度,槽低应有2%-3%向两边的槽坡度,在槽底上洒水,使它潮湿,然后用蛙式打夯机,夯2-3 遍,有必要时用碾压路机对路床基础进行碾压处理,使之达到设计和施工规范要求,密实度要求, 并通过取样试验。若路床出现裂纹或软弹现象则必须对其处理,裂纹情况应洒水使之达到含水率要求重新碾压。软弹现象应将其挖出晾晒或加入白灰重新碾压。注意路床施工的平整度, 平整度允许偏差不大于2cm,并做好相应的排水设施,防止路床积水。(C)碎石屑摊铺主要为石材路面。a、材料必须符合设计及规范要求。b、应分层进度回填碾压,每层厚度不得超过50cm, 用碾压机碾压使之密实。c、施工时注意碎石层

40、的平整度,坡度要求。(D)砼制作 :a、制作、浇拌参照前砼工程章节。b、施工应注意砼层摊铺平整。c、用平板振捣器对砼垫层进行振捣。d、对砼垫层进行浇水湿润。(E)面层铺设:a、根据设计大样图对机跑板、弹面进行铺设。b、铺设时应注意砖缝的调整,使之在设计及规范范围内。c、铺设时注意不要有空鼓形象发生。d、铺设时应拉线控制高程及平整度,顺直度。(F)成品保护a、对已铺设完成的部位应围档措施,防止重车破开。b、设专人对已施工完成的作业面进行看护。(G)伸缩缝a、伸缩缝须于每25m地台面积或每5 米单向提供一个。b、伸缩缝宽度为10mm。c、伸缩缝中填封口料。d、伸缩缝施工时注意伸缩的顺直,宽度以及位

41、置。9、木结构工程(1)材料制作木结构用的板、方材宜供应经过干燥的成材,若受条件限制只能供应原木时,则当木材运到工地后,应按设计要求的尺寸,预留干缩量(见表1),立即锯割,合理堆垛并加遮盖,进行自然干燥。结构中所用钢材的钢号应符合设计要求,所有钢件均应除锈,并涂防锈油漆。在施工过程中,不得在结构上悬吊或堆放设计未考虑的荷载;不得在结构构件上钻凿通孔,或其它管道的孔洞;并不得挖刻装设搁板用的凹槽或载口。木结构制作、装配完毕后,应根据设计要求进行检查、记录材料质量、结构及其构件尺寸的正确程度及构件的制作质量,验收合格后方准吊装。各种木材作时的干缩量(表1) 板方材厚度(毫米)干缩量(毫米)板方材厚

42、度(毫米)干缩量(毫米)15-251130-140540-602150-160670-903170-1807100-1204190-2008(2)木结构的支撑和锚固(A) 制成的木结构及木构件应置于仓库或敞栅下储存,堆放时,每层应加置厚度相同的板条垫平,防止变形翘曲。(B) 结构坚直置放时,其临时支承点应与结构在建筑物中的支承相同,并设可靠的临时支撑,以防侧倾。水平放置时,应加垫木置平,防止构件变形和连接松动。(3)木结构的防腐、防虫和防火剂处理(A)木结构所用的防腐、防虫和防火剂应符合下列规定:a、木建筑物预定的使用期限内,木材应保持其防腐、防虫和防火的性能,并对人畜无害。b、木材经处理后,

43、不得增加吸湿性,不得降低强度,不得腐蚀与木材接触的金属配件。(B) 木结构需作耐酸防腐处理时,应按照建筑防腐蚀工程施工及验收规范进行处理。(C)具有木腐菌惑染征象或虫蛀现象的木材和木构件不允许使用。(D)需要进行热冷槽或减压、加压处理的木构件,其含水率不应大于25%。(E) 对于易受潮的木结构或木构件以及某些部位,处于隐隐敝状态通风不良的构件,应根据其遭致腐蚀的不同程度,分别选用油类,油溶性或不易流失的水溶性防腐剂对其进行处理。(F) 对于易腐或易受虫蛀的树种木材,或用于虫害严重地区的木结构或木构件,应选用防腐、防虫效果较好的药剂对其进行处理。(G)不同树种和不同规格的木构件应分类进行防腐、防

44、虫处理。(H)木结构防腐、防虫处理前、后必须进行检查和记录:a、处理前的含水率和清除树片、杂物的情况。b、防腐、防虫剂的质量证明或试验数据。c、防腐、防虫剂的配合或分及处理方法。d、防腐、防虫剂的溶解情况。e、防腐、防虫剂的透入深度和均匀性。f、每立方米或每平方米木构件所吸收的防腐、防虫剂数量。(I)应根据建筑设计防火规范(TJ16-74)的规定和设计要求,按建筑物耐火等级对木构件耐火极限的要求,确定所采用的防火剂。(J) 对于露天结构或易受潮的木构件,经过防火剂处理后,尚应加防水层保护。(4)木结构的工程验收:(A) 木结构交工验收时,应作外形及尺寸的检查,必要时还应做现场试验或试验室试验。

45、验收应在抹灰(或油漆)前进行。(B)下列结构或构件应进行中间验收,并作出验收记录。a、在施工过程中,被其他结构遮盖的木结构或木构件(隐敝工程)。b、需作防腐、防虫、防火或防化学侵蚀处理的木构件。(C)在验收时应具备下列文件:a、施工图,并在图中注明施工中所有的更改内容。b、允许更改设计的文件。c、间验收记录(包括隐蔽工程记录)。(D)承重木结构验收时,应检查下列各项:a、竣工结构是否符合设计要求和规范的规定。b、各个构件和各个连接处的精确度。c、建筑物中结构的安装和装配是否正确。d、是否执行防腐、防虫、防火及防化学侵蚀等措施。(E)结构安装后的位置对设计位置的偏差,应不大于表3 的规定:木结构

46、安装位置的允许偏差(表3) (F) 验收木结构的防腐、防虫和防火处理时,除检查其外观外,尚应根据其处理记录,检查药剂的透入深度和均匀性是否符合规定。10、表面铺装砌筑项次项目允许偏差1结构中心线的间距20 毫米2结构的垂直度结构高度的0.5%3受压或压弯构件对设计外形构件长度的1/3004支座轴线对支承面中心10 毫米5支座标高5 毫米表面铺装、道路等工程在本工程中工程量大,质量要求也较高,所以必须有合理的施工方案方法才能保质、保量完成,铺装工程的重点在于控制好施工面的高程,并注意与园林其它设施的有关高程相协调。施工中,路基层的处理须要达到设计要求的牢固和稳定性,而表面面层的铺地,则更加精细,更加强调质量方面的要求。(1)、放线(2)、准备路槽按设计基层的宽度,每侧放出20cm 挖槽的深度应等于表面的厚度,槽底应有2%3%的模坡度,路槽做好后,在槽底上洒水,使它潮湿,然后用蛙式跳夯夯2-3 遍,路槽平整度允许误差不大于2cm。(3)、铺筑基层根据设计要求准备铺筑基层的材料。素砼或细石砼垫层(粗砂垫层上)工艺流程:基层处理找标高砼搅拌铺设砼振捣找平养护基层处理:先素土夯实,再做碎石填

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
