收藏 分销(赏)

喜德风电施组设计-大学论文.doc

上传人:可**** 文档编号:2090442 上传时间:2024-05-15 格式:DOC 页数:96 大小:874.50KB
下载 相关 举报
喜德风电施组设计-大学论文.doc_第1页
第1页 / 共96页
喜德风电施组设计-大学论文.doc_第2页
第2页 / 共96页
喜德风电施组设计-大学论文.doc_第3页
第3页 / 共96页
喜德风电施组设计-大学论文.doc_第4页
第4页 / 共96页
喜德风电施组设计-大学论文.doc_第5页
第5页 / 共96页
点击查看更多>>
资源描述

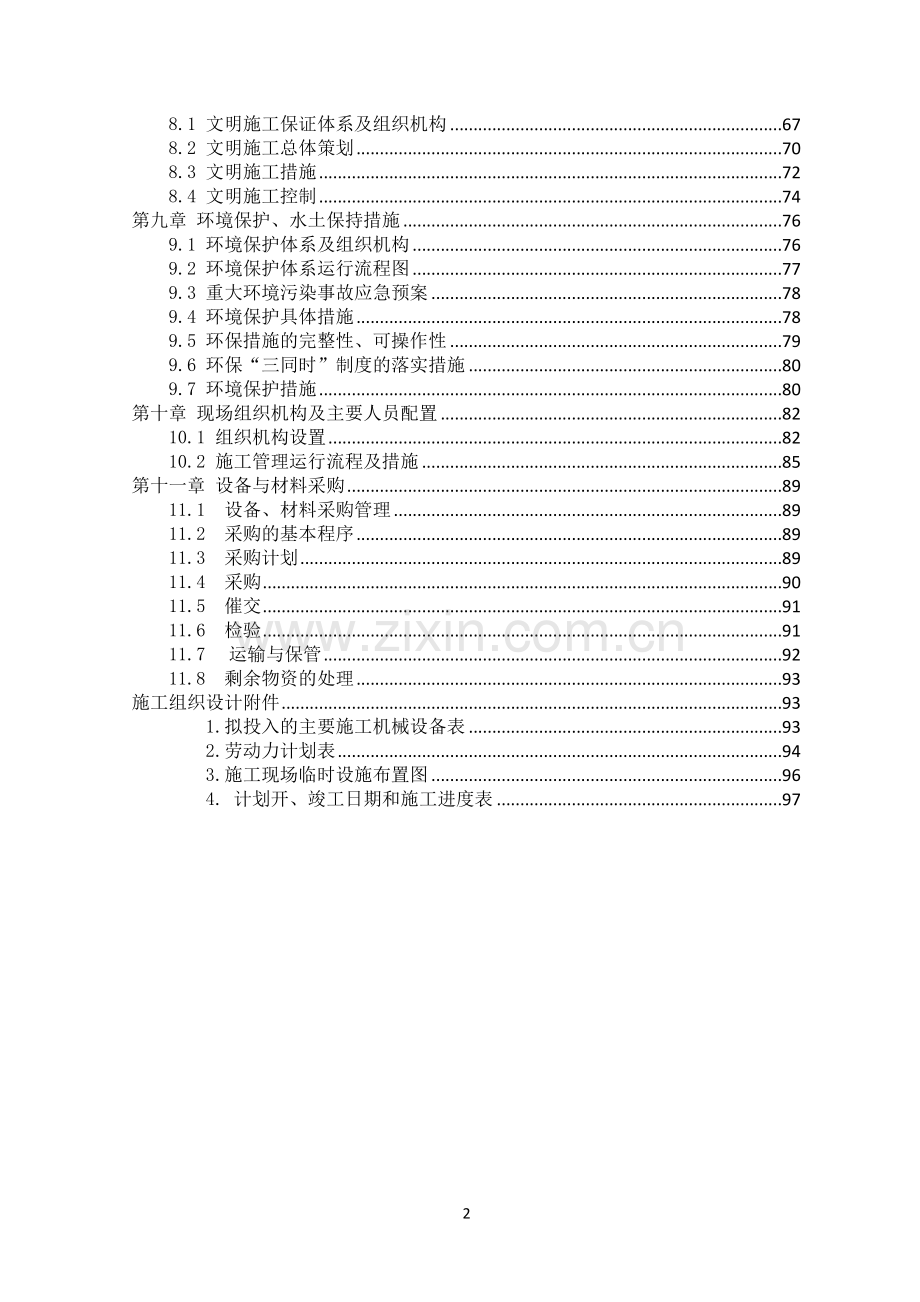

1、目 录第一章 工程概述31.1 工程概况31.2 总工期要求31.3场址自然地理条件31.4 交通运输71.5 编制依据71.6 合同项目及主要工程量7第二章 施工特点分析112.1 施工总体目标112.2 工程特点12第三章 施工总布置133.1 施工布置依据133.2 施工布置原则133.3 施工布置条件133.4 施工总平面布置规划143.5 临时施工用地计划143.6 施工水、电布置及通讯153.7 机械设备检修停放场163.8 仓储系统173.9 临时房屋和公用设施173.10 营地环保设施183.11 营地防护设施193.12 场地清理与环境恢复19第四章 工程施工总进度及工期保证

2、措施204.1 合同工期204.2 施工进度204.3 进度安排204.4 工期优化保证措施20第五章 主要施工方法265.1 35KV集电线路主要工序施工流程265.2 施工方法275.3 检查和试验415.4规范和标准43第六章 施工质量保证措施456.1 质量保证体系及组织机构456.2 质量保证措施496.3 工艺质量保证措施51第七章 施工安全保证保证措施547.1 安全生产保证体系及组织机构547.2 安全生产保证措施627.3 危险源的管理与控制65第八章 文明施工措施678.1 文明施工保证体系及组织机构678.2 文明施工总体策划708.3 文明施工措施728.4 文明施工控

3、制74第九章 环境保护、水土保持措施769.1 环境保护体系及组织机构769.2 环境保护体系运行流程图779.3 重大环境污染事故应急预案789.4 环境保护具体措施789.5 环保措施的完整性、可操作性799.6 环保“三同时”制度的落实措施809.7 环境保护措施80第十章 现场组织机构及主要人员配置8210.1 组织机构设置8210.2 施工管理运行流程及措施85第十一章 设备与材料采购8911.1 设备、材料采购管理8911.2 采购的基本程序8911.3 采购计划8911.4 采购9011.5 催交9111.6 检验9111.7运输与保管9211.8 剩余物资的处理93施工组织设计

4、附件931.拟投入的主要施工机械设备表932.劳动力计划表943.施工现场临时设施布置图964. 计划开、竣工日期和施工进度表97第一章 工程概述1.1 工程概况鲁基风电场规划容量49.5MW。拟安装单机容量1500kW的风力发电机组33 台,为新建环保型新能源电厂。同时新建一座220kV升压站。风电场风电机组出口电压为0.69kV,采用一机一变的单元接线方式,用低压电力电缆接至箱式升压变电站低压侧。升压至35kV,通过35kV集电线路进入风电场220KV升压站35kV配电装置。1.2 总工期要求本工程施工期拟定2014年06月20日-2014年10月10日,要求投标人接到中标通知书后10天内

5、进场。1.3场址自然地理条件1.3.1地理位置本工程拟建于喜德县西部,涉及则约乡、红莫镇、鲁基乡等乡镇一带的高山山脊上,风机沿高山走势近似南北方向布置。该风电项目配套的升压站位于红莫镇特火村山间平台上。凉山州位于四川省西南部,东临云南省昭通地区,西连云南省中甸,北接甘孜州、雅安、宜宾等州市,南靠攀枝花市。国土面积60115平方千米,人口424.32万人。居住着彝、藏、汉、回、苗、白、纳西等10余个民族,是我省民族种类最多的地区之一。辖十六县一市,州府所在地西昌市。喜德县位于凉山州中北部,介于东经1021136-1024256,北纬275315-283112,总幅员面积为2203.631 平方公

6、里。北与越西县接壤,东与昭觉县相连,西南与冕宁、西昌毗邻。整个地形是东北高,西南低,由东北向西南倾斜。南北长70.8 公里,东西宽59.4 公里。四面环山,境内最低海拔1644m,最高4500.4m。该县地处低纬度高海拔区,具有冬季干燥而无严寒,夏季温凉多雨 而无酷暑,四季不分明的典型季风气候;气温日较差大,年较差小,具有风多、夜雨多、冰雹多的高原气候特点。通过对现有气象观测台站资料的计算和分析,境内山脉由于海拔较高,受西南气流影响,大风频繁出现,且冬春季节季风尤为明显,属风能资源可利用区。本工程集电线路全线途经四川西昌地区的喜德县。地形分类:本工程地形主要以丘陵、山地为主,具体分类见下表。地

7、形分类表序号地 形比例%1高山232山地553丘陵104峻岭121.3.2工程地质情况1.3.2.1地形地貌鲁基风电场处于中-深切割剥蚀侵蚀构造中-高山地形之断块山及中-深切割溶蚀侵蚀构造高-中山地形。中-深切割剥蚀侵蚀构造中-高山地形之断块山地形山体形态受断裂控制,陡缓程度与岩性软硬程度关系密切,一般30-50,切割深度400-1000m,沟谷呈现“V”型;中-深切割溶蚀侵蚀构造高-中山地形山势高峻,坡谷陡峭,常见百米以上陡崖,最高400m左右,沟谷一般呈“V”。风机分布海拔高程在29003600m之间,风机沿总体南北走向山脊展布,山脊脊线较为连续,起伏不大,顶部较宽,局部较为陡峭,整体山势

8、平缓,由南向北逐渐升高,局部山脊基岩裸露。1.3.2.2地震情况根据中国地震动参数区划图(GB18306-2001),场址区所在区域设计特征周期为0.30s,设计基本地震加速度值为0.20g,对应的抗震设防烈度8度,设计地震分组为第二组。1.3.2.3岩土条件风机机位地处坡顶,大部分地段基岩裸露,覆盖层薄,根据现场微观选址踏勘及工程地质测绘,场地地层由老至新分布如下:三叠系上统白果湾组(T3bg):厚度389890m。该组底部表现为灰色块状砾岩、中粒砂岩;下部为炭质页岩、粉砂岩夹煤层;中、上部为中厚层砂岩与粉砂岩、泥岩、页岩互层,以软岩及较硬岩为主,局部地段基岩裸露,表层风化程度较高。侏罗系中

9、统新村组(J2x):厚度5451023m,该组以紫红色、棕红色钙质泥岩、粉砂岩为主,夹砂岩、泥灰岩及黑色页岩。以软岩为主,局部地段基岩裸露,表层风化程度较高。场地覆盖层主要分布于坡顶及坡脚一带,场地覆盖层类型与其原岩成分密切相关,坑探表明,可将场地覆盖层分为含碎石粘土及碎石土两种类型,现简述如下:(1)含碎石粘土(Q4el+dl):灰黄色棕红色,厚度01.5m,在山顶较薄,缓坡及低洼地带相对较厚,浅表0.5m深度内植物根系较多,覆于基岩之上,天然状态下呈硬塑状态,局部含有少量碎石,碎石粒径0.52cm,含量约510%。(2)碎石土(Q4el+dl):灰黄色棕红色,厚度0.55.0m,局部山坡地

10、段厚度可达10m,总体在山顶较薄,缓坡及低洼地带相对较厚,浅表0.5m深度内植物根系较多,覆于基岩之上,稍密-密实,块石粒径多为20cm左右,成分多为粉砂岩,含量5%左右,碎石粒径24cm,为棱角次棱角状,成分为粉砂岩,含量约1015%,砾石粒径0.22cm,含量约3040%,碎石之间多被粉质粘土充填。 地基岩土主要设计参数一览表项目岩土名称状态重力密度kN/m3粘聚力CkPa内摩擦角j度承载力特征值fakkPa压缩模量/变形模量Es/E0MPa建议开挖坡比含碎石粘土硬塑193018180101:1.5-1:2.0碎块石稍密21530220151:1.25-1:1.5碎块石密实22535350

11、201:1.00-1:1.25泥岩与粉砂岩互层、泥岩强风化228028350/1:0.5-1:0.75粉砂岩强风化239035450/1:0.50-1:0.751.3.2.4水文地质条件风机布置于山脊坡顶,山脊两侧均为陡坡,总的来看,场地覆盖层厚度较浅,不利于孔隙水的储存,地下水以基岩裂隙水为主,主要接受大气降水或融雪补给,山脊两侧边坡坡度较陡,有利于地下水向两侧坡排泄,风机机位地下水埋深大,基础开挖深度范围内无大量的地下水揭露,地下水对风机基础设计及施工无影响;但在雨季或地表长期积雪的情况下,局部低洼机位可能存在一定的地表水入渗,需采取抽排水措施。根据工程类比资料,地下水对风机基础混凝土及钢

12、筋具微腐蚀性。1.3.2.5不良地质作用风机场地主要位于山脊坡顶一带,坡顶较为浑圆,地势较开阔,不良地质作用较少,微观选址阶段对已有滑坡、崩塌均已避让。工程区未发现埋管、埋线等隐蔽设施及文物、古迹等国家保护项目;无已探明矿藏及采空区,压覆矿情况应以省国土资源厅批复为准。场地所在区域海拔29003600m,冬季寒冷,降雪较多,会在地表产生少量季节性冻土,冻土深度可按0.5m考虑。风机场地地基土主要以碎石土及基岩为主,可不考虑地基土冻胀影响。1.3.3设计风速根据喜德气象站历年的最大风速资料,经过风仪高度订正和时距换算,并通过频率计算,求得气象站30年一遇离地10m高10分钟平均最大风速为27.5

13、m/s。喜德气象站位于孙水河河谷,南北两侧均为高山,河流由东向西流过,河谷地带风速较大,且气象站又处在河谷变窄的束口地段,故喜德气象站大风资料代表性较好。综合区域已建输变电工程设计运行情况等因素,建议风电场30年一遇离地10m高10分钟平均最大设计风速初步采用28.5m/s。1.3.4设计覆冰经调查判断区域覆冰类型以湿雪、雪雾雨混合凇为主。冬季气候恶劣,天气寒冷,时有冰雪,覆冰时天气一般为云雾笼罩伴随下雪。建议风电场冰区划分原则见下表。 建议风电场冰区划分一览表项目海拔2500 m2800m海拔2800 m3400m海拔3400 m3600m设计冰厚(mm)152030说明20mm冰区局部段需

14、采取加强抗冰措施1.3.5气温特征取值根据区域内气象站多年气温资料分析推算:海拔25003000m年平均气温58、极端最高气温32 、极端最低气温-20;海拔30003600m年平均气温25、极端最高气温28 、极端最低气温-25.5。线路海拔25003600m多年最冷月平均气温在0-7之间,线路海拔2500m3600m属寒冷地区。1.4 交通运输本工程集电线路场址内山脊顶部连续性较好,海拔略有起伏,山脊顶部相对平坦,该集电线路路径沿山顶风机和道路位置走向,路况较好、交通运输方便,所经海拔高度最高29003600m。本工程集电线路均位风电场区域内,线路靠近风机、道路走线,汽车运输条件较好,线路

15、地形较好,地势一般,人力运输距离较短。1.5 编制依据(1)中电投喜德县鲁基风电场场内集电线路建安施工工程招标文件及其补充通知文件;(2)现行有关建筑工程施工规范、标准;(3)该工程现场地形、地质情况;(4)我公司施工过类似工程施工经验。1.6 合同项目及主要工程量1.6.1 主要工程项目(1)本工程集电线路共2回,架空线路总长约21.8km,均为单回路架设,共使用单回铁塔93基,其中耐张塔52基(包括电缆上塔33基)、直线塔37基、T接塔4基。(2)将33台风力发电机组分为2个集电线路回路: (3)回(A)集电线路,主干架空线路长约7.2km,分支架空线路长约2.3km,共使用单回铁塔38基

16、,其中耐张塔22基(包括电缆上塔17基)、直线塔14基、T接塔2基;连接共计17台风机。(4)回(B)集电线路,主干架空线路长约11.07km,分支架空线路长约1.23km,共使用单回铁塔55基,其中耐张塔29基(包括电缆上塔16基)、直线塔24基、T接塔2基;连接共计16台风机。(5)施工范围包括线路的本体工程、防雷接地工程、光纤通信工程及相应光纤熔接、通测和线路和电缆参数测试(包括配合系统调试和整套启动调试)临时征地等工作;铁塔、导地线、绝缘子、金具、光纤(配套金具)、铁塔镀锌等设施的采购安装;负责全线的材料卸货、收货、检查、保管、验收、二次倒运、配合物流公司完成出入库工作。(6)箱变至杆

17、塔光缆在基础建安及设备吊装工程标段。与电缆均为直埋敷设,可同沟。集电线路终端塔至升压站光缆敷设不在本标段范围。1.6.2 主要工程量1.6.2.1架空部分35kV架空集电线路工程量清单 项 目单位工程数量备注新建线路长度km21.8地形高山%12峻岭%23丘陵10山地55地 质普通土%3松砂石%25岩石%72最大设计风速m/s28.5离地10m高最大设计冰厚mm20导线JLHA1/G1A-240/30km54.81总线长未包括损耗JL/G1A-95/20km11.23总线长未包括损耗OPGWOPGW-50km23.544总线长未包括损耗导引光缆km3.11土石方基坑m34300基面m3800接

18、地槽m34038排水沟m600弃土外运m31000掏挖基础混凝土量基础(C25)m3709.9板式直柱混凝土量基础(C20)m3756.4基础基础钢筋t123.1连接钢材插入角钢或地脚螺栓t16.8护壁混凝土量基础(C25)m3161.9基础保护帽及垫层C15m335.2护坡、保坎、m3600接地装置丁基69不含损耗丙基24接地钢材t19.789塔型型号及呼称高单回路直线塔基37详细塔型、塔数、呼高请参考明细表塔型数量项目单回路耐张塔基56总基数基93塔材总重吨456.9绝缘子金具串型号及数量70kN单联悬垂I串串96详细串型、串数、请参考设备材料表中绝缘子金具数量项目70kN双联悬垂I串串1

19、570kN单联跳线串(软跳)串12070kN耐张串串342OPGW用耐张金具串串112OPGW用悬垂金具串串37防振锤OPGW用套1961.6.2.2电缆连接部分箱变至杆塔电缆分支工程量清单序号名称规格数量单位备注135kV氧化锌避雷器Y5WZ-51/134(高原型)110支外绝缘爬距1015mm235kV高压跌落式熔断器HPRWG2-35(高原型)35套3支柱绝缘子FPQ-36/6.4(高原型)185支外绝缘爬距1015mm4T型线夹TL-33110个5设备线夹SL-3B110个6铜铝过渡设备线夹SLG-3B110个 1.6.2.3集电线路终端塔至升压站电缆分支集电线路终端塔至升压站电缆分支

20、工程量清单序号名称规格数量单位备注135kV氧化锌避雷器Y5WZ-51/134(高原型)7支外绝缘爬距1015mm235kV高压跌落式熔断器HPRWG2-35(高原型)2套3支柱绝缘子FPQ-36/6.4(高原型)11支外绝缘爬距1015mm4T型线夹TL-3320个5设备线夹SL-3B20个6铜铝过渡设备线夹SLG-3B20个 1.6.3 合同工期本合同总工期为113天,2014年6月20日工程开工,2014年10月10日工程全部完工。第二章 施工特点分析2.1 施工总体目标2.1.1 质量目标本项目工程质量目标是:创优良工程。2.1.2 进度目标建立健全的组织机构以及科学、有效的技术、质量

21、、安全保障体系,采取强有力的保证措施,在发包人的统一指挥下,在设计单位、监理人的大力配合下,精心组织、科学管理,抓重点,抓难点,优化施工方案,落实工期保障措施,配置良好的施工设备,强化配套机械化作业,组织多工种、多工作面的平行作业、交叉作业,确保实现关键项目的控制性工期。本标工程计划于2014年6月20日开工, 2014年10月10日工程全面完工。2.1.3 安全施工目标本项目安全文明生产工作实行目标管理,人身死亡和重大责任事故“双零目标”。杜绝以下事故:(1)杜绝人身死亡事故;(2)控制轻伤,不发生人身重伤事故;(3)杜绝重大施工机械设备损坏事故;(4)杜绝重大火灾事故;(5)杜绝负主要责任

22、的重大交通事故;(6)杜绝重大环境污染事故和重大垮(坍)塌事故;(7)杜绝重复发生相同性质的事故;(8)杜绝群体卫生健康事故;(9)轻伤率0.2%。2.1.4 成本控制目标工程施工中实行严格的精细化管理,杜绝浪费,向管理要效益,由管理控制成本。并在与发包人、设计单位、监理人等各方充分沟通的前提下,实事求是,积极提出工程施工合理化建议,实现工程投资和企业效益双赢的目标。2.1.5 环保和文明施工目标环保目标:根据本公司环境、职业健康安全方针:“遵守法律法规,建设绿色工程,营造和谐环境,确保健康安全”。合同工程施工过程中,强化环保措施,保证满足国家和地方的环保法规以及招标文件的环保规定。严禁废油、

23、废水对当地水土造成污染,种草、植树,使生产区、生活区环境优美。现场文明施工工作目标:(1)实行安全文明施工标准化管理,建设文明工地;(2)施工现场所有临时工程设施均采用活动板房或彩板保温活动板房,应创造良好的生活、工作、施工环境;(3)努力提高参建单位员工的自身素质,自觉遵守当地的风俗习惯,加强安全文明施工的意识,大力改善工程建设队伍的精神面貌;(4)工程施工做到工完、料净、场地清。2.2 工程特点(1)本工程机位数量较多,各机位间距较大且相互独立,施工范围较大,施工准备工作量大、难度大,须合理组织、按工序流水施工。(2)风电场内风机的布置把33 台风机分为两回集电线,线路路径尽量靠近风机位从

24、而方便风机变压器与架空线路连接。(3)架空线路总长21.8km,施工战线较长。(4)本工程地形主要以丘陵、山地为主,全线:丘陵:山地:高山:峻岭10:55:23%:12。(5)工程施工部分采用柴油发电,相应增加了工程成本。第三章 施工总布置3.1 施工布置依据 本标施工平面布置的依据是:鲁基风电场一期49.5MW工程35kv集电线路安装工程招标文件和招标图纸;现场踏勘时获得的有关地形地貌资料;以及编标期间收到的澄清文件等。3.2 施工布置原则根据我公司多项相关项目的施工经验,结合本工程的规模、特点、施工环境及施工条件,充分体现以人为本,施工布局与自然环境和谐统一,展现我公司企业形象及企业文化”

25、的理念。拟定本工程的施工总平面布置原则为:(1)生活、办公区与施工工厂相分开,施工工厂的生产不能影响职工正常的生活和工作,生产生活区外建围墙,外墙涂成同一色,利于美观和封闭施工;(2)供水、供电系统应性能可靠、技术可行、经济合理。尽量布置到施工负荷最大的工作面附近,并能满足不同施工时段的要求;(3)要注意环境保护和公共安全,对饮用水进行净化与消毒处理,施工和生活污水要净化处理,垃圾要经过无公害处理,不准直接排放到自然环境中;(4)集中与适当分散相结合,以利于生产、方便生活、便于管理;(5)施工场地及营地均按有关要求配置足够可靠的环保及消防设施,避免造成施工对公众利益的损害。3.3 施工布置条件

26、3.3.1 对外交通条件风电场场址位于位于喜德县西部,材料、设备可直接汽车运至风电场。3.3.2 施工电源条件(1)业主在升压站附近提供电源接入点,我方配置1台S9-160KVA的电力变压器及相关线路设施。我方会同发包单位及监理工程师同有关部门签订供电协议,明确各方职责。(2)若现场不具备电网系统供电条件,施工用电则采用柴油发电机供电。3.3.3 施工水源条件本合同施工所需的生产及生活用水根据实际情况自行解决,供水需从附近进行拉水。3.3.4 施工场地条件根据招标文件、图纸及现场勘察,本标段生产生活营地及施工附属设施布置自行解决。3.4 施工总平面布置规划根据工程施工特点,结合现场条件,施工总

27、布置的具体规划如下:(1)本工程项目部、生活营地及施工附属设施布置在升压站附近。(2)根据现场勘查,施工道路可以到达施工部位;(3)生产、生活及施工用水由5T水车从附近拉水,以解决施工、生产和生活饮用水;(4)根据总体布置情况,本标段施工现场和生活用电拟采用网供电源或移动式柴油发电机自发电;(5)本标使用的小型机具和材料等各种安装材料在喜德或西昌采购;(6)对外通信主要采用直拨电话机、传真机、Internet(因特网)解决,场内通信主要采用手持式对讲机解决。3.5 临时施工用地计划本标段自行考虑生产、办公及生活营地,办公、生活营地包括现场办公室、职工宿舍等;生产营地主要是施工附属设施用地。具体

28、布置如下表:临时施工用地计划表用 途面积(平方米)位 置需用时间生活住房200升压站附近或业主指定2014.6 2014.10现场办公室80职工食堂80浴室20厕所20治安室10机械设备检修停放场280设备材料临时堆放场300综合仓库200临时油库40合计12303.6 施工水、电布置及通讯3.6.1 施工供水本工程工期短,用水量相对较小,综合考虑本标生产、生活及施工用水直接由5T水车拉水。为保证生产及生活用水的正常供应,在主要用水点附近设置供水池储水。水池为钢筋混凝土结构,上部覆盖石棉网盖板。供水主管采用4、支管用2钢管。布置在升压站附近,采用钢架结构简易水塔,本标进场后可投入使用,水池容量

29、为50m3,布置一台IS65-40-160B离心清水泵,将水抽至水塔内,主要负责本标项目部营地的生活用水、生产辅助企业区内的生产用水。施工供水主要工程量表序号项目名称型号规格单位工程量备注1供水池50m3座12离心清水泵IS80-65-160A台2备用1台3供水管4m200钢管4供水管2m200钢管5洒水车5T辆1场内外运水6供水附属设施项13.6.2 施工供电集电线路的安装的施工用电采用网供或柴油发电机自发电;在施工作业面配置1台50KW的移动式柴油发电机作为应急供电使用。另外,在生活营地布置1台100KW的移动式柴油发电机。施工供电主要设备及工程量表序号项目名称型号规格单位工程量备注1柴油

30、发电机100kw台12柴油发电机50kw台1备用1台3变压器S9-160KVA台14附属供电设施项13.6.3 施工通讯在施工营区安装3部自动电话、1台传真机和4台电脑,用于对外通讯联系、传输文件资料及办公;另配备6部对讲机用于现场联络;各作业区管理人员都配备移动电话。施工通讯设备配置表序号项目名称型号规格单位数量备注1自动电话机HA868()P/T台32手持式对讲机TK-2118/3118对33传真机台14计算机台43.7 机械设备检修停放场根据招标文件要求,本标不设置专门的设备修理厂,施工中设备的大修和中修在附近的喜德或西昌进行,在本标升压站附近的施工企业辅助区内设置一处综合性的机械设备保

31、养间,进行日常施工设备的小修和保养,现场施工机械设备停放场布置在升压站附近。保养间建筑面积80m2,设备停放场占地面积200m2,总用地面积为280m2。3.8 仓储系统3.8.1 综合仓库本标段施工仓库设置采取集中与分散相结合的方式布置,在发包人指定的生产生活区内设置综合仓库,主要负责储存施工机械设备配件、电气设备配件、五金、电料、工具、化工、劳保和部分生产物资等。综合仓库建筑面积200m2。施工现场设备材料实行分区堆放、定置化管理。堆放场地坚实平整,保持地面无积水,各种物资排放有序,标识清楚,安全可靠。材料区据情况设置消防设施。3.8.2 临时油库工地用油主要是机械用柴油,油库具体位置进场

32、后按监理批准的地点和结构进行布置修建。根据施工需要柴油采用1个5T油罐储备,油库20m2,油库周围设置实心砖砌围墙,墙高2.2m。建造严格按照有关规定进行,配置相应的油污处理设施和消防设施,并在监理人指定地点修建。3.8.3 仓储系统建筑面积及用地计划仓储系统建筑面积及用地计划汇总表序号项目名称单 位建筑面积用地面积1综合仓库及堆放场m21002002临时油库m220403.9 临时房屋和公用设施3.9.1 生活办公区布置根据招标文件由发包人为本标提供的临建场地在升压站附近,作为项目部办公及生活区用房。根据施工总进度计划安排本工程施工高峰期人数为50人,项目部办公及生活区布置在发包人提供的营地

33、内,内设项目部办公区和管理及施工人员生活区。生活区内布置有职工宿舍、治安室、食堂、浴室、厕所、消防室等。进场后进行办公、生活区营地修建,场地平整后铺8cm厚砂砾石,面积280m2,其中办公区80 m2,生活区200 m2。办公生活用房建筑结构型式为活动板房结构,建筑与环境协调,采用环保材料。厕所配置水箱定时冲水,配置防臭设施,化粪池暗埋。区内绿化,功能齐全,整洁、舒适,具备集中办公和办公自动化条件,配置生活废水、污水、垃圾等处理设施。围墙采用实体围墙,大门设单位名称标牌,采用自由排水方式排水。临建设施的各种围护及标识我公司将严格按照招标文件的要求进行修建设置。生活、办公区建筑面积汇总表序号项目

34、名称单 位建筑面积1项目部m2802职工宿舍m22004职工食堂m2805浴室m2206厕所m2207治安室m2109合计m24103.9.2 消防设施布置消防用房布置在现场营地内,建筑面积20m2,主要存放消防器材,配备必要的消防设备器材。本工程采用消防用水与生产(生活)同一供水系统供水,即在主要施工道路旁的供水干管上按要求设置足够的消防水龙及消火栓,生产(生活)供水系统的供水水量和供水水压能完全满足消防供水要求。上述消防设施的配置满足施工场区消防灭火要求,对消防设备器材要经常检查和保养,使其处于良好的待命状态。并安排专职消防人员对职工进行消防安全训练和消防工作。3.10 营地环保设施为了满

35、足环保要求,我公司将在在施工场区设置废旧电池回收箱,同时在现场作业面附近隐蔽处也定点设置垃圾筒,定期收集垃圾,垃圾车运出。在施工现场工地上设置移动式厕所,定期清扫厕所和清除粪便,粪便经化粪设施处理或进行类似的处理并达标后排放。3.11 营地防护设施我公司进场后对责任范围内的辅助企业生产区场地进行规划平整。各施工营地采用封闭管理,在营地周围分别修建2.2m高的砖围墙进行封闭。另外在各营地内修建砌体排水沟及沉淀池,保证营地内排水通畅。3.12 场地清理与环境恢复除合同另有规定外,我公司将在工程完工后的规定期限内,经监理人和相关部门批准,拆除施工临时设施,清除施工区和生活区及其附近的施工废弃物、建筑

36、垃圾,并按监理人批准的环境保护措施计划完成环境恢复。第四章 工程施工总进度及工期保证措施4.1 合同工期本标工程计划于总工期113天,计划于2014年6月20日开工,2014年10月10日全部完工,主要控制性工期如下:里程碑节点工期控制表序号里程碑节点控制工期1工程正式开工,第一罐混凝土开始浇筑2014年06月20日2杆塔全部架设完成2014年08月20日3集电线路架设及杆塔上所有设备全部安装完成2014年10月10日4.2 施工进度我公司郑重承诺:按照招标文件、合同和有关材料要求的时间完成所有项目的工作内容,保质、保量按时交付安装。施工总进度见附件(4)计划开、竣工日期和施工进度表。4.3

37、进度安排根据施工现场实际情况,考虑到本工程的重要性,且线路施工战线长、质量要求高等特点,每个杆塔间实行流水线不间断作业方式。4.4 工期优化保证措施为保证在投标工期内顺利完成该工程的建设任务,我公司在该工程建设中将严格按照项目法组织施工,根据实际情况组织流水作业,在制定施工措施时,必须分析问题关键之所在,作出优化的管理路线及正确、高效的决策,使各种制约生产的困难和障碍解决。在各施工工序开始之前,确保“优质、快速、高效”的建成该工程,向业主提供满意的产品。工期保证措施如下:4.4.1 总结经验,超前策划根据以往工程施工的特点和设备、设计、杆塔吊装等的影响情况,对集电线路施工的成功经验进行总结,并

38、在本工程开工之前进行经验总结培训,可以做到有针对性地对管理、技术、施工、质量等方面进行人员的培训。做到超前策划,对设计、设备供货、施工等各方面作出快速反应。4.4.2 保证资源投入本工程的劳动力、机械、机工具等资源均由我公司根据工程需要统一进行调配,这是本工程进行工程管理的一大特点,也是我公司的一大优势。我公司的施工技术和资源力量可以满足多个工程的同时施工,自身拥有充足的资源可供调配。由于我公司总部的合理调配,依靠公司自身的资源优势,能保证了各个工程里程碑节点的按期保质完成。施工综合计划及工期分析,根据本工程进度计划和各专业的主要施工方案要求,我们编制劳动力计划、机械使用计划和工具使用计划,确

39、保满足现场吊装和安装的最大需求,必要时优先从总部及时调配劳动力、机械和工具,采取多方面措施来保证资源满足本标段工程施工的需要。 4.4.3 实施科学严格的工程计划管理 1) 科学地编制工程进度计划 根据业主的里程碑网络进度计划要求,在工程前期编制本工程项目的二级施工进度。 项目部计划部门与各专业工地主管、项目工程师进行完成详细的三级进度计划编制,包括质量验收、图纸交付、设备到货和土建交安计划,将责任落实到每一个专业项目和每一个专业班组。以P3编制的进度计划来控制和保证各项工作的按期进行。对关键路线中的主要节点编制专项计划进行进度控制,确保里程碑工期的实现。2) 有效的进度控制盘点 在工程实施过

40、程中,首先实施和落实图纸交付、设备到货和交安计划,全面跟踪每一项工程的进展情况,及时收集工程数据,每周对三级进度计划进行盘点、更新。根据盘点结果,同时对比分析资源配置的计划和实际投入情况,预测工程进度,保证资源投入以满足工程进度的需要。3) 进度的控制和调整 对照目标计划,对现行计划进行进度分析,制定进度拖延项目及各项目完成情况,在每周的工程协调例会上落实周进度的完成情况,调度和协调各方面的要求,从而做到以局部保总体,以关键保全面,确保每个里程碑节点顺利可靠的实现。在总体计划管理方面,根据工程不同阶段的特点,计划管理的重点也不同。在工程前期,主要按专业抓进度;到了中后期,主要按系统抓移交分部试

41、运行,以调试拉动安装,保证该计划的顺利进行,最后检查各系统收尾工作,关闭未完成工作。 4.4.4 加强技术管理保证工期 1) 认真贯彻ISO9001:2000质量管理体系标准有关程序,现场建立以项目总工程师为核心,工程技术部、质量部、各个厂队技术员为主体的三级技术管理体系,负责承担与业主、监理、设计等联系,以及工程施工技术的计划、组织、指导、监督和管理。2) 线路与杆塔吊装交叉工作在施工过程中需密切配合,加强施工调度工作,减少各工序间的衔接时间,充分利用各工作面,避免出现窝工。同时在各施工图纸满足的情况下统一尽早策划,尽量避免重复开挖及不连贯施工的情况出现。 3) 根据同类型集电线路的安装经验

42、,总结并继续完善施工技术、施工方案等,使之更加成熟。此外,继续加强技术攻关,采用新工艺、新技术、新设备、新材料等,缩短工期。 4) 协调好施工场地及通道,确保施工场地不冲突,道路畅通。 4.4.5 自购材料的保证供应 1) 充分利用我公司在建工程及以往工程施工期间已建立的合格供应商材料、设备采购网络,保证材料、设备的采购供应; 2) 根据以往同类工程施工的经验,编制合理详细的材料、设备需求计划,保证该计划的实施。 4.4.6 接口单位的协调和联络 1) 我公司在以往工程的施工过程中均能与业主、监理、设计单位等建立良好的合作关系,本工程将会做得更好,更加得心应手。在遵从业主和监理工程师指令的前提

43、下,发扬我公司的团队精神,积极配合业主和监理工程师完成图纸会审、隐蔽工程验收、设备验收及缺陷处理、设计变更等事宜,减少各种客观和主观因素对工程施工工期的影响; 2) 根据以往工程的集电线路安装施工协调管理经验,继续加强施工协调管理力度,为工程的顺利投产打下坚实的基础; 3) 继续加强我公司与本工程的箱变厂家等相关单位之间的沟通与合作,积极主动地完成设备开箱检查和设备缺陷处理,减少因此对工程施工工期的影响。 4.4.7 质量保证措施 1) 本工程将派遣素质高、经验丰富的骨干人员参加施工,在开工前进行技术培训和推广经验等工作,更加深入进行ISO9001:2000质量培训,使施工人员业务和技术水平更加得到提高,具备应付现场各种变化的能力,杜绝或防止返工现象的发生,以赢得工期;2) 对工程施工期间所出现的质量通病进行分类汇总,制定减少和预防质量通病的措施,并对施工人员进行培训,同时进行技术攻关,攻克难点;3) 加强设备到货验收工作,严格地核对设备清单,尽早准确地发现设备缺件、缺陷并及时解决,避免因此而引起的停工现象;此外,制定科学的设备、材料采购

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
