收藏 分销(赏)

毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc

上传人:可**** 文档编号:2075550 上传时间:2024-05-15 格式:DOC 页数:52 大小:1.54MB
下载 相关 举报
毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc_第1页
第1页 / 共52页
毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc_第2页
第2页 / 共52页
毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc_第3页
第3页 / 共52页
毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc_第4页
第4页 / 共52页
毕业论文-政市工程设计研究院科研楼工程脚手架专项施工方案.doc_第5页
第5页 / 共52页
点击查看更多>>
资源描述

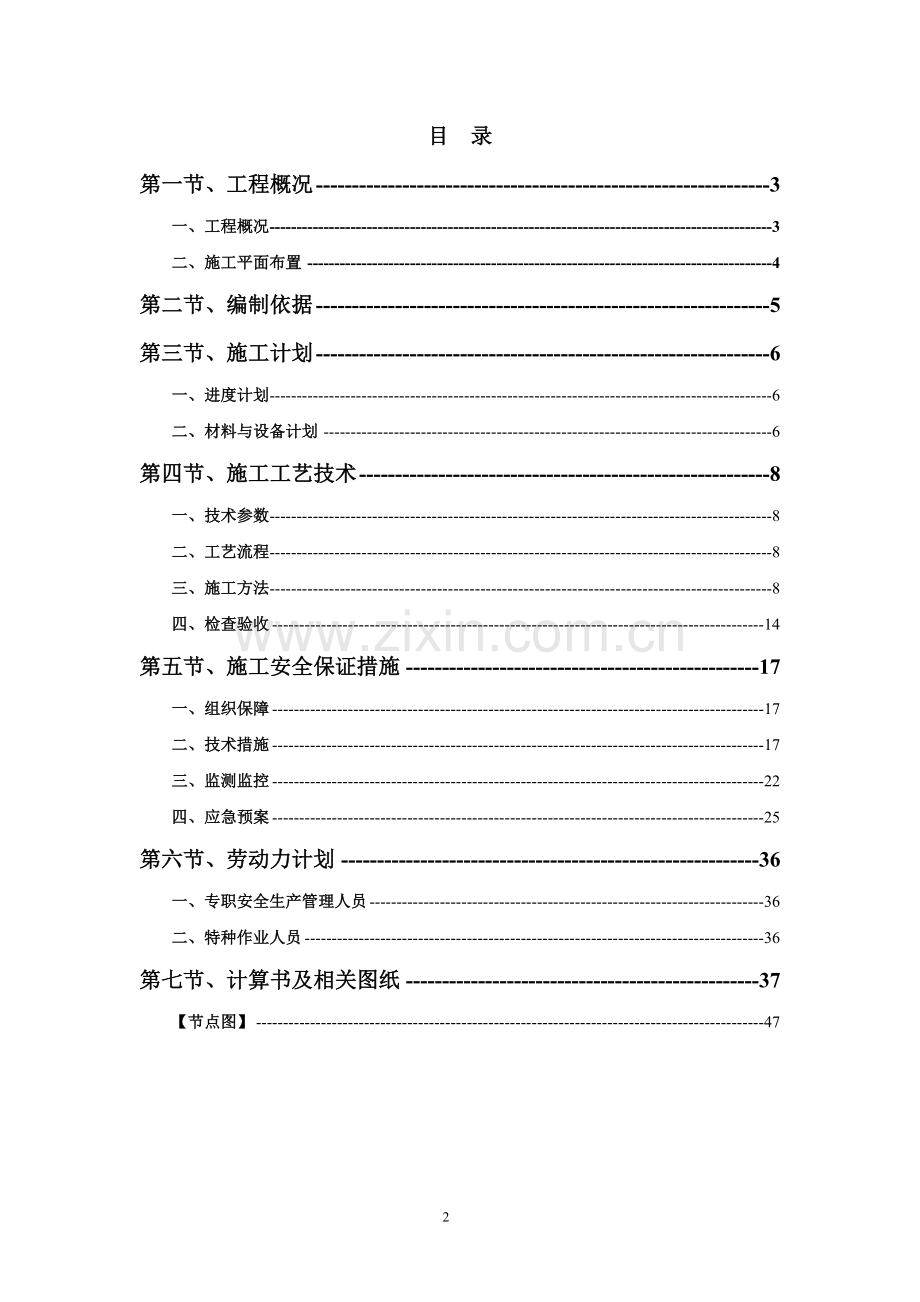

1、天津市市政工程设计研究院科研楼工程主楼部分脚手架专项施工方案 天津第四市政建筑工程有限公司目 录第一节、工程概况3一、工程概况3二、施工平面布置4第二节、编制依据5第三节、施工计划6一、进度计划6二、材料与设备计划6第四节、施工工艺技术8一、技术参数8二、工艺流程8三、施工方法8四、检查验收14第五节、施工安全保证措施17一、组织保障17二、技术措施17三、监测监控22四、应急预案25第六节、劳动力计划36一、专职安全生产管理人员36二、特种作业人员36第七节、计算书及相关图纸37【节点图】47第一节、工程概况一、工程概况天津市市政工程设计研究院科研楼工程系旧楼改造工程,约建于2007年,位于

2、天津市西青高新区海泰南道。目前大楼主体结构已经全部完成,外墙窗户全部安装完成,外墙聚苯板保温层、铝板及玻璃幕墙全部完成。本工程外檐施工主要内容有:外墙窗户的拆除,铝板及玻璃幕墙的拆除,外墙聚苯板保温层的拆除,外墙砌体的拆除,新砌外墙,新做外墙岩棉保温层,新做外挂式落地窗,干挂石材及玻璃幕墙。外檐脚手架搭设用于主楼外檐的拆除与装修施工,并且在拆除外墙及砌筑外墙时作为安全防护。架体形式为双排扣件式钢管脚手架,架体搭设高度为53.1米,双立杆高度为30米。主楼高度为51.7米,首层高度为6米,2-11层为标准层,层高3.8米,顶层层高5.4米。楼外地面相对高度为-0.7米,与硬化路面相对高度为-0.

3、55米,楼体周围为回填土。大楼门厅旧雨棚为钢结构形式,现已拆除。施工现场计划搭设一部施工电梯直通大楼顶部,位置在大楼北侧2-3轴之间,此处脚手架将断开。大楼东西两侧各设置一个宽度为7米的施工通道。1、各责任主体名称建设单位:天津市市政工程设计研究院代建单位:天津市赛英工程建设咨询管理有限公司设计单位:天津市市政工程设计研究院 监理单位:天津开发区泰达国际咨询监理有限公司施工单位:天津第四市政建筑工程有限公司50二、施工平面布置第二节、编制依据1、建筑结构荷载规范GB50009-20122、建筑施工安全检查标准JGJ59-20113、建筑施工高处作业安全技术规范JGJ80-914、建筑施工扣件式

4、钢管脚手架安全技术规范JGJ130-20115、建筑地基基础设计规范GB50007-20116、建筑地基处理技术规范JGJ97-20027、钢结构设计规范GB50017-20038、天津市建设工程重大危险点位施工条件验收办法(建质201287号文)9、天津市建设工程重大危险源管理办法(建安总【2012】11号文)10、本工程设计图纸11、本工程施工组织设计 第三节、施工计划一、进度计划脚手架搭设计划从2013年9月28日开始进行脚手架基础处理,10月5日开始搭设脚手架。脚手架搭设随着外檐拆除一层搭设一层,至11月20日搭设完成。2014年6月30日完成外檐装修施工时拆除脚手架。二、材料与设备计

5、划1、脚手架钢管采用现行国家标准直缝电焊钢管GB/T13793或低压流体输送用焊接钢管GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准碳素结构钢GB/T700中Q235级钢的规定。2、扣件采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准钢管脚手架扣件GB15831的要求。3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。4、脚手板(1)脚手板可用木材料制作、单块脚手板的质量不大于30kg;(2)木脚手板才材质应符合现行国家标准木结构设计规范GB50005中a级材质的规定。5、安全网采用密目式安全立网,颜色应满足环境效果要求,选用绿色;6、连墙件材料采用钢管

6、制作,其材质应符合现行国家标准碳素钢结构GB/T700中Q235级钢或低合金高强度结构钢GB/T1591中Q345级钢的规定。7、底座的底板采用Q235钢板制作,厚度为6mm,允许尺寸偏差应为0.2mm,承力面钢板长度和宽度为80mm;承力面钢板和丝杆采用环焊。主要材料参数表名称规格用途单位总需用量备注钢管6m48.3mm3mm纵向水平杆、立杆、剪刀撑根10000租赁4m48.3mm3mm纵向水平杆、立杆、剪刀撑根910租赁3m48.3mm3mm纵向水平杆、立杆、剪刀撑根800租赁1.5m48.3mm3mm横向水平杆、连墙件根5320租赁木脚手板3000mm200mm50mm脚手板与基础垫板块

7、2400租赁扣件直角扣件各杆件的连接个23900租赁对接扣件各杆件的连接个6600租赁旋转扣件各杆件的连接个4080租赁安全网6m1.5m 防坠张1200采购第四节、施工工艺技术一、技术参数【扣件式脚手架】脚手架排数双排脚手架纵、横向水平杆布置方式横向水平杆在上搭设高度(m)53.1钢管类型48.33.6立杆纵距(m)1.5宽度(m)1.05横杆步距(m)1.5双立杆计算方法按双立杆受力设计挡脚板2步1设脚手板2步1设横向斜撑6跨1设连墙件布置方式两步三跨连墙件连接方式扣件连接地区天津市基本风压(kN/m2)0.3安全网全封闭二、工艺流程 首先搭设首层脚手架,进行首层外墙拆除,以后每搭一层进行

8、验收,然后开始拆除作业,随搭随拆,直至顶层。拆除完成后,脚手架作为作为防护进行墙体砌筑施工。墙体施工完成后,自下而上进行外墙石材及玻璃幕墙的装修施工。装修作业完成后,拆除整个架体。具体脚手架搭设流程为:场地平整、夯实基础承载力预压实验、材料配备定位设置钢筋混凝土基础、底座纵向扫地杆立杆横向扫地杆横向水平杆纵向水平杆(格栅) 剪刀撑连墙件铺脚手板扎防护栏杆扎安全网三、施工方法1、地基处理本工程架体基础为回填土,并且缺少原始资料,为保证架体稳定性,对架体地基进行处理。大楼首层地面为0,楼外原地面高为-0.7。原地面距大楼外墙2米范围内下挖50cm使用汽油夯夯实3遍,回填40cm工程渣土使用3.5吨

9、震动压路机压实6遍,然后再回填20cm素土使用3.5吨震动压路机压实6-8遍,并且按照建筑地基处理技术规范要求压实度不小于96%。2、地基基础定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。本工程脚手架地基础部位应在回填土完后夯实,采用强度等级为C20的混凝土进行硬化,立杆底部为3

10、00mm厚,400mm宽钢筋混凝土梁,梁间为100mm厚混凝土板每隔3m设一道连系梁,并在转角部增设。地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书),立杆底座面标高高于自然地坪500mm,外侧设置排水沟,排水通畅。3、立杆设置(1)立杆采用对接接头连接,立杆与纵向水平杆采用直角扣件连接。接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3。(2)上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。主立杆与副立杆采用旋转扣件连接,扣件数量不应少于2个。每根立杆底部应设置垫块

11、,并且必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方立杆上。(3)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。(4)立杆的垂直偏差应控制在不大于架高的1/400。(5)开始搭设立杆时,每隔3跨双面设置抛撑。(6)立杆及纵横向水平杆构造要求见下图。立杆对接接头布置纵、横向扫地杆构造4、纵、横向水平杆(1) 纵向水平杆设置在立杆内侧,其长度不小于3跨。纵向水平杆接长宜采用对接扣件连接,也可采用搭接。要求

12、如下:当采用对接时,对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨;不同步或不同跨两相邻接头在水平方向错开距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。当采用搭接时,搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。(2) 立杆与纵向水平杆交点处设置横向水平杆,两端固定在立杆上,以形成空间结构整体受力。纵向水平杆对接接头布置5、剪刀撑设置(1)脚手架外侧立面整个长度和高度上连续设置剪刀撑,并且刷黄黑漆;(2)每道剪刀撑宽度为6跨9m,斜杆与地面的倾角为45。(3)剪刀撑斜杆的接长应采用

13、搭接或对接,采用搭接连接时,搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。剪刀撑(立杆)搭接构造(4)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。(5)脚手架拐角及每隔6跨并且在施工电梯开口处设置横向斜撑与立杆连接。6、脚手板、脚手片的铺设要求(1) 脚手架里排立杆与结构层之间均应铺设脚手板,内外立杆间应满铺脚手板,无探头板。将脚手板两端与水平杆可靠固定,严防倾翻。(2) 满铺层脚手板必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。(3) 脚手板须

14、用12-14#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手板,发现有破损的要及时更换。 脚手板对接 脚手板搭接脚手板对接、搭接构造(4)在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动;7、防护栏杆(1) 脚手架外侧使用合格的绿色密目式安全网封闭,且将安全网固定在脚手架外立杆内侧。(2) 选用18#铅丝绑扎安全网,要求严密、平整。(3) 脚手架外侧施工作业层必须在0.6m、1.2m高位置设置2道防护栏杆和18cm高挡脚板,栏杆和挡脚板均应搭设在外立杆的内侧。 (4) 脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧在0.6m、1.2m

15、高位置设置2道防护栏杆和18cm高挡脚板。(5) 脚手架上门洞、出入口、开口处需加横向斜撑,构造示意图:8、连墙件(1) 脚手架与建筑物按计算书中连墙件布置要求设拉结点。拉结点在转角范围内处加密。(2)连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接;(3)连墙件应从底层第一步纵向水平杆处开始设置,但该处设置有困难,采用抛撑在第二步纵向水平杆处支撑,每三跨做一道。脚手架内外两侧均做抛撑,具体做法见节点图;(4)拉结点应保证牢固,防止其移动变形,且尽量设置在外架纵横向水平杆接点处。宜靠近主节点设置,偏离主节点的距离不应大于300mm;(5)由于主体结构已经全部完成,连墙拉结

16、点均设置在楼板和横梁上,进行化学植筋。植筋完成后需进行拉拔实验,确保植筋强度符合本方案连墙件荷载要求。具体做法见节点图。(6)外墙装饰阶段拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结点,以确保外架安全可靠;9、架体内封闭(1)脚手架的架体内立杆距墙体净距最多为200mm,如因结构设计的限制大于200mm的必须铺设站人板,站人板设置平整牢固。(2)脚手架施工层内立杆与建筑物之间应采用脚手片或木板进行封闭。(3)施工层以下脚手架每隔10m以及底部用双层网兜进行封闭。四、检查验收1、脚手架搭设前,对进入现场的各种构配件应按下列规定进行检查验收,不合格的应及时

17、清除出场(1) 构配件应有相应的产品标识及产品质量合格证;(2) 构配件应有相应的产品主要技术参数及产品使用说明书;(3) 当对构配件质量有疑问时,应进行质量抽检和实验。1)脚手架钢管的验收:每根钢管的最大质量不应大于25.8kg。新钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准金属拉伸室温拉伸试验方法GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合建筑施工扣件式钢管脚手架安全技术规范JGJ130的有关规定,应涂有防锈漆。旧钢管表面锈蚀深度、钢管弯曲变形应符合建筑施工扣件式

18、钢管脚手架安全技术规范JGJ130的有关规定。钢管上严禁打孔。2)扣件的验收:扣件应有生产许可证、法定检测单位的测试报告和产品合格证。扣件进入施工现场应检查产品合格证,并应进行抽样复试。扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。扣件在螺栓拧紧扭力矩达65Nm时,不得发生破坏。新、旧扣件均应进行防锈处理。3)脚手板的验收:脚手板厚度不应小于50mm,两端使用铁腰子箍紧。宽度、厚度允许偏差应符合现行国家标准木结构工程施工质量验收规范GB50206的规定;不得使用扭曲变形、劈裂、腐朽的脚手板;4)密目式安全立网的验收:a. 网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;

19、b. 网体缝线不得有跳针、露缝,缝边应均匀;c. 一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;d. 不得有断沙、破洞、变形及有碍使用的编织缺陷;e. 阻燃安全网的续燃、阻燃时间均不得大于4s。使用的安全网必须有产品生产许可证和质量合格证;f. 颜色应满足环境效果要求,选用绿色;2、基础验收基础平整坚实与方案一致,有排水设施;立杆底部有底座或垫板符合方案要求并应准确放线定位;立杆没有因地基下沉悬空的情况。3、剪刀撑与连墙杆验收剪刀撑按要求沿脚手架高度连续设置,每道剪刀撑宽度不小于4跨(6m),高度45O60O;按方案要求设置连墙拉结点:高度在50m以上的双排架每根连墙杆覆盖面积13.5

20、m2;高度超过24m以上的双排脚手架必须用刚性连墙杆与建筑物可靠连接。4、杆件连接验收步距、纵距、横距和立杆垂直度搭设误差符合规范要求;相邻立杆接驳口须错开不小于500mm,除顶层可采用搭接外,其余接头必须采用对接扣件连接;大横杆搭接长度不小于1m,等间距设置3个旋转扣件固定;纵、横水平根据脚手板铺设方式与立杆正确连接;扣件紧固力矩控制在4065Nm。5、脚手板与防护栏杆施工层满铺脚手板,其材质符合要求;脚后板对接接头外伸长度130150mm,脚手板搭接接头长度应大于200mm,脚手板固定可靠;脚手架施工层搭设不低于1.2m高的防护栏杆和180mm的挡脚板,并用密目安全网防护。6、架体安全验收

21、 脚手架外立杆内侧满挂密目式安全网封闭;施工层脚手架内立杆与建筑物之间用平网或其他措施防护,并符合方案要求。7、脚手架验收阶段划分:(1) 基础完工后及脚手架搭设前;(2) 作业层上施加荷载前;(3) 每搭设完两层后;(4) 达到设计高度后;(5) 停用超过一个月。8、架子搭设和组装完毕,使用前必须由项目经理、技术负责人、项目安全负责人、架子班长等人员组成验收小组,进行验收,并填写验收单。9、验收时应具备下列文件(1) 根据编制依据相关文件规范、标准要求所形成的施工组织设计文件;(2) 专项施工方案及变更文件;(3) 安全技术交底文件;(4) 脚手架构配件的出厂合格证或质量分类合格标志;(5)

22、 脚手架工程的施工记录及质量检查记录;(6) 脚手架搭设过程中出现的重要问题及处理记录;(7) 脚手架工程的施工验收报告。10、脚手架检查验收严格按照建筑施工安全检查标准JGJ2011的检查评分表进行。11、脚手架使用期间的检查(1)脚手架使用期间必须设专人经常检查,当其从安全维护架转换为装饰施工时,必须及时进行检查,符合要求后,必须经过项目技术负责人(项目经理)签字批准,才能使用。(2)检查后不合格部位必须及时修复或更换,符合规定后,方准许继续使用。12、脚手架必须验收检查合格后办妥脚手架验收手续,在脚手架醒目处挂上脚手架验收合格牌后,方可投入使用。13、架体内必须做到每层封闭(即进行隔离)

23、,且不能大于4步。14、施工人员必须严格执行建设工程施工安全技术操作规程。第五节、施工安全保证措施一、组织保障1、安全保证体系项目经理:王钢安全经理:贾宝国技术负责人:金光日机械员:王顺器材员:何志静安全员:曹俊德建筑施工员:关志生造价员:李锦建筑质量员:叶志红资料员:宋立娟试验员:于沁琳民管员:沈雨辰脚手架施工队伍二、技术措施2.1脚手架搭设技术措施1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步;如果超过相邻连墙件以上两步,无法设置连墙件时,应采取撑拉固定措施与建筑结构拉结。2、每搭完一步脚手架后,应按建筑施工扣件式钢管脚手架安全技术规范的规定校正步距、纵距、横距及立

24、杆的垂直度。3、立杆搭设应符合下列规定:(1) 相邻立杆的对接连接应符合建筑施工扣件式钢管脚手架安全技术规范的规定;(2) 当架体搭设至有连墙件的主节点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。4、脚手架纵向水平杆的搭设应符合下列规定:(3) 脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;(4) 纵向水平杆的搭设应符合建筑施工扣件式钢管脚手架安全技术规范的规定;(5) 在封闭型脚手架的同一步中,纵向水平杆应四周交圈设置,并应用直角扣件与内外角部立杆固定。5、脚手架横向水平杆搭设应符合下列规定:(1) 搭设横向水平杆应符合建筑施工扣件式钢管脚手架安全技术

25、规范的构造规定;(2) 双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不应大于100mm;6、脚手架纵向、横向扫地杆搭设应符合建筑施工扣件式钢管脚手架安全技术规范的规定。7、脚手架连墙件安装应符合下列规定:(1) 连墙件的安装应随脚手架搭设同步进行,不得滞后安装;(2) 当单、双排脚手架施工操作层高出相邻连墙件以上两步时,应采取确保脚手架稳定的临时拉结措施,直到上一层连墙件安装完毕后再根据情况拆除。8、脚手架剪刀撑与双排脚手架横向斜撑应随立杆、纵向和横向水平杆等同步搭设,不得滞后安装。9、脚手架门洞搭设应符合建筑施工扣件式钢管脚手架安全技术规范的规定。10、扣件安装应符合下列规定:(1) 扣件

26、规格必须与钢管外径相同;(2) 螺栓拧紧扭力矩不应小于40Nm,且不应大于65Nm;(3) 在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;(4) 对接扣件开口应朝上或朝内;(5) 各杆件端头伸出扣件盖板边缘长度不应小于100mm。11、作业层、斜道的栏杆和挡脚板的搭设应符合下列规定:(1) 栏杆和挡脚板均应搭设在外立杆的内侧;(2) 上栏杆上皮高度应为1.2m;(3) 挡脚板高度不应小于180mm;(4) 中栏杆应居中设置。12、脚手板的铺设应符合下列规定:(1) 脚手架应铺满、铺稳,离墙面的距离不应大于150mm;(2)

27、采用对接或搭接时均应符合建筑施工扣件式钢管脚手架安全技术规范的规定;脚手板探头应用直径3.2mm镀锌钢丝固定在支承杆件上;(3) 在拐角处的脚手板,应用镀锌钢丝固定在横向水平杆上,防止滑动。13、钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通纵向水平杆,形成避雷网络,并检测接地电阻不大于30。14、外脚手架不得搭设在距离外架空线路的安全距离内,并做好可靠的安全接地处理。15、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。16、外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。17、严禁脚手板存在探头板,铺设脚手板以及多层作业时,

28、应尽量使施工荷载内、外传递平衡。18、保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。19、结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。20、严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kN/m2,确保较大安全储备。21、各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。2.2脚手架拆除技术措施扣件式脚手架1、拆架前:(1) 应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;(2) 应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;(3) 应由

29、单位工程负责人进行拆除安全技术交底;(4) 应清除脚手架上杂物及地面障碍物。2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按建筑施工扣件式钢管脚手架安全技术规范设置连墙件和横向斜撑加固。3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。4、拆架程序应遵守“由上而下,先搭后拆”的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆横向水平杆、纵向水平杆、立杆等,并按“一步一清”原则依次进行。严禁上下同时进行拆架作业。5、拆立杆时,要先抱住立杆再拆开最后两个扣件,拆除纵向水平杆、斜撑、

30、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。6、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固;当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。10、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,“当天

31、拆当天清”,拆下的构配件应按建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011的规定及时检查、整修与保养,并应按品种、规格分别存放。11、高层建筑脚手架拆除,应配备良好的通讯装置。12、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。13、如遇强风、大雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。14、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。2.3安全管理1、搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗;2、搭设

32、人员必须戴安全帽、系安全带,穿防滑鞋;3、脚手架的构配件质量与搭设质量,应按安全技术规范规定进行检查验收,合格后方准许使用;4、作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、揽风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备,严禁拆除或移动架体上安全防护措施;5、当有六级以及六级以上大风和雾、雨、雪天气,应停止脚手架的搭设与拆除作业。雪后架上作业应有防滑措施,并扫除积雪;6、夜间不宜进行脚手架搭设与拆除作业;7、脚手架的安全检查与维护,应按相应安全技术规范进行;8、脚手板应铺设牢靠、严实,并应用安全网双层兜底,施工层以下每隔10m应用安全网封闭;单、双排脚手架、悬

33、挑式脚手架沿架体外围应用密目式安全网全封闭,密目式安全网宜设置在脚手架外立杆的内侧,并应与架体绑扎牢固。9、在脚手架使用期间,严禁拆除主节点处纵、横向水平杆、连墙件、交叉支撑、水平架、加固栏杆和栏杆;10、当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须对脚手架采取加固措施;11、临街搭设脚手架时,外侧应有防止坠物伤人的防护措施;12、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;13、工地临时用电线路的架设及脚手架接地、避雷措施等。应按现行行业标准施工现场临时用电安全技术规范JGJ46-2005的有关规定执行;14、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严

34、禁非操作人员入内。2.4日常维护管理要求1、使用完毕的脚手架架料和构件、零件要及时回收、分类整理,分类存放。堆放地点要场地平坦,排水良好,下设支垫,钢管、角钢、钢桁架和其他钢构件最好放在室内,如果放在露天,应用毡、席加盖、扣件、螺栓及其他小零件,应用木箱。钢筋笼或麻袋、草包等容器分类贮存,放在室内;2、弯曲的钢管杆件要调直,损坏的构件要修复,损坏的扣件、零件要更换;3、做好钢铁件的防锈和木制件的防腐处理,钢管外壁在湿度较大地区(相对湿度大于75%),应每年涂刷防锈漆一次;其他地区可两年涂刷一次。涂刷时涂层不宜过厚。经彻底除锈后,涂一度红丹即可。钢管内壁可根据地区情况,每24年涂刷一次,每次涂刷

35、两遍。角钢、桁架和其他铁件可每年涂刷一次。扣件要涂油,螺栓宜镀锌防锈,使用35年保护层剥落后再次镀锌。没有镀锌条件的,应在每次使用后用煤油洗涤并涂机油防锈。木制件应做好防腐处理,钢制件应涂红丹及防锈涂料;4、搬运长钢管、长角钢时,应采取措施防止弯曲。拆架应拆成单片装运,装卸时不得抛丢,防止损坏;5、脚手架使用的扣件、螺栓、螺母、垫板、连接棒、插销等小配件极易丢失。在安装脚手架时,多余的小配件应及时收回存放,在拆卸脚手架时,散落在地面上的小配件要及时收捡起来;6、健全制度,加强管理,减少损耗和提高效益是脚手架管理的中心环节。比较普遍采用的管理办法有两种(1) 由架子工班(组)管理,采用谁使用、谁

36、维护、谁管理的原则,并建立积极地奖罚制度、做到确保施工需要,用毕及时归库、及时清理和及时维修保养,减少丢失和损耗;(2) 由材料部门集中管理,实行租赁制。施工队根据施工的需要向公司材料部门租赁脚手架材料,实行按天计费和损坏赔偿制度。三、监测监控1、监测控制:采用经纬仪、水准仪、卷尺对架体进行监测,主要监测支架的沉降、位移和变形。2、监测点设置:观测点设置在立杆1.2m标高处,用“+”字标出对比点,固定观测标准点在坚固基础上设置,采用钢筋头在混凝土中预埋,柱或混凝土墙边监测点直接在浇筑好的混凝土上用钢钉钉入混凝土中作为固定对比观测点。监测点设置间距不超过20m。3、监测措施:架体搭设、使用直至完

37、全拆除过程中,派专人检查支架和支撑情况,发现下沉、松动、变形和水平位移情况的应及时解决。4、仪器设备配置名称规格数量精度全站仪一台FTS102N12” ,最大允许误差20”自动安平水准仪DSZ322千米往返3mm水准标尺0-5米2对讲机4卷尺5m5钢卷尺50m2检测板手15、监测说明(1) 班组每日进行安全检查,项目部进行安全周检查,公司进行安全月检查;(2) 日常检查、巡查重点部位如下:1) 杆件的设置和连接,扫地杆、连墙件、支撑,剪刀撑等构件是否符合要求;2) 连墙件是否松动;3) 架体是否有不均匀沉降,垂直度偏差;4) 施工过程中是否有超载现象;5) 安全防护措施是否符合规范要求;6)

38、架体与杆件是否有变形现象;7) 地基是否有积水,底座是否松动,立杆是否符合要求;8) 卸荷钢丝绳受力状态,有无松动现象;6、监测频率(1)架体搭设期间,一般监测频率不超过5天/次;架体使用期间,一般监测频率为10天/次,要求监测直至脚手架完全拆除。(2)架体顶端水平位移预警值25mm,垂直度变化预警值20mm或沉降预警值20mm。(3)监测数据超过预警值时必须立即停止施工,疏散人员,并及时进行加固处理。四、应急预案1、目的提高整个项目组对事故的整体应急能力,确保意外发生的时候能有序的应急指挥,为有效、及时的抢救伤员,防止事故的扩大,减少经济损失,保护生态环境和资源,把事故降低到最小程度,制定本

39、预案。2、建立应急领导小组。总指挥:王钢 副总指挥:梁剑锋抢救组:崔腾男 赵琳 范金明救护组:张宇翔 姚军 李洪全通讯联络组:梁爽 李飞 王宝利物资设备组:李强 陈建 唐宝刚3、应急组织职责、权限、任务。 总指挥:王钢负责应急措施、设备、资金及人员等的全面指挥管理。 副总指挥:梁剑锋负责应急现场的统一指挥和调度工作。 抢救组:负责组织应急现场物资设施及人员的抢救。 救护组:负责组织应急现场伤员的现场救护与疏导。 通讯联络组:负责应急现场的通讯联络,包括内部联络与外部联络,并保证通讯联络信号的畅通。 物资设备组:负责应急现场所需物资设备供应及物资设备供应渠道畅通无阻。4、通讯联络方式: 各级通讯

40、联系名录:内部:领导小组成员联络方式姓名移动电话备注王钢13821268509梁剑锋13602134435李洪全13820111864王宝利13821209845范金明13002214796唐宝刚13821209810崔腾男13512012599赵琳13512496877李强15922187521陈建13072270213姚军15522477231张宇翔13820916552李飞18622133144梁爽13752591260外部联络通讯方式:急救电话: 120消防急救: 119匪警: 110医疗单位的紧急联系电话:医院名称: 联系电话:天津市肺科医院 28153549 28153573天津市

41、胸科医院 23191236 23147116天津市天和医院 23317703 23317510天津医学院第二附属医院 28331097 28331788肿瘤医院 23359901 23359925天津环湖医院 23354953 天津市一中心医院 23626032天津医科大学总医院 278161105、报警步骤: 事故第一发现人报警 事故内部报警:报告现场负责人 事故外部报警:报告应急领导小组及上级主管部门 抢救伤员 保护现场物体打击事故专项预案1 事故类型和危险程度分析在现场物体打击危险主要为高空坠物,对现场人员造成的伤害,坠物处距人员位置高度差越大,造成的危险越大。2 预防与预警2.1 危险

42、源监控各工程项目、分公司成立危险源辨识小组,负责对危险源进行辨识,分析出重大危险源清单,上报公司安技保卫部,公司安技保卫部汇同公司危险源辨识小组,分析汇总出公司的总危险源辨识,列出重大危险源清单,并依此制定管理方案,采取有针对性的管理技术措施,落实责任人资金监督实施情况。2.2事故主要预防措施1、加强管理,进入施工现场必须正确戴安全帽,并设立明显警示标识。2、建筑物进出口及坠物可能危及的地方(如加工区、办公区、人行通道、道路等),按要求搭设防护棚。3、高空作业时,严禁抛扔物品,建筑物上层严禁向下抛掷建筑杂物、材料垃圾等。4、脚手架应有按规定设防护网等设施,防止高空落物。5、危险部位悬挂安全警示

43、标识。6、物体、高处平台堆放物不得超高、超重。7、建筑物外架体拆除时,应设置警戒线,并专人监护。3 信息报告程序事故现场第一发现人现场项目负责人应急领导小组、主要负责人集团应急领导小组主要负责人及政府相关部门轻伤事故:项目部及时处理,一个工作日内报告公司应急领导办公室备案。重伤、死亡事故:项目部立即报告公司应急领导小组,公司安技部立即报告上级主管部门。4 应急处置4.1处置措施1.事故发生后,现场人员立即通知应急处理小组,按照分工进行应急抢险工作。2.停止相关作业,防止再次发生物体打击事故。3.查看人员受伤情况。根据伤员情况进行救治,需要时拨打120救援电话,说明伤员情况,伤员伤情不明时切忌对其进行搬运救助等救援活动,4.对事故情况并逐级上报。5.维护好现场,外人不准进入。4.2抢救方法:对物体打击所造成骨折及创伤性伤员的抢救:1、创伤性出血的抢救。a. 压迫止血法:先抬高伤肢,然后用消毒纱布或棉垫覆盖在伤口表面,在现场可用清洁地手帕,毛巾或其他棉织品代替,再用绷带或布条加压包扎止血。b. 指压动脉出血近心端止血法:按出血部位分别采用中指压面动脉,颈总动脉,锁骨下动脉,股动脉,前后动脉止血法。该方法简便,迅速有效,但不持久。弹性止血带止血法:当肢体动脉创伤出血时,一般的止血包扎达不到理想止血效果而采用。如当肱骨上三分之一段或股骨中段严重创伤骨折时,常伴有

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
