收藏 分销(赏)

箱涵清淤工程施工专项方案.doc

上传人:快乐****生活 文档编号:2072389 上传时间:2024-05-15 格式:DOC 页数:5 大小:156.50KB 下载积分:6 金币
下载 相关 举报

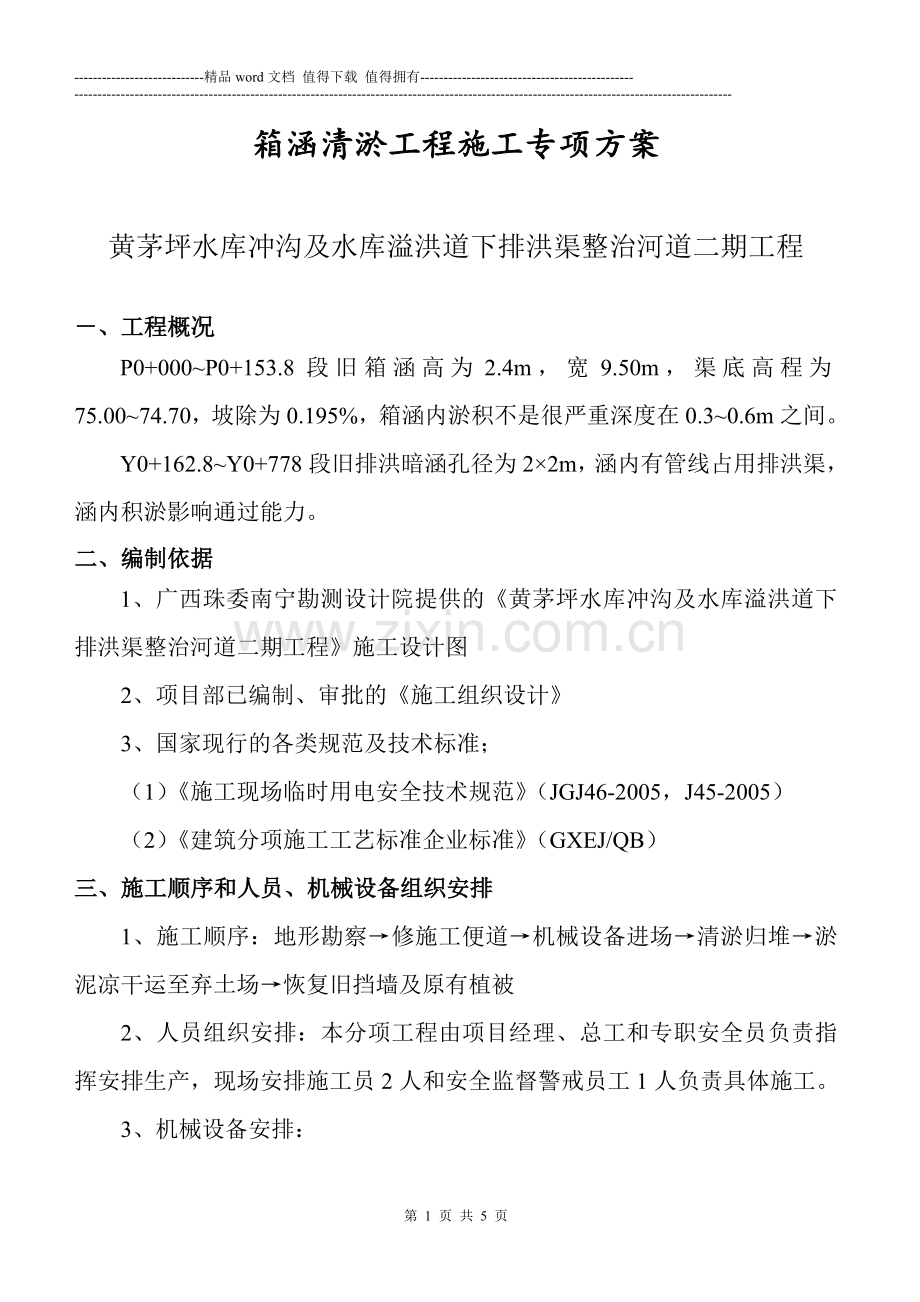

箱涵清淤工程施工专项方案.doc_第1页
第1页 / 共5页

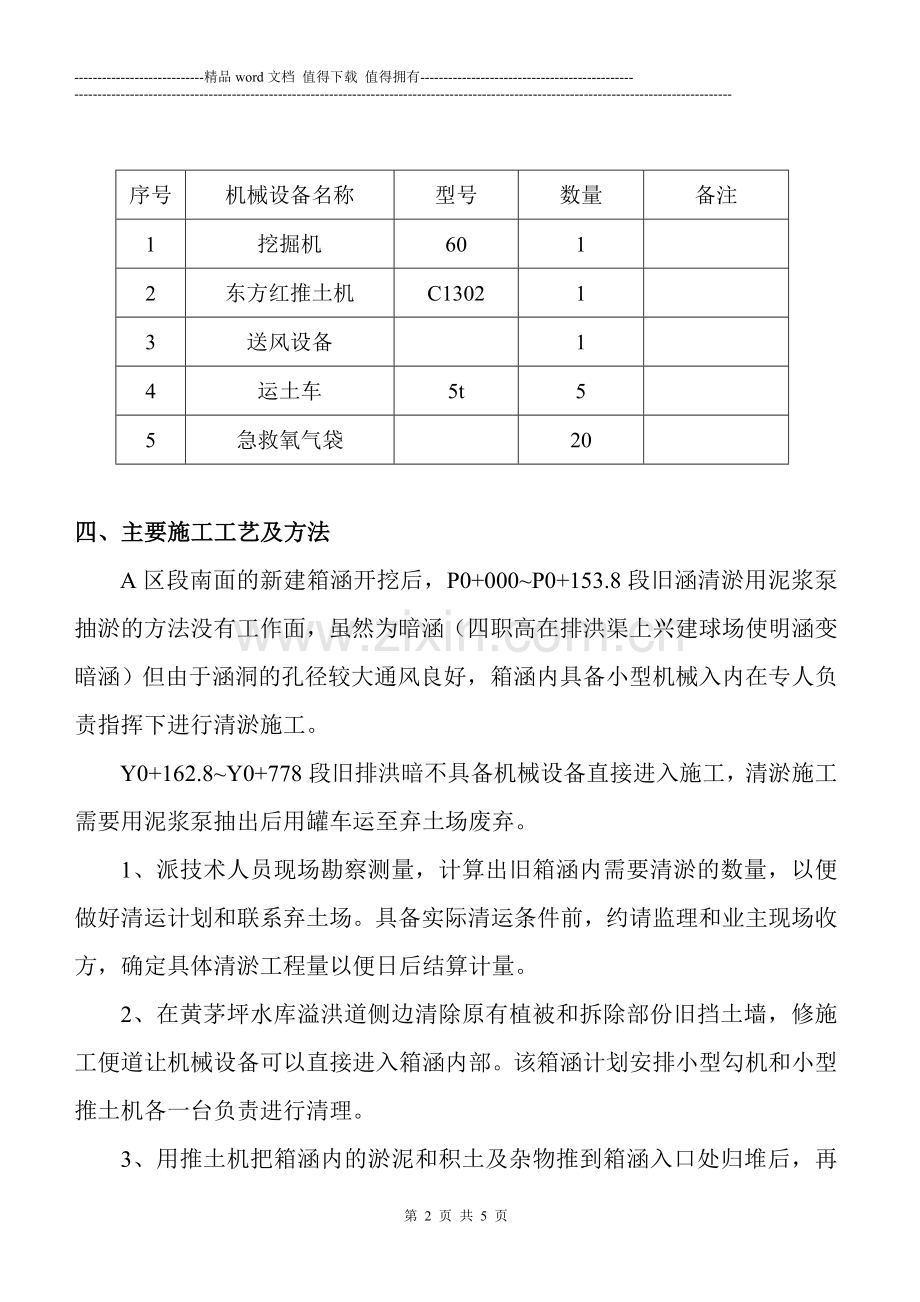

箱涵清淤工程施工专项方案.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ---------------------------------------------------------------------------------------------------------------------------------------------- 箱涵清淤工程施工专项方案 黄茅坪水库冲沟及水库溢洪道下排洪渠整治河道二期工程 -、工程概况 P0+000~P0+153.8段旧箱涵高为2.4m,宽9.50m,渠底高程为75.00~74.70,坡除为0.195%,箱涵内淤积不是很严重深度在0.3~0.6m之间。 Y0+162.8~Y0+778段旧排洪暗涵孔径为2×2m,涵内有管线占用排洪渠,涵内积淤影响通过能力。 二、编制依据 1、广西珠委南宁勘测设计院提供的《黄茅坪水库冲沟及水库溢洪道下排洪渠整治河道二期工程》施工设计图 2、项目部已编制、审批的《施工组织设计》 3、国家现行的各类规范及技术标准; (1)《施工现场临时用电安全技术规范》(JGJ46-2005,J45-2005) (2)《建筑分项施工工艺标准企业标准》(GXEJ/QB) 三、施工顺序和人员、机械设备组织安排 1、施工顺序:地形勘察→修施工便道→机械设备进场→清淤归堆→淤泥凉干运至弃土场→恢复旧挡墙及原有植被 2、人员组织安排:本分项工程由项目经理、总工和专职安全员负责指挥安排生产,现场安排施工员2人和安全监督警戒员工1人负责具体施工。 3、机械设备安排: 序号 机械设备名称 型号 数量 备注 1 挖掘机 60 1 2 东方红推土机 C1302 1 3 送风设备 1 4 运土车 5t 5 5 急救氧气袋 20 四、主要施工工艺及方法 A区段南面的新建箱涵开挖后,P0+000~P0+153.8段旧涵清淤用泥浆泵抽淤的方法没有工作面,虽然为暗涵(四职高在排洪渠上兴建球场使明涵变暗涵)但由于涵洞的孔径较大通风良好,箱涵内具备小型机械入内在专人负责指挥下进行清淤施工。 Y0+162.8~Y0+778段旧排洪暗不具备机械设备直接进入施工,清淤施工需要用泥浆泵抽出后用罐车运至弃土场废弃。 1、派技术人员现场勘察测量,计算出旧箱涵内需要清淤的数量,以便做好清运计划和联系弃土场。具备实际清运条件前,约请监理和业主现场收方,确定具体清淤工程量以便日后结算计量。 2、在黄茅坪水库溢洪道侧边清除原有植被和拆除部份旧挡土墙,修施工便道让机械设备可以直接进入箱涵内部。该箱涵计划安排小型勾机和小型推土机各一台负责进行清理。 3、用推土机把箱涵内的淤泥和积土及杂物推到箱涵入口处归堆后,再用勾机把淤泥勾上挡墙上的便道旁归堆、沥水,待淤泥较干后再清运出场。 4、清运出场的车辆全部做好相关防护措施防止淤泥散落污染城市路面,设置洗车台所有车辆出场前必须把轮胎冲洗干净。 5、旧排洪暗涵Y0+162.8~Y0+778段需要采用高压水枪把淤泥和杂物冲至检查井,再用泥浆泵打出,部分不能冲出部份用人工铲除,但人员进入涵内必须带氧气袋和做好通风及照明措施。 五、安全措施 由于箱涵属于暗沟且十多年未清理,在清淤装袋和搅动污泥时可能会将产生大量有毒有害气体,加之工期又紧,为了确保安全,采取以下保护措施 1、下沟工作必须楼梯上下,下沟操作人员必须戴口罩、戴手套、穿水裤,配备氧气袋。 2、除机械操作外其他下箱涵作业人员工作1小时后必须上地面休息15分钟以上再下箱涵内施工作业。 3、安排专人负责安全监督和警戒,避免发生一切安全生产事故。监督人与水库必须与水库管理人员密切联系,清淤期间不得开闸放水。配备对讲机一套,方便箱内施工人员和监督警戒进行即时沟通。 4、为了确保作业人员安全,辟免意外发生,配备20个氧气袋。 5、箱涵淤泥是多年沉积的,经过工具的搅动可能会产生大量的有毒有害气体,配备一套送风设备把新鲜的空气送至工作地点。为防止风管被杂物挤压破坏影响使用功能,需要用大于风管直径的PVC管把风管套住,在套管接头部位用钢筋焊成架子把套管架空。 6、安装风管和套管时,施工人员需要配戴防毒供氧设备,开始清淤前需提前1个小时开始进行送风把原箱涵里面可能含的有害气体排干净,施工人员进入前进行检测空气中的氧含量,氧含量达不到要求不得开始施工作业。氧含量检测方法,施工前放活体动物进入箱涵工作面30分钟后取出,查看其生命体征。 7、由于涵内黑暗、潮湿,施工人员进入涵洞施工需配备安全电压的照片明灯,照明灯电压必须小于36 V。 六、施工进度和工期保证措施 1、施工进度:本分项施工计划工期为15天,包括清淤和恢复挡墙植被在内。 2、工期保证措施: 1)、项目副经理、项目总工程师和专职安全直接负责指挥,安排施工员专人负责指挥不影响主体新建箱涵的施工工期。 2)、 定人定时定任务,项目部领导每天进行监督确保按期完成。把每天存在的问题以及需要协调的问题落实解决。 3)、 施工员严格施工认真负责,确保一次清淤完成达到要求,杜绝返工,尽可能的缩短工期。 4)、市政施工综合性强、牵涉面广、社会经济联系复杂,可能有难以预见的因素而拖延工期,为保证工期在施工准备阶段就要选定和定购材料,确定人员到位,确保工程施工阶段的连续性。 七、资源投入保证措施 本工程项目部计划投入流动资金 10万元,并执行专款专用制度,以防止施工中因为资金问题而影响工程的进展,保证劳动力10人员,机械配备充足,材料按时进场,提前做好材料,资金的使用计划,保证资金、材料到位。 八、外部环境因素保证措施 积极主动的与环保、环卫、道路等相关部门联系,按相关部门的要求落实到位,做好防止施工扰民问题的细致工作,积极热情的与当地居民联系沟通,力争取得周围单位和居民的理解支持,做到必要时能全天候施工,保证施工进度要求。 5771001803090012095 579036822859633082 5771001803090012386 576137399735760696 5771001803090013594 578077579902515512 5771001803090012387 577164982601818051 5771001803090012138 572131192158918326 5771001803090012359 579036822361076053 5771001803090012356 576135286143791742 5771001803090012355 575087869704693279 17088100343355274 101229944325833379 17088100343355275 101866732938832008 17088100343356107 101581152501500522 17088100343356108 101000180059871732 17088100343354295 101074194142687017 17088100343356184 101878660869628802 17088100343356185 101775831174086674 17088100343356109 101086014373572846 17088100343356110 101152207216014916 17088100343355237 101027041605702709 17088100343355238 101229364861425414 17088100343356169 101862204402635718 17088100343354928 101760654089788804 第 5 页 共 5 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
