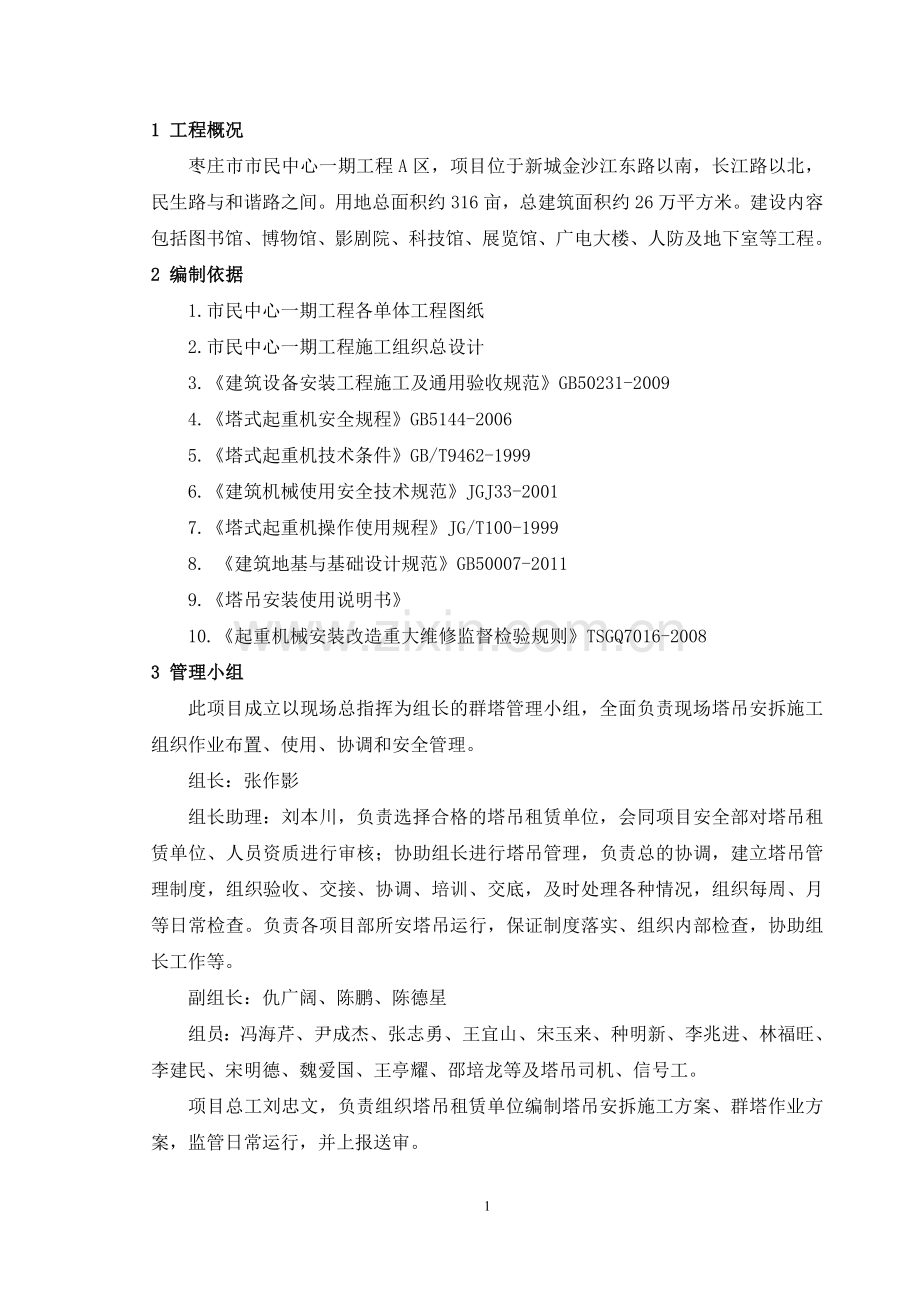

1、1 工程概况枣庄市市民中心一期工程A区,项目位于新城金沙江东路以南,长江路以北,民生路与和谐路之间。用地总面积约316亩,总建筑面积约26万平方米。建设内容包括图书馆、博物馆、影剧院、科技馆、展览馆、广电大楼、人防及地下室等工程。2 编制依据1.市民中心一期工程各单体工程图纸2.市民中心一期工程施工组织总设计3.建筑设备安装工程施工及通用验收规范GB50231-20094.塔式起重机安全规程GB5144-20065.塔式起重机技术条件GB/T9462-19996.建筑机械使用安全技术规范JGJ33-20017.塔式起重机操作使用规程JG/T100-19998. 建筑地基与基础设计规范GB500
2、07-20119.塔吊安装使用说明书10.起重机械安装改造重大维修监督检验规则TSGQ7016-20083 管理小组此项目成立以现场总指挥为组长的群塔管理小组,全面负责现场塔吊安拆施工组织作业布置、使用、协调和安全管理。组长:张作影组长助理:刘本川,负责选择合格的塔吊租赁单位,会同项目安全部对塔吊租赁单位、人员资质进行审核;协助组长进行塔吊管理,负责总的协调,建立塔吊管理制度,组织验收、交接、协调、培训、交底,及时处理各种情况,组织每周、月等日常检查。负责各项目部所安塔吊运行,保证制度落实、组织内部检查,协助组长工作等。副组长:仇广阔、陈鹏、陈德星组员:冯海芹、尹成杰、张志勇、王宜山、宋玉来、
3、种明新、李兆进、林福旺、李建民、宋明德、魏爱国、王亭耀、邵培龙等及塔吊司机、信号工。项目总工刘忠文,负责组织塔吊租赁单位编制塔吊安拆施工方案、群塔作业方案,监管日常运行,并上报送审。项目安全总监刘鹏,负责塔吊安拆过程及日常使用过程的安全监督,并负责对塔吊租赁单位、塔司、信号工资质的审核;督促塔吊租赁单位和塔司做好塔吊的日检、周检、月检工作,并形成文字记录;及时发现安拆和使用过程中存在的安全隐患和问题,下发整改通知,并督促相关单位完成整改项;收集塔吊相关资料,整理归档。项目各工长,负责安拆过程及施工使用过程中的技术、安全交底与验收;协调使用过程中,各单位工程、各分包单位之间的矛盾;收集分包单位对

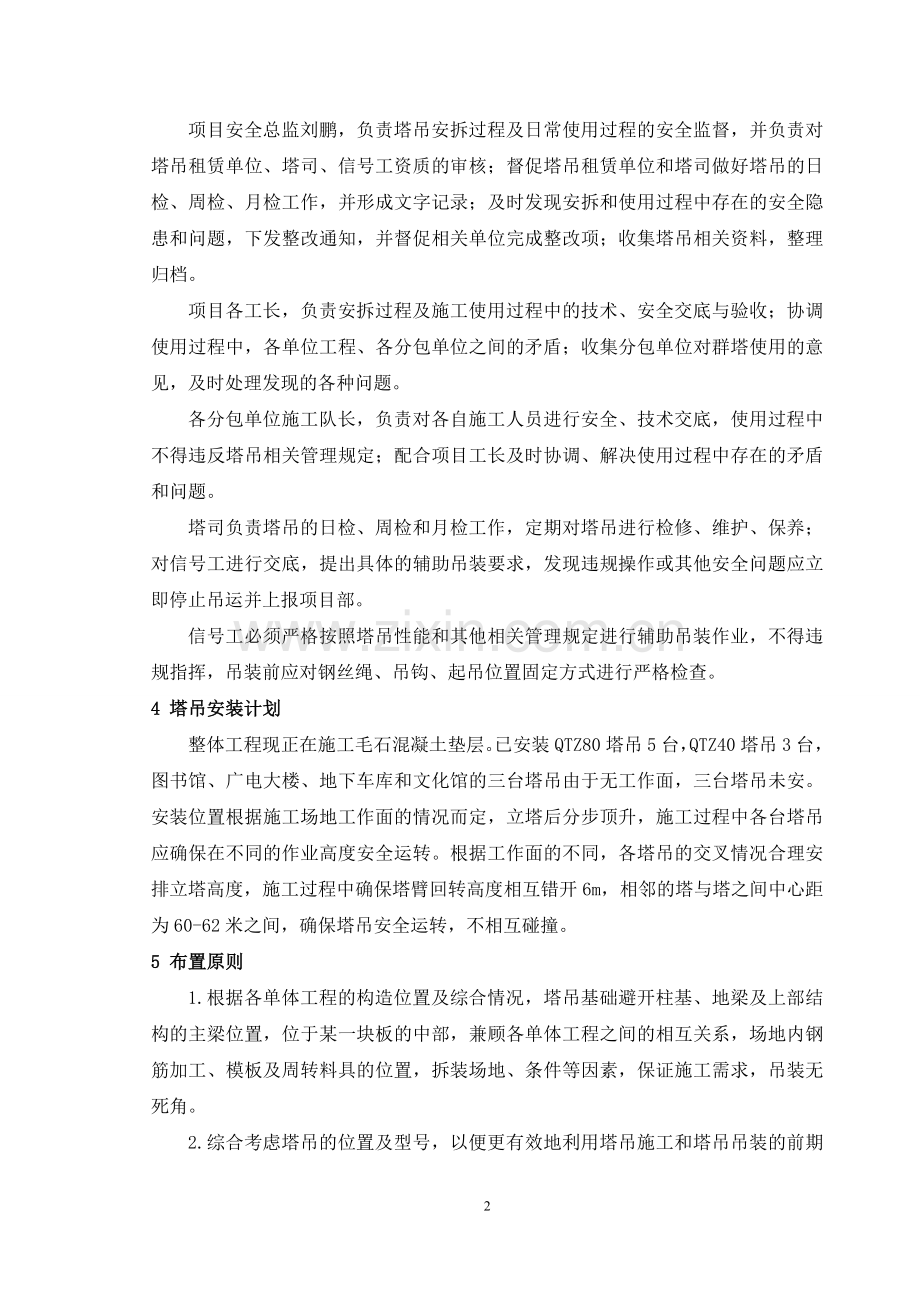

4、群塔使用的意见,及时处理发现的各种问题。各分包单位施工队长,负责对各自施工人员进行安全、技术交底,使用过程中不得违反塔吊相关管理规定;配合项目工长及时协调、解决使用过程中存在的矛盾和问题。塔司负责塔吊的日检、周检和月检工作,定期对塔吊进行检修、维护、保养;对信号工进行交底,提出具体的辅助吊装要求,发现违规操作或其他安全问题应立即停止吊运并上报项目部。信号工必须严格按照塔吊性能和其他相关管理规定进行辅助吊装作业,不得违规指挥,吊装前应对钢丝绳、吊钩、起吊位置固定方式进行严格检查。4 塔吊安装计划整体工程现正在施工毛石混凝土垫层。已安装QTZ80塔吊5台,QTZ40塔吊3台,图书馆、广电大楼、地下
5、车库和文化馆的三台塔吊由于无工作面,三台塔吊未安。安装位置根据施工场地工作面的情况而定,立塔后分步顶升,施工过程中各台塔吊应确保在不同的作业高度安全运转。根据工作面的不同,各塔吊的交叉情况合理安排立塔高度,施工过程中确保塔臂回转高度相互错开6m,相邻的塔与塔之间中心距为60-62米之间,确保塔吊安全运转,不相互碰撞。 5 布置原则1.根据各单体工程的构造位置及综合情况,塔吊基础避开柱基、地梁及上部结构的主梁位置,位于某一块板的中部,兼顾各单体工程之间的相互关系,场地内钢筋加工、模板及周转料具的位置,拆装场地、条件等因素,保证施工需求,吊装无死角。2.综合考虑塔吊的位置及型号,以便更有效地利用塔
6、吊施工和塔吊吊装的前期安全性。3.保证塔机运动部分任何部件距离现场内及周边建筑物、施工设置之间的安全操作距离不小于2m。4.任意一台低塔位的运动部分距离相邻高位塔机的塔身安全距离不小于6m。5.相邻两台塔机的大臂与对方塔身的安全距离理论上不小于2m。6.具体现场平面布置情况详见“塔吊平面布置图”。6 布置方案塔吊编号型号臂长(m)端部吊重(t)最大高度(m)安装高度(m)负责吊运区域使用单位独立附着1#QTZ80571.0 4014018.4剧院七部、十五部2#QTZ80571.0 4014026.8图书馆十五部3#QTZ80571.0 4014026.8博物馆、剧院七部4#QTZ40480.
7、8 3012017.4地下车库七部5#QTZ80571.0 4014035.2剧院七部6#QTZ80561.5 42.514042广电大楼十三部7#QTZ80561.0 4014023地下车库、文化馆十三部8#QTZ80561.0 4014016.6文化馆、剧院十三部、十五部9#QTZ40500.8 3012021.4料场七部10#QTZ40480.8 3012024地下车库十三部11#QTZ80571.0 4014029地下车库十三部备注本工程所有塔吊均不需附墙。分两次顶升完毕。顶升次序:按最终要求高度依次顶升。立塔顺序:1#3#9#5#10#8#4#11#6#7#2#7 塔吊基础采用整体钢
8、筋混凝土基础,对基础的基本要求如下:1、混凝土强度等级不小于C35,基础地基土质要求坚固牢实,且承载压力不小于下表规定:2、混凝土基础深度应大于1300mm。3、固定支腿上表面应校水平,平面度误差1/1000。4、基础预埋件及螺栓均按塔吊生产厂家设计工艺及技术要求施工(见附页基础图)。8 技术性能表(1)技术性能表机构工作级别起升机构M5回转机构M4牵引机构M4起升高度(m)倍率固定行走附着a=24041140a=4404170最大起重量(t)6幅度(m)最大幅度(m)5055最小幅度(m)2.5起升机构速度倍率a=2a=4起重量(t)331.5663倍率速度(米/分)8.540804.220
9、40电机型号功率转速电机型号功率转速YZTD225L2-4/8/3224/ 24/5.4KW 1410/710/150r/min回转机构转速电机型号功率转速0.6转/分YZR132M2-633.7KW908转/分牵引机构速度电机型号功率转速44/22米/分YDEJ132S-4/83.2/2.2KW750/1500转/分行走机构速度电机型号功率转速10.4米/分Y132S-625.5KW960转/分顶升机构速度电机型号功率转速0.5米/分Y132S-45.5KW1440转/分工作压力20MPa平衡重臂长重量(t)55米14.7850米50米13.55总功率45.7KW(不含顶升机)(2)配套机构
10、明细表起升机构电动机型号YZD200L1-4/8/24功率kw15154减速机总传动比i12.64卷筒容绳量m280制动器型号YWZ-250-40钢丝绳规格637-11-I甲镀右交单绳最大牵引力N16500起升速度2倍率m/min50257.74倍率2512.53.8变幅机构电动机型号YD100L2-4/6功率kw2.21.5减速机型式一级传动比38钢丝绳规格619-6.2-1770-1甲镀右交单绳最大牵引力N5600变幅速度m/min22/33回转机构电动机型号YZR132M-6功率kw3.7减速机型号XX4-80.195传动比i195液力偶合器型号YOX250A回转速度r/min0.6液压
11、顶升系统电动机型号Y132M-4功率kw3转速r/min1440液压泵站型号YOY系列工作压力Mpa20顶升油缸型号20.5顶升速度m/min0.4最大顶升力t249 施工人员组织本工程负责人:张作影现场负责人:陈鹏质量安全员:刘鹏塔吊安装技术指导:1人(由塔吊生产厂家安排专业人员现场指导安装调试)安拆工:6人电工:1人其他辅助人员:4人10 主要设备仪器及工具表序号名称规格型号数量(台)完好状况备注1汽车起重机25T1完好2电焊机500A1完好3气割工具1套完好4水平仪DS21完好5经纬仪DJD6E1完好6电子万能表17电工工具1套8钢卷尺3-501合格9扳手、锤子8-241大小适用10麻绳
12、、棕绳2050m11安全带412吊装索具1套11 主要施工方法及工作要求1、安装前的准备1)安装人员必须熟悉安装作业方案,认真学习使用说明书,掌握安装工艺,对作业所需机械设备的性能及操作规程做全面了解。2)认真检查安装所使用的工具、吊具、索具等。3)清点零部件,做好清点手续。2、工地调查检查周围有无楼房、高压线等影响安装、使用的障碍物。但现有安装在用塔吊两台,根据现场情况,塔吊之间高低差6米,水平位差2m的安全距离安装布置。3、安装前基础复查水平仪测基础水平,水平误差在1:1000以内,钢卷尺测地脚螺栓间距,符合安装要求。12 质量保证措施A、管理措施1、对安装和维修施工人员经常进行质量意识方
13、面的教育,使人人从思想上都能重视质量、提高质量意识。2、开展各种形式的技术教育,使安装和维修人员熟练掌握安装、维修产品的技术、要求,质量控制的内容和方法。3、严格执行质量管理制度,质量措施落实到人,工程完成质量奖惩要及时兑现。B、施工措施1、安装前清点检查零部件的数量、规格是否齐全,有无损伤,如有情况及时与厂联系,不合格的零部件不予安装。2、按主要施工方法及要求和规定的程序进行操作。3、安装前应进行基础复查,然后进行测评处理,以保证塔身与地面的垂直度。4、安装各部件要防止碰撞、砸伤、如发生集合变形应予矫正或更新。5、安装中各部件的连接必须严格按照图纸和规范操作,各部件可拆的销轴、塔身螺栓,回转
14、支承螺栓等均使塔机专用特制零件,不得随意代用和更换。6、制动器、限位装置等需现场调整的部件,须细心调整,不得拆出和代用。13 施工安全技术措施1、认真贯彻执行国家安全技术、劳动保护的方针、政策及有关法令、法规,以“安全第一,预防为主”的原则,在安排生产的同时首先布置施工现场的安全工作,发现不安全因素立即进行处理。2、在进行吊装时,所用索具要进行安全系数计算,安全系数应为:当钢丝绳夹角小于45度时取5-6倍,大于45度时取7-8倍以上。 3、工地现场临时电源线完好无损,吊装时,要特别注意。不得将电源线碰断或砸伤。4、高空作业必须佩带安全带,地面应设监护人员,现场施工人员,无论地面还是高空均佩带安
15、全帽。5、塔机安装,要严格按照使用说明书中规定的程序进行,不得随意改变。6、塔机的安装,风力不得大于四级,如安装过程中风力突然加大,要停止安装工作。(注:严禁只安装一个臂就停止作业)7、塔机安装要避开高、低压输电线路,其安全距离要符合国家有关标准规定,多台塔机的安装施工现场,要防止空中干涉,其他安全操作距离不小于5米。8、塔机安装必须由专人指挥,塔机安装完毕后,无风状态下,塔身轴心线对地面的垂直度不得超过安装高度的4/1000。14 安装步骤 根据建筑物的构造高度、覆盖面的不同,选择两种不同型号的塔吊(QTZ80QTZ40),施工场地工作面的形成进度,决定安装塔吊的前后顺序。两种型号的塔吊金属
16、结构、构造件及工作机构大同小异,只是大小不同,安装步骤相同。1、先将1节基础节与1节标准节用8个M30x2高度螺栓联接为一体(螺栓的预紧力矩为2.5KN.m),然后吊装在砼基础上面,并用8个M30x2的高强度螺栓紧固好,安装时注意有踏步的两根主弦要平行于建筑物。2、在地面上将爬升架拼装成整体,并装好液压系统,然后将爬升架吊起,套在二节标准节外面(值得注意的是,爬升架的外伸框架要与建筑物方向平行,以便施工完成后拆塔),并使套架上的爬爪搁在标准节的最下一个踏步上(套架上有油缸的一面对准塔身上有踏步的一面套入)。3、在地面上先将上、下支座以及回转机构、回转支承、平台等装为一体,然后将这一套部件吊起安
17、装在塔身上。用4个35的销轴和8个M30x2的高强度螺栓将下支座分别与爬升架和塔身相连。注意:回转支承与上、下支座的联接螺栓一定要拧紧,预紧力矩为640 N.m。安装回转支承时,其滚道淬火软带(外部标记“S”或堵塞孔处)应放置在紧靠回转机构一侧。4、在地面上将塔顶与平衡臂拉杆的第一节用销轴连接好,然后吊起,用4个销轴与上支座联接。安装塔顶时要注意区分塔顶哪边是与起重臂相连,此边回转限位器和司机室处于同一侧。5、在平地上拼装好平衡臂,并将卷扬机构、配电箱等装在平衡臂上,接好各部分所需的电线,然后,将平衡臂吊起来与上支座用销轴固接完毕后,再抬起平衡臂与水平线成一角度至平衡臂拉杆的安装位置,装好平衡
18、臂拉杆后,再将吊车吊钩卸载。6、吊起重2.71吨的平衡重一块,放在平衡臂最根部的一块配重处。7、在地面上,先将司机室的各电气设备检查好以后,将司机室吊起至上支座的上面,然后,用销轴将司机室与上支座连接好。8、起重臂与起重臂拉杆的安装1)、起重臂节的配置次序不得混乱。2)、组合吊臂长度,用相应销轴把它们装配在一起,把第1节臂和第2节臂连接后,装上小车,并把小车固定在吊臂根部,把吊臂搁置在1米高左右的支架上,使小车离开地面后,装上小车牵引机构。所有销轴都要装上开口销,并将开口销充分打开。3)、组合吊臂拉杆,用销轴把它们连接起来,置在吊臂上弦杆的拉杆架内。4)、检查吊臂上的电路是否完善,并穿绕小车牵
19、引钢丝绳。5)、用汽车起重机将吊臂总成平稳提升,提升中必须保持吊臂处于水平位置,使得吊臂能够顺利地安装到上支座的吊臂铰点上。6)、在吊臂连接完毕后,继续提升吊臂,是吊臂头部稍微抬起。7)、穿绕起升绳,开动起升机构接起拉杆,先使短拉杆的连接板能够用销轴联接到塔顶相应的拉板上。然后再开动起升机构调整长拉杆的高度位置,使得长拉杆的连接板也能够用销轴联接到塔顶相应的拉板上。注意:这时汽车吊使吊臂头部稍微抬起,当开动起升机构,起升绳拉起起重臂拉杆,起重臂拉杆并不受力,否则起升机构负不起这么大的载荷。8)、把吊臂缓慢放下,使拉杆处于拉紧状态。9)、吊装平衡重:根据所使用的臂架长度,按规定安装不同重量的平衡
20、重(55米臂,平衡重14.78吨,50米臂,平衡重13.55吨),然后在个平衡重块之间用板联接成串。10)、穿绕起升钢丝绳:将起升钢丝绳引经塔顶导向滑轮后,绕过在起重臂根部上的起重量限制器滑轮,再引向小车滑轮与吊钩滑轮穿绕,最后,将绳端固定在臂头上。11)、把小车升至最根部使小车与吊臂碰撞块撞牢,转动小车上带有齿轮的小储绳卷筒,把牵引绳尽力拉紧。9、塔身标准节的安装方法及顺序由于塔身有基础节、标准节两种,因此,在安装时,应将基础节放在最下部,在依次从下到上安装塔身标准节。独立固定时,从下到上塔身组成为:1节基础节,按实际安装高度决定要安装几节标准节,严禁次序混乱,塔吊安装完毕。15 塔机高度调
21、节(塔机安装完各高度调节依靠塔机的自身顶升装置完成)顶升过程的注意事项1、塔机最高处风速大于12m/s时,不得进行顶升作业。2、塔机的爬升机构,其爬升作业时应确保爬升架上支承在塔身上的受力部位与塔身顶升支承部位应可靠定位和结合。若有异常情况应排除后才能继续进行爬升作业。3、顶升过程中必须保证起重臂与引入标准节方向一致,并利用回转机构制动器将起重臂自动住,载重小车必须停靠在顶升配平位置。4、若要连续加高标准节,则每多加一节后,用塔机自身吊起下一节标准节前,塔身4个主弦杆和下支座必须有8个M30的螺栓连接,唯有这种情况下,允许这8根螺栓每根只用一个螺母。5、所加标准节上的踏步,必须与已有塔身节对正
22、。6、在下支座与塔身没有用M30螺栓连接好之前,严禁起重臂回转,载重小车变幅和吊装作业。7、在顶升过程中,若液压顶系统出现异常,应立即停止顶升作业,收回油缸,将下支座落在塔身顶部,并用8件M30高强度螺栓将下支座与塔身连接牢靠后,再排除液压系统的故障。8、塔机加节达到自身需高度后(不超过设计独立高度),应旋转起重臂至不同角度,检查塔身各接头处 、基础支脚处螺栓拧紧。16塔吊的调试1、先空载试运转各工作运转机构,直到能正常工作运转。2、吊载试运转和调试各种安全限位装置。按塔机制造设计厂家的要求安装使用说明书技术性能及起重性能标准调试。17 塔吊备案验收检测1、塔吊首次安装前,须向本单位工商注册所
23、在地县级以上地方人民政府建设主管部门办理备案手续。2、安装完毕,进行自检、调试合格后,委托具有相应资质的检验检测机构进行验收。检验合格后方可投入使用。18 塔机安全操作规程1、塔机操作人员必须经过专业培训,持证上岗,严格执行本机操作规程。2、操作前,对塔机的各运转部位及各安全保护装置进行检查,不符合要求严禁作业。3、在不满足电压及电流要求的情况下禁止操作作业。4、塔机作业时,禁止闲杂人员靠近塔吊,应有信号工用对讲机与司机联系并指挥吊装工作。5、司机在作业时思想要高度集中,吊装作业经过人员上空时,必须鸣铃示警。6、塔机严禁超力矩工作,更不允许将有关安全装置拆掉后进行违章作业。顶升加节过程中在未紧
24、固好连接螺栓前不得进行起升回转作业。7、塔机不得斜拉或斜吊重物,严禁用于拔桩或类似的作业,严禁起吊不明重量的物品,冬季严禁起吊冻结在地面上的物品。8、在塔机正反旋转操作中,必须是在惯性力消失、电机停转后才能操作反向开关,严禁突然高速开动正反向开关。9、在有快慢档机构的操作中,必须由慢到快或由快到慢,严禁越档操作,每过度一个档位的时间最少应保证2-4秒。10、严禁使用起重机的吊钩吊运人员。11、如遇雷电、大暴雨、浓雾或6级以上风力时,停止作业。12、夜间作业,现场必须备有充分的照明设施。13、操作室内严禁存放易燃易爆物品,冬季取暖注意防火。14、塔机工作完备,收起吊钩,并将小车置于起重臂后5米处
25、,切断操作室总电源,门上锁,下塔机后切断地面塔机专用开关。19群塔作业司机操作安全措施1.在塔吊操作运转过程中,各台塔吊的安全高度差不小于6米。2.塔吊相互交叉的吊钩绳与大臂安全距离不小于5米。3.吊装发生矛盾时各塔吊司机和信号工不得有意阻碍其他塔吊运行;要做到安全礼让,原则上轻钩躲让重钩,安全运转。4.严禁多台塔吊在交叉区域内吊装作业。5.各塔吊大臂旋转时,小车要在安全幅度范围内起降吊装作业。超出安全范围,一定要观察仔细上下左右是否有运转作业的塔吊,在确保安全的情况下再进行吊装运转作业。6.各塔吊的起重臂或平衡进入交叉区域时,塔吊司机指挥人员及监护人员都要精力集中,旋转不得使用高速,要做到一
26、慢、二看、三通过。7.塔吊司机在做每一个动作之前都要先鸣笛。20塔机拆卸1、拆卸注意事项1)、塔机拆塔之前,顶升机构由于长期停止使用,要对各各机构特别是特别是顶升机构进行保养和试运转。2)、在试运转过程中,应有目的的对限位器,回转机构的制动器等进行可靠性检查。3)、在塔机标准节已拆除,但下支座与塔身还没有用M30高强度螺栓连接号之前,严禁使用回转机构,牵引机构和起升机构。4)、塔机拆卸对顶升机构来说是重载连续作业,所以应对顶升机构的主要受力件经常检查。5)、顶升机构工作时,所有操作人员应集中精力观察各相对运动件的位置是否正常,是否有阻碍爬升架运动的构件。6)、拆卸时最高处风速应低于14m/s。
27、由于拆卸塔机时,建筑物已建完,工作场地受限制,应注意工作程序和吊装堆放位置,不可马虎大意,否则容易发生人身安全事故。7)、塔机拆卸是一项技术性很强的工作,尤其是塔身节,平衡重、平衡臂,起重臂等部件的拆卸,严格按照厂家的设计及说明书。8)、上塔操作拆除人员,必须是经过培训并拿到证书的人员。2、塔机的拆除程序1)、进行塔机拆卸其步骤与立塔组装的步骤相反。2)、降塔与标准节。3)、拆下平衡臂配重(留一块2.27t的配重)。4)、起重臂的拆卸。5)、拆卸一块2.27t的配重。6)、平衡的拆卸。7)、拆卸司机室。8)、拆卸塔帽。9)、拆卸回转总成。10)、拆卸爬升架及塔身。 57710018030900
28、12095 5790368228596330825771001803090012386 5761373997357606965771001803090013594 5780775799025155125771001803090012387 5771649826018180515771001803090012138 5721311921589183265771001803090012359 5790368223610760535771001803090012356 5761352861437917425771001803090012355 5750878697046932791708810034
29、3355274 10122994432583337917088100343355275 10186673293883200817088100343356107 10158115250150052217088100343356108 10100018005987173217088100343354295 10107419414268701717088100343356184 10187866086962880217088100343356185 10177583117408667417088100343356109 10108601437357284617088100343356110 10115220721601491617088100343355237 10102704160570270917088100343355238 10122936486142541417088100343356169 10186220440263571817088100343354928 10176065408978880413
