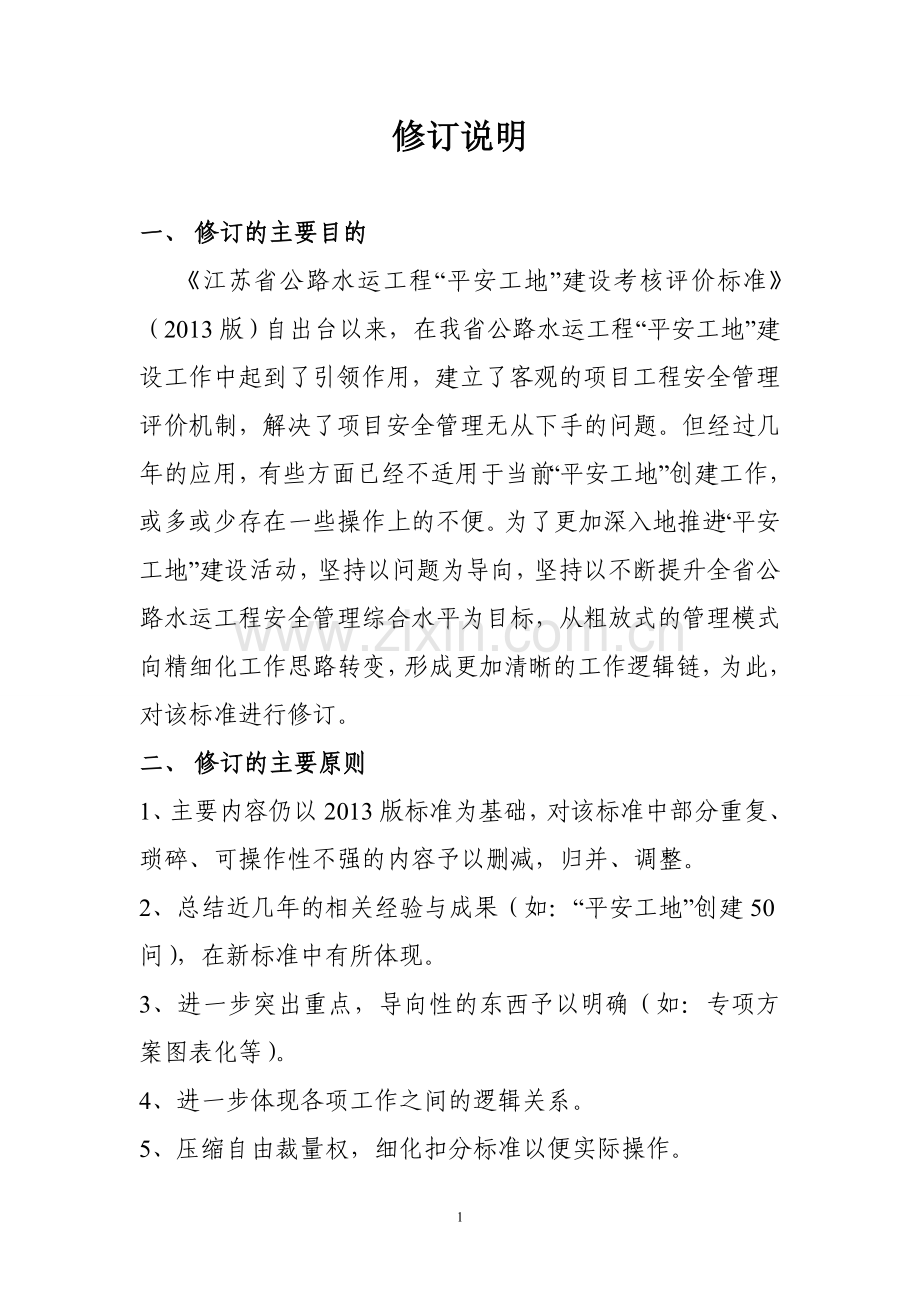

一、 修订的主要目的
《江苏省公路水运工程“平安工地”建设考核评价标准》(2013版)自出台以来,在我省公路水运工程“平安工地”建设工作中起到了引领作用,建立了客观的项目工程安全管理评价机制,解决了项目安全管理无从下手的问题。但经过几年的应用,有些方面已经不适用于当前“平安工地”创建工作,或多或少存在一些操作上的不便。为了更加深入地推进“平安工地”建设活动,坚持以问题为导向,坚持以不断提升全省公路水运工程安全管理综合水平为目标,从粗放式的管理模式向精细化工作思路转变,形成更加清晰的工作逻辑链,为此,对该标准进行修订。
二、 修订的主要原则
1、主要内容仍以2013版标准为基础,对该标准中部分重复、琐碎、可操作性不强的内容予以删减,归并、调整。
2、总结近几年的相关经验与成果(如:“平安工地”创建50问),在新标准中有所体现。
3、进一步突出重点,导向性的东西予以明确(如:专项方案图表化等)。
4、进一步体现各项工作之间的逻辑关系。
5、压缩自由裁量权,细化扣分标准以便实际操作。

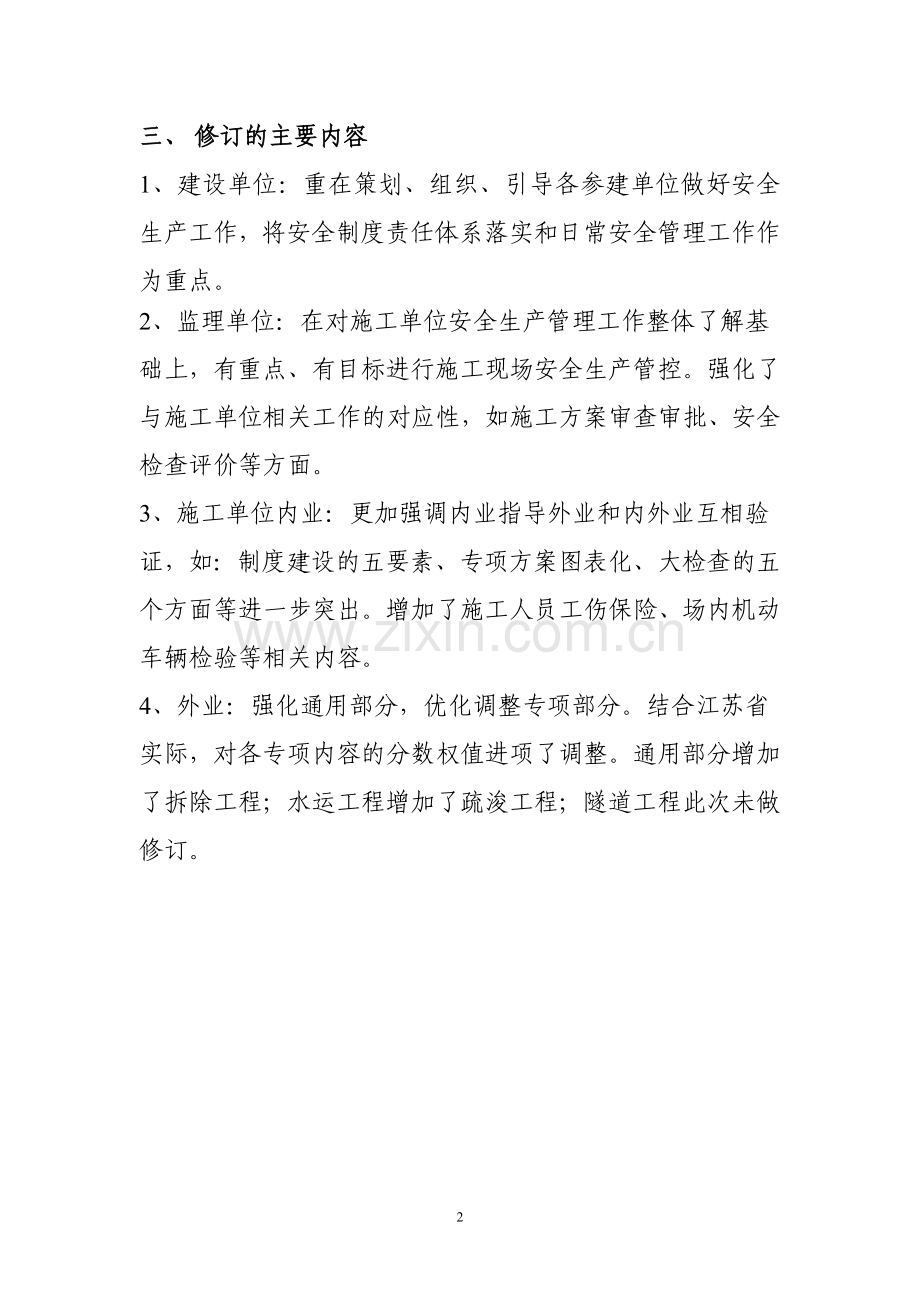

三、 修订的主要内容
1、建设单位:重在策划、组织、引导各参建单位做好安全生产工作,将安全制度责任体系落实和日常安全管理工作作为重点。
2、监理单位:在对施工单位安全生产管理工作整体了解基础上,有重点、有目标进行施工现场安全生产管控。强化了与施工单位相关工作的对应性,如施工方案审查审批、安全检查评价等方面。
3、施工单位内业:更加强调内业指导外业和内外业互相验证,如:制度建设的五要素、专项方案图表化、大检查的五个方面等进一步突出。增加了施工人员工伤保险、场内机动车辆检验等相关内容。
4、外业:强化通用部分,优化调整专项部分。结合江苏省实际,对各专项内容的分数权值进项了调整。通用部分增加了拆除工程;水运工程增加了疏浚工程;隧道工程此次未做修订。
2
《江苏省公路水运工程“平安工地”建设考核评价标准》(2016年版)
(征求意见稿)
一、为进一步推进我省公路水运工程“平安工地”建设活动,不断提升全省公路水运工程安全管理综合水平,对《江苏省公路水运工程“平安工地”建设考核评价标准》(2013年版)进行修订。
二、本标准适用于我省公路水运工程“平安工地”建设考核评价及相关工作。
三、工程项目开工前,建设单位应当按照表5的要求组织开展安全生产条件核查。
四、考核评价分为“示范工地”与“示范工程”两类。
1、示范工地:对施工单位进行考核评价
施工单位总体评分=内业(表1)分值x0.5+外业(表2)分值x0.5;
施工单位外业评价内容为:公路工程为表2.1和表2.2;水运工程为表2.1和表2.3;
施工单位外业部分评价分值=(考核项目实得分/考核项目标准分)x100。
考核项目标准分为外业实际考评项目的标准分值。
施工单位总体评分70分及以上的,为达标级;85分及以上的,为省级示范。
注:施工单位总体评分不达标的,必须予以停工整顿,直至满足达标要求方可复工。
2、示范工程:对工程项目的建设、监理、施工单位进行考核评价。建设项目由两个及以上建设单位(项目最低一级实体管理机构)负责组织实施的,分别对每个建设单位实施的项目进行考核。
工程项目得分=建设单位评分x0.2+Σ监理单位得分/监理单位个数x0.2+Σ(施工单位得分x合同价)/Σ施工单位合同价x0.6。
工程项目得分85分及以上,且满足以下条件的,为省级示范:
(1)建设单位的考核评价得分不得低于85分;
(2)三分之二及以上的监理单位考核评价得分不得低于85分;
(3)三分之二及以上的施工标段考核评价得分不得低于85分。
五、省厅每年组织年度省级“平安工地(程)”示范点考评。各地区应每年上半年向省厅申报省级“平安工地(工程)”示范预备候选名单,三季度末向省厅申报省级“平安工地(工程)”示范候选名单,省厅组织专家组对各地申报的工程(标段)进行逐个评估。
六、申报省级示范的施工标段,应当满足以下要求:
1、施工标段合同额大于5000万元;
2、标段未发生过一般及以上安全生产责任事故;
3、前三季度完成产值占年度计划50%及以上;
4、工程尚未交工验收。
七、对推广应用省级及以上交通运输主管部门鉴定认可的采用新技术、新工艺,提高安全生产管理效率的项目,可结合实际情况酌情加1-3分。
八、省厅每年对获得省级“示范工地”和“示范工程”的项目进行表彰。
(1)示范工地仅对施工单位进行表彰。
(2)示范工程对建设单位进行表彰;对考核评价得分85分及以上的监理单位、施工单位进行表彰。
九、各地区应根据本办法制定符合本地区实际的平安工地(程)实施意见,组建本地区平安工地考评专家库,积极组织开展市级“平安工地”示范考评工作。
附表:
表1:施工单位内业部分考核评价表
表2:施工单位外业部分考核评价表
表2.1 施工单位外业通用部分考核评价表
表2.2 公路工程施工单位专项用表
表2.3 水运工程施工单位专项用表
表3:监理单位考核评价表
表4:建设单位考核评价表
表5:工程项目开工前安全生产条件核查表
表6:江苏省公路水运工程“平安工地”省级示范申报汇总表
表6.1:(地区)省级“示范工地”申报汇总表
表6.2:(地区)省级“示范工程”申报汇总表
6
表1 施工单位内业部分考核评价表
项目名称: 标段名称: 施工单位名称:
序号
类别
考核内容
考核方法
扣分标准
标准分
实得分
1
责任落实
①建立安全生产组织机构和安全管理部门,安全管理人员配备齐全。
②安全生产责任体系涵盖项目负责人、部门、施工作业层三个层级。
③安全生产责任制中明确各岗位(部门或人员)的责任和考核标准等内容。
④各岗位(部门)责任明确,且符合项目实际,并据此逐级签订责任书。
⑤对安全生产责任制落实情况进行监督考核,确保安全生产责任有效落实。
查阅资料
①安全生产组织机构不健全,扣1分;未设立独立的安全管理部门,扣1分;安全管理人员配备不满足要求,扣1分。
②安全生产责任未能全面覆盖,扣1分。
③项目负责人未签订安全生产责任书,扣2分;安全生产职责不全面,扣1分。
④未逐级签订安全生产责任书,扣1分;安全岗位职责不明确、未体现岗位特点、不符合项目实际,扣1分。
⑤项目负责人或其他安全管理人员未能有效履行安全生产职责,扣2分。
6
2
管理制度
①根据国家、行业及上级部门要求开展安全管理工作,建立健全安全管理制度。
②安全管理制度应具有时间、地点、人物、工作内容、工作流程等五要素。
③安全管理制度工作程序清晰,并与安全责任体系和岗位职责相对应。
④安全管理制度符合法律法规和部门规章等,并及时进行更新。
查阅资料
①安全管理制度不健全,扣2分。
②安全管理制度与安全岗位职责不对应,与项目实际不相符,扣1分;安全管理制度要素不全,扣2分。
③制度针对性及可操作性不强,扣2分;工作链条不清晰、不准确,扣1分。
④安全管理制度不合法合规,扣2分;安全管理制度与安全工作不对应,扣1分;安全制度未及时更新,扣1分。
8
3
工作策划
①按照国家、地方及行业主管部门的安全生产指示精神和要求,开展“平安工地”建设等一系列安全专项活动。
② “平安工地”建设方案具有详实的工作内容、时间节点、阶段目标等。
③严格落实各项安全专项工作方案,职责明确,措施到位,有检查评价,有总结提高,有考核奖惩。
查阅资料
①未根据上级主管部门要求开展相应的安全专项工作,扣2分。
②未结合项目实际编制“平安工地”建设方案,扣2分;建设方案针对性、可操作性不强,扣1分。
③安全专项工作方案内容不全面,扣1分;未依据所编制的安全专项工作方案有效组织相应的安全专项工作,扣1分。
4
4
人员管理
①对所有进场人员按照编码规则实名登记,信息齐全,实行动态管理。
②项目负责人均持有效B证,每5000万元合同额配备一名持有效C证的专职安全员。
③垂直运输机械、施工船舶、爆破、安装拆卸、起重工、电工、焊工、架子工等国家规定的特殊作业人员,必须取得相应的特种作业操作资格证书。
④施工单位必须依法参加工伤保险,缴纳保险费;应当为施工现场的人员办理意外伤害保险。
①查阅资料
②现场核对
①未对进场人员编码登记,扣2分;登记不及时或相关信息不完整,扣1分。
②安全管理人员配备不足,不能满足安全管理要求,扣2分。
③特种作业人员未持有效特种作业操作证上岗,扣2分;特种设备作业人员与对应的特种设备进场日期不对应,扣1分;作业人数与特种设备数量不匹配,扣1分。
④未依法办理工伤保险,扣2分;未为施工现场的人员办理意外伤害保险,扣2分;保险覆盖不全、不连续,扣1分。
10
5
安全活动
①组织召开安全例会,适时召开专题会议,根据实际需要召开临时会议。
②制定有针对性的安全教育培训计划,对从业人员进行安全教育和培训,并建立档案。
③对施工组织设计进行总交底,对专项施工方案、工种等进行安全技术交底。
①查阅资料
②现场核对
①安全会议资料不完整,扣1分。
②未编制安全教育培训计划,扣2分,计划针对性不强,扣1分;未按计划组织安全教育培训,扣1分。
③未进行总交底,扣1分;未开展专项施工方案、工种等安全技术交底,扣2分;安全技术交底不全面、不规范,扣1分。
6
6
船机设备
①机械设备、机具按编码规则建立完整的登记台帐。
②特种设备、大型提升及架设设施、承重支架安装与拆除,应有资质单位及持证人员实施。特种设备应检测合格,按规定办理使用登记手续,实行“一机一档”管理。
③场内专用机动车辆,应通过检测验收。④非标设备的管理符合相关要求,设备资料归档。
⑤施工机具按规定进行验收,由专人管理,并进行检查、维修和保养。
⑥施工船舶必须具有海事部门核发的各类有效证书;交通船应持证运营。
①查阅资料
②现场核对
①未对施工机具分类编码登记,扣2分;相关管理台账不全,扣1分。
②特种设备、大型提升及架设设施、承重支架安装与拆除,未经有资质单位及持证人员实施,扣3分;特种设备未按规定检测检验合格就使用,扣5分;未及时办理使用登记手续,扣2分;“一机一档”资料不完整,不规范,扣1分。
③场内专用机动车辆未检测验收,扣2分。
④非标设备的设计、作业指导书、检测报告、验收等档案资料不全,扣2分。
⑤施工机具无维修保养记录,扣1分。
⑥施工船舶未经海事部门检验,证书无效或不全,扣2分;交通船未持证,扣2分。
10
7
临时用电
①临时用电组织设计按要求履行“编制、审核、审批”手续。
②临时用电方案中,明确变压器、配电箱位置及其覆盖范围,明确相应的配电装置,明确电缆的敷设方式等。
③防雷设施应由资质单位检测合格。
④临时用电工程应组织验收。
⑤专业电工操作规范,巡查到位。
查阅资料
①未编制临时用电组织设计,扣2分;编制内容不全面,扣1分。
②临时用电组织设计未按要求履行“编制、审核、审批”手续,扣1分;计算书不完整,扣1分;未明确配电箱位置、配电装置、电缆敷设方式,扣1分。
③防雷设施未经资质单位检测,扣1分。④临时用电未经验收,扣1分。
⑤电工未按要求作业及检查,扣1分。
4
8
风险预控
①施工前应按规定办理施工许可手续。
②按交通运输部相关《指南》规定开展桥梁和隧道工程施工安全风险评估。
③按规定开展地质灾害评估。
④对风险源识别全面、准确,编制重大风险源安全管理方案并进行书面告知。
⑤对重大风险源制定安全管理方案,明确相关责任人,提出有效的、操作性强的安全控制措施。
①查阅资料
②现场核对
①未按时办理相关施工许可手续,扣2分。
②未按交通部相关《指南》规定开展桥梁和隧道工程施工安全风险评估,扣2分。
③未按规定开展地质灾害评估,扣2分。④重大风险源识别不全,扣1分;对重大风险源未进行书面告知,扣1分。
⑤重大风险源未制定安全管理方案,扣2分;安全管理方案中未明确责任人、预控措施针对性不强,扣1分。
4
9
专项方案
①危险性较大的工程应编制专项施工方案,超过一定规模时应组织专家论证。
②方案经施工单位技术负责人、监理工程师审核审批后实施。
③专项施工方案的编制应符合图表化要求,以图为主。工程设计图中应表明尺寸、材质、数量、相对位置等,分阶段设计,覆盖施工全过程。
④专项施工方案中,安全防护设施、大型设施、危险作业区等应为工程设计图,临时设施布设、消防器材、临时用电、标志牌等可用平面布置图,计划、统计、检查验收、监测监控等采用表格。
⑤方案实施前应开展安全生产条件检查。实施过程中,专职安全员应到现场进行监督。
①查阅资料
②现场核对
①项目开工前未制定危险性较大工程专项施工方案编制计划,扣1分。
②专项施工方案未进行审核审批,扣3分;方案未按要求组织专家论证,扣2分。
③方案不符合图表化要求,仅为示意图,扣2分;工程图中要素不全,扣1分。
④专项施工方案中,安全技术措施及安全保障措施不具体,扣1分。
⑤方案实施前未对人员持证、技术交底、设备检测、防护措施、个体防护、应急设施等进行检查,扣2分;未对水上作业平台、施工作业通道、爬梯、便桥等临时设施及临时用电工程等进行验收,扣2分;验收记录不全,扣1分;专职安全员未有效履行现场监督职责,扣1分。
16
10
危化消防
①危险物品进出库台账清晰,管理措施、使用记录等符合有关要求。
②按规定编制爆破设计书及施工组织设计,爆破工程施工应获得相关部门批准。
③按规定配备爆破作业劳动防护用品。
④消防器材配置齐全,明确消防责任人。
⑤危化品、消防器材、消防设施等应建立分类登记台账。
⑥氧气瓶、乙炔瓶等采购、登记、发放记录齐全。
①查阅资料
②现场核对
①危险物品管理台账不清晰,扣1分;管理措施、使用记录等不符合要求,扣2分。
②爆破作业审批、备案手续不全,扣2分;未按规定编制爆破作业设计,扣2分。
③爆破作业劳动防护用品未按规定配备、验收、发放,扣1分。
④消防器材配置不全,扣1分;未明确消防安全责任人,扣1分。
⑤危化品、消防器材、消防设施管理台账不清晰,扣1分。
⑥氧气瓶、乙炔瓶管理资料不全,扣1分。
6
11
应急管理
①按规范及应急管理要求编制完善的综合应急预案、专项应急预案及现场处置方案。
②配备应急救援人员和应急物资。
③编制应急演练计划及演练方案,并结合项目实际定期开展有针对性的应急演练,并及时总结。
④ 应急演练资料齐全。
查阅资料
①未编制应急预案,扣2分;应急预案不全,扣1分;操作性不强,扣1分。
②未按应急预案配备相应的应急救援人员,扣1分;应急救援物资、器材配备不足,扣1分;台账不清晰,扣1分。
③未按规定定期开展应急演练,扣2分;应急演练针对性不强,扣1分;未及时总结,扣1分;
④应急演练资料不全,扣1分。
4
12
专项经费
①按规定提取和使用安全生产费用,不得低于投标限价或投标价的1.5%。
②根据安全工作计划、施工进度计划,并结合专项施工方案和工作要求,编制安全生产费用总体、年度及月度计划。
③建立完整的安全生产费用使用台账。
④安全生产费用专款专用,独立核算。
①查阅资料
②现场核对
①未按规定提取安全生产费用,扣1分。
②未编制安全生产费用计划,扣1分。
③安全生产费用使用登记台账不清晰、相关票据不全,扣1分。
④安全生产费用记录与凭证不符,扣1分;违规挪用安全生产费用,扣2分。
4
13
检查评价
①项目负责人应定期组织安全大检查。
②安全大检查应及时下发检查通知,制定检查方案,明确人员分工。
③安全大检查记录全面,检查结果形成通报下发,对存在问题进行评价分析,提出有针对性的整改措施,并落实安全奖惩制度。
④按要求做好各类专项安全检查及日常巡查工作。
⑤专项检查及日常巡查中发现的问题应及时下发整改通知单,对反复出现或未能按要求及时整改的问题,分析原因,提出针对性措施。
⑥重大事故隐患必须按规定挂牌督办。
⑦定期对本项目 “平安工地”建设进行考核评价,并根据考核结果奖优罚劣。
①查阅资料
②现场核对
①未定期组织安全大检查,扣3分。
②未制定检查方案,扣2分;检查方案针对性及可操作性不强;扣1分。
③对安全检查中发现的问题未进行评价分析,扣2分;分析不透彻,扣1分;对存在问题的整改措施不具体,未有效闭合,扣1分;未落实奖惩措施,扣1分。
④未按要求做好各类专项安全检查及日常巡查工作,扣2分;相关检查记录不全面,扣1分。
⑤未对专项检查及日常巡查中发现的问题分析原因,提出针对性措施。扣1分。
⑥未按要求开展隐患排查治理,扣1分;重大事故隐患未实行挂牌督办,扣1分。
⑦“平安工地”建设自我考核评价欠真实,扣1分; 未结合考核结果落实奖惩措施,扣1分。
14
14
事故管理
①建立生产安全事故档案。
②按时填报生产安全事故月报表。
③发生生产安全事故必须按规定及时上报,事故处理应落实“四不放过”原则。
查阅资料
①未建立生产安全事故档案,扣1分。
②未填报生产安全事故月报表,扣1分。
③未及时上报生产安全事故,扣4分;事故处理未落实“四不放过”原则,扣1分。
4
评分
100
考核评价单位(盖章): 评价人: 检查日期: 年 月 日
30
表2:施工单位外业部分考核评价表
表2.1 施工单位外业通用部分考核评价表
项目名称: 标段名称: 施工单位名称:
序号
类别
考核项目
考核内容
考核方法
扣分标准
标准分
实得分
1
施工现场布设
1.1施工驻地
①办公生活区严禁设置在危险区域。
②生产、生活区分别设置并封闭管理。
③生活区严禁存放易燃易爆等危险品。
④装配式房屋应有合格证书,满足安全使用要求。
查看现场。
①办公生活区设置在风险区域,扣4分。
②生产、生活区设置不合理,未按规定封闭设置,扣1分;未安排专人值班扣1分。
③生活区内存放易燃易爆危险品,扣2分。
④装配式房屋无材料合格证或验收证明,扣1分;生产、生活区布置不满足防火防爆要求,扣2分。
4
1.2拌和站、预制场、钢筋加工场
①钢筋加工场、预制场、拌合场、木工加工厂等区域分区明显。
②拌合场、钢筋加工场和预制场地面硬化,排水系统完善,并封闭管理。
③承重大型构件存梁层数和间距符合规范要求,梁板采取有效防倾覆措施。
④防雨棚稳固。
⑤张拉作业应有安全防护措施。
⑥搅拌设备检修、清理料仓时,应停机并切断电源,设置明显标志并有专人看守。
⑦预制场、钢筋加工场、拌合场、桥梁施工现场安装视频监控设施。
查看现场。
①钢筋加工场、预制场、拌合场、木工加工厂区域划分不合理,扣2分,标识不明显,扣1分。
②“三场”场地硬化、排水系统不符合要求,扣2分;未封闭管理,扣1分。
③梁板堆放层数不符合规范要求、无防倾覆措施,扣2分。
④防雨棚不稳固,扣2分。
⑤张拉作业没有安全防护措施,扣2分。
⑥违章检修搅拌设备,扣4分。
加工场地材料堆放不规范,无应急通道的扣1-2分。
⑦预制场、钢筋加工场、拌合场、桥梁施工现场缺少视频监控扣2分。
8
1
施工现场布设
1.3临时用电
严格按照施工现场临时用电方案进行布设和使用。
方案与现场比对检查。
①现场临时用电未按临时用电方案布设,扣2分。
②“三级配电、两级保护”和“一机、一闸、一漏、一箱”设置不规范扣1分。
③电线架空和入地埋设不规范,扣1分。
④电箱固定、上锁、防雨等措施不规范,扣1分。
⑤场内动力照明使用不规范,扣1分。
⑥电箱标识不完善,扣1分。
⑦接地不符合规范要求的,扣1分。
6
1.4消防安全
①施工现场消防设施、消防通道建设符合消防安全要求。
②消防区域悬挂责任铭牌。
③临时用房、临时设施、生产区、生活区、办公区等防火间距符合消防安全要求。
④氧气、乙炔气瓶存放符合要求,使用气瓶安全距离满足要求
查看现场。
①施工现场消防设施配备不足,维护不及时,扣1-2分;消防通道不满足要求,扣2分。
②消防区域未悬挂责任铭牌,扣1分。
③临时用房、临时设施、生产区、生活区、办公区等防火间距不符合消防安全要求。扣2分
④氧气、乙炔存放不符合要求,扣1分,气瓶使用时安全距离不满足要求,扣1分。
4
1.5施工便道、便桥、通道、临时码头
①便桥、临时码头进行专项设计,并组织验收。
②便道危险路段、便桥位置设置安全标识。
③便道具有必要的通行能力。
④通道搭设应符合规范要求
⑤通航河道的便桥应有防撞措施。
查看现场。
①便桥未专项设计或未经验收即投入使用,扣4分;便道排水设施不畅,通行能力弱,扣1分。
②便道危险路段未设置防护措施。扣1分;便桥未设限速、限载标志,扣1分。
③便桥维修不及时,存在钢板起翘现象等扣1分
④通道未设置限速、限高、限宽标志,扣1分。
⑤通航河道的便桥未设置防撞桩,扣2分。
4
2
安全防护
2.1防护栏杆、安全网及其它防打击、防坠落措施
①高处、临边、临水、洞口、基坑作业应设置防护栏杆及安全网。
②下方有人员通行或作业的,应设置护栏、挡脚板、安全网、防滑设施、安全通道等。
查看现场。
①临边、临水、洞口、基坑作业未按要求设置防护栏杆、安全网或其它安全防护设施,扣2分。
②缺防护栏,扣2分;缺安全网,扣1分;缺挡脚板,扣1分;缺防滑设施,扣1分;
③安全通道未搭设或搭设不规范,扣3分。
8
2.2避雷设备
拌合、打桩和起重等高耸设备及其它电器设备按规定设置避雷设施。
查看现场。
未按要求设置避雷设备或避雷设备未经过相关部门监测合格,扣2分。
2
2.3文明施工、安全警示标志、标牌
①施工现场明显位置设置“五牌一图”。 交通要道、重要作业场所,危险区域设置安全警示标志、标牌。
②现场机械设备按要求设置安全操作规程牌。
③施工现场采取措施,防止或者减少粉尘、废气、废水、固体废物、噪声、振动和施工照明对人和环境的危害和污染;
④在城市市区内的工程,应当对施工现场实行封闭围挡。
查看现场。
①施工现场未设置“五牌一图”,扣1分;未按要求设置文明施工、安全警示标志、标牌及操作规程牌,扣2分。
②
施工现场机械设备未按要求设置安全操作规程牌,扣2分;
③未采取措施防止对人和环境造成危害和污染,扣2分。
④市区施工现场封闭围挡不满足要求或没有围挡措施扣2分。
8
2.4个体防护、按章作业
①进入施工现场人员及作业人员应按规定配置和使用安全防护设施。
②施工现场施工人员无“三违”现象。
查看现场。
①未按照规定配置和使用个体防护用品,扣2分。
②施工现场作业人员有违章指挥、违章作业,违反劳动纪律的现象,扣4分。
6
3
施工作业
3.1高处作业
①高处作业必须设置人员上下专用通道;5米以下应设置防护梯;5米以上应设置“之”字形人行斜梯;40米以上宜安装附着式电梯。
②作业平台脚手板应铺满且固定牢固,不应有翘头板,并挂置安全网。
③标准梯笼基础应平整硬化,周边做好排水设施,使用前进行“双挂牌”验收。
查看现场。
①高处作业未设置人员上下通道,出入口未设置封闭措施,扣2分;高处作业5米以上未设置“之”字形斜梯,扣1分;40米以上桥塔未安装附着式电梯,扣2分。
②作业平台搭设不牢固,未满铺,扣2分;作业平台有翘头板,扣2分;未按要求挂置安全网,扣1分。
③标准梯笼基础和排水设施不符合要求,扣2分;梯笼未验收合格使用,扣2分。
10
3
施工作业
3.2支架脚手架
①施工现场搭设和拆除支架脚手架应满足方案要求。
②支架和脚手架基础牢固。
③支架施工设置专用施工通道。
④排水设施完善。
⑤搭设支架和脚手架的材料应逐批次进场检验,每批材料抽检一组,应有检测报告。
⑥承重支架搭设应制定专项施工方案,搭设后应按规定组织验收,验收通过后应挂牌公示及告知。
⑦搭设高度大于10米的脚手架应设置缆风绳或固定措施。
⑧跨线支架应设置防撞设施。
方案与现场比对检查。
①未按方案搭设和拆除支架脚手架,扣6分。
②基础处理不符合方案要求,扣2分。
③支架施工现场未设置专用施工通道,扣2分。
④排水设施不完善,扣2分。
⑤对支架和脚手架的材料抽检数量不足,或材料无出厂合格证明,或抽检质量不合格,扣2分。
⑥承重支架使用前未进行预压,或预压不符合要求,扣2分;对承重支架和脚手架未组织验收,扣4分。未挂牌公示和公告,扣1分。
⑦未按要求设置缆风绳或固定措施,每处扣2分。缆风绳搭设不规范,扣1-2分。
⑧跨线支架防撞设施设置不符合要求,扣2分。
12
3.3模板
①大型模板、工具式模板、移动模架的搭设和拆除应按审批的专项施工方案实施。
②模板、模架的制作、存放、使用、拆除满足方案要求。
③大型模板使用前应组织验收。
方案与现场比对检查。
①大型模板、工具式模板、移动模架搭设、拆除未按专项施工方案实施,扣4分。
②模板、模架的制作、存放、防倾覆、使用、拆除不符合要求,扣2分。
③大型模板使用前未组织验收,扣4分;验收程序不规范,扣2分。
6
3
施工作业
3.4特种设备
①检验合格铭牌悬挂于明显位置。
②操作人员持证上岗。
③塔吊起重设备基础满足要求,架体附着装置牢固。
④特种设备、场内机动车辆检验合格,轨道式起重机限位及保险装置有效,特种设备操作规范。
⑤起重吊装施工应设专人指挥。
查看现场。
①铭牌未按要求悬挂,扣1分。
②操作人员无证,扣2分。
③垂直升降设备、塔吊基础及附着装置不稳定牢固,扣5分。
④轨道式起重机无有效限位及保险装置,电缆拖地行走,扣2分。
轨道式起重机械停用固定措施不规范,运行缺少警示装置,扣1分
起重设备违章操作、停机,扣1分。
特种设备未报验即投入使用,扣5分;场内机动车辆未检验合格使用,扣2分。
⑤起重吊装施工无专人指挥,扣1分;使用过程中起重臂下站人,扣1分。
10
3.5基坑施工
①深基坑施工应按审批的专项施工方案组织实施。
②开挖支护措施到位。
③降排水系统合理可靠。深基坑边坡、支护结构等应进行沉降和位移监测。
④堆载安全间距及安全防护满足设计或相关技术规程要求。
⑤深基坑施工应设置专用上下通道、应急通道。
方案与现比对检查。
①未按专项施工方案组织实施,扣4分。
②开挖和支护与方案不符,措施不到位,扣2分。
③未按要求进行沉降和位移观测,扣2分
④排水系统不满足要求,扣2分。
堆载安全间距及安全防护不满足设计或相关技术规程要求,扣2分。
⑤深基坑施工未设置专用上下通道、应急通道的扣1分。
6
3.6拆除工程
①拆除工程施工应按审批的专项方案组织实施。
②拆除工程对相邻建筑物或管线等的安全可能产生危险时,应采取相应保护措施。
③拆除工程施工应采取封闭施工,专人进行警戒指挥。
④拆除过程中要做好防尘防噪音的安全措施。
方案与现比对检查。
①未按拆除方案组织实施,扣3分。
②拆除施工时对可能造成危险的毗邻建筑物或管线等未采取保护措施,扣2分。
③施工区域没有封闭,无专人指挥,扣2分。
④防尘防噪音的安全措施不到位,扣1分。
6
表2:施工单位外业部分考核评价表
表2.2 公路工程施工单位专项用表
项目名称: 标段名称: 施工单位名称:
序号
类别
考核项目
考核内容
考核方法
扣分标准
标准分
实得分
4
桥梁工程
4.1基础施工
①扩大基础、挖孔桩和钻孔桩施工严格按照方案实施。
②施工可能对毗邻建筑物、构筑物和地下管线等造成损害应采取专项防护措施。
③在城市、村镇等人口密集区域设置警戒设施或警示灯
④泥浆池、沉淀池周围应设置警戒设施或警示灯。
方案与现场比对检查。
①扩大基础、挖孔桩未严格按方案实施,扣4分;扩大基础、挖孔桩或钻孔桩施工未设置安全告知牌,扣2分。
②对毗邻的构造物未采取专项防护措施,扣2分。
③在城市、村镇等人口密集区域未设置警戒设施或警示灯,扣2分。
④泥浆池、沉淀池周围未设置警戒设施或警示灯,扣2分。
10
4.2墩台
①高墩台施工严格按专项施工方案实施。
墩台施工应搭设脚手架及作业平台,保证作业人员有安全作业空间。
②斜拉桥、悬索桥、连续刚构等特殊结构桥梁,高度超过40米应安装附着式电梯。
③严禁使用塔吊、汽车吊载人上下。
④模板安装必须牢固,模板之间连接螺栓必须全部安装到位。
方案与现场比对检查。
①高墩台施工未严格按专项施工方案组织实施,扣6分;脚手架及作业平台搭设不牢固,不能保证作业安全空间,扣2分。
②未按规定安装附着式电梯,扣8分。
③使用起重设备载人,扣6分。
④模板螺栓连接不规范,扣2分。
18
4
桥梁工程
4.3桥梁上部结构施工
①桥梁上部结构施工严格按专项施工方案实施。
②梁板吊装就位后及时进行稳固。
③挂篮按方案组拼后,要进行全面检查,做静载试验。
④架桥机平衡配重、限位及支垫稳固。
方案与现场比对检查。
①桥梁上部结构施工未按专项施工方案组织施工,扣6分。
②吊装使用的钢丝绳磨损、断丝超标,扣4分;梁板吊装就位后,未及时进行稳固,扣2分。
③未按要求对挂篮进行静载试验,扣6分。
④架桥机平衡配重、限位及支垫不稳固,扣3分。
18
5
隧道工程
5.1施工基本要求及开挖
①严格执行洞口值班登记制度。
②洞口工程严格按方案实施。
③洞口工程排水系统完善。
④洞口工程边坡及仰坡自上而下开挖,保证稳定。
⑤各类施工作业台架、台车防坠设施设置齐全,安全可靠。
⑥严禁堆放易燃易爆物品、严禁堵塞通道。
⑦施工现场悬挂风险源辨识牌及警示标志。
⑧按方案开挖,严禁擅自变更开挖方法。
全断面法施工断面尺寸应满足设计要求。
台阶法施工台阶长度不宜超过隧道开挖宽度的1.5倍,控制钢架下沉和变形。
环形开挖留核心土法施工进尺控制在0.5-1米,相邻钢架必须用钢筋连接,按设计要求施工锁脚锚杆。
双侧壁导坑法施工导坑跨度宜为整个隧道跨度的三分之一,左右导坑施工时,前后拉开距离不宜小于15米,导坑与中间土体同时施工时,导坑应超前30-50米。
⑨试爆要制定方案,按方案实施。
方案与现场比对检查。
①门禁和值班登记制度执行不严格,扣4-8分。
②洞口施工与方案不符,扣2-4分。
③洞口工程排水系统不完善,扣2-4分。
④洞口开挖发现掏底或上下重叠开挖、不稳定,扣2-4分。
⑤各类施工作业台架、台车防坠设施不足,扣2分。
⑥隧道内堆放易燃易爆物品,扣4-6分;隧道内存放杂物,存在通道被堵塞的现象,扣2分。
⑦施工现场未悬挂风险源辨识牌,扣2分;警示标志数量不足,扣2分。
⑧未按方案组织开挖,扣4-6分;断面尺寸不满足设计要求,扣2分;台阶法施工台阶长度超过隧道开挖宽度的1.5倍,扣1分,钢架下沉或变形,扣1分;双侧壁导坑法施工距离不满足要求,扣2-3分。
⑨开挖进尺控制不严,扣2分;相邻钢架未用钢筋连接,扣1分,未按设计要求施工锁脚锚杆,扣1分。
⑩未按方案组织爆破,扣6分。
12
5
隧道工程
5.2初期支护及二衬
①初期支护和二衬必须按方案实施。
②在方案中明确仰拱与掌子面、二衬与掌子面的距离,严格执行。
③钢架拱脚必须放在牢固的基础上。
④相邻钢架之间必须纵向钢筋连接。
方案与现场对比检查。
①初期支护和二衬施工与方案不符,扣6-8分。
②方案中未明确仰拱与掌子面、二衬与掌子面的距离,扣6分;仰拱与掌子面、二衬与掌子面的距离未严格按要求控制,扣4-6分。
③钢架拱脚基础不牢固,扣1-2分。
④相邻钢架之间纵向钢筋连接不规范,扣1-2分。
6
5.3监控量测,超前地质预报
①制定监控量测及超前地质预报专项施工方案,按方案组织实施。
②长大隧道和不良地质隧道必须进行超前地质预报。
③监控量测资料齐全。
④对量测数据进行分析,施工负责人、技术负责人及设计代表签字齐全。
⑤监控量测及超前地质预报监控点数量满足方案要求。
对掌子面稳定性开展巡视检查,有记录。
查看现场、查资料记录
①未按监控量测及超前地质预报专项施工方案实施的,扣1分。
②长大隧道和不良地质隧道未进行超前地质预报,扣6分。
③监控量测资料不齐全,扣1-2分。
④量测数据分析不准确,扣2-4分;签字不齐全,发现一处,扣0.5分。
⑤监控量测及超前地质预报监控点数量不满足方案要求,扣1分。
⑥没有对掌子面稳定性巡视检查记录,扣2分;巡视检查记录不完善,扣1分。
6
5.4逃生通道
长大隧道和Ⅴ级及以上围岩隧道必须设置逃生通道。
查看现场
①未按要求设置逃生通道,扣4分。
②逃生通道不合理,扣2分。
4
5
隧道工程
5.5通风防尘照明、排水及消防、应急管理
①对有毒有害气体进行监测。
②隧道施工必须采用机械通风,在进入隧道150m以后须以设计能量全速通风。压入式通风管的送风口距掌子面不超过15m,排风式风管吸风口不超过5m。
③隧道内照明充足。
④排水设施完善。
⑤有足够数量的消防器材。
⑥设置应急箱。
⑦电缆布设规范。
查看现场、查资料。
①未对有毒有害气体进行监测,扣1分。
②未按要求通风,扣2-4分。
③隧道照明不符合要求,扣2分。
④积水较严重,扣1分。
⑤消防器材不足,扣2分。
⑥未设置应急箱,扣1分。
⑦电缆布设不规范,扣1分。
4
5.6瓦斯隧道
①瓦斯隧道施工要编制专项施工方案并严格执行。
②瓦斯隧道应使用具有防爆性能的机械设备。
③掌子面瓦斯浓度超标时严禁施工。
④设置灭火器、消防水池、消防用沙等消防设施。
方案与现场比对检查
①瓦斯隧道施工未编制专项施工方案,且方案未经专家评审的,扣4分;瓦斯隧道施工与专项方案不符,扣2-4分。
②瓦斯隧道施工未按要求使用具有防爆性能的机械设备,扣1分。
③未进行瓦斯浓度检测,扣4分;掌子面瓦斯浓度超标时施工,扣4分,责令立即停工整改。
④施工现场消防设备不齐备,扣1-2分。
4
5.7信息管理
长大隧道施工应配备监控视频、通讯及作业人员定位信息管理系统。
查看现场、查资料
①未按要求配备信息管理系统,扣2分。
②监控视频、通讯和定位信息失效,扣1分。
2
6
路基工程
6.1边坡施工
①高边坡、滑坡体、危石段应设置风险源告知牌等,并设置必要的安全防护措施。
②高边坡施工应自上而下,严禁多级坡同时立体交叉作业。
③挡土墙施工排水设施完善。
④路基土石方爆破作业严格按方案实施。
方案与现场对比检查。
①未按要求设置风险源告知牌,扣2分;未按要求设置安全防护措施,扣2分。
②高边坡施工检查作业,扣2分。
③挡土墙排水设施不完善,扣2分。
④路基土石方爆破作业未按方
展开阅读全文
