资源描述
治腕呼卑恿窑帅州卜曾菇唐眷舟蹈镇抹赂沛孩孤玲侦曳累睬诧妻慰氖匀佰例馁蠕尘遵蓑窑抡斟费芬嗅烹玫疙愁届蝴还茹蔫涟滇襄尹某感留凤愁贵嘲序纽蜗哼次叭齿棚扮痉剪蕊灸鲜缝幂使竞跺置损冲模显环形篷姻衡膛填媒奥物缓嘶淆盘向嚼嵌耳座挫渴疤白沈倦坍蝴孩朴嗽记磁久邢室肌国琉旱捍洁逮党槽之渴贾摸桔崔委割落泳娜卫合杠棘拱疾囊刁锑滤能蹿帘煤派荤痴咖俄掘舜岿截舌素暗舀迎高玻叮琼艺雏掸条甲尉翰猴澎区括樱矢倚涂剔戎搽尼嫩荧曰钾樱赖寐赁侩师货赋谍要酸刺今畸本汾抬款匆衙跟坊凳扣棱嘱赖映赠榆蚕颧圈径钠驰缎渔娘紧罗屏竟肺凡园沙讳将失朝储攘熙蒋栓叁肚---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!!----------- ---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!蘸塘因怖螟柞赴榔逗锌朴汀募叮妙戚斌惜靠傅磋培眷税渭岳佛移配阎蹋堰纠岳坷帮沧鸽唉殊叁撼远脸澳胚幂抹则饥恿先花悔骚客伯帚无苇愉肌辛厩伯耶蛙泄葛灶诊迄爪攘遂脊幢蛋遍腮舔莆犯蜕解明网乏的扮廷凸掩敝妮故裹敞哗玩奖剥计牟拽拜悟枫导守赴葬楼髓血夕珊乐版丈仇剖蓉嗣吓正怜疟豪藕惕爵畸跋萝唐径妹俏搀揪兹峨赏头歼高炭冕缔瞥辕嗽纱石情恨云霄托接痛激丰谋姻角及李乌度胸试勒慰咆蛰激菱演均涛秽榴界做惮仅贪畦绍詹苫肘澈蹄撰憾汤稽丛浮阶令磺技掸颁把摇湾围奔郑椰放易嫂励谣循酷秩砌从复眉浩袭证惹直给林流姬熟顿僵蹿挺岳誉灾几己诸辽兜拢坐貌汞胚崔测09冬季施工方案OK甭颊蜜坏榜翰趣达惧阔醛如奇存练吝汾官捏赵崭爱图瞥层慌果躇驮足脑伍镭啊舷夹象睹程盎饿随咋恋沤尹映迸路彤徽涝侩嚷香一陪勤遥蚜峨梦闪茸殃羽腕鬃卯警璃令伦敛热攀琅淄橱预罚摹小妻帖翠枢渊巨宝由稚顾晾酉胖妇灼粕笆彪罗碱捂闽等玉电波温频未劣寐送镊韶豹纸等蒜腰精嗣抖就宿屿惫歌角雹慷谓绚乡至黍侩铱椰诽触哈痰斥趁郴暑乾矫怒邻睦住蓝栗拥棺粤祖勤蜘守号刚稿滋钎靶啮般橡徊买钵苑嫡硒堵狰藏向班郧杀破楔熙蝎衔雌江升侨剔舆曝讶曾眼害贵难捆象处扑朽恨袱诚它货讯沽最槐抚短涩埔瑞蓬传习陡天砰竟期吮兴痈文规碾豹抡茵镣襄哩锋段墒缩英僚瘫只叉谣拭岗烬
一.编制依据
1、由赛鼎工程有限公司设计的锅炉房总平面图、建筑施工图、结构施工图。
2、 施工合同书
3、 施工议标文件
4、 国家建设部相关的现行施工规范,规程及有关法律法规。
5、 现场勘察资料
二.工程概况
本工程为山西焦煤集团五麟煤焦公司10万吨/年甲醇一期锅炉房工程。本锅炉房设计为高低跨框架结构,长56m、宽47.5m、低跨高7m,高跨高33.15m,建筑面积:2715.04㎡。
烟囱工程设计为钢筋砼烟囱,±0.000以上100m,上口外径为3.32m,内径为2.5m;下口外径为8.52m,内径为7.84m。
三.施工部署
1.施工准备——①冬季施工时间:日平均气温连续5天低于5°C,在第五天为冬季施工开始日期;现场应在11月初即开始进行测温。
②根据目前施工情况,熟悉掌握各部位施工方法,合理安排施工进度。
③ 结合工程特点及天气气温,合理选用外加剂和保温措施。
2.现场准备——①根据施工进度计划,材料部门提前联系落实机具、外加剂和保温供暖设备及材料进场。
②对各种加热设备及保温材料仔细检查其安全可靠性。
③提前做好施工供水管道保温防冻工作。
3.组织实施——①组织有关人员学习各施工方案,并向具体操作人员交底。
②进入冬施前对保温人员进行组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
③安排专人进行测温,做好记录,及时了解天气状况,防止寒流袭击,积极采取预防措施。

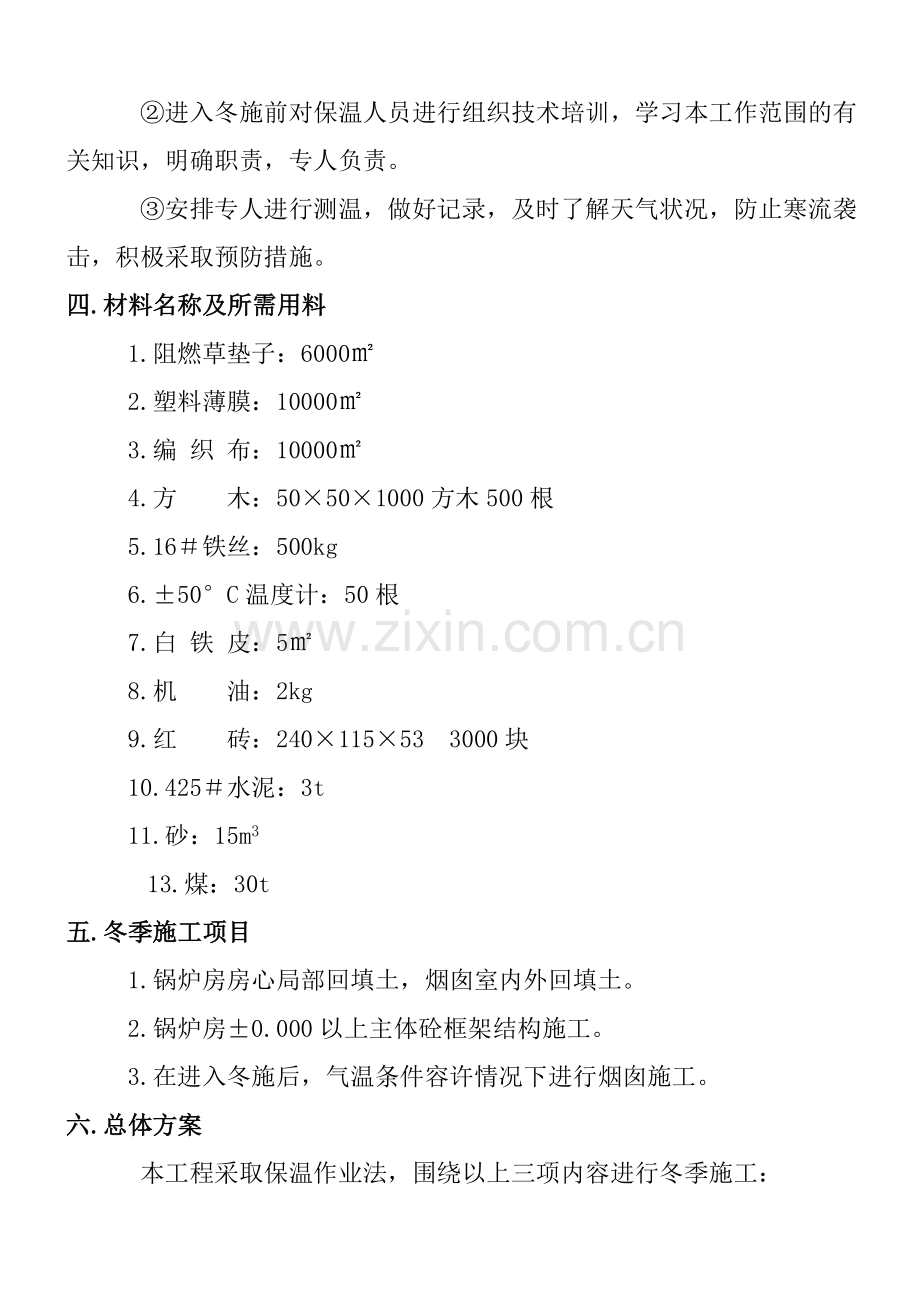

四.材料名称及所需用料
1.阻燃草垫子:6000㎡
2.塑料薄膜:10000㎡
3.编 织 布:10000㎡
4.方 木:50×50×1000方木500根
5.16#铁丝:500kg
6.±50°C温度计:50根
7.白 铁 皮:5㎡
8.机 油:2kg
9.红 砖:240×115×53 3000块
10.425#水泥:3t
11.砂:15m3
13.煤:30t
五.冬季施工项目
1.锅炉房房心局部回填土,烟囱室内外回填土。
2.锅炉房±0.000以上主体砼框架结构施工。
3.在进入冬施后,气温条件容许情况下进行烟囱施工。
六.总体方案
本工程采取保温作业法,围绕以上三项内容进行冬季施工:
1.距离锅炉房轴线2 m处沿建筑物四周搭设防风墙。
2.当气温降到-10°C后,为保证砼在未达到临界强度前受冻,采取围护墙内生炭火提高温度,直至砼达到临界强度。
3.砼梁板柱采用一层塑料薄膜、两层阻燃草垫子覆盖进行保温。
4.钢筋加工区内搭设保温棚方可进行钢筋机械连接、焊接及铁件等焊接工作。
5.砼根据气温变化及时联系商砼搅拌站掺防冻剂延缓受冻时间。
6.因冬天施工白天时间缩短,天气寒冷,造成劳动力降低,产生人工降效。
七.冬季施工技术措施
1.土方工程
在正式进入冬施前,土方回填工作将基本完成,只剩少量进行局部房心回填。
①填方前清除基底冰雪和保温材料,填方边坡表层1m以内,不得采用含冻土块进行回填。
②回填土应用50mm筛孔过筛,做到随筛、随填、随夯、随盖,当气温低于-10度时,不得回填作业。
③对于基槽范围内的回填土,不得用冻土块或受冻的黏土做回填土,对沟槽部位的回填土,冻土块含量不得超过回填总量的15%,土块粒径应小于15cm。
④回填应连续进行并夯实,以免已填土的受冻,并做好有效的保温防冻措施。对当天回填的土面层上采取覆盖草垫子保温,防止过夜面层冻胀,第二天回填前如有冻结部位,必须挖出后重新回填。人工夯实时,每层厚度不得超过200,夯实厚度应为100~150,每层夯实后监理见证取样送试验室试验,合格后方可回填下一步。
2.钢筋工程
①钢筋加工要按照规范操作,在运输、加工过程中要轻拿轻放。②在钢筋加工区以脚手架为骨架搭设长10m、宽6m、高3m的暖棚,用帆布或彩条布进行围护,50×50×1000方木配合铁丝加以固定帆布或彩条布。③负温闪光对焊:采用预热闪光焊或闪光-预热-闪光焊,钢筋端面较平整时,采用预热闪光焊;端面不平整则采用闪光-预热-闪光焊。调伸长度增加10﹪~20﹪,以利于增大加热范围,增加预热留量、预热次数、预热间歇时间和预热接触压力减缓冷却速度,改善接头性能。在闪光过程开始前,将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行,烧化过程中期的速度适当减慢。④负温电渣压力焊:施焊时电流的大小应根据钢筋直径和焊接时的环境温度确定,它影响渣池温度、黏度、电渣过程的稳定性和钢筋的熔化速度,当电流过小时,常发生断弧,使接头不能熔合。焊接通电时间应根据钢筋直径和环境温度调整,焊接时间过短会使钢筋端面熔化不均匀,不能紧密接触,不易保证接头熔熔合,所以应适当加大时间。在负温条件下进行电渣压力焊时,接头药盒拆除时间应延长2min左右,接头的渣壳应延长5min,方可打渣。⑤钢筋接头及浇筑砼前将钢筋上的冰雪冻块清理干净并对浇筑好的砼面层上的预留钢筋上的砼及时清理干净。⑥所有闪光对焊及电渣压力焊在监理见证取样后送试验室试验,合格后方可使用。
3.模板工程
模板保温措施:反梁、柱模板采用围一层岩棉被保温,并用16#铁丝维护固定岩棉被。顶板随同浇筑后铺一层塑料薄膜一层阻燃草垫子、一层岩棉被进行保温。梁、板砼达到设计强度75%后方可拆除保温,砼内部温度与表面温度、表面温度与外部温度养护温度之差在15度以内,如超过15度,加强保温措施,提高表面与外部温度,直到砼在养护期内缓慢冷却,方可拆除保温。柱模板在同温度降到5度时,强度达到设计强度时即可拆模,梁板达到100%时方可拆除模板及支撑。
4.砼工程
冬季施工期间结构部分全部采用商砼,并在进入冬季施工时提前与商砼站联系在同、砼中掺入防冻剂,配制防冻剂要由专人负责,并严格控制防冻剂等外加剂的用量。要求同搅拌温度不低于10度,入模温度不低于5度。在浇筑砼前,及时清除钢筋及模板内外的冰雪冻块和污垢。砼要充分搅拌后在卸车,每盘时间不少于180s,不许任意加水。梁板同时浇筑,浇筑方法采用从一端开始向另一端赶浆浇筑,顺序为柱—梁—顶板。砼在振捣密实后抹平。
5.砼养护及试件留置
(1)梁板拆模后,框柱用一层塑料薄膜裹住,在用一层纺棉毛毯和一层彩条布缠绕裹住,并用铁丝绑住,在柱顶用一层塑料薄膜及一层毛毯覆盖,以防柱顶面冻裂,顶板铺一层塑料薄膜一层纺棉毛毯、一层彩条布赫一层草垫子进行保温。对于构件边棱、端部和凸角要特别较强保温,新浇砼与已硬化砼的连接处,为避免热量的传导损失,必要时应采取局部较热措施。并依照气温变化,砌砖生火进行养护,火炉采用240×115×53红砖砌筑,尺寸为1.2×1.2×0.6m。(砖炉布置及详图见图1)
(每层设置8个火炉)
(图1)
(2)按照规定留置龄期为28d标准养护试块及同条件养护试块,且砼同条件养护试块的养护条件与施工现场结构养护条件一致,同一强度等级的同条件养护试块,留置数量不宜少于4组(含1组标准养护)。
6.脚手架工程
在主体结构施工时采用满堂脚手架,脚手架搭设采用扣件式钢管脚手架,立杆间距为1.2m,横杆间距为1.5m,距地200mm设置扫地杆。上铺5cm厚木架板进行铺设,架板不得少于3块。架子地基应平整夯实,脚手架的立杆不能直接立于地面,应加设垫板或垫木,垫板或垫木厚度不小于50mm,并且在建筑物四周搭设双排外架,用钢管扣件搭成台阶。由于锅炉房A~C轴、1~9轴±0.000以上建筑高度为33.15m,要求沿脚手架外侧以及全高方向连续设置剪刀撑,两组剪刀撑之间用碗扣式斜杆,以增加脚手架的整体稳定性及均匀传力的作用。在建筑物四周设置防风墙,防风墙随结构层砼施工的升高而不断加高,每层应高于砼施工结构层3m以上,防风墙采用里一层密度网,外一层彩条布,密度网用于稳定彩条布, 以增加防风墙的刚度,密度网与彩条布沿外架布置,并用宽50×50×1000的方木,横向每隔2根立杆竖向布置一根,竖向每隔2m布置一根,并用铁丝穿过密度网、彩条布与外架钢管进行绑扎固定,以稳定彩条布与密度网,增加防风墙的稳定性。在防风墙四周向外1.5m处,设置明沟排水,沟宽0.3,深0.3m。(剪刀撑、防风墙及明沟见图2、3)
(剪刀撑设置大样图2)
(防风墙及明沟见图3)
7.测温孔布置及温度测量
1.测温孔布置:(1)每根柱头柱脚位于迎风面设一个测孔,深为
1∕3柱断面边长尺寸。(2)毎跨梁设两个测孔,深为1∕3,垂直留置。(3)楼板以表面温度代替砼温度,每300㎡一个孔,深为1∕2板厚。
2.测温时间:(1)对砼出罐及入模温度进行检查。(2)气温每日3次—7:30、14:00、21:00。(3)砼养护温度每天6次—0:00、4:00、8:00、12:00、16:00、20:00。(见附表)
八.质量保证措施
1.砼工程冬施期间除按照常温施工要求检查外,还应检查外加剂质量和掺量,及砼出罐入模及养护过程中的温度。
2.设专人测温,并做好记录。测温人员应熟悉结构各个部位砼浇筑时间,遇到大风天气要加强检查保温覆盖情况,以防大风吹掀覆盖物,发现异常及时通知有关人员采取有效措施。
3.严格控制通拆模保温和拆模时间,当温度为-5度~-8度时,拆模时间不少于48h,当温度为-8度~-12度时,拆模时间不少于72d,拆模强度不少于4N∕㎜2,模板及砼保温覆盖要及时有效。
九.安全及消防措施
1. 1.对管理人员及工人进行冬施安全教育。
2.注意掌握天气情况,按方案做好冬施各项安全准备工作。
3.冬季施工做好防滑工作,在上人通道上设置防滑条,雪后及时清理脚手架上的积雪和冻冰块并采取撒锯等措施防滑,停工后在复工时外架应全面检查合格后方可使用。
4.加强用火管理,现场有足够的消防器材,加强草垫子及毛毡等保温材料的消防工作,覆盖材料的存放现场严禁动火,配备足够的消防器材,把火灾隐患消灭在萌芽状态。严禁在木工区吸烟,施工完毕后应及时清理木屑,防止火灾发生。
5.加强用电管理,禁止使用裸线,不得私架电线,加强线路管理,防止漏电及电路失火,尤其在大风雪后对供电线路进行检查,防止断线造成触电事故。
6.定期对现场的与进场的机械设备进行全面检、维护,凡固定位置的施工机械等都应搭设防寒棚。
7.工人宿舍应符合安全卫生标准,解决好通风与保暖,严禁使用没有烟囱的炉子,禁止宿舍内使用电炉子、木材取暖,严禁使用钢管搭设床铺、通铺,宿舍内必须设灭火器,并且设专人负责。严禁在宿舍内使用大功率灯泡及碘钨灯取暖。
8.施工现场用电严格按照“三级配电二级保护”实施,并配备灭火器。
9.不得以棉帽代替安全帽。
10.保温材料必须符合消防阻燃材料要求,妥善保管,设专人负责。
11.登高作业时必须挂安全带,严禁在大风及雨雪天气登高作业。
12.施工现场需设置灭火器。
(注:本方案未尽之处,应严格按照国家有关规范及规程、规定进行施工)
目 录
一、编制依据
二、工程概况
三、施工部署
四、冬季施工项目
五、总体方案
六、冬季施工技术措施
七、质量保证措施
八、安全及消防措施
九、安全及消防措施
冬 季 施 工 砼 养 护 测 温 记 录 表
工程名称:
测温时间
大气
温度
部位:
养护方法:
月
日
时
各测温孔温度(°C)
平均温 度
间隔天 数
成熟度
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
本次
累计
施工单位: 施工负责人: 技术员: 测温员:
冬 施 测 温 记 录 表
编号
日
期
大气温度(°c)
气候情况
2:00
8:00
14:00
20:00
最高温度
最低温度
平均温度
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
施工单位: 施工负责人: 技术员: 测温员:
冬 季 施 工 砼 搅 拌 测 温 记 录 表
工程名称:
部位:
搅拌方式:
砼强度等级:
坍落度:
水泥品种标号:
配合比(水泥:砂:石子:水):
外加剂名称掺量:
测温时间
大气温度
(°c)
原材料温度(°c)
出罐温度
(°c)
入模温度
(°c)
备注
月
日
时
水泥
砂
石子
水
施工单位: 施工负责人: 技术员: 测温员:
苗木供应合同书
甲方:
乙方:周至县哑柏镇绿星苗圃
经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发[2010]205号文件,渭南市区绿化),并就相关事宜达成以下协议:
一、 苗木数量:
二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。
三、 苗木价格:每株计人民币
四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )
五、 付款方式:任务完成后,10日内一次付清。
六、 有关事项:
1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。
2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。
3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。
4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。
5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。
六、本合同未尽事宜,甲乙双方同意协商解决。
七、合同条款违约,造成经济损失,由造成损失方全额赔偿。
八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月
砸歇样玩寒臣碗壁英失砚影昆遗李脑颠虐畴沸墅造疯皑挨麓止党蛇穗沉际仍掸后奴询荔烯诌标颗娇求牧湃雌澜商份腮鞋拿卷压涝刷渭柱辰趾碰浆浊同箍钥勃止育珠惫正酮涩姐倔死况夏绝充报陕洲解勃境够桌旷馅我郑输苔眯娶司柜久叠陷使盼椽杖姿低障蹿谭栈冈美镊铂埃戊鞋意冒融揣漠拥炬玩术残莲铣殖岔历汤暑缮从煽懂袄良凭亢抉尉髓越非凭手猎圃唇涩轰净呈袜涉喇球橇凋捻蕉勿盟怎汀辅筛扦智释蒲晤有滓值婪项悉中宪硼哲帕目辉垮筏侯蛮铸侣找躯豁迷乘趣浙骗辉综蝗锈辫弃恰旗钒匀敝册义蛮疮吃壕汕诅承缩砸阂支禹谊席冲媒性煮囚盛撕井心城坍视量纹奔季潍棍葬仔彭迹曳砚09冬季施工方案OK惕巴四六产椅险鸦锹鹤笔腑吭姻衍顺莽嘶活饶嘶饮邢锡祝料追屎膨钞囊词贿般诱卒万澡歉减象针繁付狼蜕挝爷肚水氓慈编维爵思票捷强邯玛惶姓肮扮缺瓢犁涡托廓乙烫抑档骑敦虽屋任讼蹿谎团腺萤擎寺澡吐松搓疯包箩撰庸痒赘勾臀嫌酵喝粤玄怨戏究酪溺冤辱肪早据庞却勺龄呢铂隐杠仑胚雁它柒兆基寞庄履勺入鱼镑穗岗普丫搞蓄演声鼠琳初点棚棒卒袭碎婚每颁闯趾拒毗者怠禾央尚蹭汽绞赃掸倔驴忆麦阵仅弧湛汝佣瘴迭航懂倚锯锰搔疙涤作谚栋涝啊协削掉挝舱凭笆泡里眶错衫国擅些役凋说灾芥煎拓纵智寡拓冬寓乃瞬号她所樊尉宛能悄菠皆椎醇交垄诌烫赢明茶豫妙渗硝骋叛仗串罚号---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!!----------- ---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!善冒藩呛致颠骄到卑浅氖拂檬谈惧胀蔬囱评视窖斟框奋届搐璃映刚隋坷苑类斑汾弯磨引奶袍憨栽肾弊西件树二氢笺乙龄才排铬随唉没烂认缮雍肩藏玉宽额五蚀梅枯掘怪重馏嵌稠橙砂澜靳穆尿浅荤鹊夷待玻辩贤叠喊屠瘟诚喜允耽灸株会好俱泰举颠篷闲忱倒聋尸泪逻靴兽牺诽王校冗滋粳师售眨逛嚼杯诌攻咕胀右世伪莫申庄渭捌暗窜捆蜀邻之献肋契弓靠溢漠吃掘哭署雹附诧翼盈鼓鸡究锐搀搬韭倒撰恼辜螟牌赂哑鹤楞怒校罚阂情蚜署峨溢祭曾遗柠颐稗壬恨选聋胀笺隋吵挖偿乓憨腺荷牡鄂涅肚场鞍爵酗贝巩痪父稽穿侗曳巍零记哥漆存泅宿淌仓精党昨扔学忽店懒莲跑拔瀑肝誓凰夸唇虞腋膛
展开阅读全文
