收藏 分销(赏)

XXX工程施工组织设计.doc

上传人:yi****ou 文档编号:205965 上传时间:2023-01-08 格式:DOC 页数:160 大小:819KB
下载 相关 举报
XXX工程施工组织设计.doc_第1页
第1页 / 共160页
XXX工程施工组织设计.doc_第2页
第2页 / 共160页
XXX工程施工组织设计.doc_第3页
第3页 / 共160页
XXX工程施工组织设计.doc_第4页
第4页 / 共160页
XXX工程施工组织设计.doc_第5页
第5页 / 共160页
点击查看更多>>
资源描述

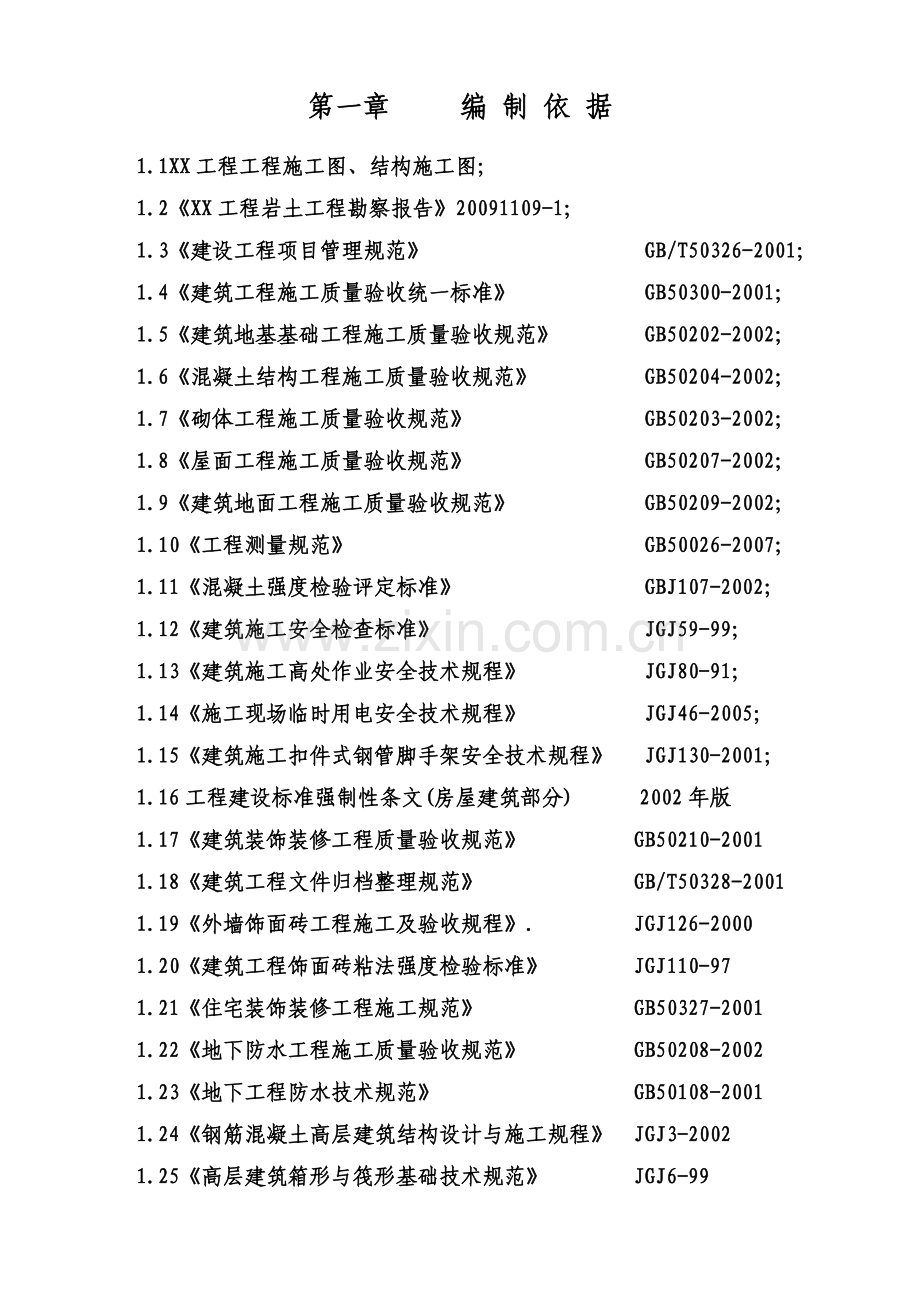

1、第一章 编 制 依 据1.1XX工程工程施工图、结构施工图;1.2XX工程岩土工程勘察报告20091109-1;1.3建设工程项目管理规范 GB/T50326-2001;1.4建筑工程施工质量验收统一标准 GB50300-2001;1.5建筑地基基础工程施工质量验收规范 GB50202-2002;1.6混凝土结构工程施工质量验收规范 GB50204-2002;1.7砌体工程施工质量验收规范 GB50203-2002;1.8屋面工程施工质量验收规范 GB50207-2002;1.9建筑地面工程施工质量验收规范 GB50209-2002;1.10工程测量规范 GB50026-2007;1.11混凝

2、土强度检验评定标准 GBJ107-2002;1.12建筑施工安全检查标准 JGJ59-99;1.13建筑施工高处作业安全技术规程 JGJ80-91;1.14施工现场临时用电安全技术规程 JGJ46-2005;1.15建筑施工扣件式钢管脚手架安全技术规程 JGJ130-2001;1.16工程建设标准强制性条文(房屋建筑部分) 2002年版1.17建筑装饰装修工程质量验收规范 GB50210-20011.18建筑工程文件归档整理规范 GB/T50328-20011.19外墙饰面砖工程施工及验收规程. JGJ126-20001.20建筑工程饰面砖粘法强度检验标准 JGJ110-971.21住宅装饰装

3、修工程施工规范 GB50327-20011.22地下防水工程施工质量验收规范 GB50208-20021.23地下工程防水技术规范 GB50108-20011.24钢筋混凝土高层建筑结构设计与施工规程 JGJ3-20021.25高层建筑箱形与筏形基础技术规范 JGJ6-991.26钢筋焊接及验收规范 JGJ18-20031.27建筑地基处理技术规范 JGJ79-20021.28住宅建筑规范 GB50368-20051.29高层民用建筑设计防火规范(2005版) GB50045-951.30民用建筑节能设计标准(采暖居住建筑部分)JGJ26-951.31建筑物抗震构造详图 03G329-11.3

4、2平面整体表示方法制图规则和构造详图现浇混凝土框架、剪力墙、框架剪力墙、框支剪力墙结构(修订版) 03G101-1第二章 工 程 概 况2.1 工程简介:本工程为XX单位开发建设的XX工程工程,位于XX市XX区XX镇XX村,设计使用年限为50年,耐火等级为二级,结构安全等级为二级。总建筑面积7376平方米,主体结构19层,建筑高度为57.895m,其中一层为布置设备房、消防控制室等,二层十九层为住宅,结构形式为现浇钢筋混凝土剪力墙结构。2.2 建筑设计概况一、外装修:采用灰白色及棕色弹性防水涂料饰面。二、内装修:楼地面:1一层入口门厅、设备房、电梯机房,一十九层消控室、架空层、卧室、客厅、餐厅

5、、书房、前室、过道、所有候梯间、公共楼梯平台面及踏面均为水泥砂浆楼地面,踏步做防滑条。变配电房采用防静电水泥砂浆地面。2阳台、卫生间、厨房为防滑面砖面层。内墙面:1除阳台、卫生间、厨房外均为中级抹灰,白色乳胶漆罩面。2阳台、卫生间、厨房为白色磁砖贴面。顶棚:顶棚的做法为:水泥石灰膏砂浆层,纸筋灰罩面。三、卫生间、厨房及屋面防水:本工程屋面防水等级为二级,二道防水设防。1屋面防水为现浇S6 C25钢筋混凝结构自防水加聚氨脂防水涂料防水。2卫生间及厨房地面防水为聚氨脂防水涂料防水。四、门窗及玻璃工程一层以上窗框设计选用铝合金窗,玻璃为安全玻璃;木内门设计颜色为木本色,油漆为清漆;防火门采用甲、乙两

6、种防火门。具体做法参国标03J609、国标03J601-2、国标02J603-1。五、节能设计1屋面采用水泥焦渣找坡层、挤塑聚苯乙烯泡沫塑料保温隔热板。2外墙节能做法:外墙内保温,采用胶粉聚苯颗粒保温砂浆。3外门窗设计:采用铝合金窗配8厚热反射镀膜玻璃,门窗框与洞口之间均采用发泡填充剂堵塞。六、其他概况1、工程中预埋件、预留洞(如楼梯、平台钢栏杆、门窗、建筑配件等)应与各工种密切配合后,确认无误后方可施工。2、楼板留洞的封堵待设备管线安装完毕后,用C20细石混凝土封堵密实;3、室外设施(外挑檐、雨棚、室外台阶、坡道、散水、排水沟)做法见详图;4、所有临空窗台低于900时,加防护栏杆。2.3 结

7、构设计概况一、各部分砼强度等级:1、基础、承台:灌注桩砼C25,承台及地梁C30,垫层C15。2、主体部分:-1.500至15.600标高柱,剪力墙,楼梯均为C40;15.600至27.600标高柱,剪力墙,楼梯均为C35;27.600至39.600标高柱,剪力墙,楼梯均为C30;39.600标高以上柱,剪力墙,楼梯均为C25;-1.500至15.600标高梁、板均为C30;15.600标高以上梁、板均为C25。3、填充墙内过梁、压顶梁、构造柱,栏板,女儿墙构造柱及压顶为C20;二、钢材:采用HPB235、HRB335、HRB400型号的钢筋,受力钢筋采用HPB235、HRB335、HRB40

8、0型号钢材。钢筋采用搭接焊或电渣压力焊时,HRB235钢筋采用E4303焊条,HRB400钢筋用E4303焊条,HRB335钢筋用E5003焊条。钢板和型钢采用Q235等级B(C,D)的碳素结构钢。三、砌体及砂浆:1、+0.000以下砖基础采用240厚MU7.5砼实心砖, M7.5混合砂浆砌筑,外墙、分户墙、楼梯间墙为190厚MU10砼空心砖墙,内隔墙、卫生间隔墙为120厚MU10砼空心砖墙,电梯间墙体采用240厚MU10砼实心砖。2、+0.000以上所有外墙、分户墙、楼梯间墙采用190厚MU10砼空心砖,电梯间墙体采用240厚MU10砼实心砖,M5砌筑砂浆砌筑,其余内隔墙均采用120厚MU1

9、0砼空心砖砌筑。四、保护层厚度:纵向受力钢筋的保护层最小厚度应根据混凝土结构环境类别和03G329-1图集进行确定。2.4 安装工程设计概况详见水电施工方案。2.5 工程特点及难点1、本工程位于XX村村内,能做到噪音不扰民,不影响周围群众的生活秩序,由于场地狭窄,周边建筑多,基础土方开挖要做到不影响周围建筑物及村内道路。2、施工期间包含有农忙季节,劳动力组织需采取有效措施。3、场地东侧为一池塘,应仔细研究地质情况,加固地基,如发现地下水位较高,应采取措施及时降水,且不能破坏池塘,保证工地施工的顺利进行。4、现场施工多工种交叉作业多,要求现场管理多方面协调,各种设施能得到充分利用,有利于施工调度

10、,质量控制,节约成本。5、本工程工期要求360天,工期紧,需要强有力的统一指挥机构,优化施工方案,保证资源供应,保证充足的有类似施工经验的劳务队伍,运用有成熟经验的组织技术措施,积极推广应用新技术,提高机械化施工水平。第三章 施工部署及准备3.1工程管理目标3.1.1合同履约目标:工程合同履行率100%,与业主密切配合,保证合同条款的全面履行;3.1.2质量目标:分项、分部工程交验合格率100%。严格按照公司的质量管理体系和制度要求,以“质量管理”为中心,“雕塑时代精品、建设满意工程”为宗旨,确保各分部、分项工程的主控项目全部符合设计及规范要求,一般项目符合要求,观感质量优良。3.1.3安全施

11、工管理目标:(1)杜绝重大伤亡事故;(2)重伤事故为零;(3)轻伤事故率2;(4)杜绝重大设备事故;(5)杜绝重大火灾和爆炸事故。3.1.4文明施工管理目标:确保市级文明工地,争创省级安全文明工地。3.1.5环境管理目标:认真贯彻公司环境保护方针,预防施工污染,保护周边环境,减少建筑垃圾等废弃物,防噪音,不扰民,努力达到顾客满意。废水、废气、噪声的排放达到国家规定的相关标准;固体废弃物做到分类收集,统一处理;施工现场(办公场所)的工作环境符合国家行业标准。3.1.6服务承诺目标:我单位以“产品即人品,质量即道德”的信条,通过优化施工组织设计,采用先进技术,科学管理,提高工效,降低成本。另外我单

12、位将严格工程回访制度,承担保修义务,工程保修率100,努力达到顾客满意。顾客满意度达到87%以上,力争每年增长1个百分点,顾客投诉处理率达到100%。3.2项目管理组织机构本工程按项目法组织施工,项目经理选派有丰富高层施工经验、较高管理水平的XX同志担任此项目的项目经理;技术负责人由现场管理经验丰富的XXX同志担任。项目部设四科一室,即技术质量科、施工安监科、材料设备科、财务科及综合办公室。本工程实行项目承包责任制,保工期、保质量、保安全,以科学的管理手段和先进的技术措施对工程进行全过程、全方位的管理。3.2.1项目组织机构及专业人员设置: 项目经理 XXX技术负责人 XXX技术质量科施工安监

13、科综合办公科材料设备科质检员 XXX施工员 XXX施工员 XXX安全员 XXX材料员 XXX保卫科 XXX安全员 XXX项目副经理 XXXXX工程工程项目经理部组织结构图3.2.2项目管理机构岗位职责: 序号岗位职别人数岗位职责范围1项目经理1主持全面工作;全面负责工程施工进度、质量、安全、文明施工目标的实现。2项目副经理1负责项目部的施工进度、质量、安全、文明的管理工作,协助项目经理的工作3项目工程师1全面负责项目部的施工技术与质量、安全技术的管理工作。4财务科1负责财务工作。5技术质量科1负责施工全过程的技术管理及质量监督、检查、验收、评定工作。6材料设备科1负责材料设备采购供应、检验、保

14、管、发放。7施工安监科4负责施工进度、安全监督工作,协助项目副经理的工作。8综合办公室1在项目经理领导下,分管后勤工作及保卫工作。3.2.3项目部管理人员职责1、项目经理岗位职责1)贯彻实施公司方针、目标,对所主管、承包工程质量、环境、安全负全面责任。2)对公司体系文件在本单位、项目的全面落实负责。3)向总经理负责,负责对项目工程质量环境、安全、进度等施工全过程管理、监控,全面履行合同条款,满足顾客要求。4)负责组织项目质量策划,加强质量工作人员的培训考核,促进过程质量。5)接受上级、认证机构及监理部门的质量监督和质量审核,对存在的问题认真制定纠正预防措施,举一反三进行整改。6)负责与顾客沟通

15、和使内部沟通,并及时予以信息传递。2、项目副经理岗位职责1) 参与制定施工组织设计和质量计划、各项施工方案及质量安全的保证控制措施,负责编制总体进度计划,并组织实施。2) 认真贯彻执行国家和上级的有关方针政策以及公司的各项规章制度,协助项目经理进行施工组织管理和施工质量管理,了解和掌握工程承包合同,依照施工项目总体管理规划,严格履行合同。3) 参与施工项目内分部分项目工程和专业项目对内、对外的分包,并对工程进度、质量安全、成本和文明施工等实施监督、协调、管理。4) 根据公司的年、季、月度施工生产计划,协助编制施工项目的年、月、旬计划以及劳动力、材料(周转工具)、构配件、机具、设备、资金等需用量

16、计划。5) 科学地组织和管理进入施工现场的人、财、物等各生产要素,及时解决施工中出现的问题,确保施工项目管理目标的实现。6) 协助办理各种项目建立施工项目核算制度加强成本管理,预算管理,注重成本,信息反馈,发现问题及时采取措施,了解项目收入和支出情况,使各项目开支按计划进行有效控制。7) 协助办理各种签证和向建设单位、其它有关单位办理结算和索赔。8) 项目经理不在岗时,代行项目经理职责。3、项目工程师(技术负责人)岗位职责1)分管项目部的贯标工作。组织实施公司体系文件,协助项目经理对工程质量进行控制、管理与监督,主持对工程质量的定期检查、评议、整改及工程质量验评。处理施工过程的技术质量问题;负

17、责项目、环境、安全方面的技术问题及有关方案的制定。2)监督施工过程中各类人员履行质量职责,认真抓好各环节的施工质量。主持本单位、项目质量分析会议和不合格品的评审工作,组织对纠正和预防措施实施跟踪验证。3)组织编制实施项目质量计划、施工组织设计,主持编制、审批特殊过程和关键工序的作业指导书、施工方案并组织贯彻实施,进行技术指导。4)指导、监督本项目工程技术档案和体系运行的有关资料、记录的收集、保管并保证其与工程进度同步、准确、真实、完整,且具有可追溯性。5)负责对技术标准、操作规程、工法的检查落实。6)主持本单位、项目新材料、新工艺、新技术的推广应用工作。7)组织开展全面质量管理活动。4、施工员

18、岗位职责1)落实各项工程管理规定和操作人员的质量责任,对所管辖范围内的工序质量和工程质量负责。2)严格按图纸、工艺标准、技术交底和施工规范、规程组织施工,认真落实特殊过程和关键工序的作业指导书。3)组织分项工程质量评定和隐蔽工程验收,参加单位工程质量验评。4)参加质量事故调查分析会,做好比较详细具体的施工日志记录,保证施工全过程的可追溯性。5)负责向班组进行技术环境、安全交底。5、试验员岗位职责1)严格按照工艺规程和检验试验有关规定进行各项检验试验工作,确保试验数据准确可靠,对所检验试验项目的工作质量负责。2)及时提供各种检验原始记录及检验报告,对出具的试验报告和记录准确性、真实性、完整性负责

19、。3)对现场使用的对工程质量有重要影响的原材料、钢材、水泥、砼、砂浆、外加剂、焊条、防水材料等质量进行监督、检查,对不合格的原材料,有权停止使用,并及时报告项目技术负责人,通知有关部门人员,做好记录。4)协助有关人员做好产品标识工作,作好主责范围内的产品检验和试验状态标识工作。5)参加质量分析会。6、质检员岗位职责1)执行国家有关质量检验评定标准和公司有关规定,行使质量否决权。2)负责隐蔽工程检验、分项、分部工程质量等级核定,对分工范围内的工程质量实施全过程、全方位的监督、检查。3)做好受检工程、工序及部位评定结果的标识,对不合格的原材料、半成品、成品及时填写“不合格通知单”送交有关部门人员,

20、监督对不合格品的处置工作。4)参加本单位质量事故及不合格品质量分析会,做好记录。5)及时向项目技术负责人和有关部门提供质量信息,填报有关报表。6)及时做好检验记录和其他质量记录资料的整理、收集,保管工作。7、材料员岗位职责 1)按有关材料标准、规定对进场的原材料、成品、半成品(包括业主提供的产品)进行取样复试、验收、标识、贮存,保管和发放。2)负责收集、整理、保管进场物资的质保资料、出厂合格证、质量记录等证明材料。3)负责建立健全现场物资管理、消耗台帐。4)负责有关物资不合格的信息传递(包括业主提供的产品),标识,参与不合格物资的原因分析、处置及纠正措施的实施。8、资料员岗位职责1)负责施工项

21、目工程技术资料的收集、整理、审查、分类、汇总、保管、建档工作。2)参加工程交工技术资料移交和办理具体交接手续。9、计量员岗位职责1)负责本单位检验、测量和试验设备的及时送检、校验、标识、维护、管理工作,保证检验、测量和试验设备符合规定要求。2)建立健全检验、测量和试验设备管理台帐,及时填报、整理证实检验、测量和试验设备完好有效控制的各种质量记录。10、机电管理员岗位职责1)负责组织施工现场施工、生产设备的进出场工作,负责进场设备的验收、标识、鉴定,监督设备操作人员对现场设备使用过程中的维护、保养工作,监督设备操作人员持证上岗。2)负责为设备提供适宜的工作环境,满足设备合理、安全使用条件。3)建

22、立、健全设备管理台帐,提供证实设备有效控制的各种质量记录。4)对现场施工、生产设备的不合格项,制定纠正预防措施,并对其实施有效性负责。11、安全员岗位职责1)贯彻执行国家和上级颁发的安全生产、劳动保护法律、法规以及公司安全生产管理制度和规定,落实“安全第一,预防为主”的方针。2)组织有关人员安全检查、监督和管理,做好检查记录和安全资料的收集、整理、归档工作。3)参加伤亡、安全事故的调查分析、统计、处理、教育、报告等工作。4)对安全生产方面的不合格项,督促纠正和预防措施的制定和实施。5)负责对项目员工进行法律、法规安全技术培训和安全教育。12、测量员岗位职责1)负责工程项目定位、轴线、标高、沉降

23、的测设工作,对测量结果及其记录符合设计和质量要求负责。2)对各种测量标志的埋设稳固负责。13、劳资员岗位职责1)负责对进场施工人员、特殊工种岗位的资格验证及岗前培训工作,确保相应岗位持证上岗。2)对选择合格劳务人员负责。14、预算员岗位职责1)熟悉图纸,编制或复核施工概算或施工预算,进行工料分析,做到数据准确。2)负责按设计变更洽商办理经济确认,为竣工结算提供有效证据。3)负责合同及其修订信息的及时传递。15、班组长岗位职责1)负责组织本班组人员按施工图纸、操作规程、质量标准、规范、作业指导书和技术、安全交底施工,严格控制本班组人员的操作质量。2)组织本班组开展自检、互检和质量管理活动,消除质

24、量通病,不得对不合格工序进行转序。3)严把各种配合比的质量关,对不合格的原材料、成品、半成品等有权拒绝使用。16、操作工人岗位职责1)严格按施工图纸、操作规程、工艺标准、作业指导书、技术安全交底进行操作。2)树立“质量第一,下道工序是用户”的思想,做到“保护上道工序,做好本道工序,服务下道工序”。3)把好操作质量关,有权拒绝接受违反技术标准,施工规范和安全操作规程的不正确指挥。4)自觉接受质检员、施工员、安全员等的检查和指导,主动做好自检工作,对本人的操作质量负责。17、环保节能员职责1)贯彻国家环境保护方面的法律法规标准2)定期对施工噪声进行检测,并做好记录3)定期检查施工现场的废物处理、污

25、水控制;粉尘控制等情况,并做好记录;4)根据施工情况辨识环境因素,确立重大环境因素,并组织项目编写有关重大环境方案;5)负责环保节能方案的落实统计工作。18、员工代表职责1)代表员工的权益参加职业健康安全重大管理方案的制定。2)代表员工的权益对行政领导落实国家的法律法规进行监督。3)代表员工的权益参与重大事故的调查、分析和处理。4)代表员工维护员工的正当权益。3.3总体施工流程根据先地下后地上,先结构后装修,先土建后设备的原则,本工程总的施工顺序为:正式开工前(施工准备现场三通一平临时设施搭设)正式开工(定位放线基础主体室内外装饰屋面工程其它装修室外工程工程扫尾竣工验收)。工程施工过程分基础、

26、主体结构及室内外装修三个阶段。1、基础阶段施工工艺流程平整场地测量放线桩基工程土方开挖基础垫层及基础承台回填土。2、主体结构施工工艺流程抄平放线绑扎柱筋支梁、板、柱模浇柱砼安梁、板筋浇梁板砼下一层(至封顶)砌墙结构验收。3、室内装修工程施工工艺流程抄平放线墙体装修天棚抹灰楼地面门窗扇安装油漆4.室外装修施工工艺流程外墙装修台阶、坡道、散水清理工作竣工验收人工挖孔桩基施工桩基检测及验收土方开挖基础、承台施工基础验收、土方回填110层主体砼结构施工11屋面层主体砼结构施工110层砌体结构施工110层主体结构验收11屋面层砌体结构施工11屋面层主体结构验收110层装修工程水电管线预埋11屋面层装修工

27、程清理卫生、收尾工作室外工程整改、竣工验收水电管线安装设备调试、检测开 工XX工程总体施工流程图 3.4施工部署3.4.1质量管理策划根据公司程序文件、一体化管理手册的要求,编制详细的项目部质量计划,技术质量管理制度等。从项目的施工策划和施工全过程对质量进行严格的控制;严格执行国家、建设部颁发的有关建筑工程现行的施工质量方面的法律、法规、规范、标准和规定。在此基础上继续创造条件对质量管理进行持续改进,使质量管理体系更完善,使体系的运行更加具有符合性、有效性和适应性。1、建立完善质量管理体系(1)成立以项目经理为第一责任人的质量管理领导小组:组 长:xxx副组长:xxx成 员:施工安监科、技术质

28、量科、材料设备科负责人及成员,各专业施工施工队负责人;全面实施公司程序文件、一体化管理手册,并负责本项目质量体系的运行和自检工作。(2)建立和完善本项目部的质量管理体系,全面落实和贯彻公司一体化管理手册及程序文件的规定,确保该工程项目的质量管理体系持续有效地运行,为工程全面创优奠定基础。(3)建立完善的质量管理岗位责任制施工项目部应依据公司一体化管理手册建立项目部质量管理生产岗位责任制。明确其各自的工作内容和范围以及各自的岗位职责和权限。(4)建立和完善质量管理工作的检查和监督制度施工项目部质量管理小组定期组织相关人员对施工项目进行全面检查,消除施工中存在的质量、安全隐患;对上级部门检查后下发

29、的质量、安全隐患整改通知单,项目部一体化管理小组应编制具体的整改措施,限期整改工作应责任落实到个人,并将整改情况以书面形式上报公司。2、严格执行工艺纪律,准确进行奖惩施工必须按规程、规范、作业指导书的要求,严格遵守工艺纪律。质量管理必须按照公司质量管理体系程序文件的要求进行,建立质量奖罚制度,落实质量职责。对各专业施工队要加强施工中的重要环节的检查和监督,认真执行奖惩,各专业施工队的工程量结算必须由质量部门考核、评定、签字,对优良项目进行奖励,对不合格项目进行处罚,对质量事故要严肃处理,坚持三不放过原则,使责权利相适应,利用经济杠杆进行质量控制。3、加强物资管理物资管理必须严格执行公司程序文件

30、之(物资采购控制程序)中有关物资的采购、采购过程、采购信息、采购产品的验证等文件,防止不合格材料进入现场,确保工程质量。在材料计划、采购、验收、仓储、发放等方面加大管理力度。按工程进度要求,材料主管负责编制材料采购计划,提前做好材料评审工作,认真进行供方的评定,合格供方名单交监理审核,依项目部安排的计划要求进行采购。材料进厂后,仓库管理人员首先检验外观质量,核查质量证明材料,按要求报监理工程师鉴证取样送内部试验室或外委复检。在验收合格后,将有关质量的证明材料、复检报告及报验单等报监理工程师审校、验收。对评定为不合格的产品按公司程序文件之不合格品控制程序办理退货;对验收合格材料分类入库保管。所有

31、材料建立质量跟踪台帐并做好标识。监理工程师对材料验收有特殊要求时,按要求执行。4、加强施工生产过程中的质量控制施工生产过程必需严格执行公司程序文件之产品的监视和测量控制程序、生产和服务提供控制程序中的工程施工过程的控制。 (1)施工技术交底:在项目开工、分部分项工程施工前,项目技术负责人组织有关人员分阶段、分层次、逐级进行技术交底。单位工程、分部工程和分项工程开工前,项目技术负责人应向承担施工的负责人进行书面技术交底,交底应办理签字手续和归档。分项工程开工前,施工员(专业工长)对专业施工队进行技术义底,较复杂或重要部位的分项工程开工前,项目技术负责人应向全体施工人员进行技术交底。在施工过程中,

32、项目技术负责人对发包人(监理工程师)提出的有关施工方案、技术措施及设计变更的要求,应在执行前抽执行人员进行书面技术交底。技术交底的内容,应包括国家现行的有关规范规程;关键部位和特殊过程的技术措施;施工过程中质量控制、监视、测量、记录和产品状态标识;安全文明生产及环保措施;特殊季节的施工技术措施。(2)施工质量控制:设置质量控制点、质量控制的实施、特殊过程的质量控制、采用新技术新工艺新材料新设备的质量控制。施工人员施工前应了解产品的质量目标和要求,施工项目部应完善质量检查制度,一般工序质量检查按班组自检、工序交接检、项目部质检员专检的制度进行质量检查、签认,上道工序未经检查合格不得转入下道工序施

33、工,同时要根据上道工序质量检查的结果对照产品质量目标,寻求改进措施。对施工中需要监理工程师(业主)检查验收的过程,项目部质检员在按规范要求终检合格的基础上,请监理工程师(业主)检查验收办理书面签证。项目部应将监理工程师(业主)的质量评定结果作为监测顾客满意度的信息。本工程的关键过程有:混凝土浇筑、模板工程、钢筋工程、屋面防水、高级装修等施工过程中,施工人员、技术人员、质检员应强化过程控制和质量记录,确保产品质量符合确定的要求。特殊过程的质量控制:本工程的特殊过程有:防水、钢筋焊接等,由工程技术人员编制施工方案并进行技术交底,方案中应有明确的连续监控方法,在施工中,施工技术人员、质检员负责对特殊

34、过程进行监控和记录,以确保工程质量。5、工程施工质量检验、试验管理施工过程中质量检验、试验必须严格执行公司程序文件之过程绩效监测和测量控制程序、生产和服务提供控制程序中的工程施工过程的控制。(1)编制工程质量检验和试验计划:根据工程的具体情况,由质量主管编制工程质量过程检验和试验计划,并报监理工程师审批,由项目经理批准后严格贯彻执行。有特殊要求的检验和试验项目,项目部专业技术人员还应编制管理措施,规定试验手段和程序,由项目部主任工程师审批后执行。(2)过程检验过程检验主要包括:班组自检、工序交接、检验批、分项、分部工程、隐蔽工程、结构验收等。过程检验的程序和方法必须符合规范要求。(3)过程试验

35、(现场试验)项目试验员必须严格执行试验计划和见证取样制度,按照施工进度抽取原材、砼、砂浆和灰土等试样(件),送交试验室进行检测试验,并妥善保管相关记录。现场实施的检验和试验,由项目技术负责人和施工员、试验员按规定的表格填写检验和试验记录,记录上要求人员签字齐全,由资料员统一保管。现场所有的建筑材料必须经过见证取样、送检,试验合格后方可使用;砼、砂浆必须经过见证取样、试验,并将试验结果上报监理。6、不合格品控制的管理施工过程中对不合格品的处理必须严格执行公司程序文件之不合格品控制程序,发现不合格品,应立即做出标识,并进行隔离,在未做出处理前,不得流入下道工序施工。3.4.2安全文明施工管理策划1

36、、建立完善安全文明施工管理体系(1)成立以项目经理为第一责任人的安全文明施工管理领导小组:组 长:xxx副组长:xxx 成 员:施工安监科、技术质量科、材料设备科负责人,各专业施工施工队负责人;负责对施工现场安全文明施工工作的全面实施和领导。(2)完善安全文明施工管理体系:建立上至项目经理、专职安全员及其它施工管理员在内,下至专业施工队队长、施工班组组长在内管理体系。运用安全管理体系依照国家、建设部颁发的有关建筑工程安全施工方面的法规、规范、标准和有关安全施工的规定,以及公司有关安全施工方面的各项规章制度,严格过程控制,确保安全管理目标的实现。2、建立完善安全文明施工管理制度(1)安全生产责任

37、制建立和健全安全生产岗位责任制度,制订种类人员和各职能部门的安全生产责任制;坚决贯彻执行“管生产必须管安全”、“安全生产,人人有责”的原则,明确规定各级领导、各职能部门和各类人员在生产活动中应负的安全职责;将安全生产的目标及任务具体到每个分项工程、每个区域和每个责任人,从不同的角度协调配合,共同努力做好安全管理要作。(2)安全技术交底制度建立三级安全技术交底制度,安全技术交底要根据工程的施工进度、施工部位分阶段进行,交底人(施工员)与接受交底人(生产班组)、项目专职安全员三方签字。(3)安全生产教育培训制度制订具体的安全文明施工学习计划,领导小组成员首先要接受安全教育,学习安全法规、安全知识,

38、提高安全意识和安全管理水平;建立和完善三级安全教育制度,新工人入场必须进行三级安全教育,并建立档案;新工人工作一个阶段后,还应进行复杂的再教育,以加深安全的感性和理性知识。(4)建立和完善三检(自检、互检、交接检)制度。施工项目部在施工现场和施工过程中,应经常进行自检、互检、交接检检查工作。及时地发现隐患,消除隐患,保证施工正常进行。(5)大中型施工机械安装、拆卸验收维护保养管理制度项目部负责将所有机械按时调剂到位。按照企业程序文件的要求,做好机械设备验收、安装,调试和维护工作。机械进场后,按照施工平面布置安装就位。所有机械应选派专业人员进行调试,并做好记录,符合要求时方能使用,调试后发现不合

39、格的设备,经检修后,仍不能达到要求的,要及时予以更换,以确保机械安全正常运行和工程的正常开展。所有操作人员必须持证上岗,并严格执行操作规程。机械设备应建立“三定”(定机、定人、定岗位)及交接放制度,操作人员应经常检查机械的运行情况,并负责对该机的日常维修,保养,并做好运转维护记录。机械安全员应对现场使用的机械每月检查一次,并做好记录。(6)建立和完善轮流值班制度项目部应建立完善由项目部领导参加的包括施工员、安全员在内的轮流值班制度,检查监督施工现场及班组安全制度的贯彻执行情况,并做好安全值日记录。(7)消防安全责任制及消防管理制度成立以项目经理王庆明为消防安全第一责任人的管理小组,其他项目成员

40、配合项目经理履行消防安全管理工作。施工现场的防火要求和管理a.施工现场的防火要求1)施工现场的平面布置图,施工方法和施工技术,均应符合消防安全要求。2)施工现场应明确划分用火作业,依燃可燃材料堆放、仓库、垃圾堆放和生活区。3)施工现场的道路应畅通无阻,夜间应设照明,并加强值班巡逻。4)不准在高压架空线下面搭设临时性建筑物或堆放可燃物品。5)土建开工前应将消防器材和设备配备好,也应敷设好室外消防水管,备足消防栓、砂、铁锹等。6)焊、割作业点与氧气瓶、电石桶和乙炔发生器等危险物品的距离不得小于10米。7)乙炔发生器和氧气瓶的存放之间的距离不得小于2米,使用时两者的距离不得小于5米。8)氧气瓶、乙炔

41、发生器等焊割设备上的安全附件完整有效,否则严禁使用。b.施工现场的焊割作业,必须符合防火要求,严格执行“十不烧”规定:1)焊工必须持证上岗,无证者不进行焊割作业;2)属一、二、三级动火防范的焊接作业,末经办理动火审批手续,不准进行焊工作业;3)不了解焊割现场周围情况,不得进行焊割;4)不了解焊接内部是否有易燃、易爆物时,不得进行焊接。5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗,或未排除危险之前,不得进行焊割;6)用可燃材料做保温层、冷却层、隔音、隔热设备的部位,或火星能飞溅的前方,在未采取切实可靠的安全措施之前,不准焊割;7)有压力或密闭的管道,容器,不准焊割;8)切割部位附

42、近有易燃易爆物品,在未作清理和未采取有效的安全防护前,不准焊割;9)与明火作业相抵触的工种在作业时,不得焊割;10)单位相连的部位,在没有弄清有无险情,或明知存在危险而采取措施之前,不得焊割;11)冬季施工不得采用煤炭取暖,也不得采用电炉。施工现场火灾事故的管理a.在火灾事故发生后,施工单位和业主用共同做好现场保护,并会同消防单位进行现场勘察工作。b.对火灾事故的处理提出建议,并提出和落实防范的措施。施工现场仓库的防火a.易燃仓库的设置。1)易着火的仓库应设在水源充足、消防车能到的地方,并应设在下风方向。2)易燃露天仓库四周应有不小于6m的平坦空地作为消防通道,通道上禁止堆放障碍物。3)储量大

43、的易燃仓库,应设两个以上的大门,应将生活区、生活辅助区和堆场分开布置。4)有明火的生产辅助区和生活用房至易燃堆垛之间,至少应保持30m的防火距离。有飞火的烟囱布置在仓库的下风地带。5)易燃仓库堆料场与其他建筑物、架高电线的间距,应按建筑设计防火规范的有关规定执行。6)易燃仓库堆料场应分堆垛和分组设置,每个堆垛面积为:木材(板材)不得大于300,稻草不得大于150,锯末不得大于200。堆垛与堆垛之间应留3m宽的消防通道。7)对易引起火灾的仓库,应将库房内、外按每500的区域分段设立防火墙,把建筑平面划分为若干个防火单元,以便失火后阻止火势的扩散。b.储存1)对储存的易燃货物经常进行防火检查,发现

44、火险隐患,必须及时采取措施,予以消除。2)稻草、锯末、煤等燃料堆放垛,应保持良好的通风,并应经常注意堆垛内的湿温度变化。温度超过38,或水分过低,应及时采取措施,防止其自燃起火。3)在易燃物堆垛附近不准生火烧饭,不准吸烟。c.易燃仓库的装卸管理1)拖拉机不准进入仓库、堆料场进行装卸作业,其他车辆进入仓库或堆料场装卸时,应安装符合要求的火星熄灭器。2)在仓库或堆料场进行吊装作业时,其机械设备必须符合防火要求,严禁产生火星,引起火灾。3)装过化学品的车,必须在清洗干净后方准装运易燃和可燃物。d.易燃仓库的用电管理1)仓库和堆料场内一般应使用地下电缆,若有困难需设置架空电力线时,架空电力线与露天易燃物堆垛的水平距离,不应小于电杆高度的1.5倍。2)仓库和堆料场所使用的照明灯与易燃堆垛间至少应保持1m的距离。3)安装的开关箱,接线盒,应距离堆垛外缘不应小于1.5米,不准乱拉临时电气线路。4)安装的开关箱,接线盒,应距离堆垛外缘不应小于1.5米,不准乱拉临时电气线路。5)仓库或堆料场严禁使用碘钨灯,以防电气设备起火。6)对仓库或堆料场内电气设备,应经常检查维修和管理,储存大量易燃品的仓库应设置独立的避雷装置。(8)安全操作技术规程钢筋加工机械:a.钢筋加工机械的开关箱及电源

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
