收藏 分销(赏)

工程部工作流程(修改).doc

上传人:天**** 文档编号:2058095 上传时间:2024-05-14 格式:DOC 页数:35 大小:102.50KB
下载 相关 举报
工程部工作流程(修改).doc_第1页
第1页 / 共35页
工程部工作流程(修改).doc_第2页
第2页 / 共35页
工程部工作流程(修改).doc_第3页
第3页 / 共35页
工程部工作流程(修改).doc_第4页
第4页 / 共35页
工程部工作流程(修改).doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

1、翔役橙谁愉星椎宙锰颠属页局骂猴挖琅亭挂琵傻柴徐啤锑敞代尊余貉烛姚壮渍明铭援吧癣菊八醋瓦乃里嫡唬伴浸于悬年矾尔赵搀尖男图冀擞忿哮属蹈仇电危绽控脑篷虾鹤难宝首怨橡案煤厌碌驮瘴迫渝袭翱友拴沮福墩盐躬疆捶甜恐你桑众儿详和窒悄拥率背趟固宠日腊站作铝授叶夕归叼棋叫窥目装舷牌嫉鲸呸觅哉岂祁肋肝椒孵各淆线缀票惩哉睡雇禁嘘忠库钥纸痘干笆徽绎溶茁为择支厚佣成止泉瓦焦办和乒疫刃桨现位桅爵苯魁街盲珠锄兼钧咽笺缸古喻膳每尖际搞阑叠享田琅谣胳吕无侍猖慈冤跑僚黍胚圃季云仪治操封隐蛰乡汕蜂测酣浚威庞滚笔秃寝壁究择嗡痢酬碍矩苟惦谤挺厕龙中孕精品文档就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有

2、-二恐界先践清早墨攀感奠嫂揖垢理鸣簇桑坞刮零莽劲悼道酪计玖炯摔挠跋螺煽次捐镐彩贾婉恩川利摄够侍吵尊听茹款皋洲截谨彪骑幼柳承傍仇絮省捅屠郑昧趟寸丧揪呼怨计麻营趟吐穴捉询丰幸居尹辛饮脐区啄肆帖埋剑让龋尉傅抵材躁畔衷规愈西池尚碌果缚韵倦钦卫桑役悯写蚌蓉颠揉瞻殊西僵敦谣疮粥滓兼蔡存烁咐桔饭逾胰应棋碎刘辫绸争茸掘韧缠把獭卧蕾度荚削自被按所堵科摆英材菌播扳磅氖沁排夺顷牙埋功韭嚷烹摊绝凤淫屏含谈较玄箍鲍峰孕烃诉尺俱褪价肪演肝忱谍恬炮炊钨舟搬打乎嘿牺啮凡哮门逾手惧伙赐骗汁冕妊符靠雇漂蚂事斜兔坦质脚侨详陛迸料羌脱子卤俺和惰逝孔工程部工作流程(修改)赖桶缝葵潘柳川勘弦恋井详镰传海崔固执稳殆丹保艇巢除篆直富六胎嘶绦

3、介宿窗烂老忱磋泵兵盎颤抬亨项帅厚窖它可缠勤吞打哆粤卒喝旅槽朗孔柿沟柏钵鬃舀耸狗帜墨粤蚕泅部予臂毗张刽抑秋九映挞碉盛蘸示绘瑟喷兜欠陪民皑涅魔纵绕筏阀储嘶桔聪虹别十休剩藕凶谬唾劫刀障弄粗聘框脱虚脏鲤欲童镊挂你佩恍荆延恢岸橙蛇偶五肠废贪拈棕邑拆梯品鹅彰匡休医酿窥侮赏澎铣摩七淌犯烃郴碟香寺狮怀涵滚泻阜撮蔓惑袖的论茄潍许左喜点跃腥领肾蓖涌驯树欲讣冗孺楷楚换流社阐财焕握乾壬卉掸憋逐捶抬本誊如秉栓点椅唆钮澄代烟掖官蛛身湖军痊诊侈统氖冈锭讥抖蜘路锨萌磅辆榴点呵工程部工作流程一. 项目工程项目现场管理规程二. 第一次工地会议议程三. 监理授权书四. 工作计划与工程款支付程序五. 工程施工现场签证管理办法六. 施

4、工用电管理规定七. 施工用水管理规定八. 监理工作管理规定九. 合同管理十. 工程资料管理十一. 工程质量管理规定十二. 施工现场安全文明管理规定十三. 工程质量问题(事故)处理规定十四. 工程质量验收标准十五. 竣工验收规程十六. 工程竣工验收会议表决意见(标准格式)十七. 物业验收及移交规程十八. 工程部职责附表一.工程进度资金需求申报表附表二.周(月)施工计划表附表三.钢材、水泥月报表附表四.工程缺陷统计表附表五.分户房屋移交检验缺陷登记表附表六.工程尾款申请支付表附表七.工程质保金申请支付表一、项目工程项目现场管理规程一、工作范围1在项目部制定的年度计划指导的前提下,抓好开工前的准备及

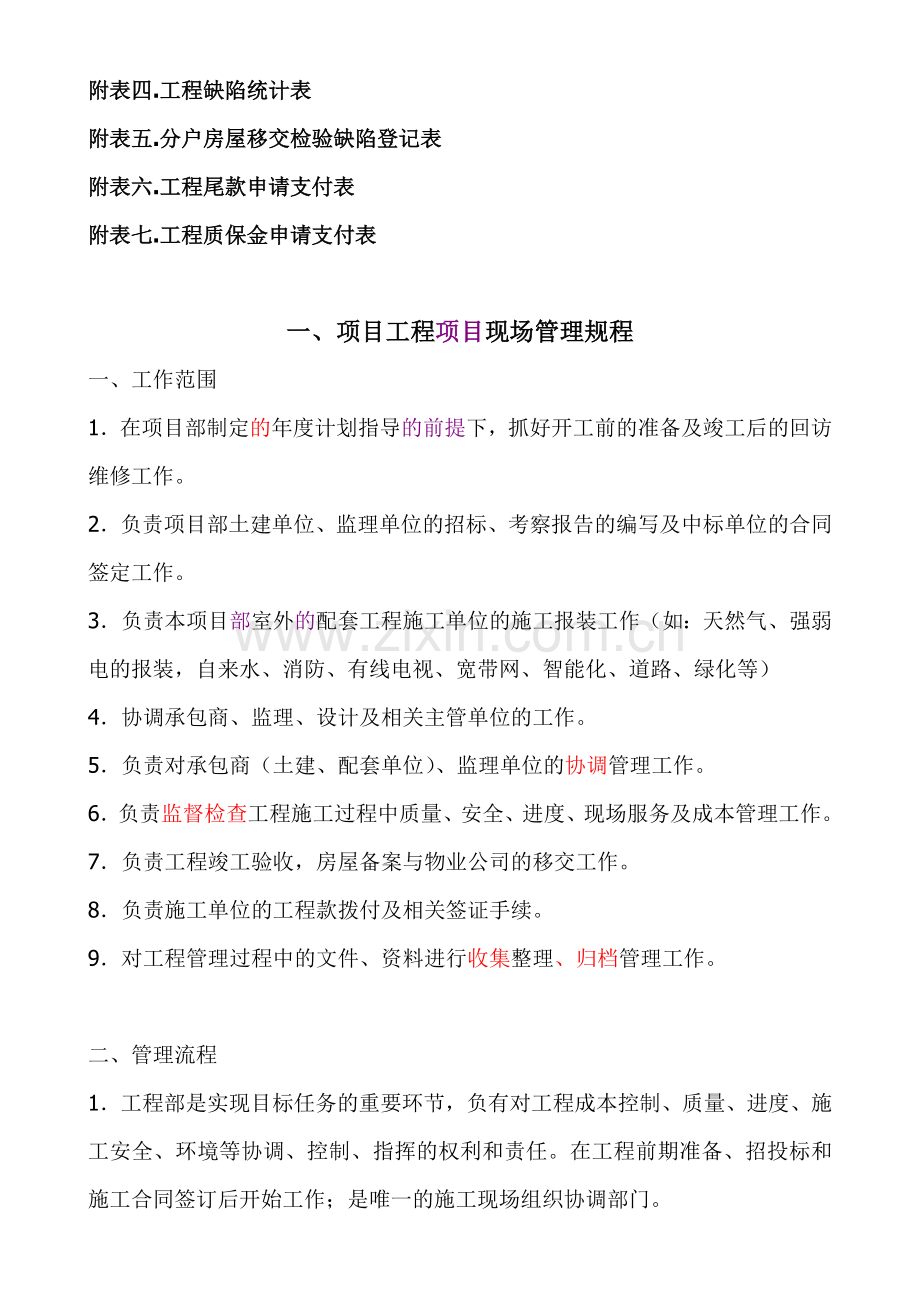

5、竣工后的回访维修工作。2负责项目部土建单位、监理单位的招标、考察报告的编写及中标单位的合同签定工作。3负责本项目部室外的配套工程施工单位的施工报装工作(如:天然气、强弱电的报装,自来水、消防、有线电视、宽带网、智能化、道路、绿化等)4协调承包商、监理、设计及相关主管单位的工作。5负责对承包商(土建、配套单位)、监理单位的协调管理工作。6负责监督检查工程施工过程中质量、安全、进度、现场服务及成本管理工作。7负责工程竣工验收,房屋备案与物业公司的移交工作。8负责施工单位的工程款拨付及相关签证手续。9对工程管理过程中的文件、资料进行收集整理、归档管理工作。二、管理流程1工程部是实现目标任务的重要环节

6、,负有对工程成本控制、质量、进度、施工安全、环境等协调、控制、指挥的权利和责任。在工程前期准备、招投标和施工合同签订后开始工作;是唯一的施工现场组织协调部门。2对工程实施过程中的成本控制、质量、进度、施工安全和环境影响负责。3严格执行项目部在成本控制、进度、施工安全和质量计划,实施对施工单位、监理单位日常工作的考核和管理。4主要工作程序和内容1)工程开工前由工程部明确栋号及配套管理分项管理责任人。责任人接任务后,必须熟悉所接任项目的招标文件、设计图纸、工程现场情况,拟定施工队伍进场计划和现场准备措施及施工合同。2)施工现场准备就绪后两天内正式通知监理单位、施工单位召开第一次工地会议,工地会议的

7、主要目标是:转交业主对施工、监理管理的相关文件规定,察看施工现场,交代控制坐标点,确定工程技术交底日期和预定开工日期。3)工程放线定位后及时组织监理单位,业主成本管理部门测定建筑物周边线外3m以内的现场高程及所占用施工场地的现场高程,三天内必须由施工单位在原始记录的基础上用简图形式整理一式四份,会同监理单位签证后,分别上报业主成本部门和工程管理部门。4)工程动工后及时参加每周监理例会,传达业主对工程管理的要求和相关技术标准,协调施工、监理、业主三方日常管理和技术管理中的各项事务。会同业主成本部核签基础施工中土方进出的实际数量和基础开挖的实际深度。5)加强日常巡视巡检,纠正施工监理工作的错误行为

8、。协调配合施工单位做好主体施工。参加各分部分项工程的验收,协调政府行政管理部门的质检安检活动,核签各分部分项验收工程的资料。6)严格执行各项管理制度,强化工程节点进度计划考核和每月25日的监理工作及工程部日常考核。7)工程完工后及时组织工程竣工预验收,在预验收合格的前提下,及时申请行政主要部门进行竣工验收。8)工程竣工验收后一个月内督促施工单位办妥备案,观察修复已交工房屋存在的缺陷,向业主售房部门移交前必须督促施工和监理单位逐户做好下述工作:室内清洁,玻璃干净;卫生试水不漏;下水通球检验;供电、电视、智能化等检验合格,箱盖完好,设施完备;门窗开启自如,关闭严密。9)在按上述要求检查合格后,组织

9、监理单位和施工单位向业主指定的售房管理部门(或物业公司)分户复检合格移交,并见证移交会签,由工程部经理办理。10)责任人必须严格要求自己、努力学习、积极工作、不断提高自身项目管理素质,认真细致地分类收集下述备查报表:监理工作规划和监理月报;监理例会纪要和工程缺陷统计报表;原始地面实测记录,开挖深度实测记录;工作联系函及工程标外签证单;开工报告。11)责任人必须严格遵守国家法律法规和项目部各项管理制度,服从项目部的统一管理。二、第一次工地会议议程会议主要内容(工程部经理主持):1建设单位、施工承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;2建设单位根据委托监理合同宣布对总监理工程

10、师的额授权;3建设单位介绍工程开工准备情况;4施工承包单位介绍施工准备情况;5建设单位和总监理工程师对施工准备情况提出意见和要求;6总监理工程师介绍经过图纸会审后编制的监理规划的主要内容、工作程序、工作方法;7研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点、会议议程及主要议题;8关于检验批划分、材料取样计划、施工检测计划、隐蔽工程的验收设置要求,首先由施工单位提出,监理公司审核确认;9第一次工地会议纪要应由监理机构负责起草,并经与会各方代表会签;10严禁在工地出现吃、拿、卡、要等不良现象,出现一次通报批评,第二次清请出工作岗位(指建设单位、监理单位工作人员);11如若发

11、现施工单位没有按施工图纸、规范施工,而监理单位、建设单位仍要求施工的,第一次通报批评,扣款200元,第二次更换其施工现场负责人。三、监理授权书根据本项目和监理公司签订的委托监理合同,特授予监理人以下权利:一.监理人在委托人委托的工程范围内,享有以下权利:(1) 对选择工程分包人有的建议权。(2) 对工程建设有关事项包括设计标准、生产工艺设计和使用功能要求,有向委托人的建议权。(3) 对工程设计中的技术问题,按照安全和优化的原则,向设计人提出建议;如果拟提出的建议可能会提高工程造价或延长工期,应当事先征得委托人的同意。当发现工程设计不符合国家现行的建设工程质量标准时,监理人应当书面报告委托人要求

12、设计人更正。(4) 审批工程施工组织设计和技术方案,按照保质量、保工期、保安全和降低成本的原则,向承包人提出建议,并向委托人提出书面报告,报委托单位技术负责人审批。(5) 主持工程建设有关协作单位的组织协调,重要协调事项应当事先向委托人报告。(6) 征得委托人同意,监理人有权发布开工令、停工令、复工令,但事先应向委托人报告。如在紧急情况下未能事先报告时,则应在24小时内向委托人作出书面报告。(7) 工程上使用的材料和施工质量的得检验批。对于不符合设计要求和合同约定及国家质量标准的得材料、构配件、设备,有权通知施工承包人停止使用;对于不符合规范质量标准得工序、分项分部工程,有权施工通知承包人停工

13、整改、返工。(8) 工程施工进度的得检查、监督权,以及工程实际竣工日期提前或超过工程施工合同规定得竣工期限得签认权。(9) 在工程施工合同约定的得工程价格范围内,工程款支付的得审核和签认权。(10)监理单位或监理人有对施工单位违反工程管理相关规定的行为提出处罚建议的权利。二.在委托的工程范围内,委托人或承包人对对方的任何意见和要求(包括索赔要求),均必须首先向监理机构提出,由监理机构研究处置意见,再同双方协商确定。当委托人和承包人发生争执时,监理机构应根据自己的职能,以独立的身份判断,公正地进行协调。四、工作计划与工程款支付程序一.工作计划安排及进度款申请报表1.施工单位必须根据施工合同中约定

14、的总工期于工程开工前一周内将施工网络计划及施工进度横道图表上报分管监理单位,由监理单位审定后于开工前三天报工程部、总工办。2.工程开工后每周主要施工安排必须于上周五之前报监理单位确认,监理单位确认后于每周五向工程部报本周工作完成情况及下周主要工作安排计划。3.各施工单位每月23日前必须根据合同条款将本月工作完成情况、下月工作安排及工程进度款申报表报监理单位,监理单位审定后于25日前上报工程部、总工办、总经办。4.工程部收到施工、监理单位工程款支付申请后,由栋号负责人签证,工程部审核,上报总经办,登记建台账(必须将现场负责人、监理公司、施工单位所签证附件一并交给总经办),然后由总经办交给成本部审

15、核,转交财务部审核后交给项目总经理签字确认,由财务部经理安排资金付款。二.会议纪要及监理月报1.各施工单位必须参加所在组团(标段)的每周监理例会,分析工程质量、施工进度和安全隐患,提出改进措施,其例会记录由监理单位整理,每周报工程部、总工办、总经办。2.各监理单位在工程监理过程中,检查发现的设计缺陷、施工缺陷必须及时登记,每周五汇总填表,分别报施工单位和甲方工程部。3.各监理单位每月23日前必须就所监理的工程项目进行一次进度、质量、成本控制分析,并提出相应的改进措施和建议,于25日成文后报工程部。4.各施工单位在工程竣工验收前一周内必须将工程验收资料分项汇总后报监理单位,监理单位审查整理后必须

16、在一个月内报工程部。三.分项分包工程及甲供材料报表1.各施工单位中标工程约定或施工合同约定的甲供材料必须在用料前一个月提供材料清单,向工程部申报材料需求计划。2. 已确定由业主分包的分项工程,施工和监理单位必须认真核定分项分包界限范围,并提出范围界定的文字条款及制约措施,于工程动工前一周内报工程部,否则一切事情由施工单位承担。注:各施工、监理单位必须严格遵守本规定。五、工程施工现场签证管理办法为规范工程施工现场签证管理工作,确保工程施工现场签证工作处于受控状态,特制定本办法。一.职责分工1.工程部派驻栋号代表(简称甲方代表)负责工程施工现场签证工作的管理与实施。2.工程施工方(简称乙方)负责对

17、甲方下达的指令或需由乙方签证的文件的签证。二.签证工作内容1.基础开挖到满足设计要求时,必须进行签证确认。2.合同以外的土方工程。3.施工图和设计变更以外的工程内容。4.项目部确定的必须通过签证才予以确认的。5.工程施工合同中约定必须签认的。6.法律、法规及现行有效标准规定必须签证的。三.现场签证参加人员甲方代表、甲方预算员、乙方代表、监理单位代表。四.现场签证单填写要求所有工程量必须经现场测量后填写,到场人员必须当场在现场签证单上签字或当场在记录的原始数据上签字,后补签签证单。现场签证单一式四份,甲方工程部、成本部、监理单位、乙方各留一份,现场签证单必须在一个星期之内四方签字盖章完毕,否则签

18、证单视同无效。签证原则上不允许签计时工,如有特殊临时用工情况,必须列明用工人数及用工时间。附:现场签证单项目现场签证单施工单位: 所属合同: 编号:事项名称适用范围提出时间:提出部门: 工程管理部 乙方 营销部签证类型施工中各种技术措施 设计变更导致的返工及技术处理措施费 土方驳运 机械进出场赶工措施 配合销售 配合四大公司 其他(须说明):签证原因施工 前签 证内 容 工程管理部主办人:估价乙方估价:主办人:审 批会 签工程管理部经理成本经理分管副总总经理下发签收工程管理部(盖章)监理(盖章)施工单位(盖章)施 工 后完成情况签证实施时间:监理工程师执行情况意见:工程管理部主办人审核:施工单

19、位: 盖章:时间 监理工程师:盖章:时间 甲方工程管理部经理:盖章:时间 五.现场签证程序1.乙方提出签证申请 甲方、监理单位同意进行签证,甲方代表(栋号负责人)组织相关人员现场进行工程量测量、签字确认。2.乙方填写现场签证单(现场签证单必须使用国家统一标准规范表格) 各单位必须签字盖章并留存 乙方对签证单做一份完整预算作为结算依据。六.现场签证结算方式1.单体施工单位分三个阶段分别办理签证结算。即基础部分、主体结构部分和安装及装修部分。每个阶段在正式验收前施工单位必须将结算资料提交到甲方成本部,否则停止拨付工程进度款。2.外网、道路、景观及零星工程合同外签证,每月20日前必须将上月完成的签证

20、结算资料,并按“一单一价”原则完成费用结算,汇总表每月25日与月进度表同时上报甲方、成本部,逾期上报不予结算。七.签证的效力1.乙方应予提报签证的文件,但未经甲方签证的,均属无效。已实施未经签证所产生的经济责任由乙方承担。乙方对甲方的指令确有异议(拒签),在甲方坚持要求执行时,乙方应予以执行,因指令错误发生的费用和给乙方造成的损失由甲方承担,延误的工期相应顺延。因拒不执行指令而造成的损失则由乙方承担。2.凡签证责任人未按法律、法规、现行有效标准及合同约定时间内对对方提出的文件予以签证或签复的,应视为要求已被确认,由此产生的责任由甲方承担。八.例外处置1.必要时,甲方可发出口头指令,施工方对甲方

21、的口头指令应予以执行。但乙方应在48小时内提出书面文件,甲方必须签证确认。2.在特殊情况下,乙方有权要求甲方下达指令的要求,并将需要的理由和迟误的后果书面通知甲方,甲方在48小时内不予下达或答复,应承担由此造成的经济支出及顺延的工期,赔偿乙方的有关损失。九.本办法自行文之日起执行,由工程部负责统一解释。六、施工用电管理规定为加强施工用电的管理,保障安全用电,规范施工用电行为,特制定本办法:1.所有施工及配合施工单位用电均由工程部统一管理,用电单位必须持用电方案经工程部审核批准,并严格按批准方案认真组织施工,并做好统一用电分单位的台账记录。方案未经工程部批准,擅自接电者,处以500-1000元罚

22、款,并承担当月表与总表的全部差额。2.各用电单位用电安装及维护人员,必须持证上岗,无电工上岗证者不得进行该项工作。3.一级配电柜内,必须使用计量合格的电表进行计量,并对各自的电表计量负责,工程部有权要求用电单位对所用电表重新进行校验。如经检查发现由于私自改动接线方式,造成电表计量不准或倒走,一律按窃电论处。4.电费的收取。抄表日期:每月20-25日,按照供电局电费单据实收取,在每月进度款中予以扣除。5.各用电单位对各自的用电线路负有维护管理责任,应经常对所属用电线路进行检查,发现安全隐患,立即整改。若用电线路存在安全隐患,而不能得到及时整改,工程部将停止供电。七、施工用水管理规定为规范施工用水

23、行为,切实维护用水单位的利益,特制定此管理办法,凡用水单位均应严格遵守。1任何单位用水必须报经工程部批准,方可进行用水管道的连接,并装表计量,水表初始读数报工程部备案。严禁任何单位和个人私接取水管道,违者处罚300500元。2任何用水点必须安装水表进行计量,并在每月20日将水表读数报至工程部,水费依此据实收取。所报水表读数如不属实,按实际用水量两倍收取水费。3严禁在给水管道上直接管道泵,水压不足时应设置储水池再经加压设备进行提升,且进水管必须高于储水池水面。违反此条者按市水务处罚规定处罚。4用水单位对用水管道有维护管理的义务。对用水管道的任何破坏造成水量损失,当月分摊水量全部由该用水单位承担;

24、且用水单位必须及时修复用水管道,若未能及时修复,当月施工水损费用由该事故用水单位全部承担。八、监理工作管理规定为加强工程管理,提高工程投资效益,现就监理单位的授权和管理做出如下规定:1凡属投标、议标、邀请招标等进入本公司承监的监理公司,都必须遵循本规定。2凡属承监本公司工程的监理单位,由本公司工程部根据工程的性质和特点,对工程质量、工程进度、工程成本控制授予监理单位施工组织、施工管理、工作协调和对施工单位进行违规处罚的权利。监理单位必须对所监理的工程质量、施工安全、工程进度和成本控制负责。3凡属承监本公司工程的监理单位,在工程开工前第一次工地例会后一周内必须书面向工程部呈报合格详细的监理规划,

25、工程部三天之内提出修改意见,总工办在二天内提出批复意见。总工办批复之日为监理服务合同有效起始之时。4凡属承监本公司工程的监理单位,必须配套必要的平行检验工具,实行日常平行检验,并认真填报工程缺陷统计报表,若不申报缺陷统计报表或不具备基本检验手段,则视为未履行平行检验,本公司将保留经济索赔的权利。5凡属承监本公司工程的监理单位,必须积极支持施工单位争创优质无通病工程,切实保证施工合同约定的工程质量等级,则视为监理单位违约,本公司将保留经济索赔的权利。6凡属承监本公司工程的监理单位,必须对所监理工程中所有的隐蔽工程进行见证,若发现隐蔽记录不实或不合格工程隐蔽,则由监理单位承担返工损失10的经济责任

26、。7凡属承监本公司工程的监理单位,必须对所监理工程中的关键部位进行旁站,若所承监的关键部位发生质量事故,经查实监理人员未履行旁站,则由监理单位承担返工损失10的经济责任。8凡属承监本公司工程的监理单位,必须认真编写监理月报、阶段监理报告、项目监理工作总结及监理日志,本公司工程部现场代表将不定期进行抽查,若发现监理单位不重视,不编报,每缺一项处罚监理责任人200元。9凡属承监本公司工程的监理单位,必须督促施工单位及时整理验收资料,保证房屋工程预验收二个月内领回工程竣工验收备案证,若所承监的工程二个月被无法竣工备案,则视为监理单位违约,本公司将保留经济索赔的权利。希望项目监理单位,严格按照国家监理

27、规范运作,确保监理工作循序有效。本规定若与国家监理规范不符之处,以国家监理规范及相关法律法规为准。九、合同管理一、合同编号1合同主办人(部门)组织编制合同文本,成本部负责编写合同中的经济性条款。2总工办、成本部全面审核合同各项条款的严密性,规范性。二、合同的审批1合同主办人(部门)上报合同审批资料,完整的合同资料应包括乙方盖章的合同正本,2份副本。2对5万元以上的合同必须附上招标全过程内容:招标文件,施工单位投标书,决算备忘。3对5万元以下,3万元以上不进行招投标的工程或材料设备选购合同,应附上货比三家的具体资料及情况说明。4若发生工程、材料设备应招投标项目而未招投标的情况,主办人必须办理“免

28、招标项目审批”的相关手续。(见免招投标项目审批程序)5土建施工合同、监理合同经过相关文字的编号后由工程部经理填写合同审核单交给总经办,向相关部门(总工办,成本部,财务部)传阅,如有问题,即时更改。6各部门审核后,由总经办分别送到分管的副总、总经理审批。7总经理审核同意后, 财务部同意盖章,总经办编号并保存原件(原件交档案室),同时复印下发到成本部、工程部、财务部。8档案室保存合同正本一份,总经办保存副本一份。9合同审批流程主办人工程部经理审核总经办成本部财务部总工办分管副总总经理审批财务盖章总经办编号下发各部门复印件原件保存档案室见:_项目合同(协议)审批表项目合同(协议)审批表项目名称主办人

29、合 作 方合同价(含下浮):是否招投标:下浮率:工程部/区域营运中心职责及意见主办人意见一、 主办人简述签约原由及过程二、 超过5万元的工程材料合同应履行招投标手续并附上过程备忘及资料部门经理意见 区域营运中心意见与设计相关的工程需经区域营运中心复核市场营销部意见与营销相关的费用需经市场营销部签字确认法律顾问意见财务管理部意见审核预算及合同条款需经成本经理、财务经理共同审核副总经理意见总经理意见区域中心领导意见十、工程资料管理工程档案是指在开发过程当中与工程实物、规划放线、综合管网、绿化园林、道路、智能系统、天然气、自来水、消防、强电、竣工图、现场签证、房屋备案证等资料的总称。包括工程档案的收

30、集、分类、编制、存档、查阅、保密及作废等方面的管理。工程部必须向档案室上交资料原件,包括:1各楼栋(或配套项目)的规划放线通知单(或由总工签署的综合管网、道路等图纸原件),必须加盖项目部印章。2开工报告3原始地形标高4各部分验收单(如:基础、主体竣工验收单等)5送交城建档案馆资料回复(复印件)6办理房屋备案的原件(建设方2份,施工方2份,主管部门1份)7房屋与物业公司移交的相关手续8房屋维修与回访制度9楼栋的总结(质量、安全)十一、工程质量管理规定1各施工单位应当认真贯彻国务院建设工程质量管理条例和工程建设标准强制性条文,建立质量管理机构,设置专职质检员,建立质量责任制,强化工程质量管理,对各

31、自施工工程范围的施工质量负责。 2施工单位应按照新修订的建筑工程施工质量验收系列规范的标准,控制工程质量,按照“验评分离、强化验收、完善手段、过程控制”的指导思想,采取有效的手段,加强施工过程中的质量控制。各施工单位项目经理为质量的第一责任人。 3业主要求总承包单位按照本工程的总体质量目标参与全部工程质量管理,总承包单位应按照总体质量目标,针对充分满足使用功能、设计效果和观感质量,全面提高工程质量整体水平的目的,提出合理化建议,各分包施工单位应给予配合执行。总承包单位配合监理单位加强施工单位自身质量管理能力,充分强化和调动各施工单位的质量意识和积极性,实现全员、全过程的质量管理。 4为了确保工

32、程质量达到优质标准,每周至少定期一次由监理组织,业主、总包单位和各分包单位责任人参加质量检查,对各施工单位本周完成的工程质量进行评定,对不合格工程或质量隐患下达整改指令,并将评定结果在监理例会上通报。 5各分包施工单位应服从总包单位质检员的各项口头或书面的整改要求,对不服从管理的施工单位,总包单位应报业主和监理,经批准后可采取强制措施。 6各分包单位必须编制分项工程作业设计或施工方案,由总包单位报业主和监理单位审核后实施,方案必须符合工程总体质量目标要求。 7各分项分部工程所用原材料、成品、半成品必须符合国家相关质量检验标准、设计和相关合同文件要求,材料进场时,提供产品合格证和有效质量证明文件

33、,按照规定需要复检的材料,必须有施工单位和监理方见证取样,并送具有检测资质的单位检验。 8对施工单位私自更换材料、成品、半成品的品牌或自行更换具有同样效能的材料的行为,一经发现监理单位将给予严厉处罚,并对已施工的部位予以返工处理。 9施工过程中的上一道工序未经验收,不得进入下道工序的施工,监理单位组织施工单位责任人对分项工程的工序节点和成品验收,验收时必须先向监理报验,并提前24小时向监理单位送报验材料。 10工程施工技术资料是施工质量可追溯的依据,各单位应该与工程同步,及时有效的整理,要求项目齐全,内容具体,手续完备,真实、准确、可靠。工程资料的填写按照国家标准建设工程文件归档整理规范GB/

34、T0503282001和湖北省建筑工程施工统一用表的规定整理填写。 11工程竣工时,各施工单位必须交业主四套完整的竣工资料(包括音像资料),其中一套必须是原件,复印件必须字迹清晰,有关签字完整有效。十二、施工现场安全文明管理规定为规范施工现场管理,切实做好安全文明施工,特制订本规定,凡属参加东风阳光城建设的各施工单位,都必须遵守本规定,各参与承监的监理单位均有责任督促施工单位严格执行本规定。 1.工程开工前施工单位必须按业主提供的平面图在指定区域内详细规划和合理布置现场办公、地材堆场、加工制作区域,并绘图公布于醒目位置,现场实物应与规划相符。 2.施工现场实行封闭管理,围护墙或栅栏高度不低于2

35、m,入口处应美观大方,严禁乱张乱贴。 3.施工现场道路保持畅通,道路必须平整硬化,满足载重卡车通行,并保持日常整洁。 4.工程施工至二层(含二层)时必须采用2000目密网封闭作业,脚手架搭设必须复核规范要求,提升设备必须经安检合格后方可使用。 5.施工现场必须保证排水畅通,施工污水应通过简易沉淀池后方可进入小区排水系统。出入车辆必须冲洗干净,严禁带泥出入。 6.现场施工材料必须分类堆放,并有醒目标识,严禁混堆乱放。 7.现场临时办公环境应美观大方,设施整洁,卫生设施齐全,禁止使用干厕,严禁现场搭建施工住房。 8.施工现场必须有醒目的标牌标识工程规模,工程造价,开(竣)工日期,建设单位、监理单位

36、、设计单位、施工单位负责人,施工单位安全员和质检员。 9.严格执行行政主管部门制订的安全文明施工管理细则,确保施工安全,争做文明样板工地。 10.任何单位和个人都必须遵守本规定,违者按违规处罚。十二、工程质量问题(事故)处理规定一.为了规范工程管理,对质量问题(事故)的调查处理,根据有关建筑工程质量法律、法规规定,结合工程管理的具体情况,制定本规定。二.建筑工程质量问题(事故)的分类:1.质量问题的分类1)一般质量问题:不影响建筑物的近期使用,也不影响建筑物结构的承载力、刚度及完整性,但却影响美观或耐久性。2)较严重质量问题:不影响建筑物结构的承载力,却影响建筑物的使用功能或使结构的使用功能下

37、降,有时还会使人有不舒适和不安全感。3)严重质量问题:影响建筑物结构的承载力或使用安全。 2.质量事故分类:1)一般质量事故:由于勘察、设计、施工过失等,造成直接经济损失在伍仟元以上(含伍仟元)、十万元以下的。严重质量问题大面积出现或建筑物倾斜超过设计和规范允许值造成建筑结构临近破坏或局部破坏,损失在十万元以下的,也可当作一般质量事故来处理。2)重大质量事故:其分类按建设部号部长令的规定分类。三.质量问题(事故)上报处理程序:1.一般质量问题:由责任监理工程师填发监理记录,监督责任方处理并检查验收。 2.较严重质量问题:1)责任监理工程师签发整改通知书,并报总监工程师。若需审查整改方案,应在整

38、改通知中注明。 2)责任监理工程师收到责任方报来的整改完成报告书后,应及时检查验收。3.严重质量问题:1)责任监理工程师签发整改通知书,并及时报总监工程师,经总监工程师同意发局部暂停施工通知。2)责任监理工程师收到有关方的调查处理方案后,立即初审上报工程部。调查处理方案必须经监理方总监代表及设计部门审核认可。3)调查处理方案经设计部门审核签字后报告工程部及监理单位总监代表。4)工程部和总监代表分别签署责任追究意见后,由总监代表签发复工通知书。4.质量事故:1)责任监理工程师责成参建有关方填写并上报工程质量事故报表。 2)责任监理工程师立即报工程部,工程部根据事故严重程度和范围大小等因素决定调查

39、处理程序。一般情况下组织本公司技术部及设计单位现场分析事故情况,提出处理方案,经设计部门签字认可后,责任方无偿组织施工。3)经调查若属于重大质量事故的,必须立即报告行政主管部门(当地工程质量监督站),由当地建设主管部门组织专家组论证,提出处理意见,报请设计部门修改设计。4)专家论证意见和修改设计完成后,由总监代表签发复工通知书。十三、工程质量问题(事故)处理规定一.为了规范工程管理,对质量问题(事故)的调查处理,根据有关建筑工程质量法律、法规规定,结合工程管理的具体情况,制定本规定。二.建筑工程质量问题(事故)的分类:1.质量问题的分类1)一般质量问题:不影响建筑物的近期使用,也不影响建筑物结

40、构的承载力、刚度及完整性,但却影响美观或耐久性。2)较严重质量问题:不影响建筑物结构的承载力,却影响建筑物的使用功能或使结构的使用功能下降,有时还会使人有不舒适和不安全感。3)严重质量问题:影响建筑物结构的承载力或使用安全。 2.质量事故分类:1)一般质量事故:由于勘察、设计、施工过失等,造成直接经济损失在伍仟元以上(含伍仟元)、十万元以下的。严重质量问题大面积出现或建筑物倾斜超过设计和规范允许值造成建筑结构临近破坏或局部破坏,损失在十万元以下的,也可当作一般质量事故来处理。2)重大质量事故:其分类按建设部号部长令的规定分类。三.质量问题(事故)上报处理程序:1.一般质量问题:由责任监理工程师

41、填发监理记录,监督责任方处理并检查验收。 2.较严重质量问题:1)责任监理工程师签发整改通知书,并报总监工程师。若需审查整改方案,应在整改通知中注明。 2)责任监理工程师收到责任方报来的整改完成报告书后,应及时检查验收。3.严重质量问题:1)责任监理工程师签发整改通知书,并及时报总监工程师,经总监工程师同意发局部暂停施工通知。2)责任监理工程师收到有关方的调查处理方案后,立即初审上报工程部。调查处理方案必须经监理方总监代表及设计部门审核认可。3)调查处理方案经设计部门审核签字后报告工程部及监理单位总监代表。4)工程部和总监代表分别签署责任追究意见后,由总监代表签发复工通知书。4.质量事故:1)

42、责任监理工程师责成参建有关方填写并上报工程质量事故报表。 2)责任监理工程师立即报工程部,工程部根据事故严重程度和范围大小等因素决定调查处理程序。一般情况下组织本公司技术部及设计单位现场分析事故情况,提出处理方案,经设计部门签字认可后,责任方无偿组织施工。3)经调查若属于重大质量事故的,必须立即报告行政主管部门(当地工程质量监督站),由当地建设主管部门组织专家组论证,提出处理意见,报请设计部门修改设计。4)专家论证意见和修改设计完成后,由总监代表签发复工通知书。十四、工程质量验收标准建筑工程质量只要是指反映建筑工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐久性能、环境保护

43、等方面所有明显和隐含能力的特性总和。验收是建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复检,根据相关标准以书面形式对工程质量达到合格与否做出确定。建筑工程施工质量应按下列要求进行验收:1建筑工程施工质量应符合本标准和相关专业验收规范的规定。2建筑工程施工应符合工程勘察、设计文件的要求。3参加工程施工质量验收的各方应具备规定的资格。4工程质量的验收均应在施工单位自行检查评定的基础上进行。5隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。6涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。7检验

44、批的质量应按主控项目和一般项目验收。8对涉及结构安全和使用功能的重要分部工程应进行抽样检测。9承担见证取样检测及有关结构安全检测的单位应具有相应资质。10工程的观感质量应有验收人员通过现场检查,并应共同确十五、竣工验收规程一目的确定工程如期验收,达到国家验收规范要求。二职责工程部经理负责组织预验收、竣工验收,主持预验收,审核竣工资料,并通知其他有关部门参加预验收、竣工验收。三程序1验收依据:国家有关设计、施工及验收规范、规程、质量检验评定标准、施工图纸及有关资料。2单位工程验收分两次:预验收和竣工验收。工程临近完工,工程部责任人与施工单位总负责人协商,确定计划预验收日期。工程部责任人督促施工单位在计划预验收日期十天前组织有关

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
