收藏 分销(赏)

屋面维修施工方案.doc

上传人:天**** 文档编号:2045341 上传时间:2024-05-14 格式:DOC 页数:10 大小:119.50KB 下载积分:8 金币
下载 相关 举报
屋面维修施工方案.doc_第1页
第1页 / 共10页
屋面维修施工方案.doc_第2页
第2页 / 共10页


点击查看更多>>
资源描述

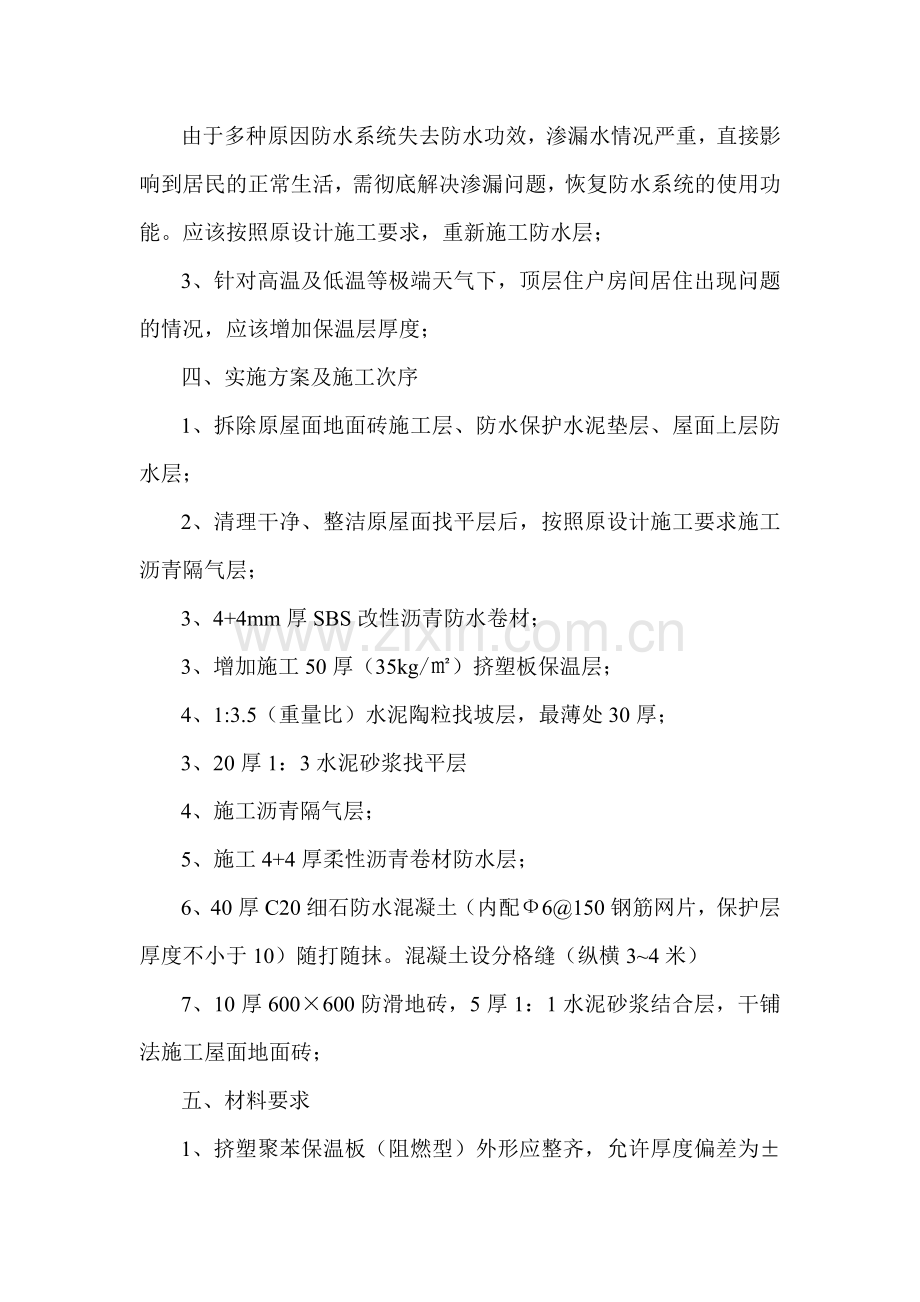

屋面维修施工方案 一、本工程现状 本工程为高层住宅楼屋面,屋面面积约1000㎡,面层为地面砖上人屋面。出现问题为:1、屋面防水渗漏,影响顶层住户的正常居住使用;2、屋面地面砖空鼓、翘起严重,已经失去上人和保护防水层的需要;3、原施工设计的屋面保温层较为保守,顶层住户的节能保温达不到最佳使用效果; 二、本工程出现问题的原因 地面砖空鼓翘起的原因为:1、屋面地面砖原来施工采取湿铺法,在屋面高温暴晒情况下水泥垫层出现空鼓;2、屋面地面砖的材质不适合在高温暴晒环境; 防水渗漏的原因:1、原防水层保护层开裂,撕拉防水层断裂;2、防水层收口未采用压条,直接射钉固定;3、原卷材防水层搭接部位粘接胶层老化,搭接处形成线形缝隙,造成渗漏窜水,渗漏至保温层再到室内;4、出屋面各种排气管道密封老化开裂,雨水沿管壁直接进入防水层造成室内渗漏; 三、问题解决方案和基本要求 1、屋面砖空鼓处理 针对屋面砖出现问题原因和屋面整体维修的需要,处理采取更换屋面砖材质采取干铺法施工; 2、屋面防水的维修处理 由于多种原因防水系统失去防水功效,渗漏水情况严重,直接影响到居民的正常生活,需彻底解决渗漏问题,恢复防水系统的使用功能。应该按照原设计施工要求,重新施工防水层; 3、针对高温及低温等极端天气下,顶层住户房间居住出现问题的情况,应该增加保温层厚度; 四、实施方案及施工次序 1、拆除原屋面地面砖施工层、防水保护水泥垫层、屋面上层防水层; 2、清理干净、整洁原屋面找平层后,按照原设计施工要求施工沥青隔气层; 3、4+4mm厚SBS改性沥青防水卷材; 3、增加施工50厚(35kg/㎡)挤塑板保温层; 4、1:3.5(重量比)水泥陶粒找坡层,最薄处30厚; 3、20厚1:3水泥砂浆找平层 4、施工沥青隔气层; 5、施工4+4厚柔性沥青卷材防水层; 6、40厚C20细石防水混凝土(内配Ф6@150钢筋网片,保护层厚度不小于10)随打随抹。混凝土设分格缝(纵横3~4米) 7、10厚600×600防滑地砖,5厚1:1水泥砂浆结合层,干铺法施工屋面地面砖; 五、材料要求 1、挤塑聚苯保温板(阻燃型)外形应整齐,允许厚度偏差为±5%,且不大于4mm;密度到位;导热系数≤0.03。板材搬运时应轻拿轻放,防止损伤断裂、缺棱掉角。材料进场时必须有出厂合格证及相关的检测报告。 2、水泥陶粒中的水泥应采用32.5普通硅酸盐水泥,出厂证明及复试合格;陶粒内不得含有有机杂质,粒径不大于25mm,且不大于层厚的1/2。 4、水泥砂浆找平层中的水泥选用32.5普通硅酸盐水泥;砂为中粗砂,含泥量不大于3%;1:3为水泥与砂的体积比。 5、SBS改性沥青防水卷材 5.1、进场的防水卷材应有产品合格证和性能检测报告。 5.2、材质选择新疆名优产品,如天山、众禹等; 5.3、SBS改性沥青防水卷材贮存注意事项: 1)应贮存在阴凉、通风的室内,严禁接近火源、热源;合成卷材应避免与化学介质及有机溶剂等有害物质接触,并有相关的安全消防措施。 2)应防止卷材受潮,卷材如放在易受潮的地方,应架空放置,且卷材堆放高度不应超过1.5m。 6、地面砖应采用广场砖系列,最好采用石材砖; 六、主要施工工艺 6.1 保温层 6.1.1挤塑聚苯保温板为块体材料,铺设前应将屋面上的建筑垃圾和杂物清理干净,余洞封堵,出屋面的管根处用砼分两次堵严,水落口安装完毕,找坡位置确定,并清除积水(必须避开雨天施工以防内部积水)。 6.1.2铺设时,遇有缺棱掉角、破碎不齐的,应锯平拼接使用。 4.1.3保温材料应紧靠基层表面,用界面剂砂浆按间距400进行50宽条贴铺平、垫稳,接缝处应用同类材料碎屑填嵌饱满。 6.2 水泥陶粒找坡层 6.2.1 根据水泥:陶粒=1:3.5的重量配合比搅拌水泥陶粒,要求拌合料拌和必须均匀,颜色一致,加水量要严格控制,在铺设时不至于出现泌水现象。找坡层留设25mm宽的排气槽(间距不大于6米)且通向出屋面的排风孔及烟道口,槽内临时填聚苯条,待水泥陶粒满足强度后拔出聚苯条然后填满干陶粒,以此作为贯穿通转的排气槽。 6.2.2 根据建筑图中水落管的位置及散水方向,进行找泛水;先做样墩,后铺设,最薄处30mm,铺设顺序从一端开始退着向另一端进行; 6.2.3 水泥陶粒铺设时采用滚筒或振动器压实,压完后注意养护,常温条件下,其养护时间不应少于2天,待其凝固且无潮湿后方可进行砂浆找平层施工。 6.2.4 由于屋面施工可能遇有雨天,因此必须将屋面做成排气屋面,以避免防水层下部水份汽化造成防水层起鼓破坏,避免保温层含水率过高造成保温性能降低。排气道间距以屋面面积不大于每36㎡设置一个排气孔。 6.3 水泥砂浆找平层 6.3.1 找平层在铺设前应将水泥陶粒层清理干净。 6.3.2 检查出屋面管与楼板处的节点是否严密,若发现问题应及时用水泥砂浆将四周堵严,进行密封处理。 6.3.3 找平层铺设厚度为20mm,表面抹平后应二次压光,充分养护,不得有酥松、起砂、起皮现象。 6.3.4 找平层应设置分格缝,缝宽宜为20mm,其间距按排气槽位置,另外,在女儿墙及出屋面部分的根部出500也应设置分格缝,分格缝应嵌填密松散材料(干砂)。 6.3.5 水泥陶粒找坡层、水泥砂浆找平层分层所留的分格缝应上下垂直,在一条直线上,兼做排气槽,且均通向排气孔。 6.3.6所有转角处及出屋面的根部均应抹成圆弧形,其半径不小于50mm。 6.4 屋面管口处理 6.4.1 出屋面的雨水管口及排水管安装完毕后应凿毛、湿润基层并使用高标号膨胀砼分两次灌入,振捣密实并注意养护,管口周边半径500mm范围内用细石砼进行找坡平整,再进行砂浆找平、压光。 6.4.2 所有出屋面管道及排气管的根部均做成圆弧形。 6.5 SBS改性沥青防水卷材 6.5.1工艺流程:干燥基层表面清理、修补→基层处理剂→节点附加增强处理→定位弹线→铺贴卷材→收头处理、节点密封→清理、检查、修整→隐检→下一道工序施工。 6.5.2基层表面应干燥,基层用与卷材及胶粘剂的材性相容的基层处理剂。 6.5.3先进行节点、附加层及屋面转角处的处理,然后由屋面最低标高向上施工,尽量减少搭接。 6.5.4防水卷材应平行于最高处方向铺贴,铺贴方法为热熔法。 6.5.5铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开,相临两幅卷材搭接应错开不小于500mm,搭接缝应顺流水方向,搭接宽度均100mm,并热熔封边。铺贴卷材时应弹出标线,保证卷材搭接宽度和铺贴顺直。 6.5.6立面处卷材收头:立面部位、设备基础根部卷材铺贴前,应先进行试铺,将立面卷材长度留足入凹口,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完毕后,将立面的卷材端头裁齐于凹口,然后用0.3厚的白铁皮作压条钉压固定,最大钉距不应大于500mm,使卷材端头固定在墙上的凹口内(具体详见附图),并用密封膏封口。 6.5.7 出屋面排气管道:伸出屋面排汽管根部应增设附加层,上端用金属箍固定,最后用密封材料密封。 6.5.8 落水口:根据屋面施工图落水口的位置,进行铺贴,注意与落水口之间的密封,在水落管上口防水卷材深入落水口的深度不得小于50mm。 6.5.9防水卷材严禁在雨天施工,遇有五级以上大风时应停止施工,遇雨天应采取遮盖措施。 6.6屋面面层:1:1水泥砂浆卧底,从高处往低处铺设,先最高处铺2~3行砖,然后拉纵横通线(分隔缝另定),每块砖应跟线,铺彩色砖,在找正、找直、找方后,砖上垫木板,用橡皮锤敲实,再用水平尺检查其平整度。最后用砂填满砖于砖之间的缝隙,然后用扫帚扫净,立面墙不贴砖。 七、质量保证 7.1 屋面工程施工中应做分项工程的交接检查及隐检;未经检查验收,不得进行后续施工。 7.2 屋面坡度必须准确,找平层平整度不得超过5mm,不得有酥松、起砂、起皮等现象,配合比应符合要求。 7.3 防水层的施工由专业队伍进行,并持证上岗。不得有过敏病患的施工人员操作。 7.4 防水层施工中,每一道防水层完成后,应由专人检查,合格后方可进行下一道施工。防水层不得有裂纹、脱皮、流淌、鼓泡、皱皮等现象。 7.5 防水层厚度应符合要求7。 7.6 SBS改性沥青防水卷材由专业队伍施工。 7.7 屋面排气孔及分格缝按规定设置。 7.8 防水层完成后可采用淋雨试验观察(2h以上),确认屋面无渗漏,合格后可进行下道工序施工。 7.9 屋面砖要求排版正确、带线施工、铺贴牢固。 7.10 屋面水泥砂浆找平要求分隔缝正确、缝宽均匀、铺厚一致、表面抹光有观感、养护到位。 八、安全保证及文明施工 8.1施工人员均需经过安全教育培训,穿具有安全性的软底鞋。 8.2要求屋面上作业人员文明施工,不得随意向下乱丢施工材料及建筑垃圾,以免下面伤人。专业防水施工人员必须有防护、防毒的自身保护意识及措施。 8.3屋面周边及有孔洞的部位必须进行防护及覆盖。 8.4制定文明施工制度,划分环卫包干区,做到责任到人。施工班组长必须对班组作业区的文明现场负责。坚持谁施工,谁清理,做到工完场清。下班前必须清理干净。 8.5防水材料要存放在库房内,不要长时间将材料放置在露天下,搬运时要轻放。 8.6所有防水材料堆放及操作地点要备好、备齐消防用灭火器。 九、成品保护 9.1已施工完成的防水层,要及时采取保护措施,操作人员不得穿带钉鞋作业,不得有带锐的物品堆放于防水层面,现场严禁吸烟。 9.2防水层施工完成后,及时隐检并进行其保护面层的施工。 9.3加强水泥砂浆找平层的养护工作,确保其强度达标。 9.4注意各分项施工的配合,争取施工成品的完好。 十、排气管施工示意图 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。 二.培训的及要求培训目的 安全生产目标责任书 为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标: 一、目标值: 1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。 2、现金安全保管,不发生盗窃事故。 3、每月足额提取安全生产费用,保障安全生产投入资金的到位。 4、安全培训合格率为100%。 二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥; 9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育; 11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
