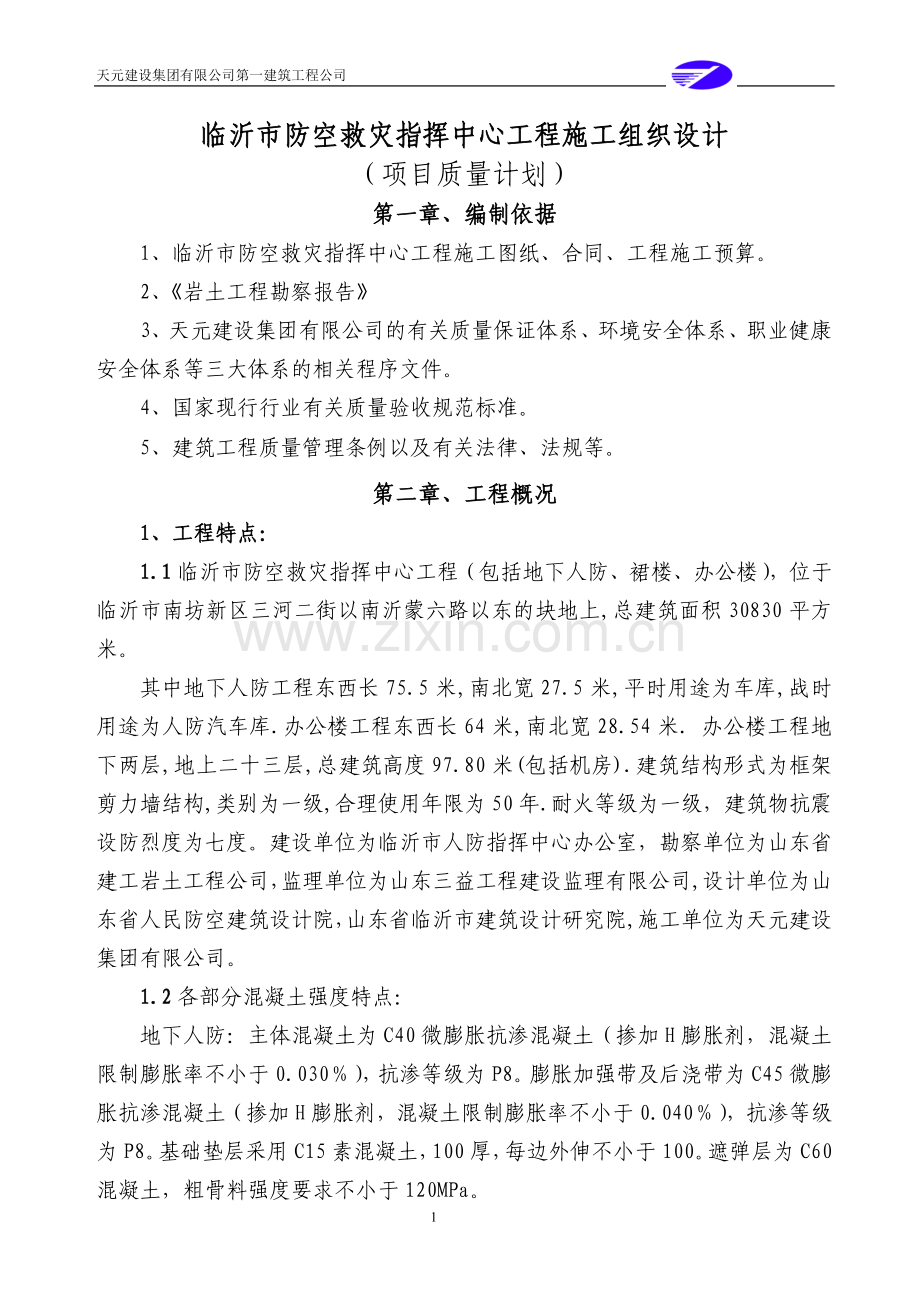

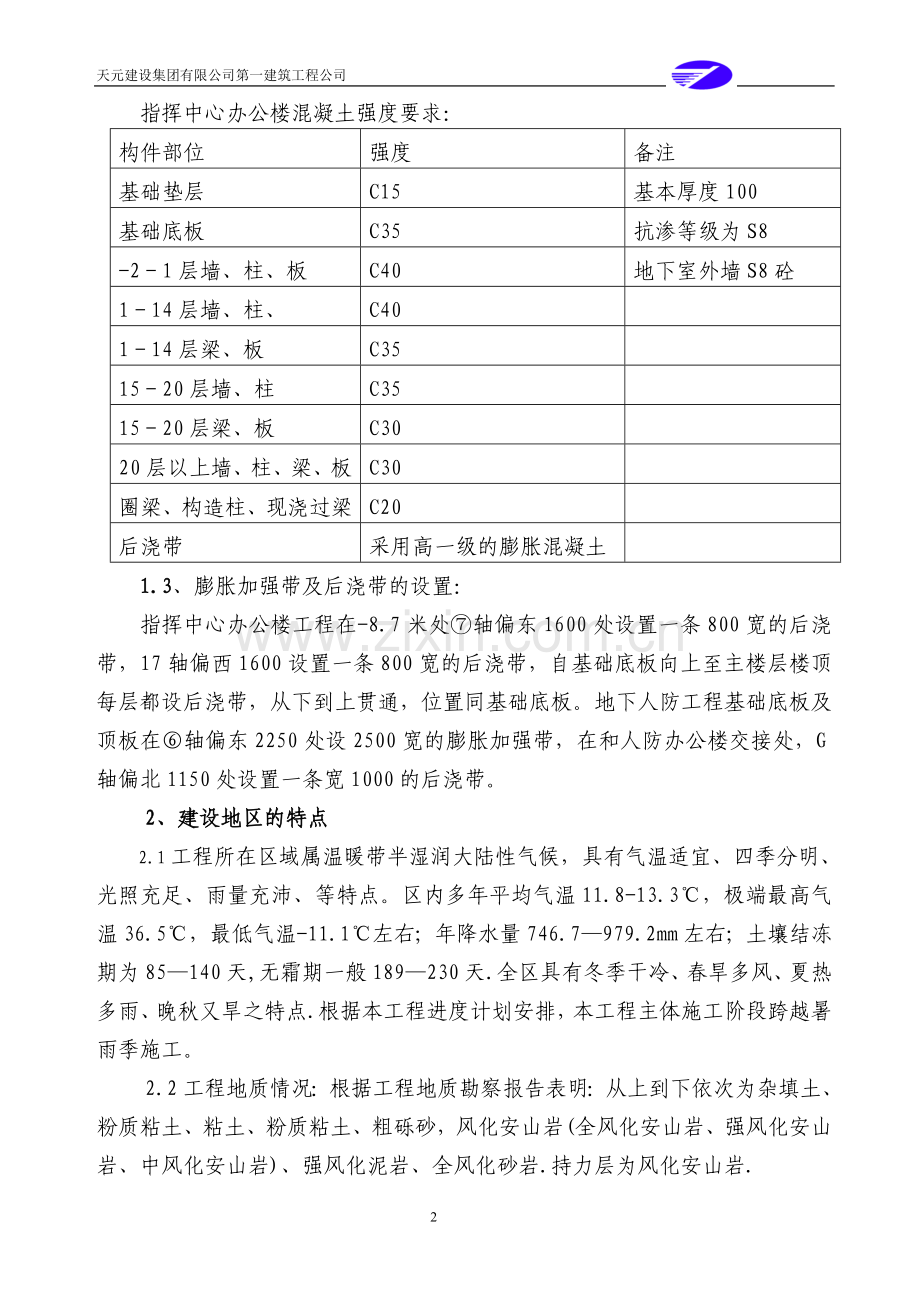

天元建设集团有限公司第一建筑工程公司 临沂市防空救灾指挥中心工程施工组织设计 (项目质量计划) 第一章、编制依据 1、临沂市防空救灾指挥中心工程施工图纸、合同、工程施工预算。 2、《岩土工程勘察报告》 3、天元建设集团有限公司的有关质量保证体系、环境安全体系、职业健康安全体系等三大体系的相关程序文件。 4、国家现行行业有关质量验收规范标准。 5、建筑工程质量管理条例以及有关法律、法规等。 第二章、工程概况 1、工程特点: 1.1临沂市防空救灾指挥中心工程(包括地下人防、裙楼、办公楼),位于临沂市南坊新区三河二街以南沂蒙六路以东的块地上,总建筑面积30830平方米。 其中地下人防工程东西长75.5米,南北宽27.5米,平时用途为车库,战时用途为人防汽车库.办公楼工程东西长64米,南北宽28.54米. 办公楼工程地下两层,地上二十三层,总建筑高度97.80米(包括机房).建筑结构形式为框架剪力墙结构,类别为一级,合理使用年限为50年.耐火等级为一级,建筑物抗震设防烈度为七度。建设单位为临沂市人防指挥中心办公室,勘察单位为山东省建工岩土工程公司,监理单位为山东三益工程建设监理有限公司,设计单位为山东省人民防空建筑设计院,山东省临沂市建筑设计研究院,施工单位为天元建设集团有限公司。 1.2各部分混凝土强度特点: 地下人防:主体混凝土为C40微膨胀抗渗混凝土(掺加H膨胀剂,混凝土限制膨胀率不小于0.030%),抗渗等级为P8。膨胀加强带及后浇带为C45微膨胀抗渗混凝土(掺加H膨胀剂,混凝土限制膨胀率不小于0.040%),抗渗等级为P8。基础垫层采用C15素混凝土,100厚,每边外伸不小于100。遮弹层为C60混凝土,粗骨料强度要求不小于120MPa。 指挥中心办公楼混凝土强度要求: 构件部位 强度 备注 基础垫层 C15 基本厚度100 基础底板 C35 抗渗等级为S8 -2-1层墙、柱、板 C40 地下室外墙S8砼 1-14层墙、柱、 C40 1-14层梁、板 C35 15-20层墙、柱 C35 15-20层梁、板 C30 20层以上墙、柱、梁、板 C30 圈梁、构造柱、现浇过梁 C20 后浇带 采用高一级的膨胀混凝土 1.3、膨胀加强带及后浇带的设置: 指挥中心办公楼工程在-8.7米处⑦轴偏东1600处设置一条800宽的后浇带,17轴偏西1600设置一条800宽的后浇带,自基础底板向上至主楼层楼顶每层都设后浇带,从下到上贯通,位置同基础底板。地下人防工程基础底板及顶板在⑥轴偏东2250处设2500宽的膨胀加强带,在和人防办公楼交接处,G轴偏北1150处设置一条宽1000的后浇带。 2、建设地区的特点 2.1工程所在区域属温暖带半湿润大陆性气候,具有气温适宜、四季分明、光照充足、雨量充沛、等特点。区内多年平均气温11.8-13.3℃,极端最高气温36.5℃,最低气温-11.1℃左右;年降水量746.7—979.2mm左右;土壤结冻期为85—140天,无霜期一般189—230天.全区具有冬季干冷、春旱多风、夏热多雨、晚秋又旱之特点.根据本工程进度计划安排,本工程主体施工阶段跨越暑雨季施工。 2.2工程地质情况:根据工程地质勘察报告表明:从上到下依次为杂填土、粉质粘土、粘土、粉质粘土、粗砾砂,风化安山岩(全风化安山岩、强风化安山岩、中风化安山岩)、强风化泥岩、全风化砂岩.持力层为风化安山岩. 层号 岩性 厚度(米) ES200(MPa) Fka(KPa) 1 杂填土 0.5-6.4 不考虑 2 粉质粉土 0.3-2.3 140 3 粘土 0.5-1.7 160 4 粉质粘土 0.4-2.8 100 5 粗砾砂 0.5-4.9 250 6 全风化安山岩 0.2-3.6 300 70 7 强风化安山岩 0.6-8.2 500 200 8 强风化泥岩 1.1-4.5 500 200 场地土为中场地软土,类别为Ⅱ级,场地标准冻土深0.5米。 2.3根据工程地质勘探报告,基坑开挖深度内有地下水;工程实际水位稳定在-4.84-- -5.58m左右,需要采取深井井点降水方法。 3、施工条件: 3.1、工程现状:地基勘察完毕,施工现场具备“四通一平”条件,临时设施已建完,机械已进入现场,各工种和现场施工管理人员已到位,完全具备开工条件,场区布置见施工平面布置图。 3.2、现场设部分生活区,施工高峰期部分班组就近租房居住,现场设办公区和生产区,在办公区设管理人员值班室,办公区和生产区独立成区。施工现场四周采用围挡防盗,施工现场安装了三个可以自由旋转360度的摄象头以监视整个施工现场. 4、工程进度计划控制 本工程计划开工日期为2006年12月20日,计划竣工日期为2007年12月31日。合同工期为377日历日。 5、质量目标 本工程合同范围内的全部工程的所有使用功能符合设计要求:基础、主体结构工程工程符合结构安全要求,单位工程竣工质量目标为合格。 6、工程保修 6.1工程保修期限: 按照国家对工程保修期限的规定,本工程地基与基础和主体结构工程保修期限为设计文件规定的合理使用年限,屋面防水工程、卫生间有防水的房间,外墙面的防渗漏为5年。 供热与供冷系统为2个采暖期、供冷期;电气管线、给排水管道、设备安装工程为2年;装修工程为2年。 本工程保修期限自工程竣工备案之日算起。 6.2本工程在保修范围和保修期限内发生质量问题,施工单位履行保修义务,并对造成的损失承担赔偿责任。 6.3本工程在超过合理使用年限后需继续使用的,产权所有人应当委托具有相应资质等级的勘察设计单位鉴定,并根据鉴定结果采取加固、维修等措施,重新界定使用期。 第三章、项目质量策划 1、组织机构 在施工现场成立以项目经理为首的施工质量控制体系,对整个施工过程进行全方位控制,确保工程质量的合格,保证工期. 见下表 质 量 保 证 体 系 项 目 经 理 孙百果 技术负责人 李庆涛 操作工人 施工负责人 刘树军 技术员:李桂强 安全员:高永喜 徐新华 张荣立 材料员:张大坤 质检员:姜肇峰 统计员:周倩雯 班 组 长 2、管理人员职责 序号 管 理 岗 位 责任人 姓 名 职 责 范 围 1 项目 经理 孙百果 负责组织项目管理人员对本施工组织设计(项目质量计划)进行会审并审批,履行本工程的全部合同内容,对工程质量达到合同要求和验收标准的要求负责,保证本施工组织设计(项目质量计划)的顺利实施。确保顾客满意。 2 施 工 负责人 刘树军 参与施工组织设计(项目质量计划)的会审,对组织设计(项目质量计划)中的资源配置的合理性及施工进度计划的可行性负责;受项目经理委托,负责本施工组织设计(项目质量计划)的具体实施、对工程进度及施工质量负责,调动人力、物力,保证按图纸和规范施工。负责纠正预防措施的实施。对本工程的准备、施工、安装、交付和维修整个过程的控制、管理、监督、改进负责。 3 技 术 负责人 李庆涛 负责编制施工组织设计(项目质量计划);对施工图纸、技术资料、项目质量文件、记录的控制和管理负责;审批工程的技术交底等技术文件,负责设计变更等的签证和实施;对不和格制定纠正或预防措施。 4 材 料 负责人 张大坤 参与施工组织设计(项目质量计划)的会审,对组织设计(项目质量计划)中物资管理及基础设施配置的可行性负责;编制本工程的材料采购计划并按规定实施,对进场材料的质量负责,负责本工程施工机械的进出厂,并对保证机械能力负责。 5 质检员 姜肇峰 参与施工组织设计(项目质量计划)的会审,对组织设计(项目质量计划)中采取的质量控制措施可行性负责;负责本工程的质量监督检查,对隐蔽工程验收、分部分项工程的质量评定,工序交接检等负责监督并确认;对工程质量的错检、漏检负责。 6 安全员 高永喜 徐新华 参与施工组织设计(项目质量计划)的会审,对组织设计(项目质量计划)中采取的安全控制措施可行性负责;负责本工程安全施工方案的实施、保证安全施工,对安全隐患的错查、漏查负责。 7 技术员 计量员 统计员 李桂强 周倩雯 李辉 在技术负责人(施工负责人)的直接领导下,负责所管部分的质量控制,使其符合图纸(或变更)和规范的要求。 3、质量目标 3.1、工程竣工质量等级为合格。 3、2、 质量管理目标 、工程承包合同范围内所有使用功能符合设计图纸要求。 、分项、分部工程质量达到合格标准要求,控制资料完整,观感质量验收符合要求。 3、3、工程质量必须达到现行施工及验收要求,各部分划分如下: 、分项、分部工程质量达到合格标准要求。 、所有隐蔽工程必须验收合格,并签字盖章。 、卫生间、厨房、墙面、屋面、门窗无渗漏现象。 ④、定位放线测量工程、工程质量等均符合规范规定要求。 3.4、工程质量必须达到现行施工及验收规范要求,各分部工程必须达到合格。 3.5、单位工程质量应符合以下规定 检验批合格质量应符合以下规定 : 主控项目和一般项目的质量经抽样检验合格。 具有完整的施工操作依据。 分项工程质量验收合格并符合下列规定: 分项工程所含检验批均应符合合格质量的规定。 分项工程所含检验批的质量验收记录应齐全。 3.6分部工程质量验收合格应符合下列规定: 分部工程所含分项工程的质量均应验收合格。 质量控制资料应完整。 地基与基础、主体结构、和设备安装等分部工程有关安全及功能的检测和抽样检测接归应符合有关规定。 ④观感质量验收符合要求。 3.7单位工程质量验收合格应符合下列规定: 单位工程所含分部工程质量均应验收合格。 质量控制资料应完整。 单位工程所含分部工程的有关安全及功能的检测资料应完整。 主要功能项目的抽查结果应符合相关专业质量验收规范的规定。 观感质量验收应符合要求。 4.本工程主要关键工序: 降排水、地下防水、后浇带施工、地下人防顶板施工、悬挑脚手架施工 大体积混凝土施工。 5、测量器具 本工程所需的测量仪器工具有:角度的测量用J2E光学经纬仪一台,水准测量用DS3E型水准仪两台。水平测距及竖向测距用50米钢尺。平整度、垂直度的测量用2米靠尺。另外,还要用5米钢卷尺10把,线坠,塔尺等。安装用接地摇表、绝缘摇表和打压泵。 第四章、施工方案 一、施工顺序和施工流向: 1、施工顺序: 基础工程:定位放线→降水→土方开挖、支护→清槽→验槽→砼垫层施工→防水层施工→基础筏板→地下室剪力墙(框架柱)→地下室顶板施工→地下室外墙卷材防水施工→回填土。 主体工程:剪力墙(框架柱)钢筋绑扎→剪力墙(框架柱)模板施工→剪力墙(框架柱)砼施工→梁板模板施工→梁板钢筋绑扎→粱板混凝土施工→砖砌体施工 装饰工程:室内外抹灰→楼地面→门窗→油漆涂料。 安装工程:总原则为先预埋后安装,先敷管后器具的顺序安装,配合土建逐步穿插进行施工。 2、施工流向: 总的施工流向是自下而上,由土建到装饰,安装在土建施工过程中穿插进行。在平面上按照自东向西的顺序施工,在竖向上按照基础→剪力墙→梁板→填充墙的顺序施工。 二、施工段的划分(基础与主体) ±000以下根据后浇带位置设置五个施工段. ±000以上根据后浇带位置设置三个施工段,后浇带的位置如下: 指挥中心办公楼工程在-8.7米处⑦轴偏东1600处设置一条800宽的后浇带,17轴偏西1600设置一条800宽的后浇带,自基础底板向上至主楼层楼顶每层都设后浇带,从下到上贯通,位置同基础底板。地下人防工程基础底板及顶板在⑥轴偏东2250处设2500宽的膨胀加强带,在和人防办公楼交接处,G轴偏北1150处设置一条宽1000的后浇带。 主体工程:以后浇带划分施工段,后浇带位置同上。 装饰工程:每自然层为一施工段。 安装工程:管道工程以每个系统为一施工段,电气工程每自然层为一施工段。 三、主要分部(分项)工程的施工方法 1、测量与放线 1.1、测量仪器: 水平测距采用浙江产50m钢尺和5m钢尺,定位测量、角度测量采用J2经纬仪;高程测量采用DSZ3-32水准仪、50m及5m钢尺、5m铝合金塔尺;各种仪器及时送检。 1.2、工程定位测量放线 ⑴工程定位测量 根据规划单位提供的建筑物控制点及工程定位总平面图. 为保证定位放线的精度,定位测量采用J2经伟仪,根据各点的相对位置,将建筑物各特征点定位。测量过程中,确保角度误差在6″以内,距离误差在3mm以内,以满足测量规范的要求。本工程以规划局设立的坐标点和工程定位总平面图为准,以规划局确立的建筑物的外边线进行引测轴线,办公楼工程确立了东西的A轴F轴以及南北的1轴和23轴,地下人防工程确定了G轴和1轴。由于本工程有圆弧造型,圆弧放线时采取以下措施:根据设计图纸找出圆弧的起点和中点,再利用G轴和F轴组成的拱形找出最大弦长,以此最大弦长和F轴的交点为控制原点,向两边沿F轴依次截取500mm为控制点,再用CAD制图软件计算出各个控制点到圆弧的垂直距离,然后用经纬仪打点用钢尺测量定出圆弧线。 ⑵高程测量控制 本工程±0.000由甲方提供,由三河二街中心线处向南按照1.5%坡度递增至基础边,后相应提高900mm即为±0.000标高。用水准仪抄测至现场,并在楼的四周设置四个标准水准点。相对于绝对标高值为71.200米。 地下部分高程控制: 根据设置的标准水准点垂直向下传递,并在基坑四周抄测-5.0m的高程控制桩,控制桩为30×30×700的木桩,砸入土壁部分650cm,在-5.0m位置钉钢钉。并在地下室剪力墙施工完成后,将水准点引测至剪力墙四个外墙角上,作为向上传递的依据。与从标准水准点向上抄测的标高形成比较,从而减小误差。 主体工程高程控制 a、对场地高程点进行全面校核,确保高程点准确无误。 b、根据现场高程点,在首层外墙设置四个(东西各两个)标高引测点,以便进行楼层标高传递,将所需的标高抄测到剪力墙(框架柱)上,此后在砼墙(柱)上弹出水平控制线,施工时就以墙(柱)上的墨线为准定出各构件的标高。引测使用钢卷尺及水准仪。 c、标高引测至楼层后需进行二次校核,误差在允许范围内,同一层的标高必须闭合起来,每次在抄平时必须从规定的平线上引测。 ⑶基础放线 根据建设单位提供的坐标控制点进行放线;设置高程控制桩和轴线控制桩,经自检、监理及建设单位验收合格后进行基础放线。以事先确定的定位轴线为准,用经纬仪打点钢尺测量,逐次抄引各个轴线。当地下室剪力墙施工完毕后将轴线引测至剪力墙上。 基础放线是整个工程测量放线的重点,其精度直接影响整个工程的测量精度,要求角度测量误差不大于5″,距离误差不大于2mm,并经专人校核。 ⑷楼层放线 首层轴线经校核无误后,各楼层均以首层的轴线为依据采用经纬仪竖向传递,引测至楼层后须进行闭合校核,无误后方可测设其它细部轴线、墙线、门窗洞口线等。自检合格后报监理验收,合格后进行其它工序的施工。 放线之前,必须先熟悉图纸,并用稿纸绘出放线草图,以便放线时使用,在熟悉图纸上和楼层允许上人后方可上楼放线。 ①用经纬仪打出轴线控制点,然后以轴线控制点定出其他轴线,在现浇板上纵横弹出控制线,模板检查时根据控制线来校核,梁柱边线必须拉通线。 ②墙体定位放线: 根据图纸所示和现浇板上所弹控制轴线定位墙体线或其控制线、门窗洞口位置等。本工程墙体控制线为距墙边300。 ③校核:所有每层的测量过程均设专人校核,并确保角度误差不大于6″,距离误差不大于3mm. ⑸沉降观测: 设计要求在建筑物的四角、大转角及沿外墙每隔十米布设沉降观测点。但根据本工程的特点和现场的实际情况,将沉降观测点设置在柱子上,设置沉降观测点如下图所示: (6)建筑物垂直度的控制: 本工程地下2层,地上23层,建筑高度97.8M,建筑物垂直度用挂垂球激光铅垂仪法两种方法结合使用来控制。在建筑物楼板上预留四个直径200mm的洞口(预留洞的位置偏差≤8mm),用作挂垂球用。预留洞的中心位置距⑤轴19轴E轴C轴四条控制轴线为300mm, 每隔四层用激光铅垂仪法校核一次。 现浇结构垂直度偏差和检验方法: 项 目 允许偏差 检验方法 层高 ≤5m 8 经纬仪或吊线、钢尺检查 >5m 10 经纬仪或吊线、钢尺检查 全高 H/1000且≤30 经纬仪、钢尺检查 电梯井井筒全高(H)垂直度 H/1000且≤30 经纬仪、钢尺检查 2、基础分部施工 2.1基础土方开挖工程 (一)、施工准备: 1、开工报告已批准; 2、组织操作工人进行了安全技术学习。 3、定位放样已经完成,并经规划部门、监理、建设单位的验收,确认无误后,及时将控制桩进行引测护桩; 4、施工机械已经进场,并经调试能正常运转,机械性能、数量能满足工程施工的需要; 5、开挖边线已经洒出白灰线,并有明确标识。 (二)、主要分项施工方案 1、施工顺序: 定位放线 基坑降(排)水 土方开挖、支护 土方回填 2、定位放线: 采用经纬仪放样,将工程特征点精确定位,然后根据轴线确定基坑开挖边线,结合本工程实际,确定开挖坑壁按1:0.75放坡,由于开挖深度较深,采取台阶式边坡,确定土方开挖的开挖边线,用白灰洒出。 3、土方开挖: 3.1、开挖方式:根据设计情况本工程采用大开挖、大放脚的方式,放坡系数为1:0.75,留置工作面及排水沟。南北区各配备一台EX220挖掘机,八台黄河斯太尔自卸车。由于地下人防和指挥中心办公楼基底标高相差不多,故两者同时开挖。土方的运距在5千米内。 3.2、开挖的顺序:自东向西,自南向北开挖,具体见图示: 土的运输道路 人防地下室设置1台挖掘机,4台自卸车,自东向西开挖。开挖时先挖深3米,将表面的回填土挖完,自东向西开挖,为了便于土的外运,挖大约工程宽度的一半时返回,再开挖下层部分,分2-3次挖至设计标高,同时保证运输车辆的正常运输。 人防办公楼设置设置1台挖掘机,4台自卸车,自东向西开挖。开挖时先挖深2米,将表面的回填土挖完,自东向西开挖,为了便于土的外运,挖大约工程宽度的一半时返回,再开挖下层部分,分2-3次挖至设计标高,同时保证运输车辆的正常运输。 3.3、开挖过程中,及时将基础的边线放出,在基础边线以外开挖排水沟、集水井。由于场地内地下水丰富(根据地址勘察报告),因此将水位降至-6.000米时开始开挖。降水负责人:李桂强 3.4、办公楼工程基底标高为-10.800米(电梯基坑-12.200米,集水井-11.800米),地下人防工程基底标高为-11.000米,根据地质勘察报告,在开挖过程中有岩石.因此,基础开挖遇到岩石层时需实施爆破施工。岩石爆破后,采用明沟集水井降水,将水管至于垫层1米外,不影响施工。 3.5、施工现场南部有一混凝土路基,贯穿整个施工现场的东西部该路面长120米宽22米厚有600mm,开挖时需用破碎锤破碎.计划用三天时间,不影响工期。 (三)、环境安全技术措施 1、基坑开挖要准确,严禁超挖,机械开挖后,要及时进行人工修坡。 2、严禁机械操作人员酒后作业,尤其挖掘机操作手、土方运输车司机等。 3、挖掘机施工期间,注意挖掘机自身周边的安全,确保机体地基稳定、不坍塌,确保机体不与其他机械或基坑壁发生碰撞。 4、挖掘机操作范围内严禁站人,以及土方运输车周边不得停留人员,以防发生机械、车辆伤人事故。 5、土方开挖过程中,为减少土壁侧压力,坡顶2m范围内严禁堆土或存留、行驶机械。为防止土方施工期间降雨影响,将坡顶四周3m范围内比自然地平做高200~300mm,距坑边500 mm处砌250mm高的挡水墙,防止雨水汇流入坑,将坑壁冲坍。 6、夜间加班施工,要有足够的照明,基坑周边要设置醒目的安全标志,防止出现车辆事故。人机混干时,人与人之间的安全距离为2.0米,挖掘机回转半径1.5米外不得有人施工,现场安全员巡视,负责人:高永喜。 7、施工中搭设的工作台架应牢固可靠,并应设置安全护栏。 8、现场必须保持卫生、整洁、电缆、水管布置合理,物品摆放集中、整齐。设备保持清洁无油污、无泥垢,严格执行公司安全文明生产的有关规定,保证安全文明生产。 9、坡顶设置防地表水浸泡冲刷坡体土层的措施,并严格执行. 10、施工人员要着装整齐、文明用语,严禁打架斗殴,宿舍办公要分开,做好内务及后勤工作。 11、开挖出的淤泥应及时运走,不得随意堆弃,影响环境卫生。 2.2爆破施工方案 1、工程现场情况 楼基坑东侧西侧南侧均为空闲地,东南侧30米为职工生活区(爆破施工时未有人入住),北侧15米为工程项目办公室和建设单位办公室,环境较好,能够保证施工安全。 2、爆破方法 为保证施工质量和现场的安全,根据现场的实际情况和安全需要,采用32#乳化炸药和瞬发电雷管,对楼基岩石层采用控制松动爆破,以便机械挖掘运输。施工过程中多钻孔,少装药,严格控制单孔装药量,用钢板覆盖炮孔,多层胶皮炮被覆盖与钢板之上,杜绝爆破后碎石的飞散,确保周围设施、车辆、人员的安全。 3、技术设计 一、爆破参数 最小抵抗线:W=0.5米,炮孔直径:φ=36mm,炮孔间距:a=0.5米,炮孔深度:L=1米,炮孔倾斜度:垂直,炮孔布置:梅花形 二、药量计算 单孔装药量计算公式:Q=0.7Ah3,式中A:岩石抵抗系数,查表为1.1;h最小抵抗线,为0.5米。 单孔装药量:Q=0.7*1.1*0.53=96g,取100g 三、爆破安全计算 (1)爆破震速安全计算 计算公式:V=Kc(Q1/3/R)2,一次元件最大起爆装药量:Qmax≤100g 实际一次最大起爆装药量Q=100g,安全震速:V=2~3cm/s 实际震速:V=Kc(Q1/3/R)2=150(0.11/3/6)2=0.89cm/s,安全。Kc、Kf:与爆破地点地形有关的系数和衰减指数,分别取150,1.2。 (2)爆破地震安全距离计算 计算公式:R= (Kc/V)1/2* Q1/3, 爆破地震安全距离为(150/3)1/2*0.11/3=3.28米 (3)爆破飞石安全距离计算 计算公式:Rf=20Kfn2h=20*1.2*0.72*0.5=5.88米,n为爆破作用指数,取0.7;h为最小抵抗线。 (4)爆破冲击波安全距离计算 计算公式:R冲=KQ1/3, 爆破冲击波对建筑物的安全距离R1=10*0.11/3=4.46米,爆破冲击波对人员的安全距离为R2=25*0.11/3=11.6米,均安全。 4、安全措施 ①严格使用草袋、竹笆、炮被、钢板等覆盖炮位,杜绝飞石。 ②装药时,严禁用金属棒捣填,严禁无关人员进入作业现场。 ③在爆破现场周围的各个方向和路口设置警戒,危险区边界设置红旗为警戒标志,爆破时严禁人员进入并随意走动。 ④爆破安全距离为50米。 ⑤爆破时统一指挥,第一次哨音数声为预警信号,第二次哨音急促声为起爆信号,第三次哨音长声为警戒信号。 ⑥起爆后15分钟,由工程技术人员和爆破员检查爆破效果,待确认安全无误后,再发出解除警戒信号,其它人员方可接近。 ⑦爆破过程中严格执行爆破安全规程,严禁违规操作,杜绝各类事故及苗头发生,工地现场安全管理人员巡查。 ⑧遇有哑炮时,由工程技术人员和爆破员及时排除,不得过夜。 ⑨爆破作业结束后,要认真彻底清理施工现场,爆炸物品不得遗留在施工现场。 2.3基坑支护施工方案 1、定位放线 采用经纬仪放样,将工程特征点精确定位,然后根据轴线确定基坑开挖边线,结合本工程实际,确定开挖坑壁按1:0.75放坡,由于开挖深度较深,采取台阶式边坡,确定土方开挖的开挖边线,用白灰洒出。 2、基坑支护 依据《建筑基坑支护技术规程》JGJ120-99,本工程基坑侧壁安全等级为二级。 工艺流程:人工修破 砸入土钉 喷素混凝土一遍40厚 绑扎钢筋网、焊接加强钢筋 喷素混凝土第二遍40厚 设计计算参数的采用主要根据该场地的岩土工程勘察报告提供的相关指标,并结合当地设计经验确定;第(3)层和第(4)层土层工程性质相近,为便于计算,将土层合为一层。土体与锚固体的极限摩阻力标准值是依据《建筑基坑支护技术规程》JGJ120-99,并结合当地工程经验确定。各地层的主要岩土指标如下: 场地基坑设计岩土参数一览表 层号 岩土名称 平均厚度(m) 重度(kN/m3) 内聚力(kPa) 内摩擦角(°) 摩阻力标准值(kPa) ① 杂填土 1.20 17.5 0.0 18.0 20.0 ② 粉质粘土 2.80 19.6 20.9 10.0 50.0 ③ 粘土 1.0 19.6 47.0 12.0 65 ④ 粗砾砂 3.5 19.8 0 35.0 110 ⑤ 强风化岩 2.5 21.0 55.0 200 100.0 ⑥ 中风化岩 >10.0 22.0 100.0 35.0 200.0 针对场地工程地质、水文地质条件、基坑开挖情况及周边环境,本着安全、经济、便于施工的原则,对该办公楼及地下人防基坑均进行土钉墙支护方式。 地下人防工程基坑支护: 地下人防开挖至-11.000m,第四系土层平均埋深约-8.5m,往下为基岩,第四系土层和基岩的工程性质相差较大,在基岩顶面放0.6m宽的台阶,往上为第四系土层,开挖的坡度系数为0.75,往下为基岩,开挖的坡度系数为0.3,第四系土层可采用土钉墙对基坑进行支护,布置4排土钉,具体参数见下表: 土钉参数 道号 标高 (m) 水平间距 (m) 土钉直径(mm) 土钉长度 (m) 入射角(º) 土钉钢筋直径(mm) 备注 1 -1.50 1.5 18 8 10 1φ18 2 -3.50 1.5 18 9 10 1φ18 3 -5.50 1.5 18 8 10 1φ18 4 -7.50 1.5 18 4.5 10 1φ18 办公楼工程基坑支护: 主楼开挖-10.800m(电梯基坑-12.200米,集水坑-11.800米),主要为第四系土层可采用土钉墙对基坑进行支护,布置4排土钉,具体参数见下表: 土钉参数 道号 标高 (m) 水平间距 (m) 土钉直径(mm) 土钉长度 (m) 入射角(º) 土钉钢筋直径(mm) 备注 1 -1.50 1.5 18 8 10 1φ18 2 -3.5 1.5 18 9 10 1φ18 3 -5.5 1.5 18 8 10 1φ18 4 -7.5 1.5 18 4.5 10 1φ18 对砂层支护的说明: 由于场地砂层较厚,地下水主要蕴藏在该层中,砂层的自稳性差,基坑开挖时在地下水作用下容易造成流砂,从而造成基坑失稳。砂层在开挖时应小范围开挖,然后及时喷射素混凝土护面,然后在按正常程序进行土钉墙施工。 计算该方案安全系数不小于1.5。 土钉墙喷锚支护: 钢筋网采用φ6冷拔丝网,网距200×200mm。加强筋采用通长Φ14螺纹钢,与砸入土层中的土钉焊接。基坑顶部外延2000mm,按水平间距2000mm,打入长1500mmΦ 20的钢筋的一排,后喷射混凝土,基坑底部用2000mm长Φ18钢筋钉打入土中固定编网,间距2000mm。之后按照水平间距1500mm,竖向间距2000mm的要求向土层中打入土钉,将钢筋网分格固定. 土钉的长度误差不超过±20mm,角度误差不超过±5°,钢筋网距面壁误差不超过±5mm,面层喷砼厚度误差不超过±10mm。喷射混凝土面层厚度不少于80mm,配比采用水泥:石屑:砂=1:2:2,防冻剂按照水泥用量的5%比例添加。 基坑顶边坡外线2500mm范围内禁止行车及堆放材料。 加强施工用水和地表水的管理工作,杜绝基坑周围水管及地表水的入渗。禁止基坑地面附近出现积水和基坑内积水,并应在坑底设置排水沟及集水坑,护顶宽度2000mm。对局部软弱地段适当加密土钉锚杆。 开挖过程中若发现地质资料同勘察报告出入较大或地下管线、尤其是上下水管等情况与设计条件差异较大时,应及时报告设计人员以对本设计作出调整。 基坑开挖前应提前降水并测量地下水位,确保边坡及坑底无明流。对边坡局部渗水段,在施工过程中可应设置泄水孔。 基坑应分层开挖,每层超挖深度应严格控制在500mm以内,第四系土层开挖的坡角不应大于60°。 底部采用聚丙烯扁丝编织袋装砂压实。 泄水管的设置: 护壁施工时,设置泻水管, 坡体设φ50的PVC塑料泄水管,水平间距3000mm,层间距为2000mm;其中下层距坡脚距离为500mm。 3.环境安全技术措施 1、施工中搭设的工作台架应牢固可靠,并应设置安全护栏。 2、非操作人员不得进入施工现场,施工中喷枪前方严禁站人,工作压力以0.4~0.6Mpa为宜。 3、现场必须保持卫生、整洁、电缆、水管布置合理,物品摆放集中、整齐。设备保持清洁无油污、无泥垢,严格执行公司安全文明生产的有关规定,保证安全文明生产。 4、施工人员要着装整齐、文明用语,严禁打架斗殴,宿舍及办公区要分开,做好内务及后勤工作。施工班长每天必须进行班前安全教育,紧绷安全弦。 5、施工用电需专业电工进行处理,其余人员不得随意接触电源,不得随意扯拉电线. 6、进入施工现场的施工作业人员,必须戴好安全帽,高空作业时需系好安全装置.修整边坡时要系好安全带,并将安全绳固定在坡顶。禁止酒后作业,发现酒后作业者,清除出场。 7、支护作业时,安全管理人员需分班巡视,发现安全隐患,立即清除,以防意外发生. 基坑支护完成后派专人定期进行观测并作记录。 8、边坡修整时,严禁上下两层施工人员同时施工,以免引起摔伤、砸伤事故,对于不按本规定实施的施工人员,现场安全员将采取教育、罚款等督促手段,对于经教育仍置之不理者,一律清除出场。 9、现场施工所用的材料及废料必须按照指定的地点堆放,不得随意丢弃,施工完成后基坑内不得留有施工材料、施工工具等。 10、多个施工人员共同作业时,间距不应小于2000mm,不得挥舞工具打闹、追逐,如有此类施工人员,清除出场。 11、在基坑边缘设置8个水平观测点、2个标准点进行基坑支护的观测。观测点离基坑上口边1米,标准点离基坑边缘10米,具体布置见下图。 六、冬季施工措施 1. 混凝土拌和料内掺加防冻剂,掺加量按水泥用量的5%掺加,严格执行,专人监督,责任人:张宇。 2.边坡支护喷浆后,在2小时内进行保温覆盖,先用塑料布覆盖,后覆盖保温毛毯。顶部和底部用架管压紧铁丝绑扎,防止因风大将保温材料掀起,对喷射的混凝土质量有不利影响。 基坑支护计算书 ---------------------------------------------------------------------- 设计项目: ---------------------------------------------------------------------- [ 设计条件 ] ---------------------------------------------------------------------- [ 基本参数 ] 所依据的规程或方法:《建筑基坑支护技术规程》JGJ 120-99 基坑深度: 11.000(m) 基坑内地下水深度: 11.500(m) 基坑外地下水深度: 5.000(m) 基坑侧壁重要性系数: 1.000 土钉荷载分项系数: 1.250 土钉抗拉抗力分项系数: 1.300 整体滑动分项系数: 1.300 [ 坡线参数 ] 坡线段数 3 序号 水平投影(m) 竖向投影(m) 倾角(°) 1 0.441 2.500 80.0 2 0.600 0.000 0.0 3 5.950 8.500 55.0 [ 土层参数 ] 土层层数 6 序号 土类型 土层厚 容重 饱和容重 粘聚力 内摩擦角 钉土摩阻力 锚杆土摩阻力 水土 (m) (kN/m^3) (kN/m^3) (kPa) (度) (kPa) (kPa) 1 杂填土 1.200 17.5 20.0 0.0 18.0 20.0 20.0 合算 2 粘性土 2.800 19.6 18.0 20.9 10.0 50.0 50.0 分算 3 粘性土 1.000 19.6 19.6 47.0 12.0 65.0 65.0 合算 4 粗砂 3.500 19.8 19.8 0.0 35.0 110.0 110.0 分算 5 强风化岩 2.500 21.0 21.0 55.0 20.0 100.0 100.0 合算 6 中风化化岩 5.500 22.0 22.0 100.0 35.0 200.0 200.0 分算 [ 超载参数 ] 超载数 1 序号 超载类型 超载值(kN/m) 作用深度(m) 作用宽度(m) 距坑边线距离(m) 形式 长度(m) 1 局部均布 10.000 0.000 1.000 0.809 条形 [ 土钉参数 ] 土钉道数 4 序号 水平间距(m) 垂直间距(m) 入射角度(度) 钻孔直径(mm) 1 1.500 2.000 10.0 80 2 1.500 2.000 10.0 80 3 1.500 2.000 10.0 80 4 1.500 2.000 10.0
