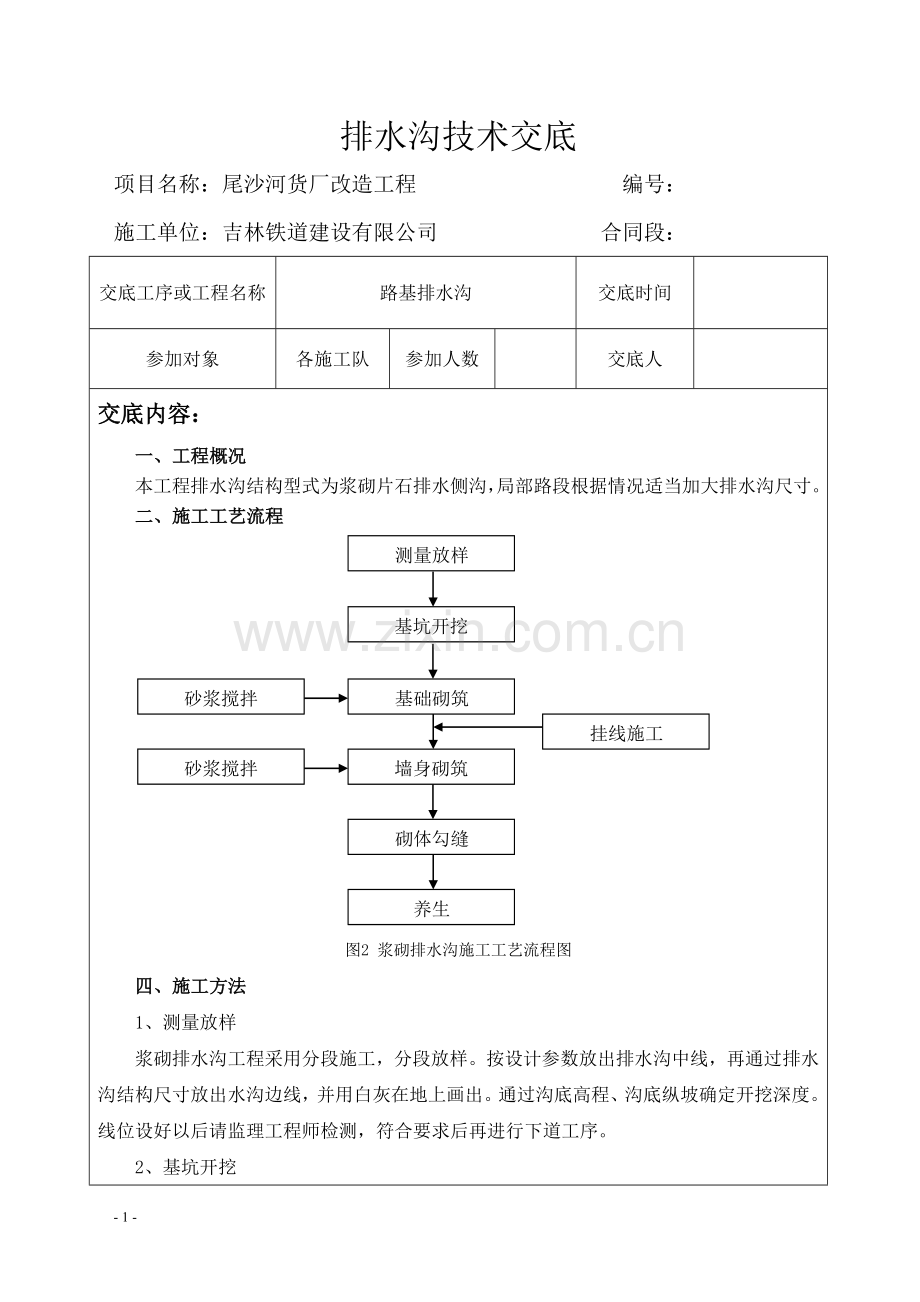

排水沟技术交底
项目名称:尾沙河货厂改造工程 编号:
施工单位:吉林铁道建设有限公司 合同段:
交底工序或工程名称
路基排水沟
交底时间
参加对象
各施工队
参加人数
交底人
交底内容:
一、工程概况
本工程排水沟结构型式为浆砌片石排水侧沟,局部路段根据情况适当加大排水沟尺寸。
二、施工工艺流程
挂线施工
砌体勾缝
养生
墙身砌筑
测量放样
基坑开挖
基础砌筑
砂浆搅拌
砂浆搅拌
图2 浆砌排水沟施工工艺流程图
四、施工方法
1、测量放样

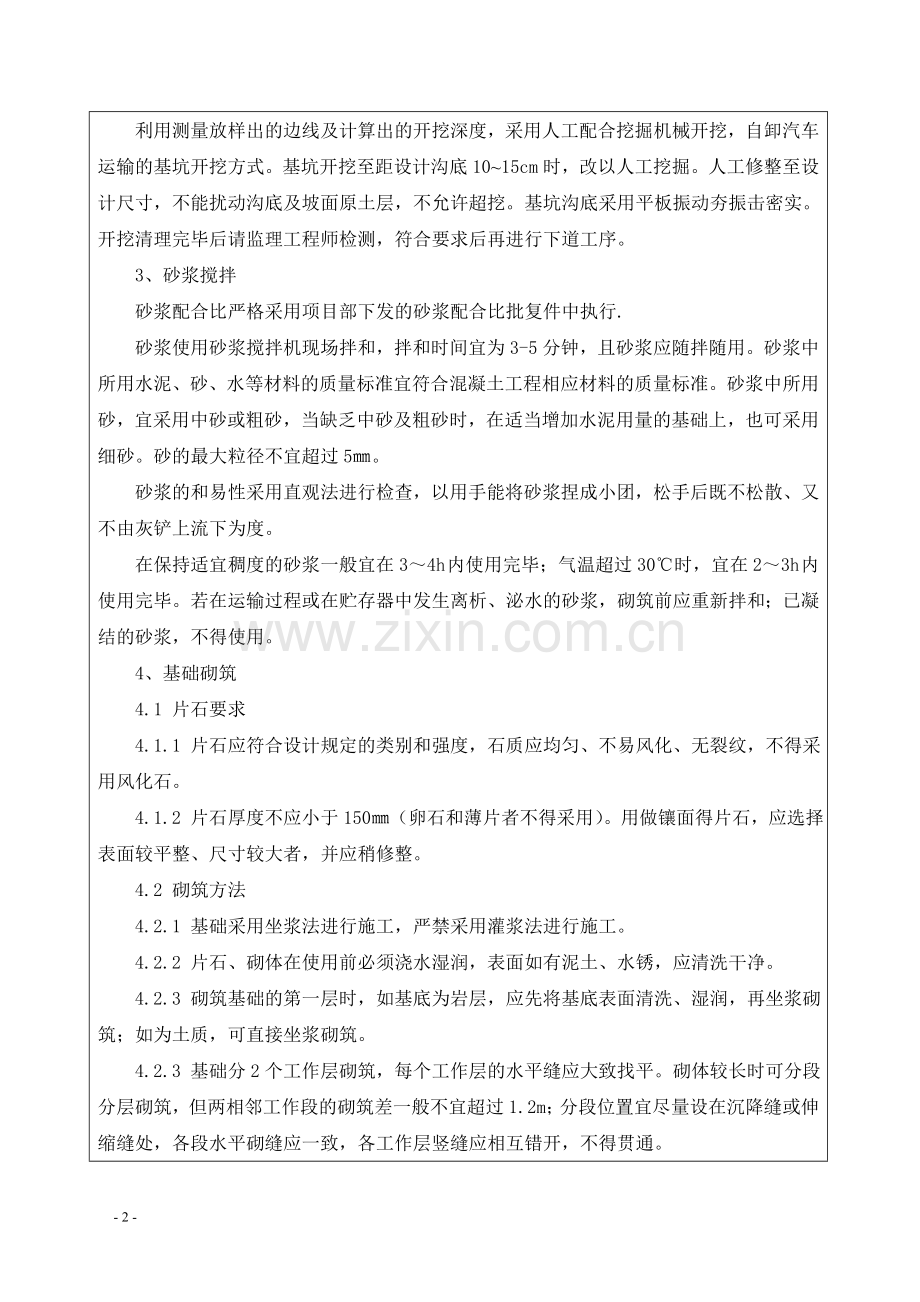

浆砌排水沟工程采用分段施工,分段放样。按设计参数放出排水沟中线,再通过排水沟结构尺寸放出水沟边线,并用白灰在地上画出。通过沟底高程、沟底纵坡确定开挖深度。线位设好以后请监理工程师检测,符合要求后再进行下道工序。
2、基坑开挖
利用测量放样出的边线及计算出的开挖深度,采用人工配合挖掘机械开挖,自卸汽车运输的基坑开挖方式。基坑开挖至距设计沟底10~15cm时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。基坑沟底采用平板振动夯振击密实。开挖清理完毕后请监理工程师检测,符合要求后再进行下道工序。
3、砂浆搅拌
砂浆配合比严格采用项目部下发的砂浆配合比批复件中执行.
砂浆使用砂浆搅拌机现场拌和,拌和时间宜为3-5分钟,且砂浆应随拌随用。砂浆中所用水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准。砂浆中所用砂,宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂。砂的最大粒径不宜超过5㎜。
砂浆的和易性采用直观法进行检查,以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度。
在保持适宜稠度的砂浆一般宜在3~4h 内使用完毕;气温超过30℃时,宜在2~3h 内使用完毕。若在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。
4、基础砌筑
4.1 片石要求
4.1.1 片石应符合设计规定的类别和强度,石质应均匀、不易风化、无裂纹,不得采用风化石。
4.1.2 片石厚度不应小于150㎜(卵石和薄片者不得采用)。用做镶面得片石,应选择表面较平整、尺寸较大者,并应稍修整。
4.2 砌筑方法
4.2.1 基础采用坐浆法进行施工,严禁采用灌浆法进行施工。
4.2.2 片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
4.2.3 砌筑基础的第一层时,如基底为岩层,应先将基底表面清洗、湿润,再坐浆砌筑;如为土质,可直接坐浆砌筑。
4.2.3 基础分2个工作层砌筑,每个工作层的水平缝应大致找平。砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致,各工作层竖缝应相互错开,不得贯通。
4.2.4各砌层的砌块应安放稳固,较大的砌块应使用于下层,且大面向下,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。用小石子混凝土塞竖缝时,应以扁铁捣实。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
4.2.5 砌筑上层块时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
4.2.6基础每10-20米设置一道沉降缝。每个工作日结束后,需按工作缝处理,或设置为沉降缝。
5、墙身砌筑
5.1 片石要求
片石要求同基础砌筑对片石要求。
5.2 砌筑方法
5.2.1 墙身同样采用坐浆法进行施工,严禁采用灌浆法进行施工。
5.2.2 片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
5.2.3 砌筑墙身的第一层砌块时,应先将基础表面清洗、湿润,再坐浆砌筑。
5.2.3 浆砌片石宜以2~3 层砌块组成一工作层分层砌筑,每一工作层的水平缝应大致找平。砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致,各工作层竖缝应相互错开,不得贯通。
5.2.4 各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。砌体外露面镶面宜选用较坚硬的片石进行镶砌。砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。外砌缝宽度一般不应大于40㎜。砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约20㎜ 的空缝备作勾缝之用。砌体隐蔽面砌缝可随砌随刮平,不另勾缝。
5.2.5 各砌层的砌块应安放稳固,较大的砌块应使用于下层,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。用小石子混凝土塞竖缝时,应以扁铁捣实。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
5.2.6 砌筑上层块时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
5.2.7 墙身沉降缝与基础沉降缝对齐。
6、砌体勾缝
勾缝砂浆强度采用设计图纸中M10水泥砂浆。
砌体勾缝采用凸缝。
砌体勾缝嵌入砌缝内约20㎜ 深。缝槽深度不足时,应凿够深度后再勾缝。
7、养生
每砌好一段,待浆砌砂浆初凝后,及时用草袋、麻袋覆盖砌体,进行洒水养护,养护时间不得少于7天,养护期间避免外力碰撞、振动或承重。
五、质量要求
浆砌排水沟应符合《铁路混凝土工程质量检验评定标准》TB10424-2010中以下标准:
1、基本要求
1.1 砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝密实。
1.2 浆砌片石的质量和规格应符合设计要求。
1.3 基础中缩缝应与墙身缩缝对齐。
1.4 砌体抹面应平整、压光、直顺,不得有裂缝、空鼓现象。
2、实测项目
表1 检验项目及标准
项次
检查项目
规定值或允许偏差
1
设置范围
±200mm
2
沟底高程(㎜)
±20
3
沟底坡度
5%设计坡度
4
沟底平整度
±15mm
5
宽度
+50mm、-20mm
6
深度
+100mm、-30mm
7
铺砌厚度
-10%设计厚度
3、外观鉴定
3.1 砌体内侧及沟底应平顺。
3.2 沟底不得有杂物。
六、注意事项
1、排水沟必须分段施工,分段成型。在雨季,为使基坑免遭雨水浸泡,严禁长段开挖,且做好临时排水设施。
2、排水沟的开挖、整修、夯实、砌筑形成流水作业,随挖随砌。
3、若现场地形有变化,经现场监理工程师同意的情况下根据现场情况另行设置。
4、砂浆拌和时须采用模板或雨布放置在出浆口,水泥、砂、石等原材料须放置在模板或雨布上。
七、安全交底内容
(一)一般安全规定
1、参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2、正确使用个人防护用品,执行安全防护措施。严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
3、夜间作业必须有足够的照明设施,严禁用碘钨灯。
4、机械操作人员必须熟悉设备的使用性能和安全操作规程。
5、设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
6、作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
7、由于路面施工车辆较多,施工人员注意车行安全。
(二)针对性安全交底内容
1、搬运砌筑材料是,应听从指挥信号;砌筑材料运到砌筑面时,作业人员应避让,待材料停稳后方可向前砌筑。
3、人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢平稳。所用抬杠、绑绳必须仔细检查,要保证符合使用要求。
4、砌石时,不得在砌完的砌体上加工石料和用重锤锤击石料,搬运石料时不得撞击砌体和石料。
接底人签字:
物业安保培训方案
为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。
一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。
其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。
二.培训的及要求培训目的
1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。
2、培训要求
1)保安理论培训
通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。
2)消防知识及消防器材的使用
通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。
3) 法律常识及职业道德教育
通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。
4) 工作技能培训
其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。
二.培训的及要求培训目的
安全生产目标责任书
为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:
一、目标值:
1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。
2、现金安全保管,不发生盗窃事故。
3、每月足额提取安全生产费用,保障安全生产投入资金的到位。
4、安全培训合格率为100%。
二、本单位安全工作上必须做到以下内容:
1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。
2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。
3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。
4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。
5、在公司及政府的安全检查中杜绝各类违章现象。
6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。
7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。
8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;
9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。
10、必须按规定对单位员工进行培训和新员工上岗教育;
11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。
三、 安全奖惩:
1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。
2、每月接受主管领导指派人员对安全生产责任状的落
