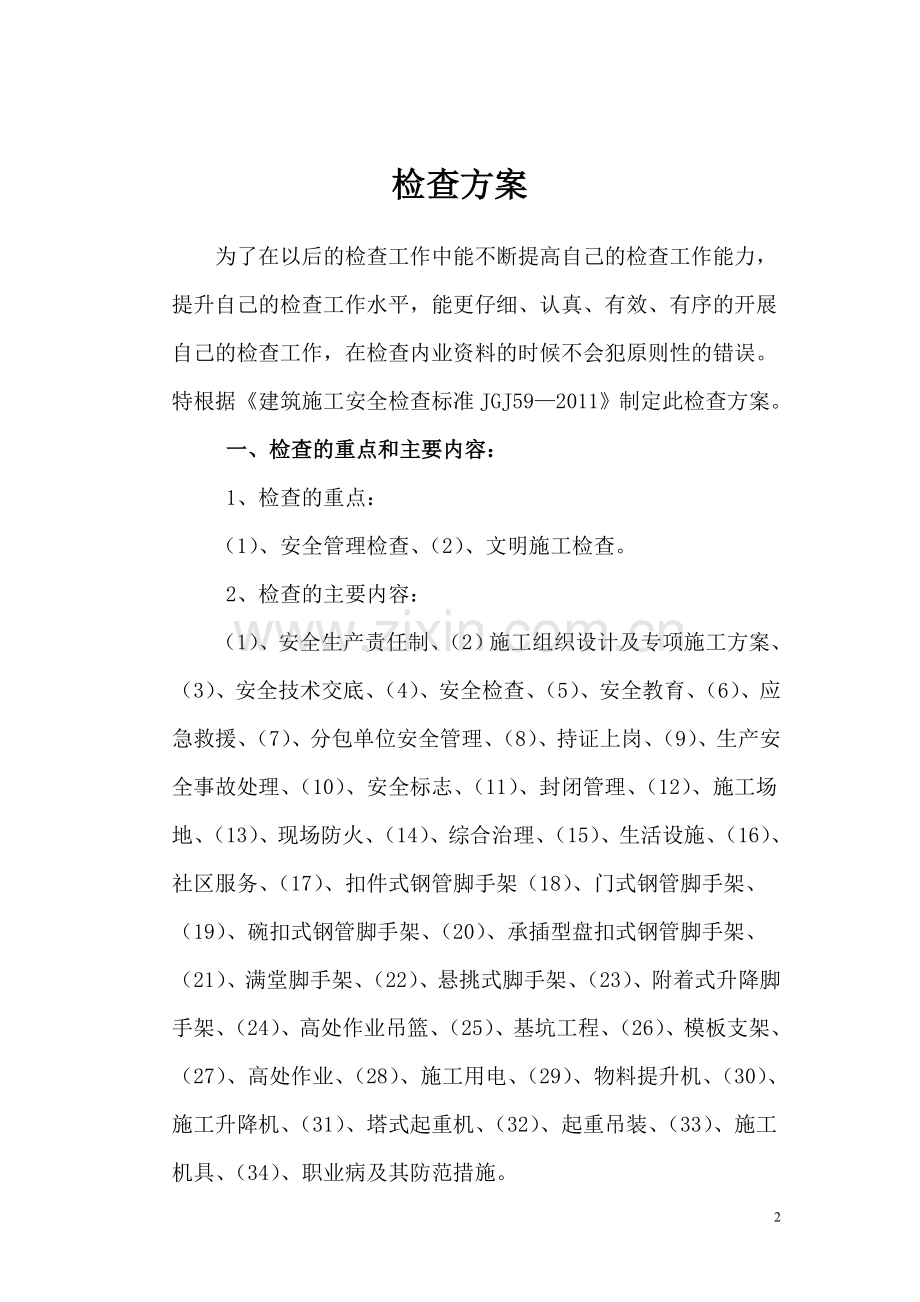

1、检查方案建筑施工安全检查标准JGJ592011检查方案 为了在以后的检查工作中能不断提高自己的检查工作能力,提升自己的检查工作水平,能更仔细、认真、有效、有序的开展自己的检查工作,在检查内业资料的时候不会犯原则性的错误。特根据建筑施工安全检查标准JGJ592011制定此检查方案。 一、检查的重点和主要内容: 1、检查的重点:(1)、安全管理检查、(2)、文明施工检查。 2、检查的主要内容:(1)、安全生产责任制、(2)施工组织设计及专项施工方案、(3)、安全技术交底、(4)、安全检查、(5)、安全教育、(6)、应急救援、(7)、分包单位安全管理、(8)、持证上岗、(9)、生产安全事故处理、(1
2、0)、安全标志、(11)、封闭管理、(12)、施工场地、(13)、现场防火、(14)、综合治理、(15)、生活设施、(16)、社区服务、(17)、扣件式钢管脚手架(18)、门式钢管脚手架、(19)、碗扣式钢管脚手架、(20)、承插型盘扣式钢管脚手架、(21)、满堂脚手架、(22)、悬挑式脚手架、(23)、附着式升降脚手架、(24)、高处作业吊篮、(25)、基坑工程、(26)、模板支架、(27)、高处作业、(28)、施工用电、(29)、物料提升机、(30)、施工升降机、(31)、塔式起重机、(32)、起重吊装、(33)、施工机具、(34)、职业病及其防范措施。二、检查实施方案:1、安全生产责任制
3、建立安全生产责任制,安全生产责任制经责任人签字确认,并有相关部门的盖章和制定时间;备有各工种安全技术操作规程,并按规定配备专职安全员;工程项目部承包合同中明确安全生产考核指标,制定安全生产资金保障制度,编制安全资金使用计划,制定伤亡控制、安全达标、文明施工等管理目标,进行安全责任目标分解,建立对安全生产责任制和责任目标的考核制度并对管理人员定期考核(考核记录)。注意事项:(1)、建立的安全生产责任制要分解到项目的各个责任人,要制定项目经理安全生产责任制、项目副经理安全生产责任制、技术负责人安全生产责任制、安全员安全生产责任制、施工员安全员生产责任制、机电员安全生产责任制、材料员安全生产责任制、
4、班组长安全生产责任制、资料员安全生产责任制、项目部后勤保卫人员安全生产责任制、项目部相关负责人安全生产责任制(预算员、财务员),每个分解的责任制必须责任人亲自签字确认;(2)、各种安全操作规程必须详细,有针对性和可实施性,检查包含的工种有:普通(杂)工、木工、钢筋工、混凝土工、抹灰工、砖工、架子工、搅拌机、电工、电焊工、气焊(割)工、塔吊司机、塔吊指挥、土方机械司机、油漆涂料工、塔吊安全、圆盘锯、钢筋切断机、钢筋对焊机、钢筋弯曲机、混凝土插入式振动器、交流电焊机、砂浆搅拌机、气焊(气割)、手持电动工具、潜水泵、空气压缩机;(3)、工程部配备的专职安全员必须是持证上岗,并且岗位证书是有效的;(4
5、)、工程部制定的安全生产资金保障制度、编制的安全资金使用计划必须有项目部的盖章,制度也必须集合工程项目实际情况;(5)、项目制定的安全生产管理目标主要以伤亡事故控制、现场安全达标、文明施工为主要内容,根据安全生产管理目标和项目管理人员的安全生产责任制进行的安全生产责任目标分解,分解必须落实到相关的责任人,责任人必须签字确认,必须要有分解记录,有记录时间,并由专人保管;(6)、建立的安全生产责任制和责任目标的考核制度应该具有针对性,应该根据分解的责任制制定分解的考核制度,对项目管理人员的定期考核必须要有考核记录,并且看其考核结果是否合格。2、施工组织设计及专项施工方案施工组织设计中制定安全技术措
6、施;危险性较大的分部分项工程编制安全专项施工方案,按规定对超过一定规模危险性较大的分部分项工程专项施工方案进行专家论证;施工组织设计、专项施工方案经审批,安全技术措施、专项施工方案具有针对性和具有相关的设计计算。注意事项:(1)、施工组织设计中必须要有安全技术措施,在检查的时候安全技术措施必须符合该工程的特点,对危险性较大的分部分项工程编制的专项施工方案必须要有针对性,专项施工方案的专家论证必须要有论证记录和论证人的签字,还必须要有论证时间;(2)、施工组织设计、专项施工方案应由有关部门审核记录,审核的盖章、签字、时间必须要有,施工单位技术负责人、监理单位项目总监批准的批准记录必须有相关的签字
7、和时间;(3)项目部所实施的现场作业方案必须与施工组织设计和专项施工方案一致。 3、安全技术交底进行书面安全技术交底,按分部分项进行交底;交底内容不全或针对性强;交底履行签字手续。注意事项:(1)、施工负责人在分派生产任务时对相关的管理人员、施工作业人员进行的安全技术交底必须要有书面交底记录,要有交底人和被交底人签字确认,并且要有交底时间和记录人签字(交底记录上面必须要有交底主题、主持人签字、项目经理、技术负责人、安全员、交底(内容)记录、交底签到表、交底单位)(2)、分解安全技术交底,按施工工序、施工部位、施工栋号分部分项进行,各个分解的分部分项都必须要具备(1)的交底要求;(3)、针对性安
8、全技术交底,结合施工作业场所实际情况、特点、工序、对危险因素、施工方案、规范标准、操作规程和应急措施进行 ,交底必须具备(1)的交底要求。 4、安全检查 建立安全检查制度,有安全检查记录;事故隐患的整改做到定人、定时间、定措施;对重大事故隐患整改通知书所列项目按期整改和复查。 注意事项:(1)、项目部建立的的安全检查制度必须有项目部的盖章和制定时间,建立的安全检查制度必须是符合该工程实际情况的;(2)、安全检查应由项目负责人组织,专职安全员及相关专业人员参加,定期进行并填写检查记录,填写的检查记录必须明确组织人和参加人员,要有所有参加人员的签字确认和记录的内容详细,检查记录必须要有记录时间和记
9、录人;(3)、对检查中发现的事故隐患应下达隐患整改通知单,定人、定时间、定措施进行整改,整改必须要有整改记录,记录必须详细,有整改人、整改时间和整改措施,相关的责任人必须签字确认。重大事故隐患整改后,应由相关部门组织复查,复查必须要有复查记录,记录必须详细和有记录人签字、记录时间,并且还要有相关责任人签字确认。 5、安全教育 建立安全教育培训制度,对施工人员入场进行三级安全教育培训和考核,明确具体安全教育培训内容;变换工种或采用新技术、新工艺、新设备、新材料施工时进行安全教育;施工管理人员、专职安全员按规定进行年度教育培训和考核。 注意事项:(1)、项目部建立的安全教育培训制度必须要有针对性,
10、符合项目实际情况,要有项目的盖章和制定时间;(2)、当施工人员入场时,项目部应组织进行以国家安全法律法规、企业安全制度、施工现场安全管理规定及各工种安全技术操作规程为主要内容的三级安全教育培训和考核,三级安全教育培训要有培训记录和考核记录,相关的记录必须要有相关的责任人签字确认和记录时间,必须要有考核结果、考核人,看其考核结果是否合格;(3)、当施工人员变换工种或采用新技术、新工艺、新设备、新材料施工时,应进行安全教育培训,所进行的安全教育培训,必须要有培训记录和培训时间,要有记录人签字和记录时间;(4)、施工管理人员、专职安全员每年度应进行安全教育培训和考核,施工管理人员、专职安全员所进行的
11、安全教育培训和考核必须要有培训记录和考核记录,培训记录必须要有相关的详细的培训内容,考核记录必须要有考核结果,必须都要有相关的记录时间和记录人签字;考核记录当中必须要有考核人签字确认。 6、应急救援 制定安全生产应急救援预案,建立应急救援组织或按规定配备救援人员;定期进行应急救援演练,配置应急救援器材和设备。 注意事项:(1)、项目部应针对工程特点,进行重大危险源的辨识,辨识必须要有记录,施工现场中什么部位存在重大危险源必须明确的标示出来;应制定防触电、防坍塌、防高处坠落、防起重及机械伤害、防火灾、防物体打击等主要内容的专项应急救援预案,专项应急救援预案必须要有针对性、可实施性;制定的应急救援
12、预案必须经项目部组织召开评审会议,通过会议经行应急救援预案的评审,评审通过后方可形成可行性实施方案,评审会议必须要有评审记录、评审时间和相关的责任人签字,要有会议签到表和会议主题、主持人、记录人、记录时间。对施工现场易发生重大安全事故的部位、环节进行监控,必须要有监控记录和监控人、监控时间,并且是实时记录;(2)、施工现场应建立应急救援组织,培训、配备应急救援人员,定期组织员工进行应急救援演练。建立的应急救援组织,必须是以项目经理为主,项目部相关管理人员所组成的,要有组织机构图,明确救援组织每个人的救援工作任务;对应急救援人员的培训要有培训记录,培训记录要有记录时间、记录人和相关责任人签字确认
13、,并制定救援人员台账,台账必须要有制定人签字和制定时间;定期进行的应急救援预案演练必须要有项目部根据实际情况所要实行演练的演练程序,演练程序当中应该要有演练目的、目标,应该在演练前召开演练动员大会,由演练的总指挥宣布演练注意事项,当演练开始时必须要有所要启动的应急救援预案。应急救援预案演练程序中必须要有救援小组,组员的联系方式,还要有应急救援冤案演练记录(演练照片)。(3)、按应急救援预案要求,应配备应急救援器材和设备,对配备的应急救援器材和设备应该制定相关的管理制度和台账,制定的制度必须要经项目部盖章,台账必须要有记录人和记录时间。 7、分包单位安全管理 分包单位资质、资格、分包手续齐全和有
14、效,签订安全生产协议书,分包合同、安全生产协议书,签字盖章手续齐全;分包单位按规定建立安全机构和配备专职安全员。 注意事项:(1)、总包单位应对承揽分包工程的分包单位进行资质、安全生产许可证和相关人员安全生产资格的审查,应该要有审查记录,相关的资质必须要合法有效,安全生产许可证必须合法有效,相关人员安全生产资格也是必须合法有效的(相关的资格证书和证件的复印件必须是内容清晰的);(2)、总包单位和分包单位必须签订安全生产协议书,协议书中必须明确双方的责任,协议书必须要有双方的盖章和签订时间;(3)、分包单位按规定建立安全机构,配备专职安全员,配备的专职安全员的岗位证书必须是与其人员相符合的,并且
15、是有效的。 8、持证上岗 经培训从事施工、安全管理和特种作业;项目经理、专职安全员和特种作业人员持证上岗。 注意事项:(1)、从事建筑施工的项目经理、专职安全员和特种作业人员,必须经行业主管部门培训考核合格,取得相应资格证书,方可上岗作业,培训考核必须要有培训考核记录,要有相应的培训考核时间,取得的相应资格证书必须是有效合法的;(2)、相应的人员的资格证书的复印件必须是内容清晰的,与项目部的人员是相符合的。 9、生产安全事故处理 生产安全事故按规定报告,生产安全事故按规定进行调查分析、制定防范措施;依法为施工人员办理保险。 注意事项:(1)、当施工现场发生生产安全事故时,项目部按规定应及时报告
16、,报告必须讲清楚事故缘由和伤亡情况;(2)、项目部应按规定对生产安全事故制定防范措施,制定的防范措施必须要有针对性和结合项目生产现场实际情况;(3)、项目部应依法为施工人员办理保险,保险必须是有效合法的,看其内容、时间和被保人、保险公司是否有效的。 10、安全标志制定安全标志管理制度,制定安全标志出入库和使用记录台账,绘制现场安全标志布置图。注意事项:(1)、项目部必须要制定有施工现场安全标志布置图,布置图上的安全标志必须和施工现场相符合;(2)、应制定安全标志的管理制度和出入库台账,管理制度必须是针对项目实际情况的,出入库台账必须要有制定人和实时记录人,要有相关的记录时间。 11、封闭管理
17、建立门卫值守管理制度 注意事项:门卫管理制度必须要有项目部的责任人的签字和项目部盖章,并且必须有制定时间。 12、施工场地 施工现场采取防尘措施,采取防止泥浆、污水、废水污染环境措施。 注意事项:相关的措施必须要有针对性,并且针对性较强,相应的措施必须要有相应的实施记录,并且记录必须时间吻合和有相关责任人签字。 13、现场防火 施工现场制定消防安全管理制度、消防措施,办理动火审批手续和指定动火监护人员。 注意事项:指定的消防安全管理制度必须有项目部的盖章,消防措施必须有责任人的签字和有吻合的时间,动火批必须有审核记录和相关责任人签字,时间必须吻合。 14、综合治理 施工现场建立治安保卫制度和责
18、任分解到人,施工现场制定治安防范措施。 注意事项:治安保卫制度有项目部的盖章,分解到人的必须有相关责任人,制定的治安防范措施必须有针对性。 15、生活设施 建立卫生责任制度及相关的措施。 注意事项:卫生责任制度必须要有项目的盖章,食堂和宿舍要具有排风、冷藏、消毒、防鼠、防蚊蝇等的措施,措施必须要有针对性和可行性。卫生要求要落实分解到人。 16、社区服务 施工现场制定防粉尘、防噪声、防光污染、不扰民措施和相关职业病的防范措施。 注意事项:指定的相关防范措施必须要有针对性和可行性,必须对其相应的防范措施指定完善,特别是职业病的防范措施。 17、扣件式钢管脚手架 架体搭设时编制专项施工方案和按规定审
19、核、审批,架体结构设计进行设计计算;架体搭设超过规范允许高度,专项施工方案按规定组织专家论证;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 18、门式钢管脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进
20、行设计计算;架体搭设超过规范允许高度,专项施工方案按规定组织专家论证;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 19、碗扣式钢管脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进行设计计算;架体搭设超
21、过规范允许高度,专项施工方案按规定组织专家论证;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 20、承插型盘扣式钢管脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进行设计计算;架体搭设前进行交底,架体分
22、段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 21、满堂脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进行设计计算;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间;架体搭设前进行的交底必须要有交底记录,交底记录必
23、须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 22、悬挑式脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进行设计计算;架体搭设超过规范允许高度,专项施工方案按规定组织专家论证;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字
24、和有相应的具体时间,时间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 23、附着式升降脚手架 架体搭设时编制专项施工方案和按规定审核、审批,架体结构设计进行设计计算;架体搭设超过规范允许高度,专项施工方案按规定组织专家论证;架体搭设前进行交底,架体分段搭设、分段使用进行分段验收。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;架体搭设前进行的交底必须要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时
25、间必须有效;架体分段搭设和使用的分段验收必须要有验收记录,必须要有验收人签字和有有效时间。 24、高处作业吊篮 编制专项施工方案和对吊篮支架支撑处结构的承载力进行验算,专项施工方案按规定审核、审批;操作升降人员经培训合格并且持证上岗;履行验收程序,验收表经责任人签字确认,每天班次的检查记录,吊篮安装使用前进行交底;吊篮所涉及的相关防范措施。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;操作升降人员的岗位证件必须是有效的;验收记录必须要有相应的有效时间和验收内容;
26、吊篮安装使用前进行的交底必须要有交底人和被交底人签字,必须要有交底内容和有效的交底时间;相关的防范措施必须可行可靠,具有安全性。 25、基坑工程 基坑工程编制专项施工方案,专项施工方案按规定审核、审批;超过一定规模条件的基坑工程专项施工方案按规定组织专家论证,基坑周边环境或施工条件发生变化,专项施工方案重新进行审核、审批,按要求进行基坑工程监测;按要求编制基坑工程应急预案,应急组织机构健全和应急物资、材料、工具机具储备符合应急预案要求。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的
27、论证时间和论证结果;对基坑工程的监测必须要有监测记录和必须要有监测责任人的签字和有有效时间;编制的基坑工程应急预案必须要有针对性和可行性,必须要有项目的盖章,应急物资、材料、工具机具储备必须要有管理台账。 26、模板支架 编制专项施工方案,按要求对结构设计进行计算,专项施工方案经审核、审批;超规模模板支架专项施工方案按规定组织专家论证;支架搭设、拆除前进行交底,架体搭设完毕办理验收手续。 注意事项:编制的专项施工方案必须有项目部盖章,审核、审批必须有相关责任人签字和有吻合的时间,专项施工方案按规定组织专家论证后必须要有记录和专家签字,要有具体的论证时间和论证结果;支架搭设、拆除前进行的交底必须
28、要有交底记录,交底记录必须要有交底人和被交底人签字和有相应的具体时间,时间必须有效;架体搭设完毕必须要有验收记录,必须要有验收人签字和有有效时间。 27、高处作业 “三宝”,相关防护措施;编制悬挑式物料钢平台专项施工方案,经设计计算。 注意事项:“三宝”的管理台账和管理制度必须制定,台账必须要有责任人签字确认,制度必须要有项目部盖章;相关防护措施必须具有实际性、可行性、安全性;编制的悬挑式物料钢平台专项施工方案必须经项目部盖章,设计计算必须有责任人签字确认。 28、施工用电 外电防护、接地与接零保护系统、配电线路、配电箱与开关箱、配电室与配电装置、现场照明、用电档案。 注意事项:外电线路与在建
29、工程及脚手架、起重机械、场内机动车道之间的安全距离符合规范要求并采取防护措施;接地接零保护系统的相关措施;配电箱与开关箱的相关措施;配电室耐火等级达到三级,配置适用于电气火灾的灭火器材,并且制定管理制度和管理台账,管理制度必须经项目部盖章,台账必须经责任热签字确认和有有效时间;总包单位与分包单位订立临时用电管理协议,协议必须双方签字盖章并填写时间;制定专项用电施工组织设计、外电防护专项方案履行审批程序,实施后相关部门组织验收,必须要有验收记录和记录人签字和时间;接地电阻、绝缘电阻和漏电保护器检测记录应按实际情况真实填写,并且要有责任人签字确认和填写时间;安全技术交底、设备设施验收记录必须真实记
30、录和填写,并且还要有交底人和被交底人签字和填写时间;定期巡视检查、隐患整改记录要真实填写和要有责任人签字和填写时间。 29、物料提升机 安装、拆卸单位取得专业承包资质和安全生产许可证;制定专项施工方案和经审核、审批;履行验收程序和验收表经责任人签字确认;安装、拆除人员及司机持证上岗;物料提升机作业前按规定进行例行检查和填写检查记录;实行多班作业按规定填写交接班记录。 注意事项:安装、拆卸单位取得的专业承包资质和安全许可证看其是否过期和有效;制定的专项施工方案必须经项目部盖章,必须要有审核、审批记录,有相关的责任人签字和时间;验收表必须真实填写;安装、拆除人员及司机持证上岗必须要看其所持岗位证书
31、是否合格和是否还有效;物料提升机作业前进行的例行检查和填写的检查记录必须真实有效,必须经责任人签字和有填写时间;多班作业的交接班记录必须实时填写,交接人必须签字和必须填写交接时间。 30、施工升降机 安装、拆卸单位取得专业承包资质和安全生产许可证;编制安装、拆卸专项施工方案和专项方案经审核、审批;履行验收程序和验收表经责任人签字确认;安装、拆除人员及司机持证上岗;施工机械作业前按规定进行例行检查,填写检查记录;实行多班作业按规定填写交接班记录。 注意事项:安装、拆卸单位取得的专业承包资质和安全许可证看其是否过期和有效;制定的专项施工方案必须经项目部盖章,必须要有审核、审批记录,有相关的责任人签
32、字和时间;验收表必须真实填写;安装、拆除人员及司机持证上岗必须要看其所持岗位证书是否合格和是否还有效;物料提升机作业前进行的例行检查和填写的检查记录必须真实有效,必须经责任人签字和有填写时间;多班作业的交接班记录必须实时填写,交接人必须签字和必须填写交接时间。 31、塔式起重机 多塔作业制定专项施工方案和施工方案经审核、审批;安装、拆卸单位取得专业承包资质和安全生产许可证;制定安装、拆卸专项方案,方案经审核、审批;履行验收程序和验收表经责任人签字确认;安装、拆除人员及司机持证上岗;塔式起重机作业前按规定进行例行检查,填写检查记录;实行多班作业按规定填写交接班记录。 注意事项:多塔作业制定的专项
33、施工方案必须经项目部盖章,审核、审批必须要有记录和有相关责任人签字;安装、拆卸单位取得的专业承包资质和安全许可证看其是否过期和有效;制定的专项施工方案必须经项目部盖章,必须要有审核、审批记录,有相关的责任人签字和时间;验收表必须真实填写;安装、拆除人员及司机持证上岗必须要看其所持岗位证书是否合格和是否还有效;物料提升机作业前进行的例行检查和填写的检查记录必须真实有效,必须经责任人签字和有填写时间;多班作业的交接班记录必须实时填写,交接人必须签字和必须填写交接时间。 32、起重吊装 编制专项施工方案和专项施工方案经审核、审批;超规模的起重吊装专项施工方案按规定组织专家论证;起重机司机持证上岗,设
34、置专职信号指挥和司索人员;作业前按规定进行安全技术交底。 注意事项:编制的专项施工方案必须经项目部盖章,审核、审批必须要有记录和有相关责任人签字;组织的专家论证必须要有论证记录和责任人签字和有签字时间;设置的专职人员的岗位证书必须有效;作业前进行的安全技术交底必须要有交底人和被交底人签字,必须要有交底时间。 33、施工机具 施工机具的使用管理制度和管理台账;针对施工机具所形成的职业病防范措施;桩工机械安装后履行验收程序,有验收记录,作业前编制专项施工方案和进行安全技术交底;平刨安装后的验收记录;圆盘锯安装后的验收记录;钢筋机械安装后的验收记录;电焊机安装后的验收记录;搅拌机安装后的验收记录。
35、注意事项:施工机具的管理制度必须经项目部盖章,管理台账必须有责任人签字和签字时间;针对施工机具所形成的职业病防范措施必须具有针对性和可防范性;所有机具安装后的验收记录必须真实填写,必须要有责任人签字和签字时间;桩工机械进行的安全技术交底必须要有交底人和被交底人的签字和签字时间,交底内容必须真实。34、职业病及其防范措施施工现场常见的职业病:建筑施工现场环境可能导致的职业病为:(1)、接触各种粉尘引起的尘肺病;(2)、电焊尘肺、眼病;(3)、直接操作振动机械引起的手臂振动病;(4)油漆、粉刷作业接触有机材料散发的气体引起的中毒;(5)、接触噪声引起的职业性耳聋;(6)、长期超时、超强的工作,精神
36、长期过度紧张造成职业病;(7)、高温中暑。施工现场作业防护具体措施:(1)、接触各种粉尘,引起的尘肺病预防措施:1)、作业场所防护措施:加强水泥等易扬尘的材料的存放处、使用处的扬尘防护设施,任何人不得随意拆除,在易扬尘部位设置警示标志;2)、个人防护措施:提供防尘口罩。(2)、电焊尘肺、眼病的预防控制措施:1)作业场所防护措施:提供通风良好的操作空间;2)、个人防护措施:电焊工必须持证上岗,作业时佩戴面罩、护目镜,杜绝违章作业。(3)、直接操作振动机械引起的手臂振动病预防措施:1)、作业场所防护措施:在作业区设置防职业病警示标志;2)、个人防护措施:佩戴振动机械防护手套,采取延长换班休息时间,
37、杜绝超时工作;(4)、油漆、粉刷作业接触有机材料散发不良气息引起的中毒预防控制措施;1)、作业场所防护措施:加强作业区的通风排气措施;2)、个人防护措施:佩戴防护口罩,采取轮流作业;3)、懂得发生中毒事故后如何救人与自救。(5)、接触噪声引起的职业性耳聋的预防措施:1)、作业场所防护措施:在作业区设置防职业病警示标志,对噪音大的机械加强日常保养和维护,减少噪音污染;2)、个人防护措施:佩戴防护耳塞,采取轮流作业,杜绝超时工作。(6)、长期超时、超强的工作,精神长期过度紧张造成职业病的预防控制措施:1)、作业场所防护措施:提高机械化施工程度,减小工人劳动强度,提供良好的生活、休息、娱乐场所,加强
38、施工现场的文明施工。2)、个人防护措施:不盲目抢工期,即使抢工期,即使抢工期也必须安排充足的人员能够按时换班作业,采取8小时1换班制度,及时发放工人工资,稳定工人情绪。(7)、高温中暑预防措施:1)、作业现场防护措施:调整作业时间,避开高温期间施工;我们缩短作业时间,控制在7个小时以内甚至更少。在高温期间施工,发放防暑降温的药品以及饮料,比如像人丹啊、十滴水啊、绿豆汤啊、茶叶水啊,还有大麦茶啊等等,作为一种福利发放给职工,确保高温期间职工的施工安全。2)、个人防护措施:尽量穿棉质的衣服,戴好帽子,多喝水,勿抽烟喝酒。(注:根据各项目的具体情况对检查方案作相应的检查调整。) 其中专业理论知识内容
39、包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全
40、管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落25
