收藏 分销(赏)

土石方开挖、回填施工方案.doc

上传人:精**** 文档编号:1990903 上传时间:2024-05-13 格式:DOC 页数:7 大小:52.53KB
下载 相关 举报
土石方开挖、回填施工方案.doc_第1页
第1页 / 共7页

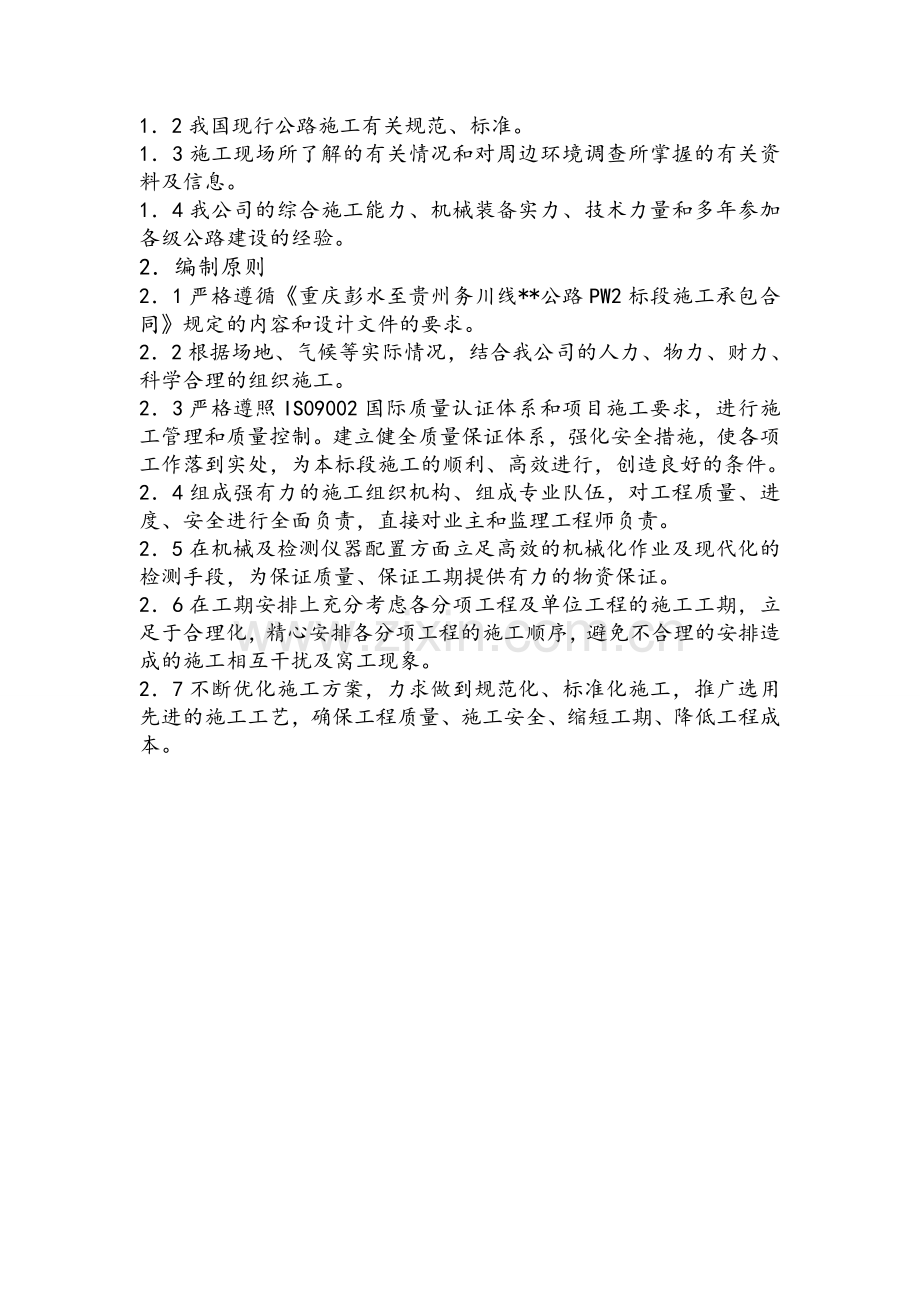

土石方开挖、回填施工方案.doc_第2页
第2页 / 共7页
土石方开挖、回填施工方案.doc_第3页
第3页 / 共7页
土石方开挖、回填施工方案.doc_第4页
第4页 / 共7页
土石方开挖、回填施工方案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、土石方开挖、回填施工方案*二级公路改建工程PW2段项目经理部二00七年8月月编 制 说 明1编制依据11重庆彭水至贵州务川线*路彭水至务川二级公路WP2标段施工承包合同。12我国现行公路施工有关规范、标准。13施工现场所了解的有关情况和对周边环境调查所掌握的有关资料及信息。14我公司的综合施工能力、机械装备实力、技术力量和多年参加各级公路建设的经验。2编制原则21严格遵循重庆彭水至贵州务川线*公路PW2标段施工承包合同规定的内容和设计文件的要求。22根据场地、气候等实际情况,结合我公司的人力、物力、财力、科学合理的组织施工。23严格遵照IS09002国际质量认证体系和项目施工要求,进行施工管理

2、和质量控制。建立健全质量保证体系,强化安全措施,使各项工作落到实处,为本标段施工的顺利、高效进行,创造良好的条件。24组成强有力的施工组织机构、组成专业队伍,对工程质量、进度、安全进行全面负责,直接对业主和监理工程师负责。25在机械及检测仪器配置方面立足高效的机械化作业及现代化的检测手段,为保证质量、保证工期提供有力的物资保证。26在工期安排上充分考虑各分项工程及单位工程的施工工期,立足于合理化,精心安排各分项工程的施工顺序,避免不合理的安排造成的施工相互干扰及窝工现象。27不断优化施工方案,力求做到规范化、标准化施工,推广选用先进的施工工艺,确保工程质量、施工安全、缩短工期、降低工程成本。路

3、基开挖回填施工方案为了加快我标段施工进度,使工程达到更高质量要求,我项目部结合技术规范与实际情况特写此方案。路基工程简况:本工段路基土石方挖方1812611m3,填方46082 m3。路基施工采用“信息化施工”,即保证施工信息的流通顺畅,使试验数据有效的完成信息传递、反馈和调节作用,并使整个施工趋于最优。运用现代“信息化施工”的观念和方法,即通过施工前和施工中的试验量测数据进行分析,作为指导施工设计、土石方调配、施工机械配置及工艺参数确定的依据,并反复循环作用,最终使整个施工系统达到最佳状态。一、 施工方法与质量控制:1施工队通过试验路的施工,总结施工工艺,指导规模生产。分项工程实行现场标示管

4、理,标示牌上注明分项工程作业内容,简要工艺和质量要求,质量负责人等。2若在施工期间发现需拆迁的结构物或地下管线应及时探明具体位置和现状,查明设施的产权管理部门,同时报告监理工程师批示办理。3如果由于施工队采取措施不利,施工造成上述建筑物或设施遭到影响或损坏,由施工队负责修复赔偿。二、 环境保护1在施工过程中应采取有效措施,预防和消除因施工造成的环境污染,对工程范围外的土及植被应注意保护,并应保证业主避免由于污染而承担的索赔或罚款。2施工期间加强环保意识,保持工地清洁,控制扬尘、杜绝撒漏材料,保护农田排灌系统。三、 安全保护措施1在工程施工期间,施工队应在现场设一名专职安全员,该专职安全员经过培

5、训具有担任安全工作的资格,且熟悉所施工的工作类型,其工作包括制定健康保护与事故预防措施和个人检查,查看所有安全规则与条例的实施情况,驻地管理人员一律佩证上岗。2安全标志:施工队应在本工程现场周围配备、架立并维修必要的标志牌,以为其雇员和公众提供方便和安全。3标志牌应包括:a、警告与危险标志。b、安全与控制标志。C、指路标志与桩位的道路标志。4事故报告,无论何时一旦发现危害安全、工程进度和工程质量事故时,立即采取抢救措施,并暂停有关项目的施工。四、 路基土石方施工技术要求1防排水(1)在路基施工期间,为防止工程和附近农田、建筑物及其他设施受冲刷和造成淤积,应修建临时排水设施以保持施工场地处于良好

6、的排水状态。(2)临时排水设施应与永久性排水设施相结合。施工场地流水不得排入农田、耕地或污染自然水源,也不应引起淤积、阻塞和冲刷。(3)施工时无论挖方或填方,均应作到施工层表面不积水。因此,各施工层表面应随时保持一定的排水横坡或纵向排水通道。挖方路基项目或填方基底含水量过大时,应采取措施降低含水量。2场地清理(1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植。砍伐的树木应堆放在路基用地之外,并妥善处理。 (2)路基用地范围内的垃圾、有机物残渣及原地面以下至少1030cm内的草皮、农作物的根系和表土予以清除,并堆放在弃土场内。原地面要进行填前碾压,使其压实度达到规定要求。(3)路基用地范

7、围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴填平夯实。3拆除与挖掘(1)路基用地范围内的旧桥梁、旧涵洞和其它障碍物等予以拆除。(2)原有结构物的下部构造应拆除到天然地面以下50cm,并不能使新结构物受到影响的范围。(3)将所有因拆除施工造成的坑穴回填并压实。4土方开挖(1)土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖。(2)开挖中如发现土层性质有变时,应修改施工方案及挖方边坡,并及时上报项目部技术人员批准。(3)施工队必须注意对图纸未示出的地下管道,光缆文物古迹和其他结构物的保护。开挖中一旦发现上述结构物应立即上报项目部,且应停止作业并保护现场听候处理。(4)居民区附近的开

8、挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道和便桥。(5)土方地段的路床顶面标高,应考虑由压实产生的下沉量其值由实验确定,路床顶面以下300mm的压实度或顶面以下换土超过300mm时,压实度均应不小于95%。(6)当因气候条件使挖出的材料无法按照规范要求用于填筑路基和压实时应停止开挖,直到气候条件转好。5石方开挖(1) 根据地形地质开挖断面及机械配备情况采用能保证边坡稳定的方法施工。(2) 石方爆破应以小型及松动爆破为主,严禁过量爆破,并严禁人畜进入危险区。(3) 由于爆破引起的松动岩石必须清除,边坡必需采取光面爆破作业。6弃方处理 弃土

9、堆应堆放整齐稳定、排水畅通,避免对环境造成污染。7边沟(截水沟、排水沟)的开挖 (1)边沟、截水沟、排水沟的开挖位置、断面尺寸和沟底纵坡应符全图纸或监理工程师的要求。(2)在有超高路段的边沟沟底纵坡,应与曲线段前后相衔接,不允许曲线段内侧边沟积水或外溢。(3)路堑与路堤连接处,边沟应缓顺引向路堤两侧的自然沟或排水沟,勿使路堤附近积水亦不得冲刷路堤。8路基挖方检验项目及标准 (1)路基的路床标高、宽度、线形及边坡应符合图纸要求。边沟、截水沟、排水沟底无阻水、积水现象,具备铺砌要求。临时排水设施与现有排水沟渠连通,挖出的废方按指定的地点整齐堆放。 (2)石方边坡平顺、稳定、无险石、悬石。 (3)外

10、观鉴定路基表面平整、密实、曲线圆滑,边线顺直。9路基填方(1)凡具有规定强度且能被压实到具有强度规定的压实度和能形成稳定填方的材料均为适用于填筑材料。通常情况下,下列材料为非使用材料:a. 沼泽土、淤泥、泥碳、冻土、生活垃圾、建筑垃圾。b. 含有树根和易腐材料的土。c. 有机质含量大于5%的土。d. 液限大于50%,塑性指数大于26的土。(2)路基填料中,其最大粒径应小于层厚的2/3,路床顶面以下50cm厚度范围内不得采用石块填筑。(3)路基填料最小强度和最大粒径要求:项目分类(路面底面以下深度)填料最小强度CBR(%)填料最大粒径(mm)路堤上路床(0-0.3m)8.0100下路床(0-0.

11、3m,)5.0100上路堤(0-0.3)4.0150下路堤(0-0.3)3.0150(不适用填石路堤)零填及路堑路床(0-0.3)8.010010.填方试验阶段:(1)现场试验进行有效地使用该种填料达到规定压实度为止。试验时应记录压实设备的类型、最佳组合、试碾遍数及碾压速度、工序,每层材料的松铺厚度,材料的含水量。(2)用于填方(包括回填)的每种类型的材料,都应进行现场压实试验,试验段所用的填料和机具应与施工所用材料和机具相同的施工要求(1)填方路堤施工前,应按(规范)第202节有关规定对原地面进行清理及压实所有填方作业均应严格按照图纸或监理工程师的要求施工。(2)路堤填料中石料含量等于或大于

12、70%时按填石路堤施工,小于70%时按填土路堤施工。(3)路堤基底每层施工完成后未经监理工程师检验合格,不得进行上一层的填土施工。(4)填方路基必须按路面平行线分开控制填土标高,填方作业应分层进行摊铺,保证路基压实度。每层填料铺设宽度,每侧应超出设计宽度300mm,以保证修整路基边坡后路堤边缘有足够的压实度,土方路堤填至路床最后一层的压实度不应小于100mm。(5)填土高度大于8m时,应将路堤基底在填前进行碾压,其压实度不应小于85%。(6)地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶(不小于1m1m),台阶顶作成2%4%的内倾坡度。砂类土上则不挖台阶,但应将原地面以下200300mm内

13、的土翻松。(7)如在路基范围内修筑便道或引道时,该便道或引道不得作为路堤填筑的部分,应重新填筑符合规定的要求的新路堤。(8)填土路基分几个作业段施工时,两个相临交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶。如两段同时施工,则应分层相互重叠碾压,其衔接部位不应小于1m。监 理 检 查 处 理装 载、挖 机 装 土自卸汽车运至指定位置路 基 填 筑 完 毕截板侧定、自检压实度自 检 压 实 度碾 压推土机推土、平地机刮平分层填土10cm厚30cm修 筑 公 路 拱自 检 基 底 压 实 度碾 压整 修 基 底推 土 机 清 表挖 排 水 沟场 地 清 理测 量 放 样路基挖填方施工工艺流程图不合格监 理 处 理 审 批是 否 填 到 标 高监 理 处 理 审 批装载机、挖机装土、自卸汽车装运合格不合格不合格合格

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
