收藏 分销(赏)

地质钻孔施工标准流程.doc

上传人:快乐****生活 文档编号:1982564 上传时间:2024-05-13 格式:DOC 页数:10 大小:81KB
下载 相关 举报
地质钻孔施工标准流程.doc_第1页
第1页 / 共10页
地质钻孔施工标准流程.doc_第2页
第2页 / 共10页
地质钻孔施工标准流程.doc_第3页
第3页 / 共10页
地质钻孔施工标准流程.doc_第4页
第4页 / 共10页
地质钻孔施工标准流程.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

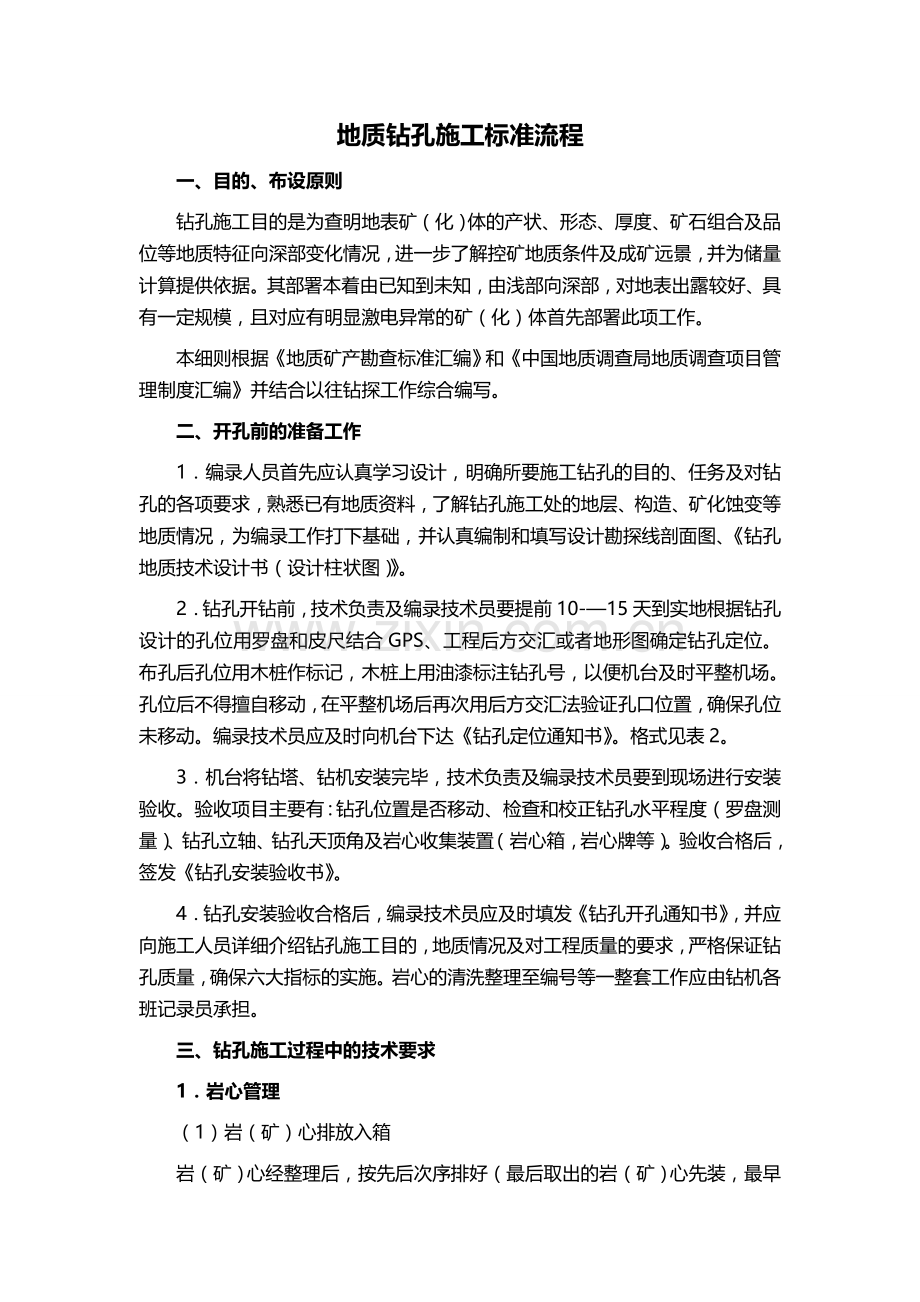

1、地质钻孔施工标准流程一、目的、布设原则钻孔施工目的是为查明地表矿(化)体的产状、形态、厚度、矿石组合及品位等地质特征向深部变化情况,进一步了解控矿地质条件及成矿远景,并为储量计算提供依据。其部署本着由已知到未知,由浅部向深部,对地表出露较好、具有一定规模,且对应有明显激电异常的矿(化)体首先部署此项工作。本细则根据地质矿产勘查标准汇编和中国地质调查局地质调查项目管理制度汇编并结合以往钻探工作综合编写。二、开孔前的准备工作1编录人员首先应认真学习设计,明确所要施工钻孔的目的、任务及对钻孔的各项要求,熟悉已有地质资料,了解钻孔施工处的地层、构造、矿化蚀变等地质情况,为编录工作打下基础,并认真编制和

2、填写设计勘探线剖面图、钻孔地质技术设计书(设计柱状图)。2钻孔开钻前,技术负责及编录技术员要提前10-15天到实地根据钻孔设计的孔位用罗盘和皮尺结合GPS、工程后方交汇或者地形图确定钻孔定位。布孔后孔位用木桩作标记,木桩上用油漆标注钻孔号,以便机台及时平整机场。孔位后不得擅自移动,在平整机场后再次用后方交汇法验证孔口位置,确保孔位未移动。编录技术员应及时向机台下达钻孔定位通知书。格式见表2。3机台将钻塔、钻机安装完毕,技术负责及编录技术员要到现场进行安装验收。验收项目主要有:钻孔位置是否移动、检查和校正钻孔水平程度(罗盘测量)、钻孔立轴、钻孔天顶角及岩心收集装置(岩心箱,岩心牌等)。验收合格后

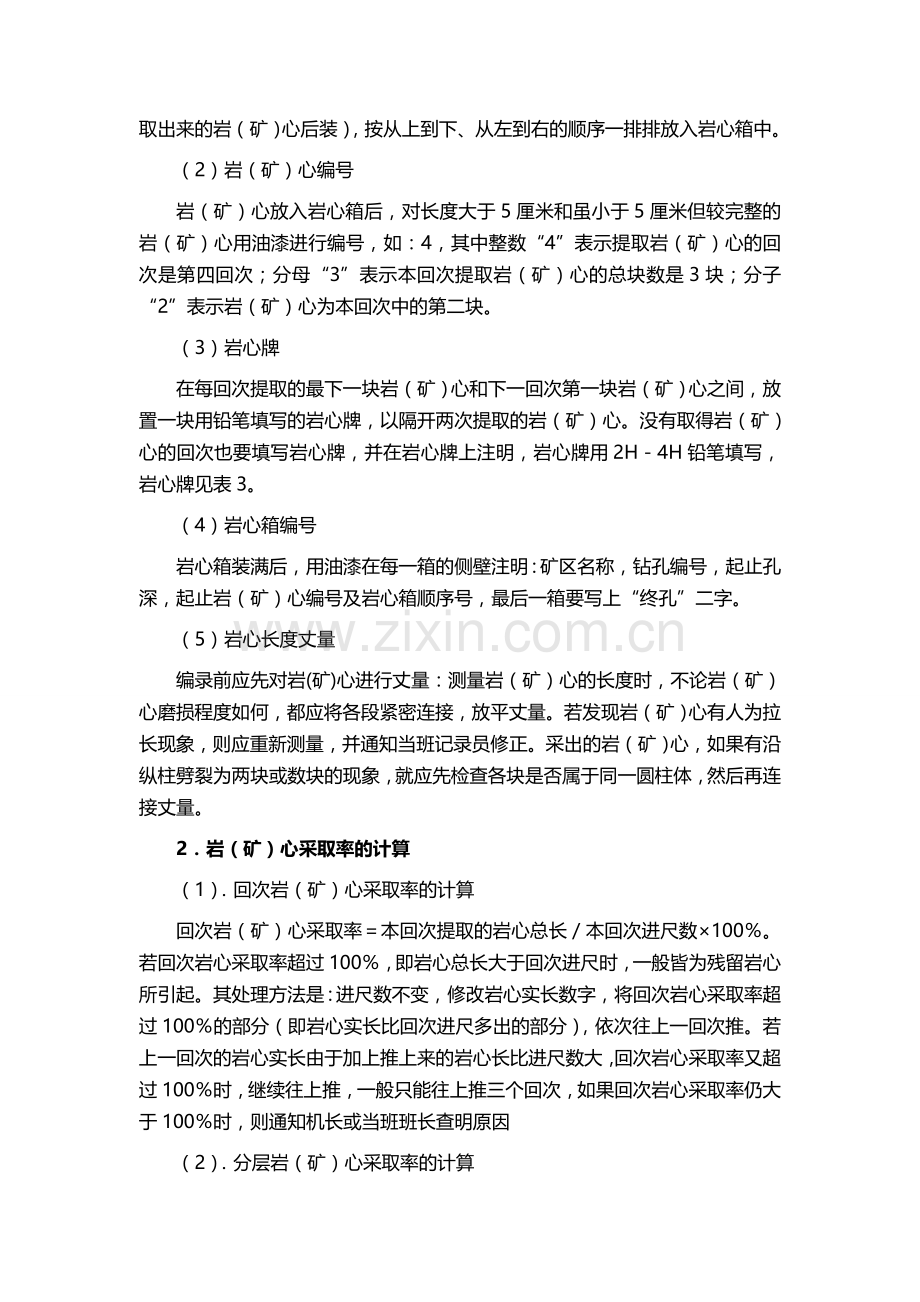

3、,签发钻孔安装验收书。4钻孔安装验收合格后,编录技术员应及时填发钻孔开孔通知书,并应向施工人员详细介绍钻孔施工目的,地质情况及对工程质量的要求,严格保证钻孔质量,确保六大指标的实施。岩心的清洗整理至编号等一整套工作应由钻机各班记录员承担。三、钻孔施工过程中的技术要求1岩心管理(1)岩(矿)心排放入箱岩(矿)心经整理后,按先后次序排好(最后取出的岩(矿)心先装,最早取出来的岩(矿)心后装),按从上到下、从左到右的顺序一排排放入岩心箱中。(2)岩(矿)心编号岩(矿)心放入岩心箱后,对长度大于5厘米和虽小于5厘米但较完整的岩(矿)心用油漆进行编号,如:4,其中整数“4”表示提取岩(矿)心的回次是第四

4、回次;分母“3”表示本回次提取岩(矿)心的总块数是3块;分子“2”表示岩(矿)心为本回次中的第二块。(3)岩心牌在每回次提取的最下一块岩(矿)心和下一回次第一块岩(矿)心之间,放置一块用铅笔填写的岩心牌,以隔开两次提取的岩(矿)心。没有取得岩(矿)心的回次也要填写岩心牌,并在岩心牌上注明,岩心牌用2H4H铅笔填写,岩心牌见表3。(4)岩心箱编号岩心箱装满后,用油漆在每一箱的侧壁注明:矿区名称,钻孔编号,起止孔深,起止岩(矿)心编号及岩心箱顺序号,最后一箱要写上“终孔”二字。(5)岩心长度丈量编录前应先对岩(矿)心进行丈量:测量岩(矿)心的长度时,不论岩(矿)心磨损程度如何,都应将各段紧密连接,

5、放平丈量。若发现岩(矿)心有人为拉长现象,则应重新测量,并通知当班记录员修正。采出的岩(矿)心,如果有沿纵柱劈裂为两块或数块的现象,就应先检查各块是否属于同一圆柱体,然后再连接丈量。2岩(矿)心采取率的计算(1)回次岩(矿)心采取率的计算回次岩(矿)心采取率本回次提取的岩心总长本回次进尺数100。若回次岩心采取率超过100,即岩心总长大于回次进尺时,一般皆为残留岩心所引起。其处理方法是:进尺数不变,修改岩心实长数字,将回次岩心采取率超过100的部分(即岩心实长比回次进尺多出的部分),依次往上一回次推。若上一回次的岩心实长由于加上推上来的岩心长比进尺数大,回次岩心采取率又超过100时,继续往上推

6、,一般只能往上推三个回次,如果回次岩心采取率仍大于100时,则通知机长或当班班长查明原因(2)分层岩(矿)心采取率的计算分层岩(矿)心分层各回次取出的岩心总长(分层下界孔深分层上界孔深)100。岩心采取率全孔大于70,矿层及顶底板围岩5米内采取率大于80。(3)换层孔深计算方法一个回次内换层有下列两种情况:本回次换层位置小于岩心长度的50时:a 无残留岩心时:换层孔深上回次终止孔深本回次上层岩心长本回次采取率;b有残留岩心时:换层孔深上回次孔深上回次残留岩心长本回次上层岩心长本回次岩心采取率;本回次换层位置大于岩心长度的50时:a 无残留岩心时:换层孔深本回次终止孔深本回次下层岩心长本回次采取

7、率;b有残留岩心时:换层孔深本回次孔深本回次残留岩心长本回次下层岩心长本回次岩心采取率。两个回次内换层:换层孔深上回次终止孔深-上回次残留岩心长/上回次岩心采取率。空回次内换层:换层孔深上回次终止孔深+空回次进尺的二分之一(是否二分之一,可根据具体情况而定)。3钻孔天顶角、方位角测量及要求钻孔天顶角、方位角一般要求斜孔每钻进50米,直孔每钻进100米测量一次钻孔天顶角和方位角(当天顶角弯曲超过5度时,测斜间距应按斜孔对待)。钻孔换径或见主矿体时,均应加测天顶角和方位角。天顶角弯曲每百米要求:直孔不超过2度,斜孔不超过3度。4钻孔孔深测量及要求孔深验证每钻进100米或见主矿层、重要标志层、下套管

8、前和终孔后均需用钢卷尺丈量钻具,验证孔深。孔深校正最大允许误差为千分之一,超出允许误差时,查找原因并及时清除。5简易水文观测及要求简易水文观测包括孔内静止水位,冲洗液消耗量,涌水位置、涌水量及水头高度,漏失位置和漏失量等。视具体情况(涌水、漏水、坍塌、缩径、溶洞等)与分队技术负责协商向机台提出简易水文观测的具体内容。6原始班报表记录及要求机台原始班报表应由专人负责,必须按报表的内容和要求逐项填写,准确计算孔深,详细填写简易水文观测及钻进技术参数。若发生事故时则应详细记录事故发生的时间、经过、处理方法、处理步骤及效果等。记录必须做到及时、准确、详细和整洁,并如实反映情况。原始班报表在终孔后汇定成

9、册,归档存查。7技术负责、地质组长应及时到现场检查钻孔施工情况及孔内见矿情况等。8钻孔终孔(1)依据钻孔施工目的和所获地质资料,编录技术员提出终孔意见,经技术负责研究,批准后才可终孔。重要钻孔要报大队总工审批后方可终孔。(2)终孔要考虑到矿层底板标志是否存在,含矿层位是否穿过标志层。过矿孔深要大于夹石剔除厚度。(3)下达测井通知书。(4)终孔通知:钻孔终止施工前,如已达到设计目的,所获地质资料齐全,数据无误,编录技术员可填写终孔通知书,经分队技术负责批准,钻孔终止施工。(5)凡要封闭的钻孔,机台应按要求认真执行。封孔后要埋设孔口标志,一般采用标号不小于325水泥封孔,孔口立木桩标志桩并注记矿区

10、名称、勘探线号、孔号、孔深、开孔日期、终孔日期、施工单位等,木桩标志桩要掩埋牢固,孔口1平方米范围内用水泥封孔,以防地表水流入孔内。9钻探工程测量定位:待测区全部钻孔施工结束后,用仪器测量钻探工程坐标定位。10钻探工程施工过程中,编录技术员应及时向技术负责或施工单位反馈工程质量问题。四、钻孔地质编录1编录前的检查工作钻孔编录必须随施工在现场进行,对钻孔质量进行监督,有关情况随时向技术负责人汇报。认真检查班报表及各种记录、岩心的清洗整理编号及存放情况等一整套工作,要准确无误,如发现错误应及时和向本台机长或组长提出修改。及时检查机台是否按有关规定进行简易水文观测、孔深测量、钻孔弯曲度测量工作,超差

11、时应及时向上级汇报妥善处理。预见矿层时要及时向机台提供“见矿通知书”以便采取有效措施,确保钻探质量。岩(矿)心丈量后,核对各种原始和计算数据,确认各数据值准确无误后方可进行岩(矿)心描述。对每一段岩(矿)心均应进行详细观察描述。为了避免重复,一般按不同岩性、不同矿层或矿石类型进行分层记录,逐项填入地质记录表中。厚大的单一岩(矿)层必须进行系统观察,以免遗漏地质现象,但可隔几个回次描述一次。2岩(矿)心描述内容:(1)岩(矿)石名称、颜色、结构构造、矿物成分、矿化特征、蚀变现象、构造破碎情况及次生变化等。(2)测量岩心标志面(层面、片理面、断裂面、接触界线等)与岩心轴夹角。(3)岩层、矿化、蚀变

12、在小范围内有所变化时应丈量出具体深度并注明。(4)选择有地质意义且具有代表性的岩(矿)心,作大比例尺素描图,以增强文字的说服力。(5)钻孔内岩性分层时应注明上下两层岩石的接触关系。如渐变关系、侵入关系等。记录内容要求繁简适度,重点突出,针对性强。对矿心及顶底板,矿化蚀变带和构造部位等应详细描述。3样品采集随着工程进展,及时划样、采样。要求各种样品均具有代表性。采样小组应实地检查、现场核对岩(矿)心。采样前应布样、填写分样牌、计算样品孔深,切忌混样及样品串号。样品采集后,地质组长或技术负责应及时对所采样品质量进行检查,并填写质量检查卡。采集样品有化学样、光谱样、物相分析样、岩矿鉴定样、小体重样等

13、。(1)化学样目的是通过对样品的化学分析,了解矿石中金属矿物的含量,查明矿石质量,确定矿体与夹石、围岩的界线,并作为储量计算的主要依据。化学样选取在矿化较好地段,矿体顶底板各采取一到两个化学样。样长一般为2米,最短不小于1米。每层最后一个样长1米时单独取样,1米时与前样合并,并合理分为两个样,使每个样长不小于1米。确定矿心采样间隔,将该采样间隔内的矿心编号记录下来,以便进行采样。当一块矿心包括不同矿石,需分别采样时,应尽量设法在换层处打开,分别编号,只有小于允许夹层厚度之夹层,才不需打开。化学样用劈心法采取,样重35千克(体积体重允许最小采取率样重体积体重),其代号为H。化学样用二分之一劈心法

14、取样:沿矿心长轴劈成两半,一半送实验室,一半保留,保留的矿心用油漆写上原编号,按顺序保存于岩心箱中。劈心时应注意主要标志面的倾斜方向,并考虑到矿化强弱分布情况,以免两半矿心金属矿物的含量不均,引起品位误差。(2)光谱样目的是了解岩心的元素组合、含量和地球化学特征,确定矿化及异常段分布范围,指导找矿工作。未采化学样的岩心全孔采集光谱样。光谱样用连续拣块法采取,样品重量不小于150克,其代号为GP。(3)物相分析样目的是划分矿石自然类型,确定矿体中氧化矿石、混合矿石和原生矿石的界线。物相分析样要用化学分析样中的副样中选送,送样要及时,以免样品变质,影响分析质量。其代号为WX。(4)岩矿鉴定样目的是

15、研究岩矿石的结构,构造,矿物成分、共生组合、交切关系及变质蚀变现象等,确定岩矿石名称,为研究成矿条件、矿石质量提供依据。采集有代表性的岩石和矿石,岩石一般作薄片鉴定,矿石作光、薄片鉴定。每件样品均采集正副样,正样送实验室鉴定,副样留分队对比研究。薄片样代号为b, 光片样代号为g。(5)小体重样:目的是测定矿石单位体积的重量,为储量计算提供依据。样品应按矿石类型和品级分别采取,并照顾到品位和分布的代表性。要求主要类型小体重样2030个。在岩矿心上采取小体重样,样品长一般为5厘米。其代号为XT。4勘探线剖面图、设计柱状图根据钻孔施工中的地质情况和钻孔弯曲度的资料随时制作勘探线剖面草图,以指导找矿工

16、作。5小结钻孔完工后,应编写钻孔地质编录小结,其内容如下:(1)目的任务及施工结果(2)钻孔质量评述(3)孔内地质情况(4)存在的问题及认识其中孔内情况应着重描述,如:岩性分层情况,地质矿产特征、矿化蚀变特征及二者的关系和矿床类型等。6综合记录在各种化验结果和岩矿鉴定结果到齐后,及时编写钻孔综合记录。综合记录应在原始记录的基础上编写。其内容要求精练,主要包括:岩(矿)石名称、颜色、结构构造、矿物成分、矿化蚀变、岩心标志面与岩心轴夹角(锐角)等。随着钻孔施工的进展,依据原始编录资料编制必要的图表,进行修正、补充归纳。五、室内整理1随着钻孔施工编录进展,及时整理野外编录资料,(含标本、样品)2绘制

17、勘探线剖面图、柱状图根据大队统一格式和图例编制勘探线剖面图、钻孔柱状图,勘探线比例尺一般为1:1000,柱状图比例尺一般为1:2001:500,为缩短长度,厚大无矿化岩层可用缩减法表示(缩减层单层总长不得小于5厘米)。要求内容齐全、图面整洁、字迹清晰、花纹美观;分层界线和各种数据准确,与文字记录有关内容和数据相符。3收到各类实验结果后,及时完成样品登记,并相应填入柱状图和注记、补正文记录。4文、图和数据等要求整饰着墨,终孔后及时提交有关原始资料和有关的附属表格及钻孔质量验收报告。六、检查情况钻孔完工后原始地质编录进行自检、互检,分队技术负责定期检查并填写质量检查卡。1自检要求编录技术员对各项资

18、料进行100自检,检查内容有当天的原始记录、所采集的样品及图件等,发现问题及时纠正,当工作进行到一定阶段时,应作阶段性检查,全面检查本阶段各项工作内容。2互检地质组长及时对编录过程中形成的各项资料进行100互检,发现问题及时纠正。3分队技术负责定期抽查分队技术负责要分阶段对各组资料进行抽查,抽查率为3050,实地抽查率为20,发现问题应督促编者及时修改。七提交资料1钻孔原始记录;2钻孔综合记录;3钻孔柱状图;4各种采样登记表;5各种分析鉴定报告;6岩矿心、标本等实物资料和照片;7钻探编录工作总结;8“三级”质量检查记录。八编录中遇到问题的处理方法为确保高效优质全面完成任务,在该细则中还要强调遇

19、到下述问题的一些处理办法。1任务变更单孔施工中,因地质情况与预想不同或其他原因,需部分改变原设计时,编录人员应及时提出变更任务意见,经分队技术负责批准,发出变更任务通知书。2孔深校正超差孔深如超出允许误差,必须重新测量,寻找原因,及时进行校正。孔深校正超差,可在最后五个回次内配赋,若测量段内有矿层(体)时,则应按分层厚度加权配赋。3补采岩矿心打孔目的在找矿,为防止“丢矿”,必须重视岩矿心采取率。当矿体(层)或顶底板岩心。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训

20、目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和

21、管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
