收藏 分销(赏)

质量标准、目标及保证措施.doc

上传人:w****g 文档编号:1961501 上传时间:2024-05-12 格式:DOC 页数:20 大小:216.50KB
下载 相关 举报
质量标准、目标及保证措施.doc_第1页
第1页 / 共20页
质量标准、目标及保证措施.doc_第2页
第2页 / 共20页
质量标准、目标及保证措施.doc_第3页
第3页 / 共20页
质量标准、目标及保证措施.doc_第4页
第4页 / 共20页
质量标准、目标及保证措施.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

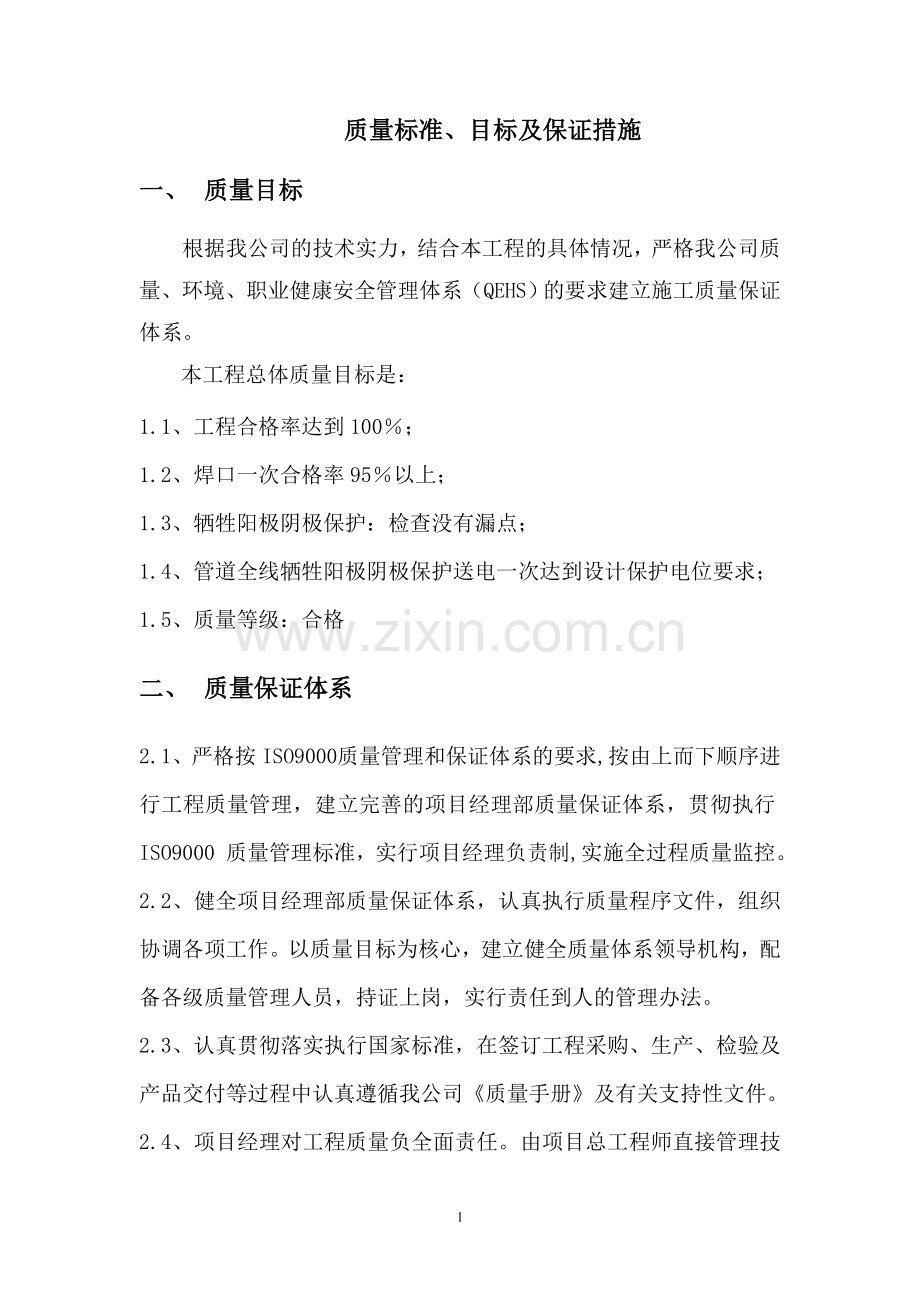

1、质量标准、目标及保证措施一、 质量目标根据我公司的技术实力,结合本工程的具体情况,严格我公司质量、环境、职业健康安全管理体系(QEHS)的要求建立施工质量保证体系。本工程总体质量目标是:1.1、工程合格率达到100;1.2、焊口一次合格率95以上; 1.3、牺牲阳极阴极保护:检查没有漏点;1.4、管道全线牺牲阳极阴极保护送电一次达到设计保护电位要求;1.5、质量等级:合格二、 质量保证体系2.1、严格按ISO9000 质量管理和保证体系的要求,按由上而下顺序进行工程质量管理,建立完善的项目经理部质量保证体系,贯彻执行ISO9000 质量管理标准,实行项目经理负责制,实施全过程质量监控。2.2、

2、健全项目经理部质量保证体系,认真执行质量程序文件,组织协调各项工作。以质量目标为核心,建立健全质量体系领导机构,配备各级质量管理人员,持证上岗,实行责任到人的管理办法。2.3、认真贯彻落实执行国家标准,在签订工程采购、生产、检验及产品交付等过程中认真遵循我公司质量手册及有关支持性文件。2.4、项目经理对工程质量负全面责任。由项目总工程师直接管理技术质量工作,技术质量部具体负责工序质量控制。每个分项工程和主要工序,总工程师向工程计划部和技术质量部提出技术交底和质量要求,由两部制订详细的技术交底单和质量保证单,下达作业班组,并上报项目总工程师。2.5、实施全过程质量监控,进行信息化施工。2.6、质

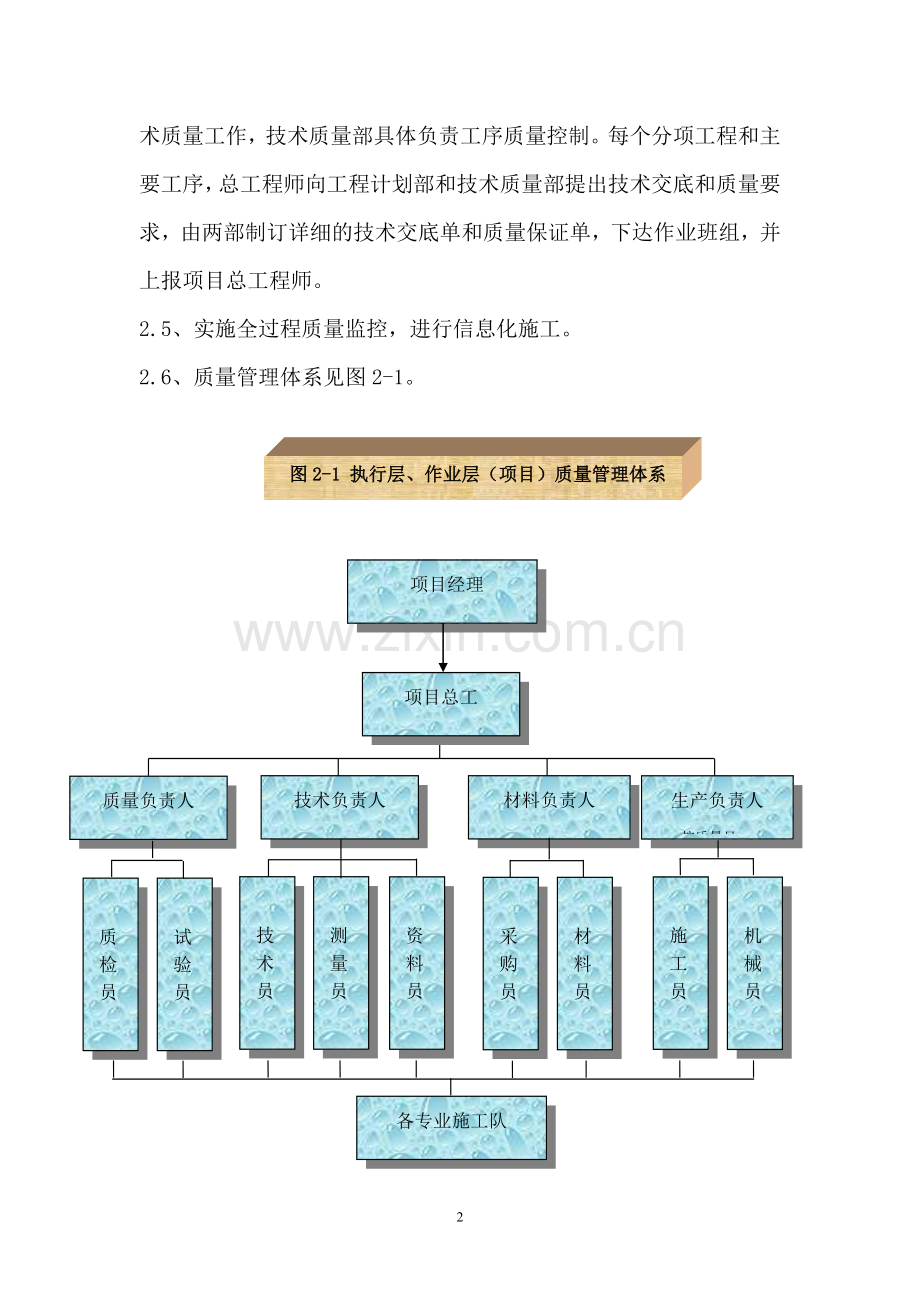

3、量管理体系见图2-1。图2-1 执行层、作业层(项目)质量管理体系 项目经理生产负责人按质量目设计对控制点进行质量预 控按质量目设计对控制点进行质量预 控生产负责人试 验 员技 术 员资 料 员测 量 员技术负责人材料负责人机 械 员施 工 员质 检 员质量负责人材 料 员采 购 员各专业施工队项目总工三、 施工过程的工序质量检测和控制流程测量放线防腐管运输堆管布管沟槽开挖坡口加工与管口组对管道下沟固定口焊接与检查清管、试压现场防腐补口、补伤回填严密性试验四、 质量保证措施4.1、质量检查验收制度4.1.1、自检验收制度本工程按分项工程随时进行自检,发现不合格的及时返修,不留质量隐患,每道工序

4、施工完成后必须要进行自检,合格后方可进行下道工序的施工,并将自检实测数据填写在自检记录上,交质检人员复查核定。4.1.2、互检验收制度施工班组对施工的分项工程互相进行检查,发现不合格处及时相互通报,加以纠正。总工、质检工程师要及时组织班组、质检人员、施工人员互相检查,督促上道工序,搞好本道工序,服务下道工序。4.1.3、交接检验收制度工序交接检查在双方自检的基础上进行抽检认定后方能办理工序交接检手续,凡不符合质量要求的不准办理交接手续,工序交接由班组长或兼职质检员负责,班组交接由项目负责人或质检工程师负责组织。4.1.4、隐蔽工程检查验收制度严格按程序检查,以防质量隐患,在班组自检、互检和交接

5、检合格的基础上报质检工程师进行隐蔽检查,最后交监理工程师检查签认后方可隐蔽,隐蔽工程必须按规定填写隐蔽工程检查记录,并填写施工日志。4.1.5、测量换手复核检查验收制度测量资料须经换手复核;控制测量交总工程师审核后报监理工程师批准,现场测量基线、水准点及有关标志均须进行定期复测检验。4.1.6、实行严格的“跟踪检测”制度检测工作将根据施工过程按跟踪检查、复检和抽检三种方式进行,绝不放过任何质量隐患。4.1.7、原材料及成品或半成品检验制度对采购进场的原材料及成品或半成品由中心试验室组织有关人员进行验收检查,内容包括:进场货物的品种、规格、数量是否符合采购计划;供应厂家的产品合格证或检验报告是否

6、齐全;产品现场质量检查验收记录;取样进行试验并填写试验报告。对检验合格的产品分类、分批堆放并设立标志卡,坚持按用途对口保管、发放、不得混杂,对易受潮的物品做好防雨和防潮工作;对检验不合格的产品立即清除出场。4.1.8、机械仪器设备定期检验标定制度测试仪器设备按照施工技术规范进行定期或不定期的检定;新购置的测试仪器设备使用前进行标定,取得标定合格证书后方可使用,由专人负责检查、监督并设立帐卡档案,记录好每次标定的时间和标定的结论,定期进行回访。4.2、检验和试验的程序及要求施工中将执行公司的质量手册及程序文件,对进货检验和试验进行控制,验证产品是否符合有关规定及有关技术标准,对产品检验和试验的不

7、同状态进行标识,防止不合格产品的加工及使用,一切用于本工程的材料符合合同规定的品种和规格并经有资质的试验场所按政府有关部门及合同要求的试验项目和频率进行试验后按监理工程师规定的程序和内容报送监理工程师批准,始终保持所使用的材料与报送并获批准的试验样品一致。4.2.1、采供部门负责进行检验和试验及其状态标识的管理。4.2.2、采供部门指定并分发主材检验和试验要求,按进货检验和试验有关规程拟制并报送材料进货检验和试验计划。4.2.3、采供部门严格组织实施进货检验和试验计划并做好记录。4.2.4、对采购物资进行直观验证:规格、外观质量、数量等。4.2.5、对采购物资的技术证件(合格证、产品质量证明书

8、等)验证,技术证件原件加盖分供方(或厂家)相关印章,复印件数量应满足物质发放范围的需要。4.2.6、原材料试验按进货检验和试验计划进行,试验报告的原件加盖试验单位红印章的复印件数量应满足物质发放范围的需要。4.2.7、经直观验证或检验和试验的产品,采取插挂标签、划分存放地点、记录等发放做好状态标识,并注意识别和保护标识,防止不同状态的产品误用或混用。4.2.8、隐蔽工程需获得必要报告并经验证而急待转序时,须得到监理工程师或业主的批准后,方可执行例外放行规定,并做好书面报告以便备查。4.2.9、经直观验证或检验和试验为合格的产品,执行物质搬运、贮存和发放程序,不合格产品不得投入使用或加工,同时执

9、行不合格控制程序,构成工程实体的采购产品不准紧急放行。4.2.10、做好进货检验和试验计划、采购产品技术证件、物质验收记录、试验报告的质量记录的收集整理归档工作,使检验和试验工作始终处于可控状态。4.2.11、现场建立标准养护室,养护室的温度、湿度派专人专职管理;到养护第三天(或委托实验室指定日期),送至业主指定的质检站检测中心进行检测试验。4.3、主要工序质量检测与控制要点4.3.1、工艺施工4.3.1.1、测量方向控制要点(1)测量放线由参加接桩的测量技术人员主持。(2)全站仪、经纬仪、水准仪、等各种测量工具齐备完好,并经计量部门校验合格且在有效期内使用。(3)对线路定测资料、线路平面图和

10、断面图进行详细审核和现场核对。4.3.1.2、管子加工(1)切割后的坡口要平整,坡口表面要清理干净。(2)对焊壁厚相同的管子、管件时,其内壁要做到平齐,内壁错边量要符合规范规定。(3)对焊壁厚不同的管子、管件时,如果厚度差在外表面大于2.5mm或在内表面大于1.5mm时,按下图修整较厚的管端,在修整较厚的管端,修理的和非修整件之间,修整坡度要小于300。如图4-1所示:2.5152.515 图4-1 管道坡口示意图4.3.1.3、管道焊接控制要点针对管道焊接的特点,确定管口预热、焊接操作、焊接环境为三个需要重点控制和采取特殊措施的质量控制点。焊条在保管时符合产品说明书的规定,避免损坏包装,包装

11、开启后保护其不变质。检查对口间隙、错边量是否符合标准的规定。加强对口器撤离时间上的监控,保证焊接质量。加强焊道焊缝外观的 检查,管口和焊道表面要无飞溅、裂纹、焊疤、气孔和夹渣等缺陷。为保持管内清洁,对已组焊完毕的管段每天收工前,在管口加设管帽。防止表面裂纹及表面未熔合:填满弧坑防止弧坑裂纹。控制焊接电流不宜过小,焊条与坡口保持一定的角度,防止出现表面未熔合。防止表面气孔:母材要清理干净无污物,焊接电流不宜过小,电弧不要过长,防风或氩气保护效果要满足技术要求。防止咬边:熔合区电弧停留不要太短,电流不要过大,注意观察熔池填满程度。防止焊接角变形:保持对称施焊,必要时采取反变形措施。防止裂纹:在起伏

12、段对口时土墩要及时垫到位,或采用倒链配合,避免焊口在焊接过程中受力。焊接过程中要保证对口器不松动,管子应保持平衡;使用外对口器时,在根焊完成不少于管周长的50%后方可拆卸,所完成的根焊应分为多段,且均匀分布。焊工在6点位收弧时,一定要保证熔池填满,采用平甩法熄弧。防止气孔和点夹渣:盖面时,电流不要太大,采用小电流、短电弧、快速焊接,避免过热现象,防止表面气孔。焊接时采用适应的运条技术,避免熔池超前,对脱氧不利,焊条摆动宽度不应超过焊条直径的两倍,防止组对间隙过小缺陷,造成过大的母材稀释作用,而妨碍排气。 焊条在使用过程中,要存放在焊条保温筒内,要随用随取,严禁焊条暴露在外,以防焊条受潮。防止内

13、凹:加强质检力度,控制组对质量,确保组对间隙,钝边符合焊接工艺要求。管底距地面距离不低于400mm,以便于焊工操作,保证运条深度。严格按照焊接作业指导书的电流、电压参数施焊,打底焊时电流不易过大,而热焊在5-7点位时运条速度要适中,不要太慢。防止条形夹渣:打底焊后要派专业砂轮工进行清渣,清根要彻底,每个接头点一定要打平。清根时要将根焊道清成“U”形槽,避免清成“W”形槽。3、6点位收弧时要将熔池填满后,再运弧到成形的焊缝上进行收弧,要采用平甩法熄弧。焊缝外型尺寸的控制:将焊接规范中焊缝外型允许尺寸表的内容分解到工程的具体项目上,使焊工明确各个项目焊缝外观尺寸的允许值,并由技术人员向焊工进行讲解

14、,焊前练习时由焊工亲自对外观尺寸进行测量。施焊结束焊工自检合格后,质检人员用焊缝尺寸检测器进行抽检,对不合格的及时采取补救措施。4.3.1.4、防腐管吊装、运输、堆放控制要点在捆绑绳与管子的接触处加垫橡胶板。防腐管装卸时使用专用吊具,吊具与管子的接触面要设有保护橡胶板等软质保护层。管子吊装过程中要平稳,轻起轻放,以防止损伤管子或防腐层。防腐管装车时要确保装车层数不超过3层。在崎岖路段行车时,司机要放慢车速,以减少垂直振动可能带来的对管子的损伤。堆管场地须平整、压实,管子与地面的最小距离为0.2m。防腐管堆放层数不准超过3层,按不同规格、型号、防腐等级进行码放。管垛支撑要以管子的中部对称布置,管

15、端距端部支撑的距离为1.21.8m,管垛支撑4道,管垛支撑采用砂袋或填充软质物的纺织袋。任何形式的支撑物与管子的接触宽度不要小于0.4m。管子在堆放时,管层之间要用草袋隔开,确保防腐层不受损坏。4.3.1.5、管道下沟控制要点下沟前检查沟内宽度、高程,沟内不得有塌方和积水,不得有石块、树枝等硬物。管道下沟前经电火花检漏,合格的管子方可下沟,否则要进行补伤,直至合格。下沟时保护管道不碰撞沟壁,起吊点距环缝的距离大于2m,起吊高度以1m为宜。管道下沟后,对管顶标高进行复测。管道下沟后要与沟底表面贴实,严禁出现管底悬空现象。4.3.1.6、管道回填控制要点管道下沟后立即进行回填,回填材料不得有大石块

16、、结冰的土块和树木等杂物。胸腔及管顶以上50cm的回填土不得含有碎石、砖块等杂物,且不得采用灰土回填。距管顶50cm以上的回填土的石块不得多于10%,直径不得大于10cm,且均匀分布。回填后进行地面检漏。回填时槽底无积水、无杂物,管道两侧同步回填。4.3.2、土建结构施工4.3.2.1、主要分项工程技术措施4.3.2.1.1、基础防水(1)底板侧模防水在绑扎底板钢筋时要用纤维板做临时保护,待浇混凝土时抽出。(2)为防止基础四周砖墙上面防水卷材在施工活动中受到破坏,在防水卷材上面砌两层砖作保护。4.3.2.1.1、 混凝土工程(1)选择琉璃河出产的低碱水泥,潮白河的砂、石料。(2)现场建半自动化

17、混凝土搅拌站,采用二台500L强制型搅拌机。可确保混凝土配合比准确、质量优良。(3)基础底板混凝土浇筑时采用自流斜面分二层浇注,每个作业面分前、后二排振捣混凝土,确保混凝土振捣密实。(4)浇筑混凝土时,采用HBT60混凝土输送泵,作业面设布料杆。浇筑墙柱混凝土时增设窜桶分层浇筑、分层振捣,每层浇筑高度控制为50cm左右,浇筑时采用标尺杆控制下料厚度,严格控制混凝土构件标高。(5)地下外墙所有穿墙套管、穿墙螺栓均加焊止水片,焊好后需经抗渗试验,合格后方可使用。内外墙交接处用钢板网封挡,后浇带处采用快易收口网模板。(6)浇筑混凝土时,采用割开的塑料管套在柱钢筋上,防止污染柱筋;对梁、板、墙钢筋上污

18、染的水泥浆,及时用棉纱、钢丝刷子清理干净。(7)楼板混凝土浇筑后,及时用木抹子压二遍,一遍横压,一遍纵压,最后用长柄鬃刷在表面顺同一方向拉毛。(8)脱模后加强对混凝土的养护,梁、柱、墙混凝土采用混凝土养护液,板混凝土采用覆盖麻布片浇水养护。(9)混凝土掺减水缓凝剂,防止出现间断浇筑混凝土时产生任意施工缝。施工缝、钢筋稠密部位可采用30振动棒重点振捣混凝土,防止混凝土漏振不密实。4.3.2.1.1、模板工程(1)梁模板采用定型模板,梁侧模加斜撑,以保证梁、柱的几何尺寸准确无误。(2)在底板、楼板上下地锚筋,以保证柱墙模板固定牢固。(3)为确保浇筑混凝土时不漏浆,在梁、柱、墙、板模板接缝处加5X1

19、0mm的门窗密封条;在柱、墙根部与地面交接处,先用水泥砂浆找平,安模板时再贴密封条。(4)梁、柱、板结合处的模板安装时作为重点检查,确保几何尺寸准确,支撑牢固,接缝严密不漏浆。4.3.2.1.1钢筋工程(1)底板、顶板钢筋绑扎前,先按照设计图纸要求的间距在模板上弹线,以保证钢筋位置准确无误。(2)采用16以上的钢筋加工马凳,以保证底板上下层钢筋网片及顶板负筋高度准确。(3)采用相应规格的塑料垫块,以保证梁、柱、墙、板钢筋保护层厚度符合规范要求。(4)采用梯子筋来控制剪力墙厚度,梯子筋比设计的墙体钢筋规格大一级,以取代二根竖向筋。(5)柱筋采用定位卡具,以保证钢筋间距准确无误。(6)梁、柱、板交

20、接处钢筋稠密,采用在钢筋间加25的钢筋头定位,确保钢筋间距。4.3.2.1.1、装修工程(1) 抹灰工程内墙抹灰a.墙面垂直平整度控制:抹灰前应根据抹灰质量要求,房门大小确定抹灰控制基线;根据抹灰层厚度规定通过对墙体垂直、平整度测量,确定大致抹灰厚度;b.砂浆粘结质量控制:各抹灰层的砂浆品种应符合设计要求,基体清理干净,并洒水湿润;前一层抹灰层凝结后,方可抹后一层;一次抹灰不能太厚,每一遍厚度应控制在5-7mm之前。顶棚抹灰a.砂浆粘结质量控制:在清理干净的混凝土表面刷水后,刮一遍界面剂水泥浆,抹灰前宜先用腻子分遍刮平,各遍应粘结牢固,总厚度以2-3mm为宜;b.水平度与平整度控制:应在墙四周

21、与顶棚交接处弹出水平线,作为水平标准线,并确定和控制抹灰厚度。用拉线、靠板方法控制平整度,以无明显高低不平及接槎痕迹为度。(2)涂料基层处理控制:a.涂料的混凝土和抹灰面层,应验收合格。施涂前应将基体或基层的缺棱掉角处,用1:3水泥砂浆修补,对表面麻面及缝隙应用腻子填平补齐。基层清除干净;b.木材表面清除干净。对木料本身的缝隙、毛刺、掀岔和脂囊修整后,应用腻子填补,砂纸磨光,节疤处点漆片2-3遍;c.金属表面施涂前,应将表面灰尘、油渍、鳞皮、锈斑、焊缝、毛刺等清除干净,表面潮湿时不能刷涂料。基体含水率控制a.混凝土和抹灰面施涂溶剂型涂料时,含水率不大于8%;b.施涂水性涂料时含水率不大于10%

22、;c.木制品含水率不大于12%。(3)地面工程整体楼地面质量控制:a.对于面层的施工,首先要求基层(包括垫层、找平层)表面粗糙,洁净、湿润,并注意恰当地设置分格缝;b.配制的水泥砂浆和细石混凝土,应严格执行重量比,并制作试件进行标准养护;c.整体水泥砂浆面层与基层表面结合牢固,应在抹砂浆前在基层表面刷水灰比为0.4-0.5的素水泥一道,要随刷随铺面层,压光应在水泥终凝前完成;d.严格控制水泥用量,砂子含泥量和用水量;e.大面积地面、楼面施工时,应进行分格;f.地面、楼面抹好后一昼夜内要用草垫进行覆盖,浇水养护。板块楼地面质量控制a.面层与基层结合牢固,无空鼓、松动;b.楼地面板块表面应整洁、颜

23、色一致;c.有泛水要求面层坡度应适当,顺水通畅,地漏周边镶嵌板块平顺,套割节点应规整、光滑、严密。五、 成品保护措施5.1、组织措施5.1.1、对所有人员进行成品保护教育,制定成品保证责任制,划分责任区。施工区域内禁止闲杂人员、社会车辆入场,防止人为破坏情况发生。5.1.2、开工前熟悉图纸,如发现结构位置冲突,提前制定变更方案,并征得有关部门认可,防止后道工序破坏前道谢工序成果。专业队伍进场施工时,派专人负责指挥,让其了解现场情况,避免破坏成型结构。结构施工完毕后,抓紧报验,抓紧回填。5.1.3、施工管理人员要加强监督和检查,如有问题及时解决。要合理安排工序,各工种减少交叉作业,杜绝各工种相互

24、损坏。对于一些重要部位部件要提前作好防护工作,避免发生损坏。5.2、技术措施5.2.1、防腐层保护措施1)装卸管时使用专用吊具,各工种严格执行其操作规程,严禁摔、撞、磕、碰损坏防腐层,严禁使用撬杠滚滑的方法卸车。2)装卸过程中注意保护管口,不得使管口产生任何豁口与伤痕。3)运管车有运管专用支架,支架与管子接触面垫橡胶板,橡胶板厚度不得小于15mm,宽度不小于10mm。4)钢管吊装一次到位,避免在槽底拖拉钢管造成防腐层的破损。5.2.2、回填保护措施1)管道回填时,胸腔及管顶以上50cm采用人工夯实,避免破坏管道。并且管道两侧回填土要同步进行。2)夯实器具与管道之间留有安全距离,以防剐、碰管道。

25、3)回填土时,不得将土直接砸在管子上。回填时将大于5cm的硬块过筛。4)加快施工节奏,缩短各工序间时间间隔,实行小流水段施工,以加快回填,减少裸管暴露时间。5)回填管道填至管顶以上50cm后方可使用大型机械回填。5.2.3、土建工程的保护措施5.2.3.1、钢筋绑扎完及时搭设钢筋马镫,铺设脚手板作为人行走道,禁止踩踏钢筋,禁止碰动预埋件及洞口模板,安装电管、水暖套管或其他设施时不得任意切断和碰动钢筋。成型钢筋按指定地点分规格挂牌堆放,垫好垫木。5.2.3.2、浇灌混凝土要保证钢筋和垫块位置正确,设专人看筋,防止移动,不得踏楼板、楼梯的弯起钢筋,不碰动预埋件和锚筋,不在梁或楼梯踏步栏板吊帮上蹬踩

26、,应搭设跳板,保证牢固和严密。已浇筑楼板、踏步上表面混凝土要加以保护,须在混凝土强度达到1.2MPa后方可在上面进行操作。5.2.3.3、砌砖砂浆稠度要适宜,其它工种操作时应避免碰撞已砌墙体。墙体预埋件、门口木砖、预留铁件应注意保护,不得任意的拆改或损坏。5.2.3.4、门窗进场入库堆放,码放整齐,垫离地面300mm,上面用毡布盖好,防暴晒干裂或受潮腐蚀。5.2.3.4、防水层施工完后做好临时保护,隐检验收后及时做好保护层。5.2.3.5、门框安装完后,在距地1.0m范围高度,用竹胶板条进行保护,防止碰撞门框。5.2.3.6、地面湿作业时,应防止污水渗漏造成外墙饰面及下层的墙面、顶棚的污染。5

27、.2.3.7、装修阶段,针对具体项目制定详细的成品保护措施,并与各分包单位签订成品保护协议,共同维护遵守。对所施工项目的成品、半成品,作好工序标识工作,采取“护、包、盖、封”等保护措施。同时,现场设置专职成品保护人员,进行24小时看守监护。5.2.3.8、设专人进行专业成品保护,具体保护措施详见专业施工组织设计。物业安保培训方案 为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训

28、练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事

29、件时能够运用所学的技能保护公司财产以及自身安全。2、培训要求1)保安理论培训通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。2)消防知识及消防器材的使用通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。3) 法律常识及职业道德教育通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。4) 工作技

30、能培训物业安保培训方案 为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,

31、使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。2、培训要求1)保安理论培训通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。2)消防知识及消防器材的使用通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措

32、施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。3) 法律常识及职业道德教育通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。4) 工作技能培训其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财

33、务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“

34、安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落20

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
