1、施工技术交底记录 项目名称广东省珠海市省道365线项目经理部编 号00 交底单位上海建工(集团)总公司省道365线项目经理部接受单位道路给水管道工程施工队交底部位道路给水管道工程施工交底日期2012年 月 日交底内容:1 概况全线在道路北侧设计采用DN800给水管,南侧K13+660K16+955道路北侧设置DN300配水支管,其中南侧配水管和北侧主干管(K13+660K14+680)均设置消火栓和街坊支管。2 管道基础土方施工2.1 施工准备测量放线:开工前组织测量人员,校核提供的控制坐标点、高程,然后放出给水管道的中心线,布设施工坐标点及水准点。清理现场及回填整平,做好临时排水工作。2.2

2、 施工顺序施工准备测量放线沟槽开挖验槽管道安装,井室砌筑水压试验,回填土分层夯实阀门消火栓安装冲洗消毒现场清理分项工程交工验收。2.3 土方施工注意事项沟槽开挖前,根据图纸及有关资料提供的管位地下土质、水文、地下已有管线、设施、构造物情况,制定施工方案报监理工程师批准。开挖沟槽遇有管线、电缆、建筑物和其他设施,应予保护。土方开挖时,机械开挖深度控制在管道设计标高以上20cm,再采用人工挖多余的路槽土方,以防机械超挖,拢动原土结构。并及时修筑临时排水沟,以便于作业面的排水。开挖沟槽的弃土应及时运走,不得堆放在沟槽口附近。沟槽底埋有块石、树根、废桩等物体,应及时清除。地下水位较高或雨季施工时,应采

3、用降水排水处理。不得在水中挖沟槽,挖成的沟槽不得受浸泡,基槽底如有拢动或毁坏,应及时向监理请示,得到监理工程师同意的材料回填至图纸要求的标高。土方回填应在管道安装验收后及时回填。回填土应分层摊铺,分层夯实,每层夯实厚控制在2030cm。回填前应检查管底两则三角垫或管座是否与管道紧贴,砂垫是否密实,若不紧贴不密实,应予特殊处理。回填前,应先排积水,并应保护管道防腐层和接口不受损坏。回填时应分两个步骤进行:管道两侧及管道顶0.5m处应先填筑,接口处应予留出。待水压试验(或闭水试验)合格,管道安装检验符合要求后再填筑其余部分。管道两侧和井室四周应同时分层对称回填夯实,以防管道单向填筑而移位。回填土的

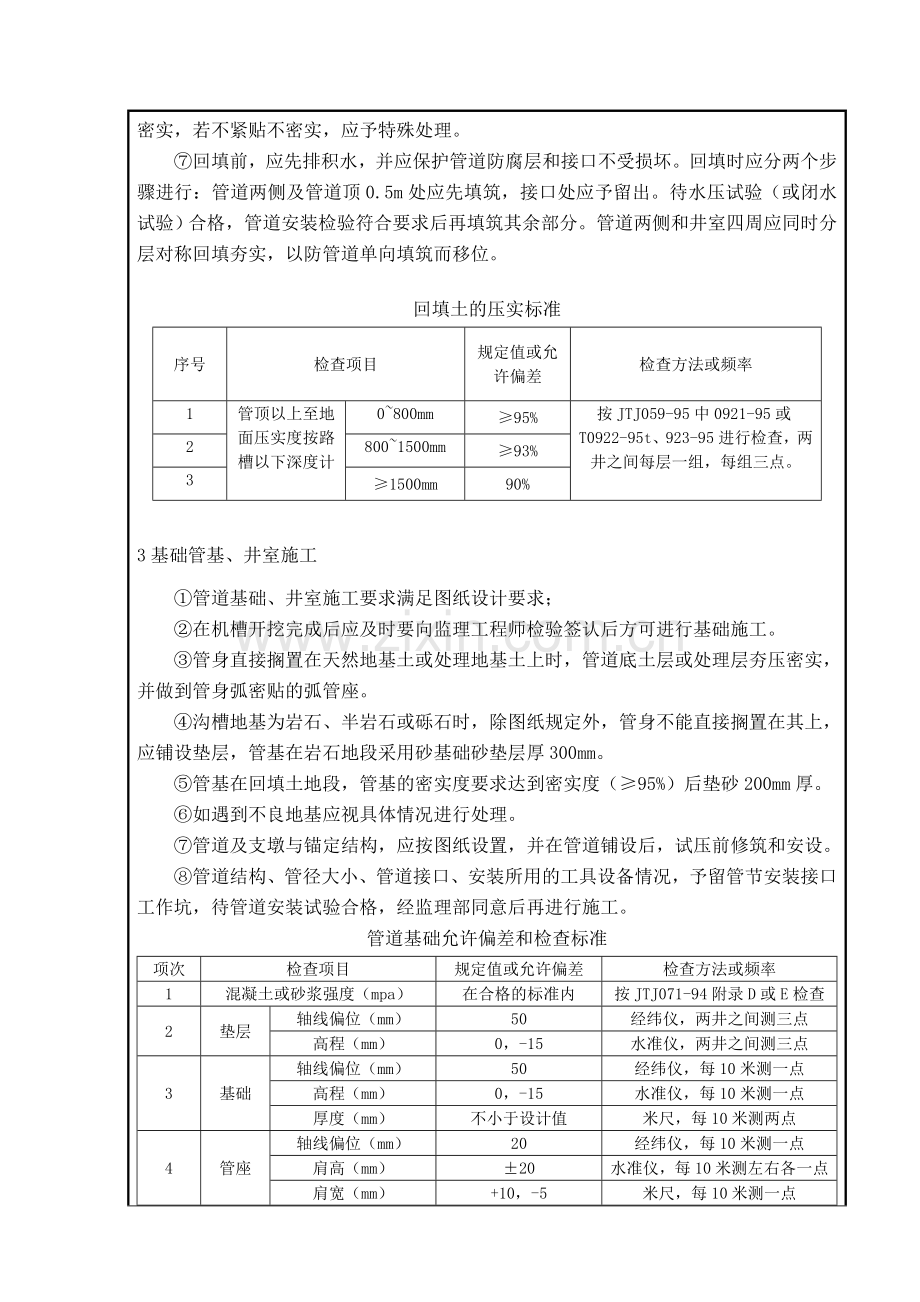

4、压实标准序号检查项目规定值或允许偏差检查方法或频率1管顶以上至地面压实度按路槽以下深度计0800mm 95%按JTJ059-95中0921-95或T0922-95t、923-95进行检查,两井之间每层一组,每组三点。28001500mm 93%31500mm90%3基础管基、井室施工管道基础、井室施工要求满足图纸设计要求;在机槽开挖完成后应及时要向监理工程师检验签认后方可进行基础施工。管身直接搁置在天然地基土或处理地基土上时,管道底土层或处理层夯压密实,并做到管身弧密贴的弧管座。沟槽地基为岩石、半岩石或砾石时,除图纸规定外,管身不能直接搁置在其上,应铺设垫层,管基在岩石地段采用砂基础砂垫层厚3

5、00mm。管基在回填土地段,管基的密实度要求达到密实度(95%)后垫砂200mm厚。如遇到不良地基应视具体情况进行处理。管道及支墩与锚定结构,应按图纸设置,并在管道铺设后,试压前修筑和安设。管道结构、管径大小、管道接口、安装所用的工具设备情况,予留管节安装接口工作坑,待管道安装试验合格,经监理部同意后再进行施工。管道基础允许偏差和检查标准项次检查项目规定值或允许偏差检查方法或频率1混凝土或砂浆强度(mpa)在合格的标准内按JTJ071-94附录D或E检查2垫层轴线偏位(mm)50经纬仪,两井之间测三点高程(mm)0,-15水准仪,两井之间测三点3基础轴线偏位(mm)50经纬仪,每10米测一点高

6、程(mm)0,-15水准仪,每10米测一点厚度(mm)不小于设计值米尺,每10米测两点4管座轴线偏位(mm)20经纬仪,每10米测一点肩高(mm)20水准仪,每10米测左右各一点肩宽(mm)+10,-5米尺,每10米测一点检查阀门井实测项目项次检查项目规定值或允许偏差检查方法及频率1混凝土或砂浆强度(Mpa)在合格标准内按JTJ071-94附录D和E检查2轴线偏痊(mm)50经纬仪,测每个井3平面尺寸(园井直径,方井长宽(mm)20米尺,测每个井4井壁厚度(mm)40,-30米尺,沿周边测四点5井盖,井底高程(mm)15水准仪,测每个井4 管道施工4.1 安装程序下管清管膛、管口承口下挖小坑将

7、管身放平(套胶圈)插口对准承口撞口检查对口间隙找管中线、高程管口背铁牙找准环形间隙管口用麻绳塞严挖耳子(工作坑)撤出麻绳、清管口填打油麻检验填打石棉水泥(或膨胀水泥等)养护检查胸腔填口试压验收。按平接口做法。4.2 管道安装注意事项在下管安装前应对排管、检查管节管件、阀门位置和承口朝向向是否相符。下管后,应对管膛进行清理,不得存在异物,安装中断时应用塞子将敞口封闭,不得将工具和材料放在管内。安装管道的阀件和带有法兰的管件时,应防止附加拉应力,临近法兰的一侧或两侧接口应在法兰上所有螺栓拧紧后方可连接。采用橡胶柔性接口的铸铁、球墨铸铁、承插口的内外工作面应光滑,轮廓清晰,不得有影响接口密封性的缺陷

8、。法兰和螺栓应满足有关标准要求。法兰接口的垫圈和螺栓应逐个试安。对内衬水泥砂浆防腐层进行检查,如有缺陷或损坏,应按产品说明书修补、养护。4.3 铸件管施工注意事项采用球墨铸件管,其管道接口为橡胶圈接口,管道敷设承口应朝上坡方向,平坦地段承口朝来水方向。铸铁管在铺设前,管道管口应清刷干净,接口嵌缝材料应符合图纸要求和规范要求。管道安装时,为防止振动接口,接口与下管应保持一定距离,接口完成后不得受重大碰撞和扭转。铸铁管承插封口间隙的最大限值和环形间隙的标准值及允许偏差。给水铸铁管道安装完毕后,要及时进行试压和渗透水试验,试验后,对管道进行复查,如发现管道有变形或损坏,应进行重装和重新试压,直到试验

9、合格,管道无变形,无损坏,经监理检验后可回填土。4.4 钢管施工注意事项管道的材料、规格、压力等级、加工质量除符合规范要求外,还应满足GBJ235-82的有关规定。管道接口,钢管接口均应用焊接。钢管管线10度转角均采用标准弯头,与标准弯头相差的角度通过焊口借转实现。电弧焊钢管对口前必须修口,管端面的坡口角度,纯边圆度均应规范要求。钢管对口时,应使内壁齐平,错口允许偏差为0.2倍壁厚,且2mm,纵向焊缝应错开,错开间距:管径小于800mm时,不小于100mm,管径等于或大于800mm时,不小于300mm。钢管封口检查合格,经监理工程师认可后,进行点焊,点焊长度应符合规范要求。钢管焊按应符合图纸要

10、求,对于管径大于或等于800mm管道,焊缝应逐口进行油渗试验,或无损探伤检验,并将检查结果报监理工程师审核。不允许有未焊满部分,不得有熔化金属流到焊缝外未溶化的母材上,焊缝表面不得有裂缝、气孔、弧坑和压潭等缺陷,表面光顺,均匀,焊道与母标应平缓过渡。4.5 铸铁管和钢管防腐要求铸管内防腐ES ET无毒聚合物水泥砂浆衬里,铸铁管外防腐采用涂热沥青两道,埋地钢管及管件MW防腐采用IPN8710-2B防腐底漆一道IPN8710-2B防腐面漆三道,其干膜厚度应不大于130m ,钢管及管件外防腐采用IPN8710-1防腐底漆两道,脱脂玻璃布两层,IPN8710-3厚浆型面漆三道,漆干膜厚度不大于500m

11、,防腐漆操作程序及注意事项按厂家要求。钢筋及管件外防腐层质量标准项次检查项目规定值或允许偏差检查方法或频率1净管洁净、无锈蚀外观鉴定2防腐层涂层均匀,无拆皱,无空泡、裂缝、凸块外观鉴定每管分层检查3环氧煤沥青涂料厚度(mm)普通层0.2每20根抽查一根量测加强0.4特强0.64电火花试验普通层2KV每20根抽查一根加强3KV特强5KV5粘结力以刀割开一台形切口用力撕开,切口处的防腐层管道表面仍为漆皮所覆盖,不得露出金属表面4.6 管道及管件水泥砂浆内防腐层要求、材料及施工应符合图纸要求及有关规定:作水泥砂浆衬里前,应对管道内壁进行清扫,去除疏松的氧化铁皮,浮锈,油垢焊渣等污杂物水泥砂浆的厚度符

12、合图纸要求和参照下表要求,其抗压强度不得低于30Mpa。管道分段喷涂至端点或施工中断时,应预留接茬。水泥砂浆内涂抹成型后,必须将管道封堵,避免空气对流,终凝后进行喷雾或水潮湿养护7天以上。水泥砂浆衬里实测项目项次检查项目规定值或允许偏差检查方法和频率1平整度mm12300mm直尺沿纵轴线量测2空鼓cm2 100每处空鼓3裂缝m宽0.8mm,长0.5P+0.5预(自)应力钢筋砼管0.61.5P0.6P+0.3钢筋砼管0.11.5P渗水量试验应使水压达到试验压力后停止加压,记录降至0.1Mpa所需的时间,计算渗水量。各管道水压试验允许渗水量见下表:口径(mm)长度等于1KM管道在试验压力下的允许渗

13、水量(升/分)钢管铸铁管水泥压力管1000.280.701.401250.350.901.561500.421.051.722000.561.501.982500.701.552.223000.851.702.423500.901.802.624001.001.952.804501.052.102.955001.102.203.146001.202.403.447001.302.553.708001.352.703.969001.452.904.2010001.503.004.4211001.553.104.6012001.653.304.7013001.704.9014001.755.204

14、.8 给水管道冲洗、消毒管道消毒程序和注意事项程序注意事项准备工作在消毒前两天,与管理单位联系,取得配合制备漂白粉溶液泵入漂白溶液打开放水口和进水处闸门,根据票粉溶液浓度,泵入速度,调节闸门开启程度控制管内流速,以保证水中游离氯含量每升2550mg。关闸应在放水口放出水的游离氯含量为每升25mg以上时,方可关闸。泡管消毒24h以上。放净氯水、放入自来水关闸并存水24h。取水化验由管理单位进行,符合标准才算完毕。4.9 给水管沉管施工给水管在过黄镜门水道采用沉管施工。主要材料要求:采用DN800钢管,壁厚为12mm,板材采用Q235-B级,钢管管材等级为Q235-B级,质量应符合碳素结构GB/1

15、700的要求,焊条采用E43型。钢管其它设计要求:钢管几何尺寸的偏差:管径周长8cm,圆度:6mm,断面垂直度不大于1.5mm,纵向弯曲不大于管节长度的0.1%,弧度:用弧长D/6的弧形板量测于管内壁或外壁宗纵缝处形成的间隙不大于4mm,距管端200mm纵缝处的间隙不大于2mm,钢管的焊接要求:钢管采用钢板卷管双面焊接成管。为保证钢管的质量,钢管制作宜在工厂加工,成品管节长度8m。当采用自动焊接或半自动焊接时,焊丝和焊剂应与管节力学性能相适用,焊丝应符合熔化焊用钢丝GB/T14957的要求。本工程现场管道连接宜采用X型坡口内外焊接形式,破口角度300350,饨边高度2mm,焊接时先焊内环缝,焊

16、外环缝前先用炭弧气刨挑根,将未焊透部分刨去,然后再焊外环缝。钢管现场焊接采用手工焊接时,焊条应符合碳焊条GB/T5117的要求,环向焊缝两侧间相邻的纵缝间距不小于500mm,不允许有十字形焊缝。焊缝必须经过焊缝无损探伤检验,采用X光拍片进行焊缝无损探伤检测。钢管的防腐按照设计要求进行:管道焊接后,对接头及连接部位进行防腐处理。钢管表面处理:除锈前,将管道表面的油、油脂、灰土、润滑剂等污物进行擦拭和清洗,清洗前后或除锈后,用刷子、抹布除掉管道表面上的污物和残留物。除锈:采用动力除锈。首先用动力除锈机,除去表面的氧化皮、疏松的和锈松的旧涂层,然后在管道表面上动力工具不能到达的地方,再用手动工具补充

17、清理。涂料施工:涂漆前,将被涂的管道表面必须清理干净,做到无锈、无油、无酸碱、无水、无灰尘。涂漆采用机械。第一层底漆或防锈漆,直接涂在管道表面上,与管道表面紧密结合,使其防锈、防腐、防水、层间结合。第二层面漆,涂刷精细。一般底漆或防锈漆要涂刷一道到两道,第二层的颜色略有区别,以便检查第二层是否有漏涂现象。每层涂刷不能过厚,以免起皱和影响干燥。如发现不干、皱皮、流挂、露底时,进行修补或重新涂刷。表面涂调和漆时,每层的厚度在3040m,每涂一层漆后,让其充分干燥,待前一层彻底干燥后才能进行下一道的涂刷。加强防腐层:在涂第一道面漆后缠玻璃布,玻璃布要拉紧,表面平整,无褶皱和鼓包。压边宽度为2025m

18、m,布头搭接长度为100150mm。玻璃布缠绕后立即涂第二道面漆,并将玻璃布所有网眼涂满。基面除锈后与底漆的间隔时间不得超过8h,面漆在涂底漆后24h之内实施。沟槽开挖:沟槽开挖根据开挖断面确定管线,沟槽的深度、槽宽度采用小型挖泥船进行水下开挖。沟槽开挖完成后,应测量槽底的高程和槽横断面并绘制成图,测量应不少于3处。允许偏差:槽底高度0-300mm;槽底中心线每侧宽度不少于设计值;沟槽边坡不少于设计值。测量沟槽底符合设计要求后及验收合格后及时进行槽底抛石填底、碎石垫层及砼垫梁铺设作业,碎石垫层顶和砼垫梁顶的高程允许偏差为0-20mm;管道下沉就位前如有回淤应及时清理并保持碎石垫层及砼垫层的平整

19、度。开沟槽泥土抛在沟槽的下游,管道安装完毕,回填有多余部分应外运,不得堆积在河道内。管道组装、浮运和下沉 :管道组装:本工程管道采用河道边现场组装,整体浮运和下沉的方法下沉的施工方法,钢管组装成型要要与开挖沟槽同时或提前进行;钢管组装选择便于交通、制作及溜放的河涌岸边开阔的场地进行,场地高程以不被洪水淹没为宜。管道组装按钢管制作的设计要求进行,管道组装完成后应进行水压试验,试验合格后方能进行连接部分的防腐处理。管道浮运:下水前应按钢管两端采用法兰螺栓堵板封堵,堵板上应设置进水管及排气管并在管道上安装阀门,以便沉管时进水和排气;下水前应对管道进行浮力计算,如浮力不足必须采用采取辅助措施,如增设浮

20、筒等;管道浮运采用船只牵引,沉管施工应根据河涌水位情况确定施工时间,不能在洪水季节施工。管道下沉:沟槽断面、槽底和垫梁高程经检验合格及其他准备工作完成后方可进行管道下沉:管道下沉时测量定位应准确,并在下沉中经常校验;管道充水时必须同时排气,下沉速度不得太快;管道下沉中,两端起重设备在吊装时应保持管道水平,并同步沉放槽底就位,将官稳固,再调走起重设备;管道就位后检查槽底碎石垫层与管道的接触均匀程度和紧密性,管辖如有冲刷,必须用碎石填密实;管道沉放完毕必须测量管道的高程和位置,其允许偏差应符合以下标准:管道轴线位置不大于50mm;管道高程为0-200mm.管槽回填:管道验收合格后必须按设计要求的断

21、面,回填材料及时进行基坑的回填。回填时必须将管道两端拐弯处固定,然后再均匀回填沟槽部分;回填至管顶后,沿管道轴线进行预制素砼块的吊装、铺设;预制素砼块沉放时必须轻放,不得抛沉以避免损伤管道;沟槽采用碎石回填后的剩余部分,可采用开挖沟槽的泥土回填,少量未填平处可利用自然回淤的方法整平河床。管道连接:沟槽回填完毕必须采用围堰方法进行两端管道的连接,两端围堰分步实施,以免影响河道过河及通航;施工围堰顶高程必须根据季节水位确定,避免汛潮时影响周围居民生活,生产安全;管道连接完成后必须采用工程性能良好的粘土对河道两岸河堤进行恢复,粘性土必须分层铺填并夯实,分层夯实厚度不大于500mm,压实度为0.93。

22、交底人:被交底人:施工安全交底记录 项目名称广东省珠海市省道365线项目经理部编 号00 交底单位上海建工(集团)总公司省道365线项目经理部接受单位道路给水管道工程施工队交底部位道路给水管道工程施工交底日期2012年 月 日交底内容:一、基坑(槽)开挖与支撑体系施工安全保护措施1、在基坑(槽)开挖边沿围护结构顶部设置安全护栏和警示牌,基坑(槽)顶以上50cm设置安全网,防止人员和工具高空坠落。晚上必须设置红色安全警示灯。2、设置安全楼梯、爬梯和保险带,人员上下利用安全楼梯、爬梯。3、准备好足够的抽水设备和回填土方以备应急响应。4、基坑(槽)边5米内不得堆放土方,以减少基坑坍塌风险。5、人在基

23、坑内作业时,应系保险带,以便出现不测,能及时吊离坑内。6、土方施工前,必须设置地下连续墙位移观测点与邻近建筑物沉降观测点。在土方开挖过程中,必须连续观测,发现异常现象及时通知有关单位,并采取相应有效措施。7、同一施工区钢筋混凝土支撑结构施工时,应暂停该区土方施工,挖土机应停放在安全位置。吊机行走及作业时,应保证其下土体稳定性。8、钢筋混凝土支撑施工完毕后,要对其位移定期进行监测,发现有异常情况,立即采取有效措施,保证它的稳定性。9、吊机司机应听从指挥人员的指挥信号,信号不明应暂停作业。10、每天开始挖土前,需要对机械进行检查,完工后对机械进行保养,施工中按安全操作规程进行机械操作。11、土方施

24、工时,注意不同土质土体的安全稳定性,防止土体滑动。12、土方开挖过程必须切实保证机械人员的施工安全。由专人负责指挥挖机操作,挖土机上下基坑必须保证有足够安全的坡度,挖土机行走地方土层必须有足够的强度,强度不够的地方,必须采取相应有效措施。如采取措施后仍不能保证挖机行走安全,则坚决禁止挖机作业,采用人工挖土。13、吊车司机、挖土机司机、电焊工等特殊工种施工人员必须持证上岗。14、在工地适当位置设置足够安全标志,并设置专职安全检查员,对各工种的施工作业人员进行详细全面的书面安全交底,杜绝事故隐患。15、进入施工现场人员,应按规定佩戴安全劳保用品,严禁赤脚或穿拖鞋进入施工现场;有关作业人员必须做好交

25、接班手续,班组应定期进行安全活动,并做好安全检查记录。二、周边建筑物安全保护措施1、对施工范围内和周边建筑物等要进行施工前鉴定,必要时进行支撑或加固。施工前先摸清周围的层高、结构、地基基础的情况,到房管部门那取沿线房屋鉴定报告并做好记录,作为房屋结构措施的依据。2、施工过程中对房屋及时支撑进行检测。3、对确实属于危房的房屋,应联系有关房产部门进行有关技术的鉴定,同时进行住户的临时搬迁。4、工过程中加强测量监控工作,发现问题及时高知现场监理工程师,会同业主、监理及有关部门协商解决三、地下设施安全保护措施 1、施工前详细调查清楚地下管线的埋设情况,绘制管线埋设图。2、摸清地下管线的明确位置,做出明

26、显的挂牌标识。3、由专人负责检查标识情况,监督在管线附近的开挖作业。如发现有任何不妥,立即向上级部门汇报,防患于未然。四、施工用电安全保证措施1、施工场内的一切电源、电路的安装和拆除,必须由持证电工专管,电器必须严格接地、接零和使用漏电保护装置。2、电器安装后经验收合格后才准接通电源使用。3、多机作业用电必须分闸,严禁一闸多机和一闸多用。4、施工现场电线、电缆必须按规定架空,严禁拖地和乱拉乱接。5、线路上禁止带负荷接电或断电,并禁止带电操作。6、电力传动装置的调试和维修时,除采取可靠的断电措施外,在开关箱处应悬挂“有人操作,禁止合闸”的标志牌,并有专人监护。7、在雷雨天气,注意用电设备的检查工

27、作,严防漏电。8、制定施工现场临时用电施工组织设计或方案,并严格执行。五、施工机械安全控制措施1、车辆驾驶员和各类机械操作员,必须持证上岗,严禁无证操作,对驾驶员、机械操作员定期进行安全管理规定的教育。2、严禁酒后驾驶车辆和操作机械,车辆严禁超载、超高、超速驾驶,禁止使用带病的车辆、机械和超负荷运转。3、机械设备在施工现场应集中停放,严禁对运转中的机械设备进行检修、保养。4、指挥机械作业时,指挥信号必须准确,操作人员必须听从指挥,严禁蛮干作业。5、起重作业应严格执行建筑机械使用安全技术规程和建筑安装工人安全技术操作规程中的有关规定和要求。6、使用钢丝绳的机械,必须定期进行保养,发现问题及时更换

28、,在运行中禁止工作人员跨越钢丝绳,用钢丝绳起吊、拖拉重物时,现场人员应远离钢丝绳。7、设专人对机械设备、各种车辆定期检查、维修和保养,对查出的隐患要及时进行处理,并制定防范措施,防止发生机械伤害事故。六、防火措施1、现场配备齐全消防器材,易燃易爆物品处有专门消防措施。2、施工现场氧气与乙炔瓶距明火作业点不少于10m,并要有防回火装置。3、施工现场内临设搭建符合防火要求,水源配置合理。4、现场严禁吸烟,必要时设有防火措施吸烟尘,现场及生活区不得乱拉电线,接用电热器具。交底人:被交底人:物业安保培训方案 为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学

29、教材大纲。一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所

30、有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。2、培训要求1)保安理论培训通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。2)消防知识及消防器材的使用通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。3) 法律常识及职业道德教育通过法

31、律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。4) 工作技能培训其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗

32、窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实

33、情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
