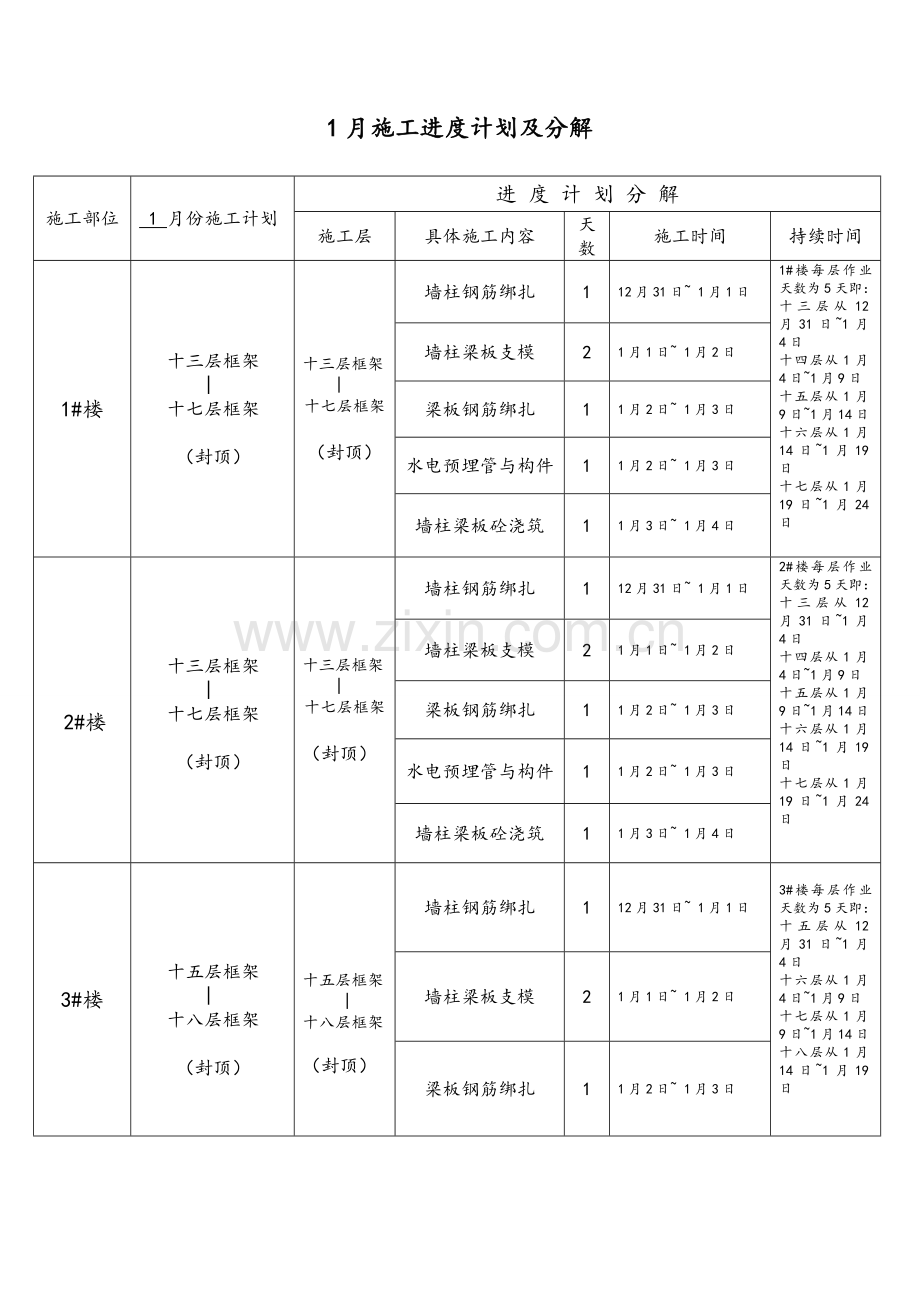

资源描述
1月施工进度计划及分解
施工部位
1 月份施工计划
进 度 计 划 分 解
施工层
具体施工内容
天数
施工时间
持续时间
1#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
1#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
2#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
2#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
3#楼
十五层框架
|
十八层框架
(封顶)
十五层框架
|
十八层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
3#楼每层作业天数为5天即:
十五层从12月31日~1月4日
十六层从1月4日~1月9日
十七层从1月9日~1月14日
十八层从1月14日~1月19日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日

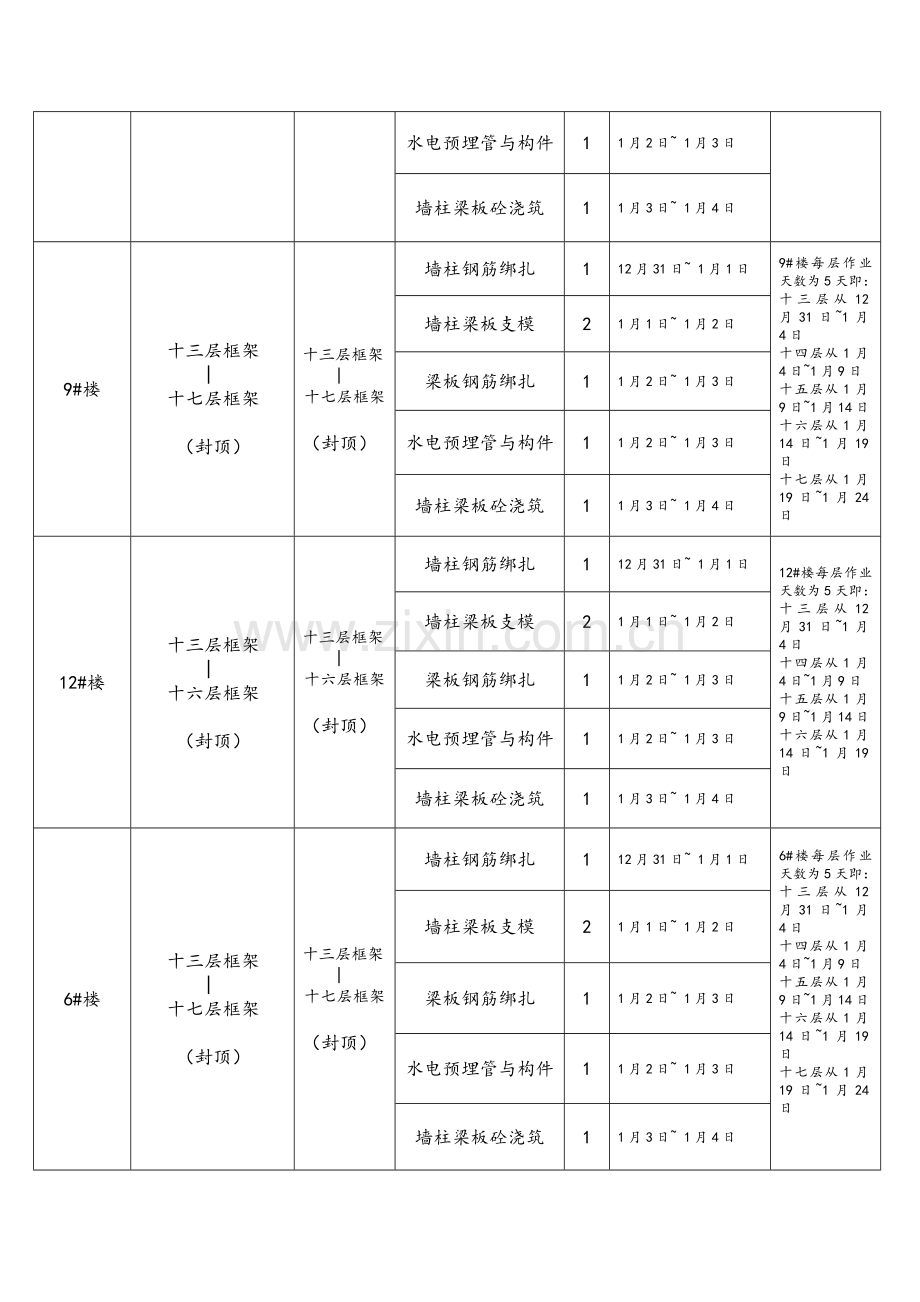

9#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
9#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
12#楼
十三层框架
|
十六层框架
(封顶)
十三层框架
|
十六层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
12#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
6#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
6#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
15#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
15#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
7#楼
十三层框架
|
十八层框架
(封顶)
十三层框架
|
十八层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
7#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
十八层从1月24日~1月29日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
8#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
8#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
13#楼
十三层框架
|
十六层框架
(封顶)
十三层框架
|
十六层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
13#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
16#楼
十三层框架
|
十七层框架
(封顶)
十三层框架
|
十七层框架
(封顶)
墙柱钢筋绑扎
1
12月31日~ 1月1日
16#楼每层作业天数为5天即:
十三层从12月31日~1月4日
十四层从1月4日~1月9日
十五层从1月9日~1月14日
十六层从1月14日~1月19日
十七层从1月19日~1月24日
墙柱梁板支模
2
1月1日~ 1月2日
梁板钢筋绑扎
1
1月2日~ 1月3日
水电预埋管与构件
1
1月2日~ 1月3日
墙柱梁板砼浇筑
1
1月3日~ 1月4日
