资源描述
成都衣冠庙离职干部休养所
施 工 方 案
招标单位:四川宏大建筑有限责任公司
编制单位:
编制日期:2017年2月18日
成都衣冠庙离职干部休养所劳务施工方案

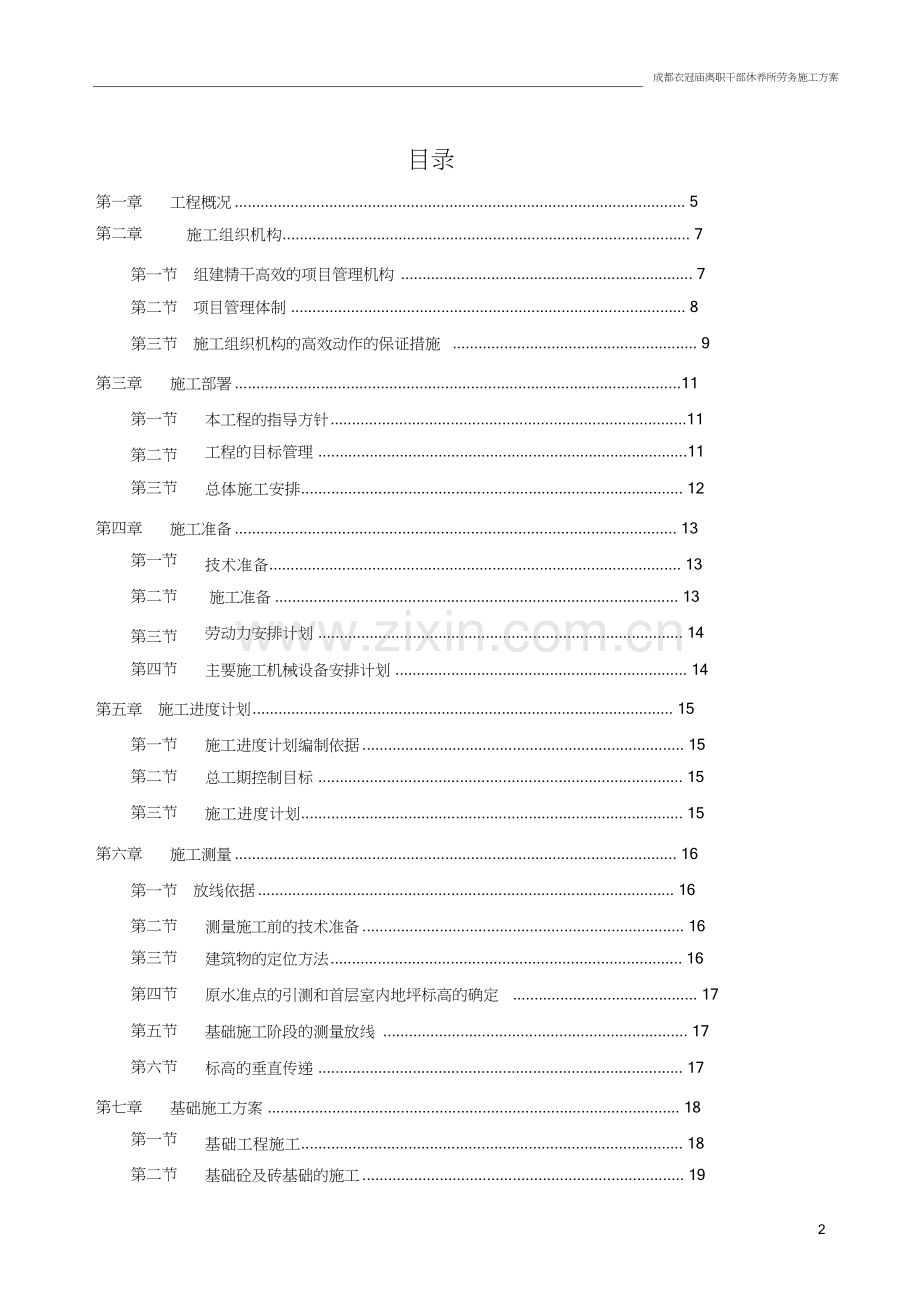

目录
第一章
第二章
工程概况 ......................................................................................................... 5
施工组织机构............................................................................................... 7
第一节 组建精干高效的项目管理机构 .................................................................... 7
第二节 项目管理体制 ............................................................................................ 8
第三节 施工组织机构的高效动作的保证措施 ......................................................... 9
第三章
施工部署 ........................................................................................................11
第一节
本工程的指导方针 ...................................................................................11
工程的目标管理 ......................................................................................11
总体施工安排......................................................................................... 12
第二节
第三节
第四章
第一节
第二节
施工准备 ....................................................................................................... 13
技术准备................................................................................................ 13
施工准备 .............................................................................................. 13
劳动力安排计划 ..................................................................................... 14
主要施工机械设备安排计划 .................................................................... 14
第三节
第四节
第五章 施工进度计划 .................................................................................................. 15
第一节
第二节
第三节
施工进度计划编制依据 ........................................................................... 15
总工期控制目标 ..................................................................................... 15
施工进度计划......................................................................................... 15
第六章
施工测量 ....................................................................................................... 16
第一节 放线依据 ................................................................................................. 16
第二节
第三节
第四节
第五节
第六节
测量施工前的技术准备 ........................................................................... 16
建筑物的定位方法 .................................................................................. 16
原水准点的引测和首层室内地坪标高的确定 ........................................... 17
基础施工阶段的测量放线 ....................................................................... 17
标高的垂直传递 ..................................................................................... 17
第七章
第一节
第二节
基础施工方案 ................................................................................................ 18
基础工程施工......................................................................................... 18
基础砼及砖基础的施工 ........................................................................... 19
2
成都衣冠庙离职干部休养所劳务施工方案
第三节
第四节
钢筋混凝土基础施工 .............................................................................. 21
土方回填................................................................................................ 21
结构主体施工方案 ...................................................................................... 23
钢筋工程.............................................................................................. 23
模板工程................................................................................................ 27
砼工程 ................................................................................................... 33
砌体工程.............................................................................................. 38
第八章
第一节
第二节
第三节
第四节
第九章
第一节
第二节
安装工程施工方案 ......................................................................................... 40
施工部署................................................................................................ 40
施工技术方案与程序 .............................................................................. 42
施工管理技术措施 .................................................................................. 44
重点工序、部位及阶段的质量控制 ......................................................... 49
第三节
第四节
第五节 安装与土建配合措施 ................................................................................ 50
第六节 安装与甲方、监理配合措施 ..................................................................... 51
第十章
质量控制及保证措施 .................................................................................... 53
工程质量的组织保证和质量管理措施 ...................................................... 53
材料质量控制及保证措施 ....................................................................... 56
基础、主体质量控制措施 ....................................................................... 57
装饰质量控制及保证措施 ....................................................................... 58
冬雨季施工 ................................................................................................ 61
第一节
第二节
第三节
第四节
第十一章
第一节 冬季施工措施 .......................................................................................... 61
第二节 雨季施工措施 .......................................................................................... 61
第十二章 节约材料措施 .............................................................................................. 62
第十三章
第一节
保证安全生产措施和文明施工 ........................................................... 64
保证安全生产措施 .................................................................................. 64
现场文明施工管理 ................................................................................ 65
减少环境污染和噪音的措施 .................................................................. 66
第二节
第三节
第十四章 安全技术措施 .............................................................................................. 68
第十五章 生产安全应急预案 ....................................................................................... 72
第一节 应急救援预案的任务和目的 ..................................................................... 72
3
成都衣冠庙离职干部休养所劳务施工方案
第二节 应急救援组织机构 ................................................................................... 72
第三节 应急救援领导小组的职责 ......................................................................... 73
第四节 应急救援的程序和措施 ............................................................................ 74
第五节 生产安全事故的应急救援 ......................................................................... 75
第六节 对事故现场伤员的初步处理 ..................................................................... 82
第七节 应急救援的培训与演练 ............................................................................ 83
4
成都衣冠庙离职干部休养所劳务施工方案
第一章 工程概况
1、工程名称:成都衣冠庙离职干部休养所“817”工程
2、工程建设地点:成都市武侯区衣冠庙街
3、招标单位:四川宏大建筑有限责任公司
4、工程量
本工程建筑面积约27362.83㎡,其中地上建筑面积为21476.65㎡,主楼28
层(地下建筑面积为5886.18㎡共2层)
本工程基础形式为高层主楼采用筏板基础其他地下部分采用柱下独基、
墙下条基+抗水板的结构形式
5、招标范围
(1)主体结构工程:招标单位提供的成都衣冠庙离职干部休养所“817”
工程的结构施工图中所包含的全部工作(基础土方开挖、桩基础施工、防水工
程除外),包括人工配合土方清槽(含集水坑、电梯坑、独立基础等部分土方开
挖)、钎探、回填土;防水保护墙等。
(2)二次结构及装修工程:招标单位提供的成都衣冠庙“817”工程的施工
图(建施、结施)中所包括的砌筑工程(含墙体内构造柱、圈梁、过梁、抱框柱、
板带等之钢筋、模板、混凝土施工);楼地面工程(含车库地面、厨卫、公共楼梯
间、公共电梯间等所有楼地面);室内墙体抹灰、腻
5
成都衣冠庙离职干部休养所劳务施工方案
子、天棚腻子、楼梯间及过道等墙面(天棚)抹灰及涂料工程;屋面工程(含
车库屋面);室外散水、台阶、坡道工程;楼地面屋面涉及的隔热保温工程;
收口(门、窗套、窗台等)施工等;
(3)外墙结构墙体外侧的装饰(含抹灰)、门窗工程、楼梯栏杆(扶手)
工程、防水工程、外墙保温、吊顶、静电地板安装工程不在本次招标范围内。
6
成都衣冠庙离职干部休养所劳务施工方案
第二章
施工组织机构
第一节 组建精干高效的项目管理机构
1 . 项目管理机构的组建
1.1公司高度重视本工程的建设,将该工程列为重点工程,组建由本公
司总经理为首的工程领导小组,对该工程质量安全及进度等各方面进行全方位
监督管理。对内采用全新的管理模式,即成立工程总承包项目经理部,实行公
司法人代表授权的项目经理负责制,对外适应业主管理的要求,充分发挥公司
的经济技术优势和精诚团结的精神,与项目部携手合作,确保预定目标的最终实
现。
1.2 工程总承包项目经理部下设土建专业工长、技术工长、现场质量、安全
文明施工组、土建各专业班长。其中教育、生活、保卫和综合治理由专人总管,施
工管理人员要求具有丰富的施工经验。在施工过程中对各参战人员实行统一指挥
协调,严格按监理公司、项目部和业主的要求,急业主所急,为业主着想,全力
为业主打造“质量优,进度快、造价低和功能齐备”的精品楼。
2. 施工组织管理机构网络图(详图附后)。
3. 岗位责任
3.1 项目经理:负责施工现场的总指挥与工程有关的一切事务,有权对项
目部下设各岗位人员实行奖罚。
3.2 项目技术负责人:负责项目土建与技术工作,包括质量检查、新技术
7
成都衣冠庙离职干部休养所劳务施工方案
应用以及文件资料控制,材料检验试验,纠正预防质量审核等要素的具体实施。
3.3 土建专业工长:直接负责土建各专业及特殊专业的施工管理以及协调
配合管理。
3.4 质量员:执行材料、设备、工程产品的质量检验工作,对检验产品负
直接责任。
3.5 安全员:参加安全大检查,做好日常安全检查,对安全工作负责。
3.6 土建各专业班长:对分管的施工产品质量负直接责任。
第二节 项目管理体制
为适应公司总承包体制下的管理模式的需要,改变传统的项目承包责任
制,建立全新的项目管理模式:成立工程总承包项目经理部,实行项目经理责
任制。其具体作法是项目经理直接隶属于公司,公司各劳务班组服务于项目经
理部,公司法人代表授权项目经理部负责对工程各生产要素进行优化配置,全
权处理与工程有关的一切事务。项目经理部所需的人、财、物资源将优先得到
公司的有力保障和大力支持。
8
成都衣冠庙离职干部休养所劳务施工方案
第三节 施工组织机构的高效动作的保证措施
1. 明确项目经理部的责任、权、利
1.1 根据项目经理的工作实际,具体明确每个项目人员 的责任、权、利,
使全体管理人员有条不紊,紧张而有序的开展工作,从而较大幅度地提高了项
目经理部的工作效率,有效促进管理整体实力的强化,使项目管理班子有更多
的精力和时间来分析运筹较为复杂的环节,做到项目整体下活一盘棋。
1.2 项目经理受公司委托,处理本公司施工过程中的一切事务,并享有人
事组阁权、劳动力选择权、材料采购权以及资金使用权。
1.3 项目经理设有资金专用帐户,项目上的一切开支(土建、安装)由项
目经理签字后方能支付。
1.4 为加强竞争机制,本项目部的管理人员均受聘于项目经理,并与项目
经理签订工作合同,项目经理有权按合同要求解聘不称职的管理人员、施工班
组。
1.5 项目所需的材料、工具、周转材料由项目经理部按工程进度自行
配置。
1.6 项目经理部必须组织好各工种、各专业的协调配合,实现决策准、指
挥灵、落实快的工作方针。
2. 组织保证措施
2.1 项目经理部直接隶属公司总部,由公司法人代表授权项目经理处理施
工现场一切事务。
2.2 组织强有力的项目班子,由项目经理选用思想好、业务精、能力强、
善合作、服务好的管理人员进入项目经理班子。
9
成都衣冠庙离职干部休养所劳务施工方案
2.3 建立健全项目经理、施工员、内业、材料、机械、劳资等岗位责任制,
定期对各专业进行考核。项目经理、业主或监理认为不称职的管理人员及施工
班组立即更换。
2.4 强化激励与约束机制,制定业绩评比、奖惩办法,定期组织项目经理
部管理人员会议,检查工作质量。
2.5 每月召开一次现场会议,重点解决项目的资金、质量、进度等问题,
以确保资金为前提,带动项目工作的高效运转。
2.6 每天下午召开由项目经理主持的班子碰头会,对次日的工作进行协调
安排。
2.7 加强劳动用工管理,选用组织能力强、技术水平高、能打硬仗的作业
队伍,树立连续作战的精神,确保工期按时完成。
2.8 实施目标考核,公司针对本项目制定“工程项目管理责任目标考核与
奖惩办法”,以推动项目整体管理水平的提高,激发全体管理人员的工作责任
心与积极性。
2.9 工程资金由项目部在银行设专用帐户,由项目经理管理直接支配。
2.10 项目经理加强对项目职工进行素质教育,强化敬业精神,提高工作
技能。鼓励参战人员艰苦创业,同时提高其福利待遇,让他们以旺盛的精力积
极投入工程建设。
2.11 项目经理部加强同业主、质检部、设计室及监理单位的联系,及时
解决工程重点、难点问题,保证工程有条不紊地进行。
10
成都衣冠庙离职干部休养所劳务施工方案
第三章 施工部署
第一节 本工程的指导方针
1. 本工程的指导方针
我公司将本工程列为 2017年度重点工程,公司利用自身的优势和修建过
类似工程且具有丰富经验的优秀项目经理来负责此项工程,以质量为中心,强
化管理,实施名牌精品工程,业主满意工程质量战略。即:抓目标管理和生产
要素的优化组合、抓过程控制、抓动态管理、抓监督保障、加大科技进步的投
入力度、做好保修服务工作,依靠科技进步降低造价,为业主创名牌、出精品。
第二节 工程的目标管理
1. 质量标准:符合国家现行《工程施工质量验收规范》合格标准
2. 工期目标:在确保工程质量的原则下,尽早交付使用是建设方和施工
方的共同心愿,结合我公司施工同类工程的丰富经验,肯定能在招标方提出的
工程期内完成该工程。
3. 安全生产目标
严格执行施工安全生产责任制,加强安全生产教育,积极做好危险区域、
危险工种的防护工作,做到无死亡事故,月轻伤频率控制在 1.8‰以内。无重
大机械事故、无火灾事故、无高空坠落事故、无重大违法违纪案件发生。争创
“安全文明标准化现场”。
4. 文明生产目标
成立由项目经理部文明施工管理负责人为首、各班组长参加的“施工现场
文明施工管理小组”,严格按标准化文明工地要求进行管理,达到《文明施工
11
成都衣冠庙离职干部休养所劳务施工方案
十二条标准》的要求,达到建设部《建筑工程施工现场管理规定》的标准,让
建设方满意,争创“国家级准化工地”。
第三节 总体施工安排
1. 施工段的划分
依据本工程特点,为保证有序施工并按期或提前竣工,施工组织考虑将本
工程划为两个施工阶段:主体施工阶段、二装施工阶段,并在各区分别组织流
水施工。
2.施工顺序
各区段施工过程分四个阶段进行施工和管理控制。第一阶段为±0.000以
下基础工程;第二阶段为主体结构工程;第三阶段为二次结构工程;第四阶段
为竣工验收阶段。二次结构工程在主体结构进行并经质检部门检验合格后插入
施工,进行内部初装,同时进行屋面施工。
3. 施工安排
在施工区分别配备足够的设备和劳动力,同在约定工期内由项目部统一
指挥安排调度。整个工程以土建工程为主,水电安装为协调,紧密配合施工。
施工中遵循先深后浅,先地下后地上,先土建后装饰的原则进行施工。
4. 施工验收
本工程依据施工进度进行阶段性验收,即基槽验收→基础验收→主体结构
验收→竣工验收。
12
xxxxxxxxxxxx 劳务施工方案
第四章 施工准备
第一节 技术准备
在工程开工前,项目经理部组织现场施工人员熟悉、审查图纸,认真领
会招标方的施工方案,明确本工程的重点部位,重视工程重要环节,特别应注
意以下几方面:
1. 核对本工程材料有无特殊要求以及其品种、规格、数量,核对图纸说
明有无矛盾,是否齐全,规定是否明确,主要尺寸、位置、标高有无错误。
2. 检查土建和其他施工图纸有无矛盾,并考虑好施工时交叉衔接的方法,
并通过熟悉图纸明确场外制品工程项目,确定与单位工程施工有关的准备工作
项目。
3. 做好图纸会审准备工作,在认真熟悉图纸,充分理解的基础上,施工
单位技术负责人召集现场在有关人员和技术员进行图纸预审。对图纸存在的问
题作好书面记录,提前送达有关单位,便于图纸正式会审。
4. 开工前组织在有关人员认真学习规范、规程、标准以及有关规定,分
别作好技术交底工作,填写交底表格。
5、对招标方提出的各专项施工方案进行研究,务必做到对每个施工环节
都清晰明了。
5. 提出详细的材料供应计划,设备用量计划等,按期组织进出场,并编
制分阶段、分项施工进度计划,作为控制的依据。
第二节 施工准备
1 .现场准备
13
成都衣冠庙离职干部休养所劳务施工方案
1 .1根据总平面布置图作好前期阶段施工临时设施以及现场临时用电、用
水布置,搞好总平面图硬地化施工,作好现场排水沟。
1 . 2按标准化文明工地的要求砌筑施工现场临时围墙。
1 .3根据总平面图及基础平面图,作好测量放线的复核工作并做好记录及
标准的保护,为基础施工做准备。
1 . 4办理好各种施工用证件。
1 .5项目各职能部门人员配备到位,加强治安防范工作,保证整个施工期
的工作有条不紊。
第三节 劳动力安排计划
根据四川省建筑安装工程劳动定额,结合本工程具体情况和施工进度计
划,我们采用统筹法编制劳动力安排计划。
第四节 主要施工机械设备安排计划
根据该工程的建筑形式、结构特点及进度计划安排,基础、主体施工阶段
特选用 4台塔吊,以满足主体结构的钢筋、模板、架料及零星砂浆、零星砼等
材料的垂直运输任务,装饰施工阶段则采用塔吊作垂直运输,确保工程所需材
料供应的需要。
为满足施工需要,缩短工期,各施工阶段需配备足够的施工机具,并注意
不同阶段机具的需求差别及有效衔接,施工机具的具体布置详见拟投入的主要
施工机械设备表。
14
成都衣冠庙离职干部休养所劳务施工方案
第五章 施工进度计划
第一节 施工进度计划编制依据
1. 本工程《施工招标文件》;
2. 本工程设计图纸、工程量以及施工流水段的划分;
3. 本工程所处的地理位置,现场实地踏勘情况以及当地气候条件;
4. 参照我公司承建的类似工程施工经验以及对各种施工条件的落实情
况;
5. 拟投入的机械设备,劳动力的安排计划;
6. 我公司对本工程投入强有力的人力、财力保证以及技术支持;
7. 本工程在确保拟定的质量目标前提下,制定科学、合理、可行的工期
目标。
第二节 总工期控制目标
根据招标文件,招标方要于2012年6月26日前完成土建、装饰、安装工
程,我公司结合自身条件以及以往的类似工程经验,我公司能保证在该期间内
完成招标方的所有工程要求。
第三节 施工进度计划
我们力求施工安排逻辑严密,工序穿插衔接合理,分部工期安排妥当。按
照施工的技术规律和合理的组织关系,解决各工序之间的时间上的先后和搭接
问题,以使工程在保证质量、安全施工的前提下如期顺利建成。
15
成都衣冠庙离职干部休养所劳务施工方案
第六章 施工测量
第一节 放线依据
根据建筑设计总平面布置图,规划部门确定的建筑红线桩、国家高程控
制点和现场轴线控制桩进行施测。招标方为我方提供两个坐标点,由我方专业
测量人员对该工程进行测量放线。
第二节 测量施工前的技术准备
1. 施测人员应全面熟悉总平面图和各楼层结构平面布置图,弄清轴线尺
寸和楼层标高,并根据现场条件制定各阶段的施测操作方案。
2. 施测人员使用的施测仪器应在检核的有效期内。
第三节 建筑物的定位方法
1.建筑物定位的施测顺序
业主方提供的放线坐标点→建筑主轴线的建立→建筑物“矩”形轴线控制网
的建立。
2. 招标方提供放线基点
据建筑总平面图提供的放点为基点。
3. 建筑主轴线的建立
根据规划部门提供的放测基点及建筑平面放线图所示的拟建建筑物,采用
网点控制,建立一条建筑主轴线,即先测出主控制轴线,施测过程中,采用全
站仪定点、转角,钢尺量距,并在该建筑主轴线上建立永久性轴线控制桩,再
用平移法测出各大轴线,将测出的主轴线引到木桩上,并用砼加固木桩。
16
成都衣冠庙离职干部休养所劳务施工方案
第四节 原水准点的引测和首层室内地坪标高的确定
根据业主提供的原水准点,采用复合测回值,将原水准点引测至施工现场,
施测结果满足《工程测量规范》的要求,并在施工现场的不易破坏变形处建立
12— 22 个永久性高程桩,作为整个建筑施工过程中标高控制基准点,再根据
该基点确定首层室内地坪标高。
第五节 基础施工阶段的测量放线
1. 桩位及开挖线的确定
根据已形成的建筑物矩形轴线控制网基槽,采用全站仪纵横轴线投测到地
面上,定出轴线中心控制桩,再根据基础平面布置图用钢卷尺定出桩位或放出
基坑基槽的开挖线,并用灰线将基坑基槽开挖线在地面标出。
2. 基坑、基槽找平
基坑开挖后,快要挖到设计标高时,在基坑壁打入小木桩,并在小木桩上
引测同一高程的标高,以便根据该标高拉线修整坑底和垫层浇筑。
3. 基坑内轴线的投测
垫层浇筑完毕后,在垫层上放出基础中心线,并弹墨线标示。
第六节 标高的垂直传递
基础施工至±0.000标高时,将场内水准点引测至柱身上,待上一施工层
挡板施工完后,再用纲尺锤将下一层的水准点引测到上一层挡板或柱身上,并
用红三角标示。
17
成都衣冠庙离职干部休养所劳务施工方案
第七章 基础施工方案
第一节 基础工程施工
1. 施工方法
1.1 基坑开挖
1.1.1 测量根据相关坐标放出基坑开挖线,基坑开挖线与基坑设计宽度相
等。
1.1.2 开挖线放定后须由质量检查员复查轴线间距和坐标位置,确认无误
后方可开始开挖。
1.1.3 人工开挖,放坡系数0.3。
1.2 基坑采用一次浇成,不得留施工缝。
2. 应注意的质量问题
2.1.基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖
时,其处理方法应取得设计的同意。不得私自处理。
2.2.基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础
不能直接施工时,可在基底标高以上预留 30cm土层不挖,待做基础时再挖。
2.3.开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和陡度,
除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支
撑结构等所需的宽度。
2.4.雨季施工时,基坑底应预留 30cm 土层,在打砼垫层前再挖至设计标
高。
18
成都衣冠庙离职干部休养所劳务施工方案
第二节 基础砼及砖基础的施工
1 .条形砼基础施工前,首先做好以下准备工作:
a、基础轴线尺寸,基底标高和地质情况应经过检查,并办完隐检手续。
b、安装的模板应经过检查,符合设计要求,办完预检。
c、在槽壁或模板面做好砼上平的标志,每隔3 m左右钉上水平桩
d、埋在基础中的电气、排水管道、避雷接地等各种管线已安装完毕,并
经过验收。
e、校核试验室做的砼配合比,准备好砼试模
砼浇筑前首先应在基土上清除垃圾、杂物,并应有防水和排水措施,浇水
湿润模板,堵塞板缝和孔洞。
g、用5 0插入式砼振捣器对素砼基础进行振捣,振动时应快插慢拨 ,插
点应均匀排列,逐点移动按顺序进行,不得遗漏,做到振捣密实,移动间距不
大于振动棒作用半径的1 .倍5。浇筑砼时,应注意观察模板、支架、管道和预
留孔,当发现有变形移位时,应立即停止浇筑,并及时处理好,再继续浇筑。
h、砼能连续浇筑时。超过2 h就按施工缝处理,砼振捣密实后,表面用木
抹子搓平,砼浇筑完毕后,应在1 2内h加以养护。
i、应注意的质量问题:
⑴、砼不密实,有蜂窝麻面,主要由于振捣不好,漏振。
⑵、表面不平、标高不准、尺寸增大、由于水平标志线或木橛不准,操作
时找平不认真或模板支撑不牢造成。
⑶、缝隙夹渣,施工缝处砼结合不好,有杂物,主要是未认真清理造成
2、砖基础砌筑
19
成都衣冠庙离职干部休养所劳务施工方案
基础砌筑前应做好以下准备工作:
a、素砼基础已完成并办完隐检手续。
b、放好基础轴线及边线、立好皮数杆,并由施工、质检进行预检。
c、根据皮数杆最下面一皮砖的底标高,拉线检查基础垫层表面标高,第
一层砖的水平灰缝大于2 0 m时m,先用细石砼找平。
d、红砖应提前一天浇水湿润,严禁干砖上墙,红砖湿润程度以水浸入砖
边1 . 5左c右m为准,但不得在砌筑时浇水。
e、砂浆配合比由试验室确定,现场准备好砂浆试模
砖基础砌筑采用如下工艺流程:
清理弹线→立皮数杆→拌制砂浆→确定组砌方法→排砖撂底→砌筑砂浆
用商品预拌砂浆,投料顺序为:砂→水泥→水。搅拌时间不少于 1 . 5 m砂i浆n
随拌随用,拌成后的水泥砂浆在3 h内使用完毕,不允许使用过夜砂浆。
基础组砌方法采用全顺全丁方式,砌筑时应里外咬搓,上下错缝,采用一
铲灰、一块砖、一挤揉砌筑方法,严禁用水冲浆灌缝。
砖基础砌砌筑前,垫层表面应清扫干净,洒水湿润。
基础大放脚,撂底尺寸为4 9 0,m采m用二层一退,第一层为条砖,第二层
为丁砖,大放脚转角处,采用七分头,数量为 3 7墙0放三块,4 9墙0为四块。
砌筑时应先盘墙角,每次盘角高度不超过五层砖,随盘随靠平,吊直。
砌基础墙双面挂线,基础标高不一致或局部加深部位,从最低处往上砌筑,
经常拉线检查,以保持砌体通顺平直。
基础大放脚砌至基础部位时,要拉线检查轴线及边线,保证基础墙墙身位
置正确,同时还要对照皮数杆的砖层及标高,如有偏差时应在水平灰缝中逐渐
20
xxxxxxxxxxxx 劳务施工方案
调整,使墙层数与皮数杆一致。
第三节
展开阅读全文
