收藏 分销(赏)

公路工程通用条款及专用条款.doc

上传人:精**** 文档编号:1915462 上传时间:2024-05-11 格式:DOC 页数:115 大小:277.50KB
下载 相关 举报
公路工程通用条款及专用条款.doc_第1页
第1页 / 共115页
公路工程通用条款及专用条款.doc_第2页
第2页 / 共115页
公路工程通用条款及专用条款.doc_第3页
第3页 / 共115页
公路工程通用条款及专用条款.doc_第4页
第4页 / 共115页
公路工程通用条款及专用条款.doc_第5页
第5页 / 共115页
点击查看更多>>
资源描述

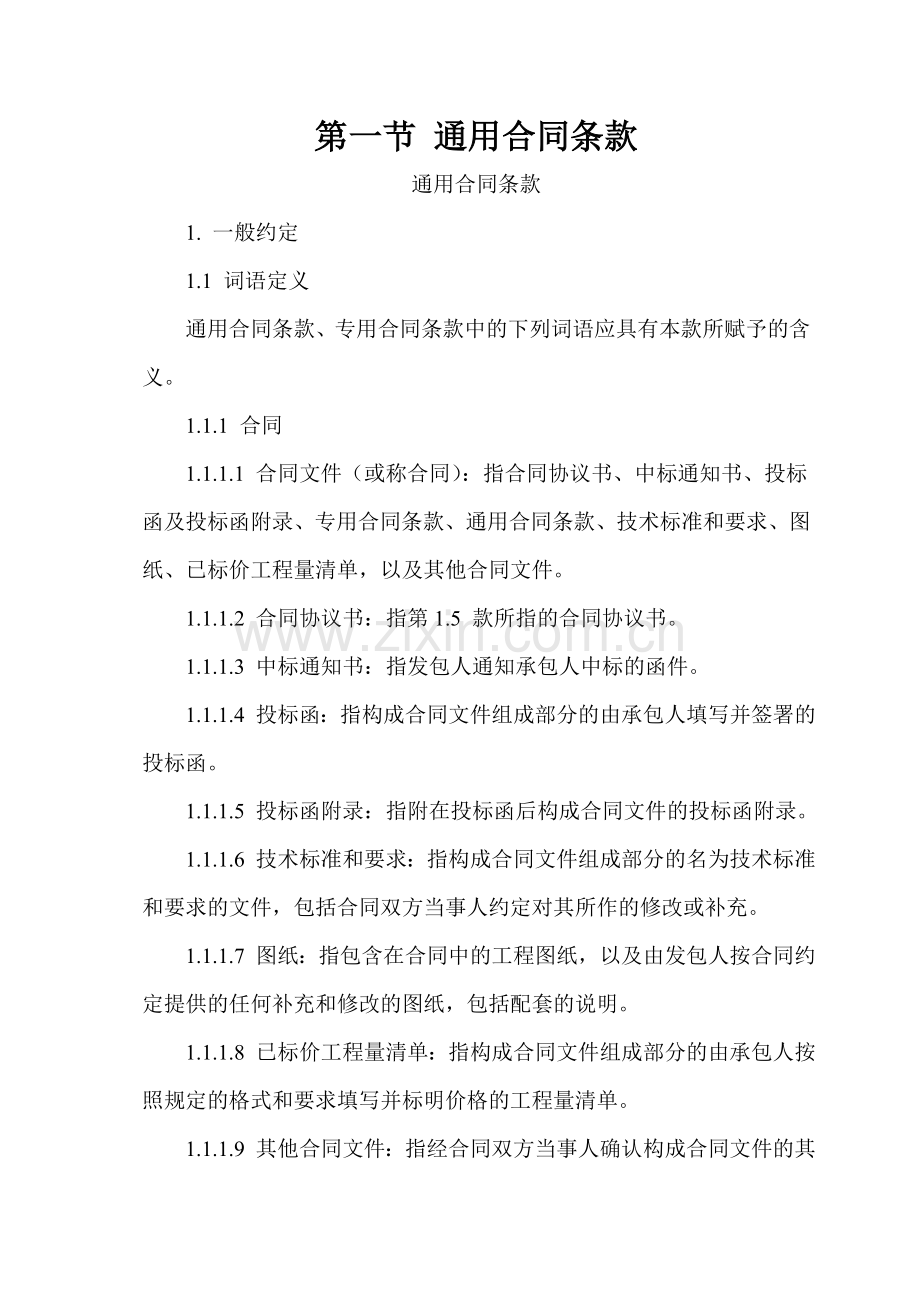

1、第一节 通用合同条款通用合同条款1. 一般约定1.1 词语定义通用合同条款、专用合同条款中的下列词语应具有本款所赋予的含义。1.1.1 合同1.1.1.1 合同文件(或称合同):指合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价工程量清单,以及其他合同文件。1.1.1.2 合同协议书:指第1.5 款所指的合同协议书。1.1.1.3 中标通知书:指发包人通知承包人中标的函件。1.1.1.4 投标函:指构成合同文件组成部分的由承包人填写并签署的投标函。1.1.1.5 投标函附录:指附在投标函后构成合同文件的投标函附录。1.1.1.6 技术标准和要

2、求:指构成合同文件组成部分的名为技术标准和要求的文件,包括合同双方当事人约定对其所作的修改或补充。1.1.1.7 图纸:指包含在合同中的工程图纸,以及由发包人按合同约定提供的任何补充和修改的图纸,包括配套的说明。1.1.1.8 已标价工程量清单:指构成合同文件组成部分的由承包人按照规定的格式和要求填写并标明价格的工程量清单。1.1.1.9 其他合同文件:指经合同双方当事人确认构成合同文件的其他文件。1.1.2 合同当事人和人员1.1.2.1 合同当事人:指发包人和(或)承包人。1.1.2.2 发包人:指专用合同条款中指明并与承包人在合同协议书中签字的当事人。1.1.2.3 承包人:指与发包人签

3、订合同协议书的当事人。1.1.2.4 承包人项目经理:指承包人派驻施工场地的全权负责人。1.1.2.5 分包人:指从承包人处分包合同中某一部分工程,并与其签订分包合同的分包人。1.1.2.6 监理人:指在专用合同条款中指明的,受发包人委托对合同履行实施管理的法人或其他组织。1.1.2.7 总监理工程师(总监):指由监理人委派常驻施工场地对合同履行实施管理的全权负责人。1.1.3 工程和设备1.1.3.1 工程:指永久工程和(或)临时工程。1.1.3.2 永久工程:指按合同约定建造并移交给发包人的工程,包括工程设备。1.1.3.3 临时工程:指为完成合同约定的永久工程所修建的各类临时性工程,不包

4、括施工设备。1.1.3.4 单位工程:指专用合同条款中指明特定范围的永久工程。1.1.3.5 工程设备:指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。1.1.3.6 施工设备:指为完成合同约定的各项工作所需的设备、器具和其他物品,不包括临时工程和材料。1.1.3.7 临时设施:指为完成合同约定的各项工作所服务的临时性生产和生活设施。1.1.3.8 承包人设备:指承包人自带的施工设备。1.1.3.9 施工场地(或称工地、现场):指用于合同工程施工的场所,以及在合同中指定作为施工场地组成部分的其他场所,包括永久占地和临时占地。1.1.3.10 永久占地:指

5、专用合同条款中指明为实施合同工程需永久占用的土地。1.1.3.11 临时占地:指专用合同条款中指明为实施合同工程需临时占用的土地。1.1.4 日期1.1.4.1 开工通知:指监理人按第11.1 款通知承包人开工的函件。1.1.4.2 开工日期:指监理人按第11.1 款发出的开工通知中写明的开工日期。1.1.4.3 工期:指承包人在投标函中承诺的完成合同工程所需的期限,包括按第11.3 款、第11.4 款和第11.6 款约定所作的变更。1.1.4.4 竣工日期:指第1.1.4.3 目约定工期届满时的日期。实际竣工日期以工程接收证书中写明的日期为准。1.1.4.5 缺陷责任期:指履行第19.2 款

6、约定的缺陷责任的期限,具体期限由专用合同条款约定,包括根据第19.3 款约定所作的延长。1.1.4.6 基准日期:指投标截止时间前28 天的日期。1.1.4.7 天:除特别指明外,指日历天。合同中按天计算时间的,开始当天不计入,从次日开始计算。期限最后一天的截止时间为当天24:00。1.1.5 合同价格和费用1.1.5.1 签约合同价:指签定合同时合同协议书中写明的,包括了暂列金额、暂估价的合同总金额。1.1.5.2 合同价格:指承包人按合同约定完成了包括缺陷责任期内的全部承包工作后,发包人应付给承包人的金额,包括在履行合同过程中按合同约定进行的变更和调整。1.1.5.3 费用:指为履行合同所

7、发生的或将要发生的所有合理开支,包括管理费和应分摊的其他费用,但不包括利润。1.1.5.4 暂列金额:指已标价工程量清单中所列的暂列金额,用于在签订协议书时尚未确定或不可预见变更的施工及其所需材料、工程设备、服务等的金额,包括以计日工方式支付的金额。1.1.5.5 暂估价:指发包人在工程量清单中给定的用于支付必然发生但暂时不能确定价格的材料、设备以及专业工程的金额。1.1.5.6 计日工:指对零星工作采取的一种计价方式,按合同中的计日工子目及其单价计价付款。1.1.5.7 质量保证金(或称保留金):指按第17.4.1 项约定用于保证在缺陷责任期内履行缺陷修复义务的金额。1.1.6 其他1.1.

8、6.1 书面形式:指合同文件、信函、电报、传真等可以有形地表现所载内容的形式。1.2 语言文字除专用术语外,合同使用的语言文字为中文。必要时专用术语应附有中文注释。1.3 法律适用于合同的法律包括中华人民共和国法律、行政法规、部门规章,以及工程所在地的地方法规、自治条例、单行条例和地方政府规章。1.4 合同文件的优先顺序组成合同的各项文件应互相解释,互为说明。除专用合同条款另有约定外,解释合同文件的优先顺序如下:(1)合同协议书;(2)中标通知书;(3)投标函及投标函附录;(4)专用合同条款;(5)通用合同条款;(6)技术标准和要求;(7)图纸;(8)已标价工程量清单;(9)其他合同文件。1.

9、5 合同协议书承包人按中标通知书规定的时间与发包人签订合同协议书。除法律另有规定或合同另有约定外,发包人和承包人的法定代表人或其委托代理人在合同协议书上签字并盖单位章后,合同生效。1.6 图纸和承包人文件1.6.1 图纸的提供除专用合同条款另有约定外,图纸应在合理的期限内按照合同约定的数量提供给承包人。由于发包人未按时提供图纸造成工期延误的,按第11.3 款的约定办理。1.6.2 承包人提供的文件按专用合同条款约定由承包人提供的文件,包括部分工程的大样图、加工图等,承包人应按约定的数量和期限报送监理人。监理人应在专用合同条款约定的期限内批复。1.6.3 图纸的修改图纸需要修改和补充的,应由监理

10、人取得发包人同意后,在该工程或工程相应部位施工前的合理期限内签发图纸修改图给承包人,具体签发期限在专用合同条款中约定。承包人应按修改后的图纸施工。1.6.4 图纸的错误承包人发现发包人提供的图纸存在明显错误或疏忽,应及时通知监理人。1.6.5 图纸和承包人文件的保管监理人和承包人均应在施工场地各保存一套完整的包含第1.6.1 项、第1.6.2 项、第1.6.3 项约定内容的图纸和承包人文件。1.7 联络1.7.1 与合同有关的通知、批准、证明、证书、指示、要求、请求、同意、意见、确定和决定等,均应采用书面形式。1.7.2 第1.7.1 项中的通知、批准、证明、证书、指示、要求、请求、同意、意见

11、、确定和决定等来往函件,均应在合同约定的期限内送达指定地点和接收人,并办理签收手续。1.8 转让除合同另有约定外,未经对方当事人同意,一方当事人不得将合同权利全部或部分转让给第三人,也不得全部或部分转移合同义务。1.9 严禁贿赂合同双方当事人不得以贿赂或变相贿赂的方式,谋取不当利益或损害对方权益。因贿赂造成对方损失的,行为人应赔偿损失,并承担相应的法律责任。1.10 化石、文物1.10.1 在施工场地发掘的所有文物、古迹以及具有地质研究或考古价值的其他遗迹、化石、钱币或物品属于国家所有。一旦发现上述文物,承包人应采取有效合理的保护措施,防止任何人员移动或损坏上述物品,并立即报告当地文物行政部门

12、,同时通知监理人。发包人、监理人和承包人应按文物行政部门要求采取妥善保护措施,由此导致费用增加和(或)工期延误由发包人承担。1.10.2 承包人发现文物后不及时报告或隐瞒不报,致使文物丢失或损坏的,应赔偿损失,并承担相应的法律责任。1.11 专利技术1.11.1 承包人在使用任何材料、承包人设备、工程设备或采用施工工艺时,因侵犯专利权或其他知识产权所引起的责任,由承包人承担,但由于遵照发包人提供的设计或技术标准和要求引起的除外。1.11.2 承包人在投标文件中采用专利技术的,专利技术的使用费包含在投标报价内。1.11.3 承包人的技术秘密和声明需要保密的资料和信息,发包人和监理人不得为合同以外

13、的目的泄露给他人。1.12 图纸和文件的保密1.12.1 发包人提供的图纸和文件,未经发包人同意,承包人不得为合同以外的目的泄露给他人或公开发表与引用。1.12.2 承包人提供的文件,未经承包人同意,发包人和监理人不得为合同以外的目的泄露给他人或公开发表与引用。2. 发包人义务2.1 遵守法律发包人在履行合同过程中应遵守法律,并保证承包人免于承担因发包人违反法律而引起的任何责任。2.2 发出开工通知发包人应委托监理人按第11.1 款的约定向承包人发出开工通知。2.3 提供施工场地发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料,并保证资料的真实、准确、

14、完整。2.4 协助承包人办理证件和批件发包人应协助承包人办理法律规定的有关施工证件和批件。2.5 组织设计交底发包人应根据合同进度计划,组织设计单位向承包人进行设计交底。2.6 支付合同价款发包人应按合同约定向承包人及时支付合同价款。2.7 组织竣工验收发包人应按合同约定及时组织竣工验收。2.8 其他义务发包人应履行合同约定的其他义务。3. 监理人3.1 监理人的职责和权力3.1.1 监理人受发包人委托,享有合同约定的权力。监理人在行使某项权力前需要经发包人事先批准而通用合同条款没有指明的,应在专用合同条款中指明。3.1.2 监理人发出的任何指示应视为已得到发包人的批准,但监理人无权免除或变更

15、合同约定的发包人和承包人的权利、义务和责任。3.1.3 合同约定应由承包人承担的义务和责任,不因监理人对承包人提交文件的审查或批准,对工程、材料和设备的检查和检验,以及为实施监理作出的指示等职务行为而减轻或解除。3.2 总监理工程师发包人应在发出开工通知前将总监理工程师的任命通知承包人。总监理工程师更换时,应在调离14 天前通知承包人。总监理工程师短期离开施工场地的,应委派代表代行其职责,并通知承包人。3.3 监理人员3.3.1 总监理工程师可以授权其他监理人员负责执行其指派的一项或多项监理工作。总监理工程师应将被授权监理人员的姓名及其授权范围通知承包人。被授权的监理人员在授权范围内发出的指示

16、视为已得到总监理工程师的同意,与总监理工程师发出的指示具有同等效力。总监理工程师撤销某项授权时,应将撤销授权的决定及时通知承包人。3.3.2 监理人员对承包人的任何工作、工程或其采用的材料和工程设备未在约定的或合理的期限内提出否定意见的,视为已获批准,但不影响监理人在以后拒绝该项工作、工程、材料或工程设备的权利。3.3.3 承包人对总监理工程师授权的监理人员发出的指示有疑问的,可向总监理工程师提出书面异议,总监理工程师应在48 小时内对该指示予以确认、更改或撤销。3.3.4 除专用合同条款另有约定外,总监理工程师不应将第3.5 款约定应由总监理工程师作出确定的权力授权或委托给其他监理人员。3.

17、4 监理人的指示3.4.1 监理人应按第3.1 款的约定向承包人发出指示,监理人的指示应盖有监理人授权的施工场地机构章,并由总监理工程师或总监理工程师按第3.3.1 项约定授权的监理人员签字。3.4.2 承包人收到监理人按第3.4.1 项作出的指示后应遵照执行。指示构成变更的,应按第15 条处理。3.4.3 在紧急情况下,总监理工程师或被授权的监理人员可以当场签发临时书面指示,承包人应遵照执行。承包人应在收到上述临时书面指示后24 小时内,向监理人发出书面确认函。监理人在收到书面确认函后24 小时内未予答复的,该书面确认函应被视为监理人的正式指示。3.4.4 除合同另有约定外,承包人只从总监理

18、工程师或按第3.3.1 项被授权的监理人员处取得指示。3.4.5 由于监理人未能按合同约定发出指示、指示延误或指示错误而导致承包人费用增加和(或)工期延误的,由发包人承担赔偿责任。3.5 商定或确定3.5.1 合同约定总监理工程师应按照本款对任何事项进行商定或确定时,总监理工程师应与合同当事人协商,尽量达成一致。不能达成一致的,总监理工程师应认真研究后审慎确定。3.5.2 总监理工程师应将商定或确定的事项通知合同当事人,并附详细依据。对总监理工程师的确定有异议的,构成争议,按照第24 条的约定处理。在争议解决前,双方应暂按总监理工程师的确定执行,按照第24 条的约定对总监理工程师的确定作出修改

19、的,按修改后的结果执行。4. 承包人4.1 承包人的一般义务4.1.1 遵守法律承包人在履行合同过程中应遵守法律,并保证发包人免于承担因承包人违反法律而引起的任何责任。4.1.2 依法纳税承包人应按有关法律规定纳税,应缴纳的税金包括在合同价格内。4.1.3 完成各项承包工作承包人应按合同约定以及监理人根据第3.4 款作出的指示,实施、完成全部工程,并修补工程中的任何缺陷。除专用合同条款另有约定外,承包人应提供为完成合同工作所需的劳务、材料、施工设备、工程设备和其他物品,并按合同约定负责临时设施的设计、建造、运行、维护、管理和拆除。4.1.4 对施工作业和施工方法的完备性负责承包人应按合同约定的

20、工作内容和施工进度要求,编制施工组织设计和施工措施计划,并对所有施工作业和施工方法的完备性和安全可靠性负责。4.1.5 保证工程施工和人员的安全承包人应按第9.2 款约定采取施工安全措施,确保工程及其人员、材料、设备和设施的安全,防止因工程施工造成的人身伤害和财产损失。4.1.6 负责施工场地及其周边环境与生态的保护工作承包人应按照第9.4 款约定负责施工场地及其周边环境与生态的保护工作。4.1.7 避免施工对公众与他人的利益造成损害承包人在进行合同约定的各项工作时,不得侵害发包人与他人使用公用道路、水源、市政管网等公共设施的权利,避免对邻近的公共设施产生干扰。承包人占用或使用他人的施工场地,

21、影响他人作业或生活的,应承担相应责任。4.1.8 为他人提供方便承包人应按监理人的指示为他人在施工场地或附近实施与工程有关的其他各项工作提供可能的条件。除合同另有约定外,提供有关条件的内容和可能发生的费用,由监理人按第3.5 款商定或确定。4.1.9 工程的维护和照管工程接收证书颁发前,承包人应负责照管和维护工程。工程接收证书颁发时尚有部分未竣工工程的,承包人还应负责该未竣工工程的照管和维护工作,直至竣工后移交给发包人为止。4.1.10 其他义务承包人应履行合同约定的其他义务。4.2 履约担保承包人应保证其履约担保在发包人颁发工程接收证书前一直有效。发包人应在工程接收证书颁发后28 天内把履约

22、担保退还给承包人。4.3 分包4.3.1 承包人不得将其承包的全部工程转包给第三人,或将其承包的全部工程肢解后以分包的名义转包给第三人。4.3.2 承包人不得将工程主体、关键性工作分包给第三人。除专用合同条款另有约定外,未经发包人同意,承包人不得将工程的其他部分或工作分包给第三人。4.3.3 分包人的资格能力应与其分包工程的标准和规模相适应。4.3.4 按投标函附录约定分包工程的,承包人应向发包人和监理人提交分包合同副本。4.3.5 承包人应与分包人就分包工程向发包人承担连带责任。4.4 联合体4.4.1 联合体各方应共同与发包人签订合同协议书。联合体各方应为履行合同承担连带责任。4.4.2

23、联合体协议经发包人确认后作为合同附件。在履行合同过程中,未经发包人同意,不得修改联合体协议。4.4.3 联合体牵头人负责与发包人和监理人联系,并接受指示,负责组织联合体各成员全面履行合同。4.5 承包人项目经理4.5.1 承包人应按合同约定指派项目经理,并在约定的期限内到职。承包人更换项目经理应事先征得发包人同意,并应在更换14 天前通知发包人和监理人。承包人项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责。4.5.2 承包人项目经理应按合同约定以及监理人按第3.4 款作出的指示,负责组织合同工程的实施。在情况紧急且无法与监理人取得联系时,可采取保证工程和人员生命财产安全的

24、紧急措施,并在采取措施后24 小时内向监理人提交书面报告。4.5.3 承包人为履行合同发出的一切函件均应盖有承包人授权的施工场地管理机构章,并由承包人项目经理或其授权代表签字。4.5.4 承包人项目经理可以授权其下属人员履行其某项职责,但事先应将这些人员的姓名和授权范围通知监理人。4.6 承包人人员的管理4.6.1 承包人应在接到开工通知后28 天内,向监理人提交承包人在施工场地的管理机构以及人员安排的报告,其内容应包括管理机构的设置、各主要岗位的技术和管理人员名单及其资格,以及各工种技术工人的安排状况。承包人应向监理人提交施工场地人员变动情况的报告。4.6.2 为完成合同约定的各项工作,承包

25、人应向施工场地派遣或雇佣足够数量的下列人员:(1)具有相应资格的专业技工和合格的普工;(2)具有相应施工经验的技术人员;(3)具有相应岗位资格的各级管理人员。4.6.3 承包人安排在施工场地的主要管理人员和技术骨干应相对稳定。承包人更换主要管理人员和技术骨干时,应取得监理人的同意。4.6.4 特殊岗位的工作人员均应持有相应的资格证明,监理人有权随时检查。监理人认为有必要时,可进行现场考核。4.7 撤换承包人项目经理和其他人员承包人应对其项目经理和其他人员进行有效管理。监理人要求撤换不能胜任本职工作、行为不端或玩忽职守的承包人项目经理和其他人员的,承包人应予以撤换。4.8 保障承包人人员的合法权

26、益4.8.1 承包人应与其雇佣的人员签订劳动合同,并按时发放工资。4.8.2 承包人应按劳动法的规定安排工作时间,保证其雇佣人员享有休息和休假的权利。因工程施工的特殊需要占用休假日或延长工作时间的,应不超过法律规定的限度,并按法律规定给予补休或付酬。4.8.3 承包人应为其雇佣人员提供必要的食宿条件,以及符合环境保护和卫生要求的生活环境,在远离城镇的施工场地,还应配备必要的伤病防治和急救的医务人员与医疗设施。4.8.4 承包人应按国家有关劳动保护的规定,采取有效的防止粉尘、降低噪声、控制有害气体和保障高温、高寒、高空作业安全等劳动保护措施。其雇佣人员在施工中受到伤害的,承包人应立即采取有效措施

27、进行抢救和治疗。4.8.5 承包人应按有关法律规定和合同约定,为其雇佣人员办理保险。4.8.6 承包人应负责处理其雇佣人员因工伤亡事故的善后事宜。4.9 工程价款应专款专用发包人按合同约定支付给承包人的各项价款应专用于合同工程。4.10 承包人现场查勘4.10.1 发包人应将其持有的现场地质勘探资料、水文气象资料提供给承包人,并对其准确性负责。但承包人应对其阅读上述有关资料后所作出的解释和推断负责。4.10.2 承包人应对施工场地和周围环境进行查勘,并收集有关地质、水文、气象条件、交通条件、风俗习惯以及其他为完成合同工作有关的当地资料。在全部合同工作中,应视为承包人已充分估计了应承担的责任和风

28、险。4.11 不利物质条件4.11.1 不利物质条件,除专用合同条款另有约定外,是指承包人在施工场地遇到的不可预见的自然物质条件、非自然的物质障碍和污染物,包括地下和水文条件,但不包括气候条件。4.11.2 承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。监理人应当及时发出指示,指示构成变更的,按第15 条约定办理。监理人没有发出指示的,承包人因采取合理措施而增加的费用和(或)工期延误,由发包人承担。5. 材料和工程设备5.1 承包人提供的材料和工程设备5.1.1 除专用合同条款另有约定外,承包人提供的材料和工程设备均由承包人负责采购、运输和保管。承包人应

29、对其采购的材料和工程设备负责。5.1.2 承包人应按专用合同条款的约定,将各项材料和工程设备的供货人及品种、规格、数量和供货时间等报送监理人审批。承包人应向监理人提交其负责提供的材料和工程设备的质量证明文件,并满足合同约定的质量标准。5.1.3 对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。5.2 发包人提供的材料和工程设备5.2.1 发包人提供的材料和工程设备,应在专用合同条款中写明材料和工程设备的名称、规格、数量、价格、交

30、货方式、交货地点和计划交货日期等。5.2.2 承包人应根据合同进度计划的安排,向监理人报送要求发包人交货的日期计划。发包人应按照监理人与合同双方当事人商定的交货日期,向承包人提交材料和工程设备。5.2.3 发包人应在材料和工程设备到货7 天前通知承包人,承包人应会同监理人在约定的时间内,赴交货地点共同进行验收。除专用合同条款另有约定外,发包人提供的材料和工程设备验收后,由承包人负责接收、运输和保管。5.2.4 发包人要求向承包人提前交货的,承包人不得拒绝,但发包人应承担承包人由此增加的费用。5.2.5 承包人要求更改交货日期或地点的,应事先报请监理人批准。由于承包人要求更改交货时间或地点所增加

31、的费用和(或)工期延误由承包人承担。5.2.6 发包人提供的材料和工程设备的规格、数量或质量不符合合同要求,或由于发包人原因发生交货日期延误及交货地点变更等情况的,发包人应承担由此增加的费用和(或)工期延误,并向承包人支付合理利润。5.3 材料和工程设备专用于合同工程5.3.1 运入施工场地的材料、工程设备,包括备品备件、安装专用工器具与随机资料,必须专用于合同工程,未经监理人同意,承包人不得运出施工场地或挪作他用。5.3.2 随同工程设备运入施工场地的备品备件、专用工器具与随机资料,应由承包人会同监理人按供货人的装箱单清点后共同封存,未经监理人同意不得启用。承包人因合同工作需要使用上述物品时

32、,应向监理人提出申请。5.4 禁止使用不合格的材料和工程设备5.4.1 监理人有权拒绝承包人提供的不合格材料或工程设备,并要求承包人立即进行更换。监理人应在更换后再次进行检查和检验,由此增加的费用和(或)工期延误由承包人承担。5.4.2 监理人发现承包人使用了不合格的材料和工程设备,应即时发出指示要求承包人立即改正,并禁止在工程中继续使用不合格的材料和工程设备。5.4.3 发包人提供的材料或工程设备不符合合同要求的,承包人有权拒绝,并可要求发包人更换,由此增加的费用和(或)工期延误由发包人承担。6. 施工设备和临时设施6.1 承包人提供的施工设备和临时设施6.1.1 承包人应按合同进度计划的要

33、求,及时配置施工设备和修建临时设施。进入施工场地的承包人设备需经监理人核查后才能投入使用。承包人更换合同约定的承包人设备的,应报监理人批准。6.1.2 除专用合同条款另有约定外,承包人应自行承担修建临时设施的费用,需要临时占地的,应由发包人办理申请手续并承担相应费用。6.2 发包人提供的施工设备和临时设施发包人提供的施工设备或临时设施在专用合同条款中约定。6.3 要求承包人增加或更换施工设备承包人使用的施工设备不能满足合同进度计划和(或)质量要求时,监理人有权要求承包人增加或更换施工设备,承包人应及时增加或更换,由此增加的费用和(或)工期延误由承包人承担。6.4 施工设备和临时设施专用于合同工

34、程6.4.1 除合同另有约定外,运入施工场地的所有施工设备以及在施工场地建设的临时设施应专用于合同工程。未经监理人同意,不得将上述施工设备和临时设施中的任何部分运出施工场地或挪作他用。6.4.2 经监理人同意,承包人可根据合同进度计划撤走闲置的施工设备。7. 交通运输7.1 道路通行权和场外设施除专用合同条款另有约定外,发包人应根据合同工程的施工需要,负责办理取得出入施工场地的专用和临时道路的通行权,以及取得为工程建设所需修建场外设施的权利,并承担有关费用。承包人应协助发包人办理上述手续。7.2 场内施工道路7.2.1 除专用合同条款另有约定外,承包人应负责修建、维修、养护和管理施工所需的临时

35、道路和交通设施,包括维修、养护和管理发包人提供的道路和交通设施,并承担相应费用。7.2.2 除专用合同条款另有约定外,承包人修建的临时道路和交通设施应免费提供发包人和监理人使用。7.3 场外交通7.3.1 承包人车辆外出行驶所需的场外公共道路的通行费、养路费和税款等由承包人承担。7.3.2 承包人应遵守有关交通法规,严格按照道路和桥梁的限制荷重安全行驶,并服从交通管理部门的检查和监督。7.4 超大件和超重件的运输由承包人负责运输的超大件或超重件,应由承包人负责向交通管理部门办理申请手续,发包人给予协助。运输超大件或超重件所需的道路和桥梁临时加固改造费用和其他有关费用,由承包人承担,但专用合同条

36、款另有约定除外。7.5 道路和桥梁的损坏责任因承包人运输造成施工场地内外公共道路和桥梁损坏的,由承包人承担修复损坏的全部费用和可能引起的赔偿。7.6 水路和航空运输本条上述各款的内容适用于水路运输和航空运输,其中“道路”一词的涵义包括河道、航线、船闸、机场、码头、堤防以及水路或航空运输中其他相似结构物;“车辆”一词的涵义包括船舶和飞机等。8. 测量放线8.1 施工控制网8.1.1 发包人应在专用合同条款约定的期限内,通过监理人向承包人提供测量基准点、基准线和水准点及其书面资料。除专用合同条款另有约定外,承包人应根据国家测绘基准、测绘系统和工程测量技术规范,按上述基准点(线)以及合同工程精度要求

37、,测设施工控制网,并在专用合同条款约定的期限内,将施工控制网资料报送监理人审批。8.1.2 承包人应负责管理施工控制网点。施工控制网点丢失或损坏的,承包人应及时修复。承包人应承担施工控制网点的管理与修复费用,并在工程竣工后将施工控制网点移交发包人。8.2 施工测量8.2.1 承包人应负责施工过程中的全部施工测量放线工作,并配置合格的人员、仪器、设备和其他物品。8.2.2 监理人可以指示承包人进行抽样复测,当复测中发现错误或出现超过合同约定的误差时,承包人应按监理人指示进行修正或补测,并承担相应的复测费用。8.3 基准资料错误的责任发包人应对其提供的测量基准点、基准线和水准点及其书面资料的真实性

38、、准确性和完整性负责。发包人提供上述基准资料错误导致承包人测量放线工作的返工或造成工程损失的,发包人应当承担由此增加的费用和(或)工期延误,并向承包人支付合理利润。承包人发现发包人提供的上述基准资料存在明显错误或疏忽的,应及时通知监理人。8.4 监理人使用施工控制网监理人需要使用施工控制网的,承包人应提供必要的协助,发包人不再为此支付费用。9. 施工安全、治安保卫和环境保护9.1 发包人的施工安全责任9.1.1 发包人应按合同约定履行安全职责,授权监理人按合同约定的安全工作内容监督、检查承包人安全工作的实施,组织承包人和有关单位进行安全检查。9.1.2 发包人应对其现场机构雇佣的全部人员的工伤

39、事故承担责任,但由于承包人原因造成发包人人员工伤的,应由承包人承担责任。9.1.3 发包人应负责赔偿以下各种情况造成的第三者人身伤亡和财产损失:(1) 工程或工程的任何部分对土地的占用所造成的第三者财产损失;(2) 由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损失。9.2 承包人的施工安全责任9.2.1 承包人应按合同约定履行安全职责,执行监理人有关安全工作的指示,并在专用合同条款约定的期限内,按合同约定的安全工作内容,编制施工安全措施计划报送监理人审批。9.2.2 承包人应加强施工作业安全管理,特别应加强易燃、易爆材料、火工器材、有毒与腐蚀性材料和其他危险品的管理,以及对爆

40、破作业和地下工程施工等危险作业的管理。9.2.3 承包人应严格按照国家安全标准制定施工安全操作规程,配备必要的安全生产和劳动保护设施,加强对承包人人员的安全教育,并发放安全工作手册和劳动保护用具。9.2.4 承包人应按监理人的指示制定应对灾害的紧急预案,报送监理人审批。承包人还应按预案做好安全检查,配置必要的救助物资和器材,切实保护好有关人员的人身和财产安全。9.2.5 合同约定的安全作业环境及安全施工措施所需费用应遵守有关规定,并包括在相关工作的合同价格中。因采取合同未约定的安全作业环境及安全施工措施增加的费用,由监理人按第3.5 款商定或确定。9.2.6 承包人应对其履行合同所雇佣的全部人

41、员,包括分包人人员的工伤事故承担责任,但由于发包人原因造成承包人人员工伤事故的,应由发包人承担责任。9.2.7 由于承包人原因在施工场地内及其毗邻地带造成的第三者人员伤亡和财产损失,由承包人负责赔偿。9.3 治安保卫9.3.1 除合同另有约定外,发包人应与当地公安部门协商,在现场建立治安管理机构或联防组织,统一管理施工场地的治安保卫事项,履行合同工程的治安保卫职责。9.3.2 发包人和承包人除应协助现场治安管理机构或联防组织维护施工场地的社会治安外,还应做好包括生活区在内的各自管辖区的治安保卫工作。9.3.3 除合同另有约定外,发包人和承包人应在工程开工后,共同编制施工场地治安管理计划,并制定

42、应对突发治安事件的紧急预案。在工程施工过程中,发生暴乱、爆炸等恐怖事件,以及群殴、械斗等群体性突发治安事件的,发包人和承包人应立即向当地政府报告。发包人和承包人应积极协助当地有关部门采取措施平息事态,防止事态扩大,尽量减少财产损失和避免人员伤亡。9.4 环境保护9.4.1 承包人在施工过程中,应遵守有关环境保护的法律,履行合同约定的环境保护义务,并对违反法律和合同约定义务所造成的环境破坏、人身伤害和财产损失负责。9.4.2 承包人应按合同约定的环保工作内容,编制施工环保措施计划,报送监理人审批。9.4.3 承包人应按照批准的施工环保措施计划有序地堆放和处理施工废弃物,避免对环境造成破坏。因承包

43、人任意堆放或弃置施工废弃物造成妨碍公共交通、影响城镇居民生活、降低河流行洪能力、危及居民安全、破坏周边环境,或者影响其他承包人施工等后果的,承包人应承担责任。9.4.4 承包人应按合同约定采取有效措施,对施工开挖的边坡及时进行支护,维护排水设施,并进行水土保护,避免因施工造成的地质灾害。9.4.5 承包人应按国家饮用水管理标准定期对饮用水源进行监测,防止施工活动污染饮用水源。9.4.6 承包人应按合同约定,加强对噪声、粉尘、废气、废水和废油的控制,努力降低噪声,控制粉尘和废气浓度,做好废水和废油的治理和排放。9.5 事故处理工程施工过程中发生事故的,承包人应立即通知监理人,监理人应立即通知发包

44、人。发包人和承包人应立即组织人员和设备进行紧急抢救和抢修,减少人员伤亡和财产损失,防止事故扩大,并保护事故现场。需要移动现场物品时,应作出标记和书面记录,妥善保管有关证据。发包人和承包人应按国家有关规定,及时如实地向有关部门报告事故发生的情况,以及正在采取的紧急措施等。10. 进度计划10.1 合同进度计划承包人应按专用合同条款约定的内容和期限,编制详细的施工进度计划和施工方案说明报送监理人。监理人应在专用合同条款约定的期限内批复或提出修改意见,否则该进度计划视为已得到批准。经监理人批准的施工进度计划称合同进度计划,是控制合同工程进度的依据。承包人还应根据合同进度计划,编制更为详细的分阶段或分

45、项进度计划,报监理人审批。10.2 合同进度计划的修订不论何种原因造成工程的实际进度与第10.1 款的合同进度计划不符时,承包人可以在专用合同条款约定的期限内向监理人提交修订合同进度计划的申请报告,并附有关措施和相关资料,报监理人审批;监理人也可以直接向承包人作出修订合同进度计划的指示,承包人应按该指示修订合同进度计划,报监理人审批。监理人应在专用合同条款约定的期限内批复。监理人在批复前应获得发包人同意。11. 开工和竣工11.1 开工11.1.1 监理人应在开工日期7 天前向承包人发出开工通知。监理人在发出开工通知前应获得发包人同意。工期自监理人发出的开工通知中载明的开工日期起计算。承包人应

46、在开工日期后尽快施工。11.1.2 承包人应按第10.1 款约定的合同进度计划,向监理人提交工程开工报审表,经监理人审批后执行。开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。11.2 竣工承包人应在第1.1.4.3 目约定的期限内完成合同工程。实际竣工日期在接收证书中写明。11.3 发包人的工期延误在履行合同过程中,由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。需要修订合同进度计划的,按照第10.2 款的约定办理。(1)增加合同工作内容;(2)改变合同中任何一

47、项工作的质量要求或其他特性;(3)发包人迟延提供材料、工程设备或变更交货地点的;(4)因发包人原因导致的暂停施工;(5)提供图纸延误;(6)未按合同约定及时支付预付款、进度款;(7)发包人造成工期延误的其他原因。11.4 异常恶劣的气候条件由于出现专用合同条款规定的异常恶劣气候的条件导致工期延误的,承包人有权要求发包人延长工期。11.5 承包人的工期延误由于承包人原因,未能按合同进度计划完成工作,或监理人认为承包人施工进度不能满足合同工期要求的,承包人应采取措施加快进度,并承担加快进度所增加的费用。由于承包人原因造成工期延误,承包人应支付逾期竣工违约金。逾期竣工违约金的计算方法在专用合同条款中约定。承包人支付逾期竣工违约金,不免除承包人完成工程及修补缺陷的义务。11.6 工期提前发包人要求承包人提前竣工,或承包人提出提前竣工的建议能够给发包人带来效益的,应由监理人与承包人共同协商采取加快工程进度的措施和修订合同进度计划。发包人应承担承包人由此增加的费用,并向承包人支付专用合同条款约定的相应奖金。12. 暂停施工12.1 承包人暂停施工的责任因下列暂停施工增加的费用和(或)工期延误由承包人承担:(1)承包人违约引起的暂停施工;(2)由于承包人原因为工程合理施工和安全保障所必需的暂停施;(3)承包人擅自暂停施工;(4)承包人其他原因引起的暂停施工;(

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 公路桥梁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
