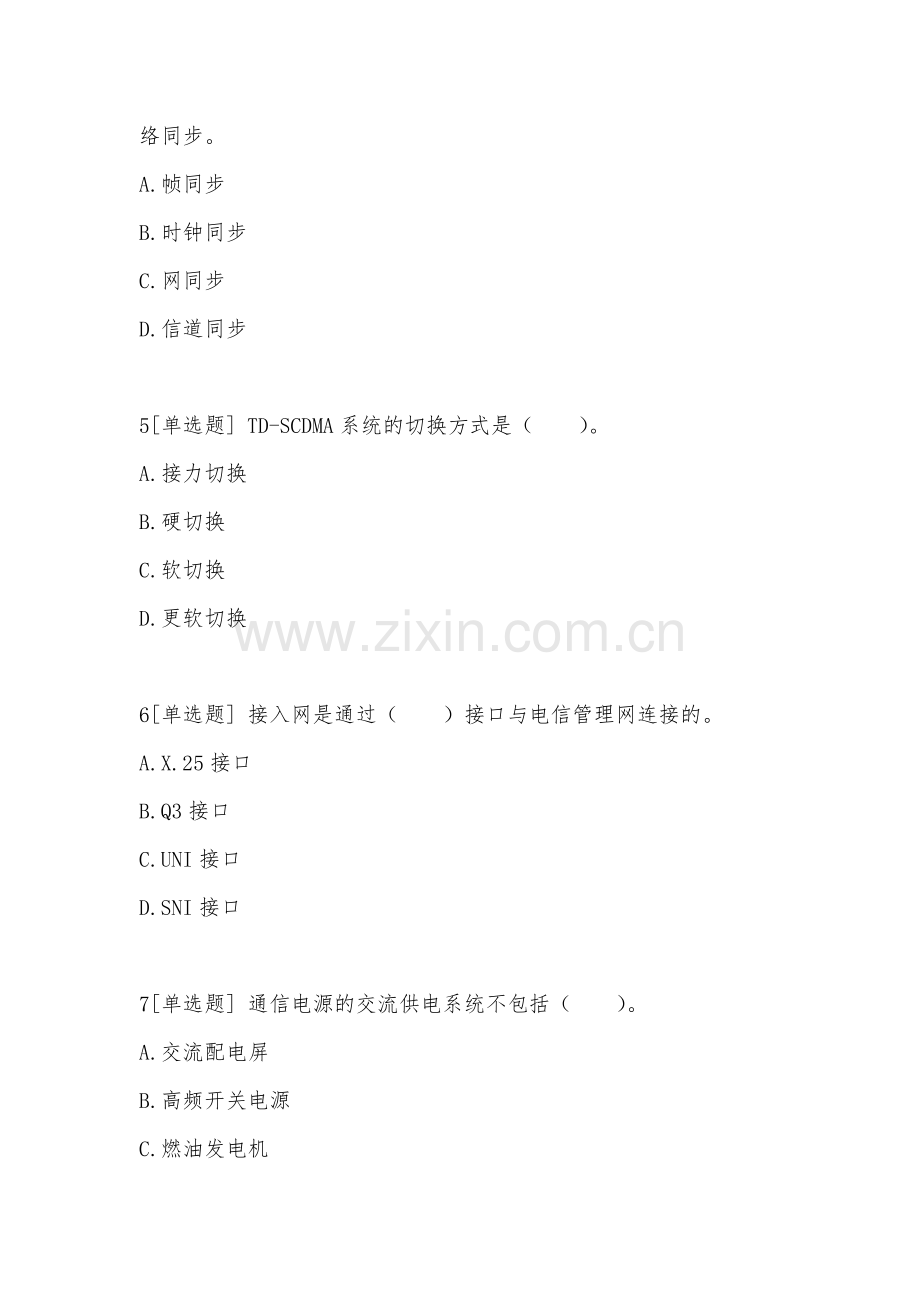

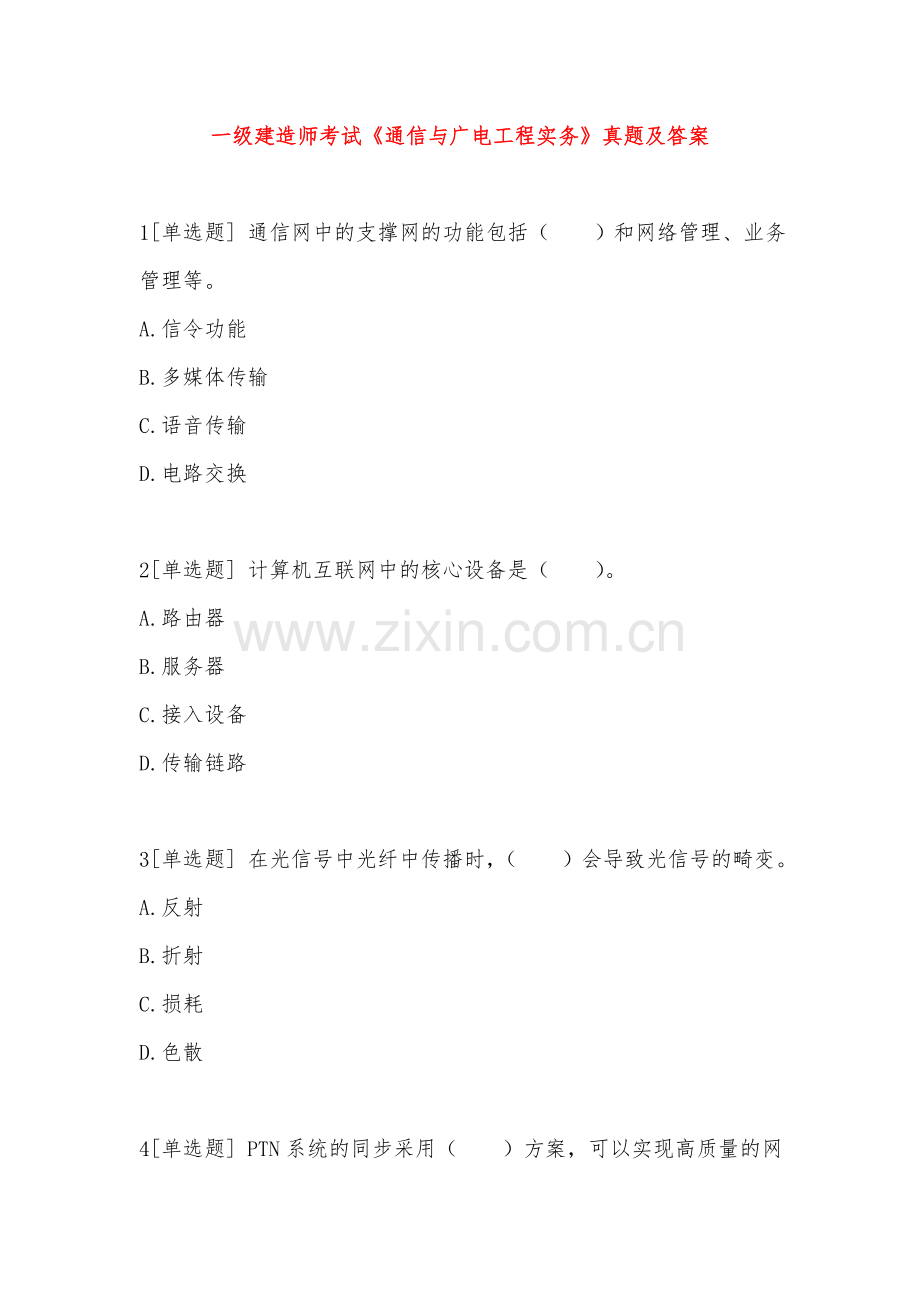

下载 相关 举报
2017年一级建造师考试《通信与广电工程实务》真题及答案真题与答案.doc_第1页
第1页 / 共15页
2017年一级建造师考试《通信与广电工程实务》真题及答案真题与答案.doc_第2页
第2页 / 共15页
2017年一级建造师考试《通信与广电工程实务》真题及答案真题与答案.doc_第3页
第3页 / 共15页
2017年一级建造师考试《通信与广电工程实务》真题及答案真题与答案.doc_第4页
第4页 / 共15页
2017年一级建造师考试《通信与广电工程实务》真题及答案真题与答案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、一级建造师考试通信与广电工程实务真题及答案1单选题 通信网中的支撑网的功能包括()和网络管理、业务管理等。A.信令功能B.多媒体传输C.语音传输D.电路交换2单选题 计算机互联网中的核心设备是()。A.路由器B.服务器C.接入设备D.传输链路3单选题 在光信号中光纤中传播时,()会导致光信号的畸变。A.反射B.折射C.损耗D.色散4单选题 PTN系统的同步采用()方案,可以实现高质量的网络同步。A.帧同步B.时钟同步C.网同步D.信道同步5单选题 TD-SCDMA系统的切换方式是()。A.接力切换B.硬切换C.软切换D.更软切换6单选题 接入网是通过()接口与电信管理网连接的。A.X.25接口

2、B.Q3接口C.UNI接口D.SNI接口7单选题 通信电源的交流供电系统不包括()。A.交流配电屏B.高频开关电源C.燃油发电机D.UPS8单选题 我国入户光纤使用的以G657A光纤为主,其最大特点是()。A.优越的偏振色散系数B.在1550nm处的色散为零C.在1310nm处的衰减最小D.对弯曲损耗不敏感9单选题 我国的地面数字电视信道传输标准是()。A.DVBB.ISDBC.CMMBD.DTMB10单选题 电视照明电光源的有效寿命指的是()。A.不能工作时的全部累计点亮时间B.光通量下降到不能工作时一定区间的时间C.从开始点亮到其光通量下降到一定数值时的全部累计点亮时间D.从开始点亮到其不

3、亮时的全部累计点亮时间11单选题 基站安装天线时,20米的塔放电源线应当采用()点接地。A.1点B.2点C.3点D.4点12单选题 某移动站全向天线安装,符合要求的是()。A B C D13单选题 移动交换子系统设备性能指标测试不包括()。A.接通率测试 B.非话业务统计 C.局间中继测试 D.同步检验 14单选题 下列哪项()数值越小越好。A.天线增益 B.驻波比 C.交叉极化鉴别率 D.输出光功率 15单选题 功率因数是属于下列()哪种设备的参数。A.交流配电屏 B.直流变换器 C.逆变器 D.开关整流 16单选题 在城市人行道有多处交越线路的地基坑道一般采用()基础。A.天然地基 B.素

4、混凝土 C.钢筋混凝土 D.砖混 17单选题 关于广播电视中心工艺系统中线缆的布放,为防止电磁噪声干扰,下列线缆布放正确的是()。A.应将音视频信号线和电源线分别放在两侧,控制线居中布放; B.应将音视频信号线和控制线分别放在两侧,电源线居中布放; C.应将音视频控制线和电源线分别放在两侧,信号线居中布放; D.可以将音视频控制线、电源线和信号线随机布放; 18单选题 卫星接收天线调试依次按仰角、方位角、()和极化角顺序进行。A.功率分配器 B.极化方式 C.馈源焦距 D.高频头增益 19单选题 下列行为中,属于扰乱电信市场秩序的是()。A.向互联网传播病毒 B.盗接他人电话线路 C.盗窃电话

5、设施 D.故意破坏正在使用的公用电信设施 20单选题 下列工程中,必须由一级注册建造师担任项目负责人的是()。A.投资500万元的接入网工程 B.接收25套广播电视节目的卫星接收站工程 C.投资500万元的传输设备工程 D.投资500万元的数据通信工程 共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分21多选题 下列关于OTN的描述,说法正确的是()。A.只能管理一个波长 B.可以同时管理多个波长 C.可以保持与现有SDH网络的兼容性 D.以DWDM与光通道技术为核心 E.基于时分复用技术 22多选题 VSAT网络具

6、有以下()特点。A.时延小 B.通信容量可自适应 C.保密性好 D.结构易调整 E.智能化功能强 23多选题 4G的关键技术包含下面哪些()。A.多路复用技术 B.多天线技术 C.链路自适应技术 D.智能天线 E.多载波技术 24多选题 下面关于短波的说法,正确的有()。A.短波沿地面传播衰减小,能形成有效服务区 B.短波在传播过程中衰减快 C.在几十到几百公里以外形成服务区 D.在几百到几千公里以外形成服务区 E.适用于国际广播 25多选题 在光缆中继段测试中,需要用到下列()测试设备。A.OTDR B.光谱分析仪 C.多波长计 D.光功率计 E.高阻计 26多选题 下列情况中,禁止塔上作业

7、的有()。A.雷雨 B.沙暴 C.气温38 D.气温-8 E.塔上附霜 27多选题 演播室灯光和以下()哪种设备不能共用同一相电源。A.普通照明灯 B.话筒 C.视频切换台 D.音箱 E.动力电源 28多选题 某电信运营公司发现本地网光缆被挖断,首先采取措施临吋疏通业务,随后修复线路并加装钢管保护,在沿线曾设宣传牌。该公司可向责任单位索赔的费用包括()。A.临时疏通业务的费用 B.线路修复的人工费、材料费 C.加装保护钢管的费用 D.增设宣传牌的费用 E.支付用户的损失赔偿费用 29多选题 为减少天线设备的电磁辖射对某区域环境的影响,可以调整天线的()。A.型号 B.极化方式 C.高度 D.俯

8、仰角 E.水平方向角 30多选题 下列光缆埋深大于等于1.2米的有哪些()。A.村镇 B.公路路肩 C.沟渠 D.市区人行道 E.戈壁共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分31简答题(一)背景材料:某通信工程施工单位承揽了一项直埋线路工程,有部分线路路由穿越草原,施工前,施工单位派人进行了现场摸底,确定了本工程的环境因素,编制了工程的施工组织设计,明确了质量目标及控制计划。 在进行单盘检验时,施工单位人员检查了光缆出厂合格证,并对护盘有损坏的光缆进行光电性能测试,对测试结果做了记录并对光缆进行做标识。 工程完工后,施工单位编制了竣工资料,竣工资料中的隐蔽工程签证包括

9、了光缆沟深度、光缆与其它设施的间距、缆线布放、排流线埋设、光缆引上管的安装及埋设等共计6项内容。 问题: 1.本工程的施工组织设计还应包括哪些管理目标及控制计划? 2.指出单盘检验中存在的问题,说明正确的做法。 3.识别环境因素应考虑哪些内容? 4.竣工资料中还缺少哪些隐蔽工程签证记录? 32简答题(二)背景资料:某施工单位承接了一项移动通信基站设备安装工程,主要包括传输设备、电源设备、基站设备及天馈线系统的安装、测试和开通;基站地网及市电引入工程的施工任务由建设单位单独分包。 施工期间,正值夏季多雨季节,对工程进度影响较大,加之运营需要,建设单位要求施工单位采取有效措施加快施工进度,并提出了

10、两项具体要求: 1、对于已完成安装的基站,提前加电开通,尽快验收交付投产; 2、对于地网、市电引入未完工的基站,先安装设备,待地网、市电引入工程完成后,立即加电开通。施工单位增派人员,加快了设备安装进度,在专项质量检查中,检查组发现基站天馈线驻波比不合格的数目偏高,要求项目部进行分析并及时整改。 问题: 1.指出本工程中天线和馈线安装的质量控制点。 2.针对建设单位的第一项要求,施工单位应如何做? 3.建设单位的第二项要求是否妥当。说明理由。 4.用因果分析图法分析电压驻波比不合格的可能原因。 33简答题(三)背景材料:某通信工程公司承担西南某市一项室内管道光缆线路工程,开工前,项目负责人让安

11、全员进行安全技术交底,安全员从施工作业特点,危险因素,安全操作规程和标准等方面,对施工人员进行了详细说明和讲解,并要求参会人员在交底记录上签名。 开工后某天上午收工时,施工人员将人井盖盖好,以防过路人员跌入。下午开工后,一人打开井盖下井作业,不久晕倒,经消防人员施救后生还。项目负责人要求知情人员不得扩散事故消息,以减少负面影响。 完工后,项目部按建设单位要求编制提交了竣工资料,工程顺利通过验收。 问题: 1.指出本项目安全技术交底的不妥之处并说明正确的做法。 2.根据法规要求,事故发生后施工单位应做哪些工作? 3.为保证入井作业安全,施工现场应采取哪些措施? 4.竣工图纸应满足哪些要求? 34

12、简答题(四)背景资料:某施工单位承担了一项架空光缆线路工程,设有甲、乙、丙三个中继段。 项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表(见表4),并据此绘制了进度计划网络图。图4给出了部分进度计划网络图。 图4部分进度计划网络图施工过程中,因设计不合理引起光缆路由变更,造成“架设乙段光缆”推迟2天完工。“乙段接续”工作进行中,因熔接机故障停工4天。由于工作量估计不准确,“架设丙段光缆”的持续时间比计划缩短了1天,“甲段接续”、“安装杆路标牌”的持续时间分别增加1天。问题: 1.在答题卡指定区域绘制完整的进度计划网络图。 2.

13、按照下面格式填写进度计划中D、E、F、H的工作时间参数。3.列出进度计划中关键工作的工作代号,并计算计划工期。 4.计算本工程的实际工期。 5.本工程光缆配盘的技术要求有哪些? 35简答题(五)背景资料:某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制了进度计划(见图5),资源配备见下表5。施工单位项目经理及其他人员的人工成本按平均600元/天计算,本工程单机和系统调试租赁同一仪表。租赁费为2000元/天。 工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪

14、表装修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工,项目经理部系统测试人员从第1天晚上开始加班,连续加班6个晚上。每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常日人工成本相同,仪表不计使用费。问题:1.计算本工程每10日的计划工作预算成本(BCWS)。 2.绘制时间-计划预算成本累计曲线。(曲线中需标注每10日末的累计值)。3.分别计算第40日末、第60日末的己完工作实际成本(ACWP)。 4.分别计算第40日末、第60日末的己完工作预算成本(BCWP)。 5.计算本工程施工单位可索赔的费用及工期。 6.计算本工程实际工期。
