1、工程进度证明书工程名称工程地点发包方承包单位分包个人计划开工日期2013年8月3日实际开工日期2013年8月3日计划竣工日期2014年12月18日工程进度:承包单位(章):现场代表:项目经理:年 月 日分包个人(签字):现场代表:项目经理:年 月 日工程进度证明书工程名称海洋石油大厦A座楼内部改造工程工程地点渤海石油港区院内建设单位中海油能源发展股份有限公司承包单位渤海石油建筑工程有限公司分包单位北京中海昌达装饰工程有限公司计划开工日期2010年7月20日实际开工日期2010年8月15日计划竣工日期2010年12月20日工程进度:本工程于2010年8月15日开工,计划到2010年12月20日竣

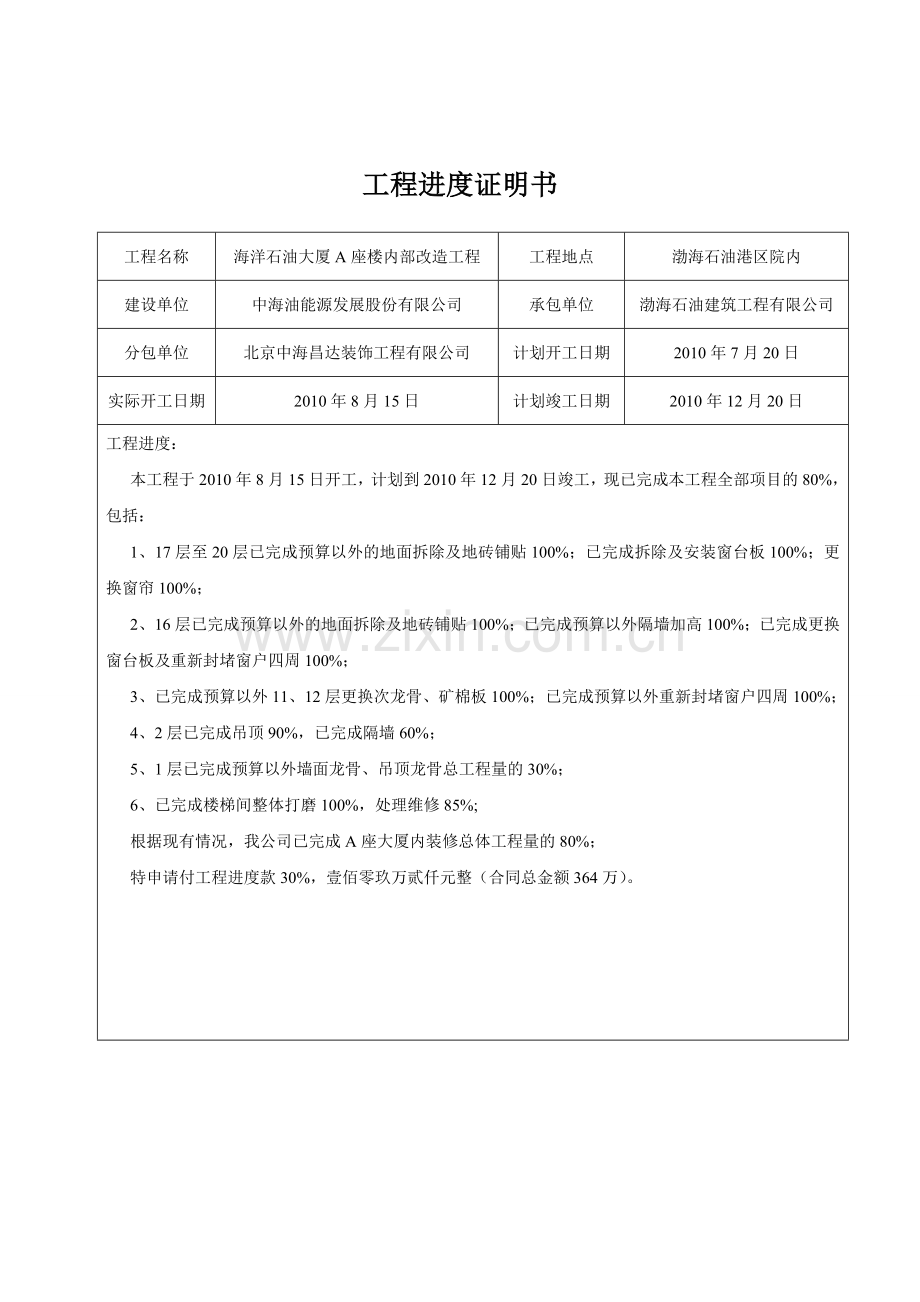

2、工,现已完成本工程全部项目的80%,包括:1、17层至20层已完成预算以外的地面拆除及地砖铺贴100%;已完成拆除及安装窗台板100%;更换窗帘100%;2、16层已完成预算以外的地面拆除及地砖铺贴100%;已完成预算以外隔墙加高100%;已完成更换窗台板及重新封堵窗户四周100%;3、已完成预算以外11、12层更换次龙骨、矿棉板100%;已完成预算以外重新封堵窗户四周100%;4、2层已完成吊顶90%,已完成隔墙60%;5、1层已完成预算以外墙面龙骨、吊顶龙骨总工程量的30%;6、已完成楼梯间整体打磨100%,处理维修85%;根据现有情况,我公司已完成A座大厦内装修总体工程量的80%;特申请付工程进度款30%,壹佰零玖万贰仟元整(合同总金额364万)。监理单位(章):现场代表:总监理工程师:年 月 日承包单位(章):现场代表:项目经理:年 月 日分包单位(章):现场代表:项目经理:年 月 日
