1、1、地胶板铺设前的地面准备湿度:根据胶水生产商的意见,地基含水率(重量百分比)应小于6%,遇天气原因或外来水分,应使空气流通,并及时抹去表面水份,施工场所空气湿度应保持在20%-75%。表面硬度:用锋利的凿子快速交叉切划表面,交叉处不应有爆裂。表面平整度:用2米直尺检验,空隙应不大于2mm。表面密实度:表面不得过于粗糙,不得有过多的孔隙,对轻微起砂地面应作表面硬化处理。裂隙:不得有宽度大于1mm的裂隙。表层不得有空鼓。表面清洁度:油污、蜡、漆、颜料等残余物质必须去除。温度:铺设场地温度以15度为宜,不得低于10度。另外应保持水平基准,建筑沉降缝处应有合适的封口。建议根据找平层厚度及橡胶地板铺设

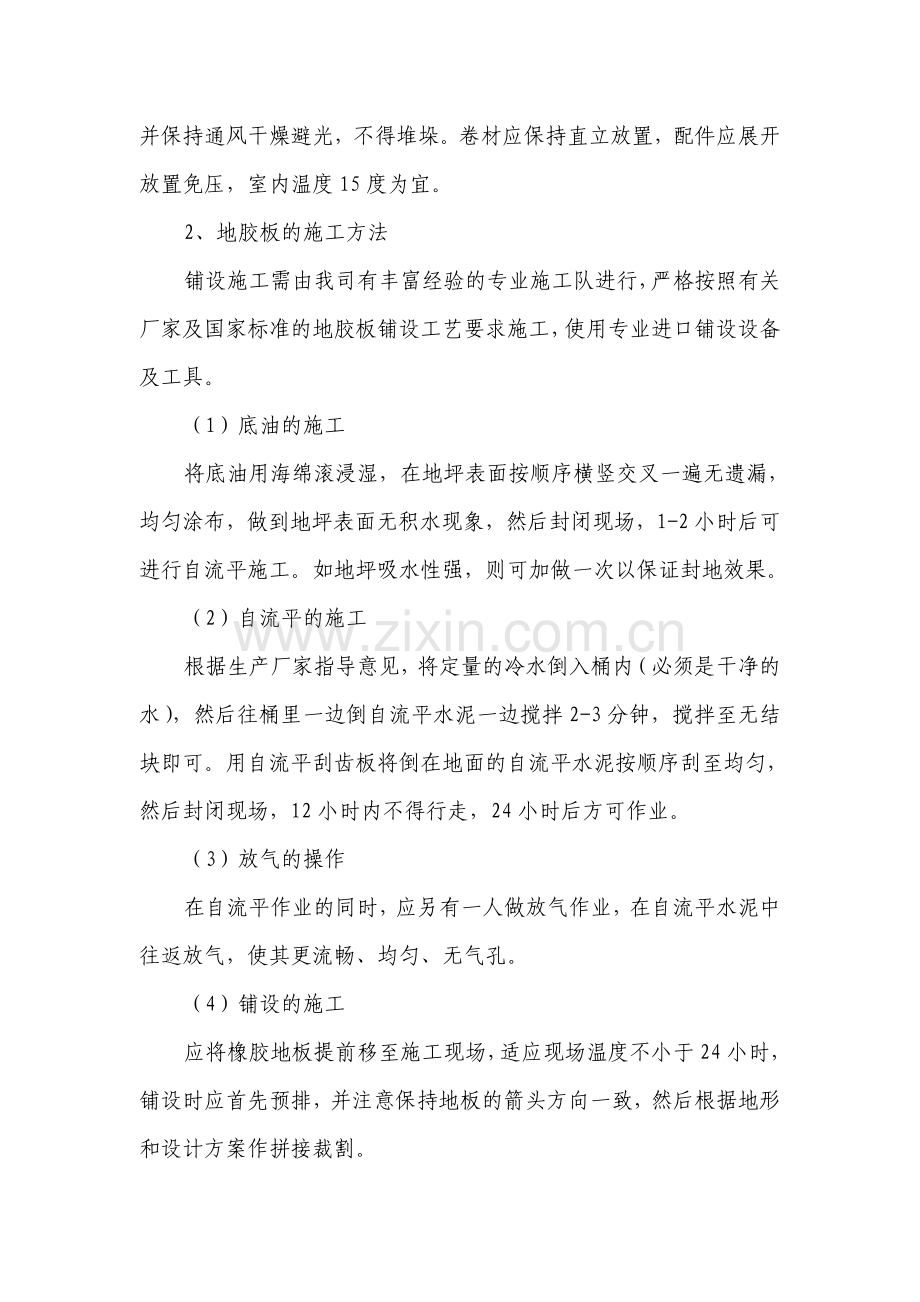

2、时间计划,找平层施工与铺设橡胶地板的时间应不少于28天,以确保强度与地坪干燥。为确保大面积铺设效果(平整度、强度),建议务必于铺设前在找平层上使用底油和自流平,尤其是旧楼改造,详细请咨询生产厂方,由厂方根据地面情况推荐产品及做法。为确保铺设后的场地有足够的强度,以承托其上的各层结构,并承受将来使用中的高负荷,建议找平层应选择高标号,如为细石混凝土做法,则推荐标号为C30,水泥沙浆面层应严格按照国家标准M15强度标准,以上水泥地坪为例,其它地坪另议。地胶板材料以及辅助材料等,应垂直树立放置在安全可靠的室内,并保持通风干燥避光,不得堆垛。卷材应保持直立放置,配件应展开放置免压,室内温度15度为宜。

3、2、地胶板的施工方法铺设施工需由我司有丰富经验的专业施工队进行,严格按照有关厂家及国家标准的地胶板铺设工艺要求施工,使用专业进口铺设设备及工具。(1)底油的施工将底油用海绵滚浸湿,在地坪表面按顺序横竖交叉一遍无遗漏,均匀涂布,做到地坪表面无积水现象,然后封闭现场,1-2小时后可进行自流平施工。如地坪吸水性强,则可加做一次以保证封地效果。(2)自流平的施工根据生产厂家指导意见,将定量的冷水倒入桶内(必须是干净的水),然后往桶里一边倒自流平水泥一边搅拌2-3分钟,搅拌至无结块即可。用自流平刮齿板将倒在地面的自流平水泥按顺序刮至均匀,然后封闭现场,12小时内不得行走,24小时后方可作业。(3)放气的

4、操作在自流平作业的同时,应另有一人做放气作业,在自流平水泥中往返放气,使其更流畅、均匀、无气孔。(4)铺设的施工应将橡胶地板提前移至施工现场,适应现场温度不小于24小时,铺设时应首先预排,并注意保持地板的箭头方向一致,然后根据地形和设计方案作拼接裁割。(5)刮胶和粘贴的施工将地板按顺序翻起,清洁场地,刮胶通常采用地面刮胶的方法,针对材料选用适合的胶水和规定的刮齿,按顺序均匀刮于地面,视晾干时间适当方可粘贴。粘贴应按顺序轻推轻放,排出地板底部的空气,使用30KG以上铁压辊按顺序辊压不遗漏,并即使修整翻边、翘角、离缝等现象。(6)其它铺设后应及时清除多余胶水,然后做辅件的施工,例如焊缝、踢脚线等。

5、(7)操作法对面积较大的地方应采取流水作业的方式,有计划按次序进行流水作业,专业分工明确,责任明确,利于管理,保证质量。(8)清洁施工完毕投入使用前,应对地胶板表面的产品清洁干净后验收后方可使用。3、地胶板施工程序1)检查找平层质量。2)用干磨机打磨、修整找平层。3)吸尘,清洁地面。4)滚涂自流平界面剂,按1:1的比例兑水,均匀涂布。5)将自流平按严格的兑水比,搅拌均匀,用专业耙子进行自流平施工,用排气滚排干净气泡。6)自流平施工完毕,晾干(约24小时)后,用打磨机配专用砂纸,对自流平进行抛光、磨平处理,确保基层达到要求的平整度。7)吸尘,清洁地面,将材料预铺于地面上,摊平二十四小时,消除卷曲

6、应力。8)用专用齿条均匀刮胶,晾干至所需的粘接度,粘贴地板,切割余量,收边。用专用铁滚滚压,确保粘贴牢固。9)二十四小时后,用电动开槽机或专用开槽刀开槽,将焊条融合于焊接槽中。10)铲平焊条,清洁完工。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、

7、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全

8、生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
