收藏 分销(赏)

安全总交底.doc

上传人:a199****6536 文档编号:1881970 上传时间:2024-05-11 格式:DOC 页数:7 大小:41.50KB
下载 相关 举报
安全总交底.doc_第1页
第1页 / 共7页
安全总交底.doc_第2页
第2页 / 共7页
安全总交底.doc_第3页
第3页 / 共7页
安全总交底.doc_第4页
第4页 / 共7页
安全总交底.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

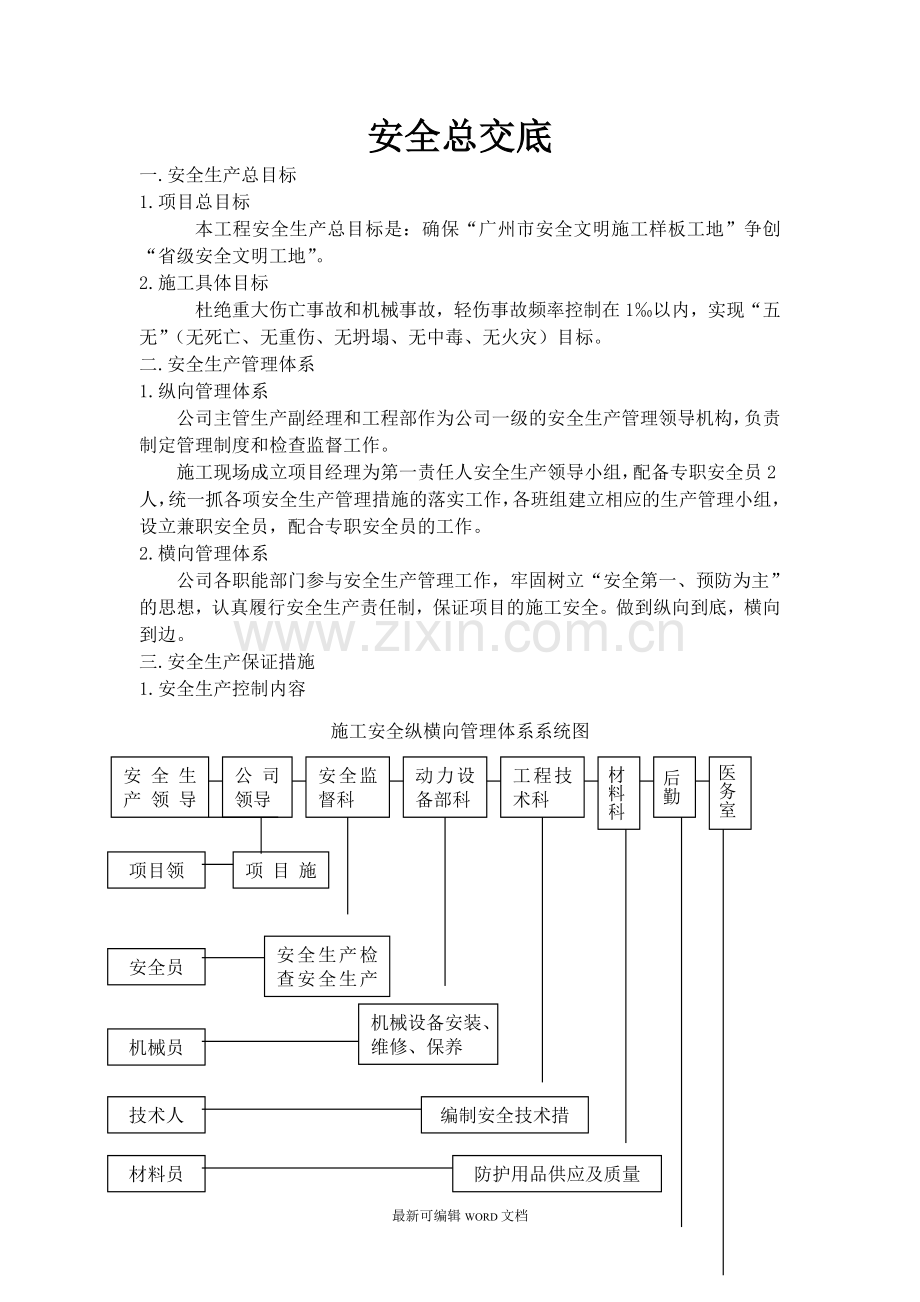

1、安全总交底一.安全生产总目标1.项目总目标本工程安全生产总目标是:确保“广州市安全文明施工样板工地”争创“省级安全文明工地”。2.施工具体目标杜绝重大伤亡事故和机械事故,轻伤事故频率控制在1以内,实现“五无”(无死亡、无重伤、无坍塌、无中毒、无火灾)目标。二.安全生产管理体系1.纵向管理体系公司主管生产副经理和工程部作为公司一级的安全生产管理领导机构,负责制定管理制度和检查监督工作。施工现场成立项目经理为第一责任人安全生产领导小组,配备专职安全员2人,统一抓各项安全生产管理措施的落实工作,各班组建立相应的生产管理小组,设立兼职安全员,配合专职安全员的工作。2.横向管理体系公司各职能部门参与安全

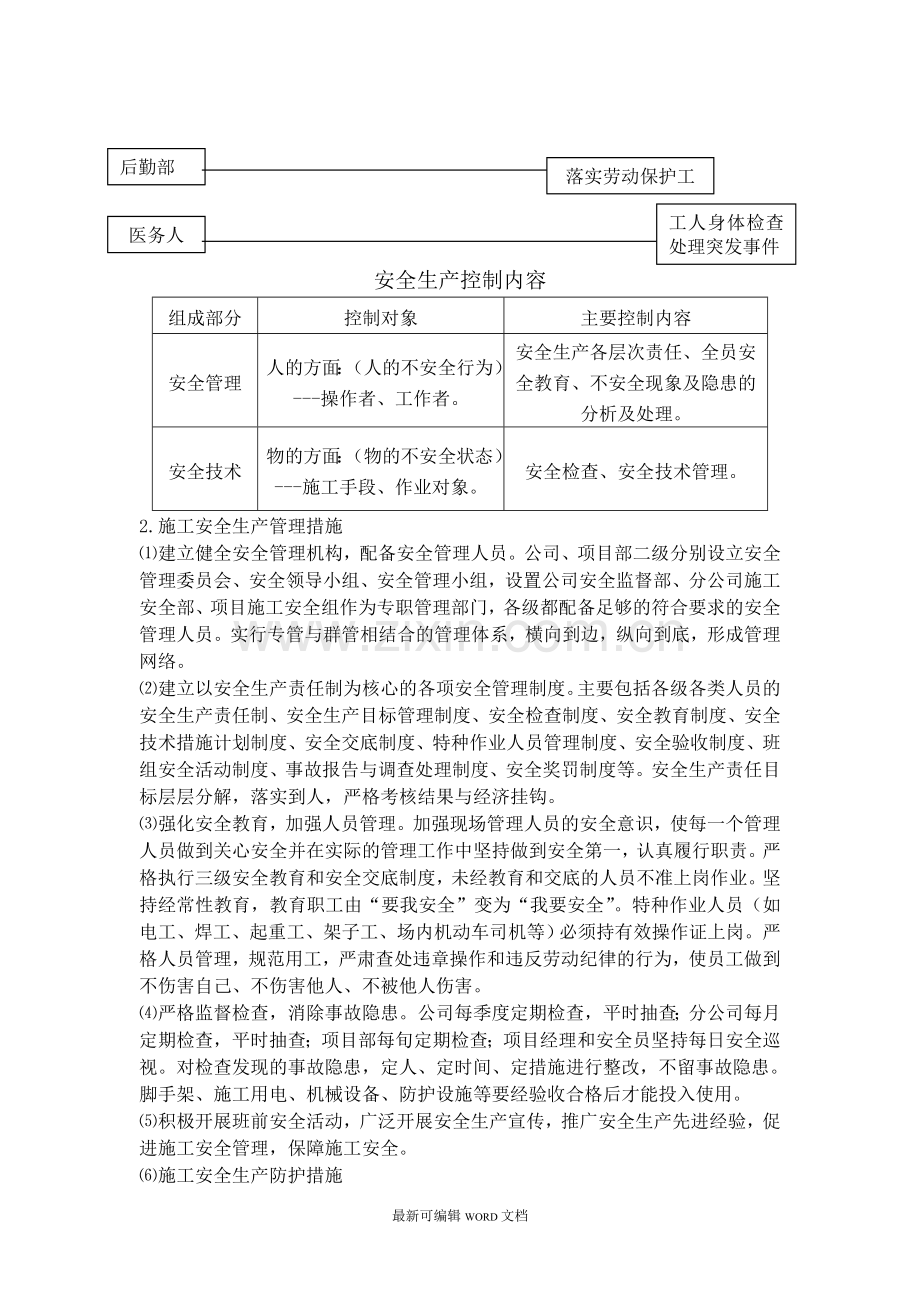

2、生产管理工作,牢固树立“安全第一、预防为主”的思想,认真履行安全生产责任制,保证项目的施工安全。做到纵向到底,横向到边。三.安全生产保证措施1.安全生产控制内容施工安全纵横向管理体系系统图医务室后勤部 部材料科工程技术科动力设备部科安全监督科公司领导安全生产领导小组项目领导项目施工安全员安全生产检查安全生产教育机械员机械设备安装、维修、保养编制安全技术措施技术人员材料员防护用品供应及质量检查后勤部落实劳动保护工作医务人员工人身体检查处理突发事件安全生产控制内容组成部分控制对象主要控制内容安全管理人的方面:(人的不安全行为)-操作者、工作者。安全生产各层次责任、全员安全教育、不安全现象及隐患的分

3、析及处理。安全技术物的方面:(物的不安全状态)-施工手段、作业对象。安全检查、安全技术管理。2.施工安全生产管理措施建立健全安全管理机构,配备安全管理人员。公司、项目部二级分别设立安全管理委员会、安全领导小组、安全管理小组,设置公司安全监督部、分公司施工安全部、项目施工安全组作为专职管理部门,各级都配备足够的符合要求的安全管理人员。实行专管与群管相结合的管理体系,横向到边,纵向到底,形成管理网络。建立以安全生产责任制为核心的各项安全管理制度。主要包括各级各类人员的安全生产责任制、安全生产目标管理制度、安全检查制度、安全教育制度、安全技术措施计划制度、安全交底制度、特种作业人员管理制度、安全验收

4、制度、班组安全活动制度、事故报告与调查处理制度、安全奖罚制度等。安全生产责任目标层层分解,落实到人,严格考核结果与经济挂钩。强化安全教育,加强人员管理。加强现场管理人员的安全意识,使每一个管理人员做到关心安全并在实际的管理工作中坚持做到安全第一,认真履行职责。严格执行三级安全教育和安全交底制度,未经教育和交底的人员不准上岗作业。坚持经常性教育,教育职工由“要我安全”变为“我要安全”。特种作业人员(如电工、焊工、起重工、架子工、场内机动车司机等)必须持有效操作证上岗。严格人员管理,规范用工,严肃查处违章操作和违反劳动纪律的行为,使员工做到不伤害自己、不伤害他人、不被他人伤害。严格监督检查,消除事

5、故隐患。公司每季度定期检查,平时抽查;分公司每月定期检查,平时抽查;项目部每旬定期检查;项目经理和安全员坚持每日安全巡视。对检查发现的事故隐患,定人、定时间、定措施进行整改,不留事故隐患。脚手架、施工用电、机械设备、防护设施等要经验收合格后才能投入使用。积极开展班前安全活动,广泛开展安全生产宣传,推广安全生产先进经验,促进施工安全管理,保障施工安全。施工安全生产防护措施在编制施工组织设计和分项工程施工方案中都要有针对性的安全技术措施。基坑开挖后应沿基坑四周设钢管防护栏杆。竖向防护钢管间距为1.2-1.5米,水平设三道栏杆,第一道离地300,第二道离地750,第三道离地1200,上满挂密目式安全

6、网。在出入口处应同样设活动栏杆。在施工总平面设计中人流和物流通道的规划,仓库、物料、机具的布置都要符合消防和安全卫生规定,并落实消防和卫生急救设施,设置不同类型的安全防护棚。脚手架应编制专门的搭设和拆除的作业方案和安全使用管理规定。编制临时用电施工组织设计,制定使用、检修规定。施工机械安全塔吊:运转正常,性能良好,具有超重量限制器、力矩限制器、高度限制器、行程限制器、幅度限位器和吊钩保险装置、卷筒保险装置等安全装置,严格按操作规程使用、维修和保养。其它机械:按操作规程使用,加强对机械设备的管理,做到常检、常修、常保养,保持良好的工作状态。安全用电 施工用电应符合施工现场临时用电安全技术规范及其

7、它用电安全规范的要求。施工用电采用TN-S系统(三相五线制),设专用保护零线(PE线),实行三级配电、两级保护。总配电箱做到设过载、短路保护,和漏电保护开关,分配电箱设过载、短路保护,开关箱做到设过载、短路保护,做到一机一闸一漏电保护。各配电箱、开关箱均采用金属制作,有门有锁,专人管理,箱内电器选用合格产品。干线架空敷设,支线敷设符合要求。危险场所及手持灯具采用安全电压照明。PE线接到电箱外壳和用电机具外壳。防雨、防雷措施 塔吊及外架必须有避雷措施。防雷接地可与工程的避雷预埋件临时焊接连通,接地电阻达到规定要求,每月检测一次,发现问题及时改正。设专人掌握气象信息,及时作出大风,大雨预报,采取相

8、应技术措施,防止发生事故。禁止在暴雨等恶劣的气候条件下施工。安全标志和安全防护安全标志:划分安全区域,充分和正确使用安全标志,布置适当的安全标语。安全防护 a.安全防护棚:在人员通道、现场搅拌站和临近小区道路上方都应采用钢管搭设安全防护棚。高压线线路侧面和上方采用竹杆和模板搭设隔离墙和防护棚。b.“三宝、四口、五临边”防护:现场人员坚持使用“三宝”。进入现场人员必须戴安全帽,穿胶底鞋,不得穿硬底鞋、高跟鞋、拖鞋或赤脚,高空作业必须系安全带。做好“四口”的防护工作。在楼梯口、电梯口、预留洞口设置围拦、盖架网,正在施工的建筑物出入口和井字架进出料口,必须搭设防护棚或防护栏杆。做好“五临边”的防护工

9、作。五临边指阳台周边,屋面周边,框架工程楼层周边,跑道,斜道两侧边,卸料平台的外侧边。“五临边”必须设置1.2米以上的围栏。夜间施工:夜间操作要有足够的照明设备,坑、洞、沟、槽等除做好防护外,并设红灯警示。四.分项工程安全技术措施1.防水工程防水材料等易燃品应专库贮存在干燥、远离火源的地方,贮仓及施工现场禁止烟火。施工现场应通风排气,在通风条件差的地方作业时,施工作业人员每隔1-2小时到通风地点休息10-15分钟。施工过程操作人员感到不舒服,应马上离开施工现场,严重时应到保健站检验。施工时戴防护手套,避免防水涂料污染皮肤。2.模板工程支模过程中应遵守安全操作规程,如遇途中停歇,应将就位的支顶、

10、模板连结稳固,不得空架浮搁。支设4米以上的立柱模板,操作时要设操作台;不足4米的,可用马凳操作。支设独立梁模临时临时工作台。禁止利用拉杆、支撑攀登上下。拆模应经施工技术人员同意。操作按顺序分段进行,不猛撬、硬砸和大面积撬落和拉倒。工完前,不得留下松动和悬挂的模板。拆下的模板应及时运到指定地点集中堆放,防止钉子扎脚。吊装时吊车司机与安装人员应经常检查索具,密切配合做到稳起、稳落、稳就位,防止大模板大幅度摆动,碰撞其它物体造成倒塌事故;电锯、电刨等木工机械性能良好,防护装置齐全,工人按规程操作。木工加工场所严禁烟火;木屑、刨花应及时清理。3.钢筋工程钢筋加工 机械必须设置防护装置,注意每台机械必须

11、一机一闸并设漏电保护开关。 工作场所保持道路畅通,危险部位必须设置明显标志。 操作人员必须持证上岗。熟识机械性能和操作规程。安装 吊运钢筋时,要注意前后方向有无碰撞危险或被钩料物,特别是避免碰挂周围和上下方向的电线。人工抬运钢筋,上方卸料要注意安全。 起吊或安装钢筋时,应和附近高压线路或电源保持一定安全距离,在钢筋林立的场所,雷雨时不准操作和站人。 在高空安装钢筋应选好位置站稳,系好安全带。钢筋对焊 对焊前应清理钢筋与电极表面污泥、铁锈。使电极接触良好,以免出现“打火”现象。 对焊完毕不要过早松开夹具,连接头处高温时不要抛掷钢筋接头,不准往高温接头上浇水,较长钢筋对接应安置台架上。 对焊机选择

12、参数,包括功率和二次电压应与对焊钢筋相匹配,电极冷却水的温度,不得超过40度,机身应接地良好。 闪光火花飞溅的要有良好的安全防护设施。钢筋电弧焊 焊机必须保护接零良好,不准在露天雨水的环境下工作。 焊接施工场所不能使用易燃材料搭设,现场高空作业必须戴安全带,焊工配戴防护用品。电渣压力焊 电渣压力焊使用的焊机设备外壳应接保护零线,露天放置的焊机应有防雨遮盖。 焊接电缆必须有完整的绝缘,绝缘性能不良的电缆禁止使用。 在潮湿的地方作业时,应用干燥的木板或橡胶片等绝缘物作垫板。 焊工作业,应穿戴焊工专用手套、绝缘鞋、手套及绝缘鞋应保持干燥。 在大、中雨天时严禁进行焊接施工。在细雨天时,焊接施工现场要有

13、可靠的遮蔽防护措施,焊接设备要遮蔽好,电线要保证绝缘良好,焊药必须保持干燥。 在高温天气施工时,焊接施工现场要做好防暑降温工作。 用于电渣焊作业的工作台、脚手架。应牢固、可靠、安全、适用。(6) 外脚手架安全交底.遵守国家有关脚手架施工的若干规定和现行规范要求;.搭设材料选用必须符合技术规范的要求,严禁使用有裂缝、不合格钢管和扣件搭投。.立杆接杆,扶手接长应用对接扣件,不宜采用旋转扣件,剪刀撑的纵向接长应用旋转扣件,不宜采用对接扣件。.安装扣件时,所有扣件开口必须向外,这样可以防止闭口缝的螺栓钩挂操作者的衣裤,影响操作和造成伤亡事故。.立杆须垫木板,不得在起伏不平和软硬不一的地面上搭设脚手架,

14、避免架子整体或局部沉降。6.严格按照规定的规定尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保接点连接达到要求(绑好、拧紧或插挂好)。.脚手板必须满铺,铺平和铺稳,不得有探头板。.搭设过程中要及时设置斜撑杆,剪刀撑,避免脚手架在搭设过程中发生偏斜和倾倒。.作业层的外侧应设挡板、竹笆围栅和密目安全网,每隔5层设置水平兜网。.向空作业人员系好安全带、戴好安全帽、穿软底鞋,工具及中零件放在工具袋内。.架子的搭设,应按建筑物施工进度进行搭设,不宜一次搭设过高。一般搭设高度不应超过相邻连墙件以上两步。每搭完一步脚手架后,应按要求校正步距、纵距、横距及立杆的垂直度。.设置供人员上下使用(包括携带

15、工具和少量材料)的安全扶梯,爬梯或斜道。梯道上应有可靠的防潮措施。.严格避免以下违章作业:a用脚手架吊运重物。b作业人员攀登架子上下。c起吊构件和材料时碰撞或扯动脚手架。d任意拆除脚手架部件。e在脚手架上拉结装缆绳。.施工操作人员必须持有操作上岗证,方可进行施工操作,严禁在架上嬉笑打闹。所搭架子必须经质安部门检验,合格后方可使用。外架上不得堆放活动物口,必须做到人走场清。如遇下雪操作层,应先将外架上的积雪清扫干净再施工,以防摔倒。4. 电气施工安全措施 安排施工任务的同时,必须进行安全交底,并有书面资料和交接人签字。 工作人员进入现场必须佩带安全帽,系好帽带,佩带胸牌。 用电设备要求防护罩、接

16、零接地,带漏电保护器,按时维修保养,机容整洁。 电工持证上岗,无证或不懂电的人员不准随意动电操作,施工用电按规定布置线路,由电工统一管理操作、掌握,不准乱接,乱拉电线。用电必须安全,电机具要接地良好,使用手持电动工具时,应用试电笔有无漏电;在潮湿环境操作必须穿绝缘胶鞋或站在干燥的木板上,电路中安装漏电保护开关,对漏电保护开关应定期检查灵敏度;电焊机及焊接场所周围不得堆放易燃易爆物品;注意现场架空线路位置;一旦发生事故及火灾一定要先切断电源。 电焊、气割作业应严格执行“十不烧”规定,做到持证上岗。 粘接剂存放应安全可靠,阴凉干燥,并随用随取。 使用焊接热熔机时,做到三不伤害,必须防止人无意的触及

17、,模具必须冷却后装于工具箱内。 管道、管件必须集中堆放,严禁烟火,场内应通风。 安装的管段严禁攀踏或借作他用。五.消防保证措施1.建立消防组织,设立防火小组和义务消防队,项目领导班子中设一人兼管消防工作,建立完善消防安全制度,对员工进行消防安全教育,进行定期和经常性的防火检查,及时消除火灾隐患。2.编制防火技术措施。3.配备足够的消防器材,并布置合理。4.按施工平面布置做好临时消防龙头和消防水池,并保证消防通道的畅通,在显要部位设立防火警示牌。5.现场禁止随意动用明火,明火作业必须履行专职安全员审批制度。6.工作区和生活区的照明、动力线路均由专业电工按规定架设,任何人不得乱拉电线。7.在高处焊

18、接作业,应用非燃材料作接火盘,大风天气焊接时,应设风挡,防止火花飞溅。8.材料保管:对储存物品进行火灾危险性的分类并分开存放,各种易燃易爆物品应单独存放。9.木工作业棚防火,采用不易燃材料搭设,电气设备应密封,防止电线短路,用电设备过载运行,严禁在作业场所吸烟生火、锯沫、泡花及时清出作业棚,配备足够灭火器材。10.电气焊作业,焊割作业区与气瓶、易燃易爆物品的距离,乙炔发生器与氧气瓶距离都应大于安全规定距离,焊割设备上的安全附件要保证完整有效,作业前应有书面防火交底,作业时备有灭火器材,作业后清理燃物,切断电源、气源。11.楼层防火,设置足够扬程的高压水泵,楼层设置消防水龙头,和消防器材。交底人:丁余祥 交底时间:2014.12.25被交底人: 此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好最新可编辑word文档

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
