收藏 分销(赏)

园路施工.doc

上传人:天**** 文档编号:1870576 上传时间:2024-05-10 格式:DOC 页数:7 大小:71.50KB 下载积分:6 金币
下载 相关 举报

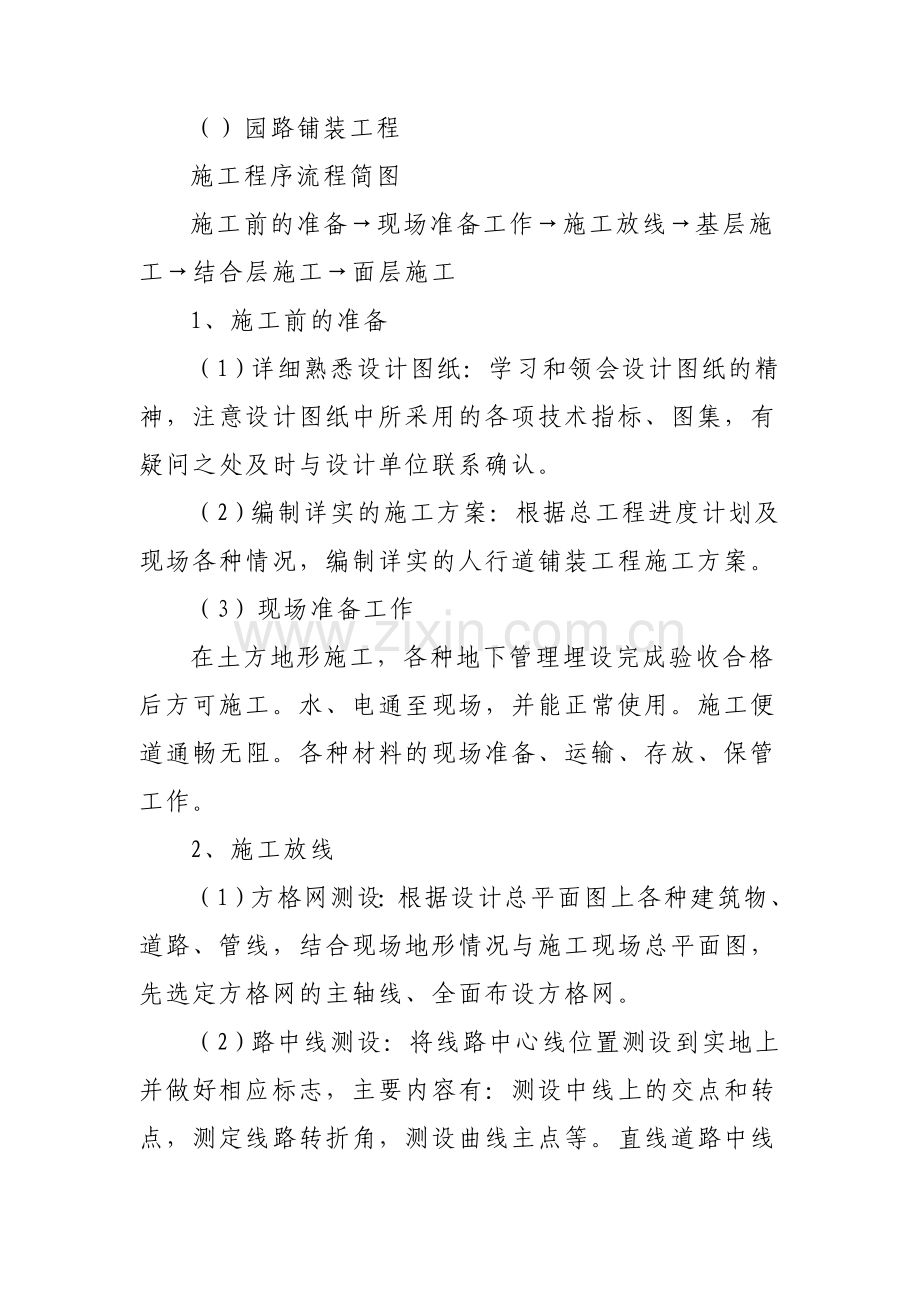

园路施工.doc_第1页
第1页 / 共7页
园路施工.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述
()园路铺装工程 施工程序流程简图 施工前的准备→现场准备工作→施工放线→基层施工→结合层施工→面层施工 1、施工前的准备 (1)详细熟悉设计图纸:学习和领会设计图纸的精神,注意设计图纸中所采用的各项技术指标、图集,有疑问之处及时与设计单位联系确认。 (2)编制详实的施工方案:根据总工程进度计划及现场各种情况,编制详实的人行道铺装工程施工方案。 (3)现场准备工作 在土方地形施工,各种地下管理埋设完成验收合格后方可施工。水、电通至现场,并能正常使用。施工便道通畅无阻。各种材料的现场准备、运输、存放、保管工作。 2、施工放线 (1)方格网测设:根据设计总平面图上各种建筑物、道路、管线,结合现场地形情况与施工现场总平面图,先选定方格网的主轴线、全面布设方格网。 (2)路中线测设:将线路中心线位置测设到实地上并做好相应标志,主要内容有:测设中线上的交点和转点,测定线路转折角,测设曲线主点等。直线道路中线测设:参照图纸设计中的放线图用直角坐标法,通过经纬仪、钢尺测设出道路中线的起点、转折点、终点等线路三主点,以及转折角复测无误后,定桩。 3、修筑路槽 因铺装工程是在土方、地下管线施工完成后才能施工不便于机械施工,所以采用人工挖槽式修筑路槽。 (1)放平桩<横向样槽>:道路边线设定后,在路槽内开挖横向样槽,间距以3~5米为宜。放平桩的还应放纵向样槽,即在路槽中心和两侧沿线纵向开挖样槽,以便于施工人员准确施工。 (2)开挖:平桩放好后,可用镐和铁锹全面开挖。 (3)修整:路槽挖出后用路拱板进行检查,经过人工修整适当铲平或培植至设计标高要求。路槽范围内的管沟等应分层填土夯实。 (4)夯实:路槽修整后用蛙式打夯机夯实2~3遍,直至符合要求为止。 4、基坑回填施工 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。 回填前应对基础进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。施工前,应做好水平标志,以控制回填土的高度或厚度。 5、基层施工 按照设计图纸,园路地面层次结构与做法进行施工:素土夯实--素混凝土垫层--水泥砂浆--砖。 (1)夯实:用蛙式打夯机夯实2~3遍,直至符合密度要求为止,注意每层的压实厚度最小应大于8cm,最大也不应大于20cm,如果大于20cm应分层铺筑。夯实后应人工修整个别不平整之处。 (2)模板施工:开工前,对原用旧模板要重新清理,刮去泥垢杂物,整平调直且修整一新后,涂油一遍,手摆成垛备用。 (3)模板安装和预埋件、预留孔洞的允许偏差要求:轴线位移,基础、梁、墙、柱允许偏差为5mm;标高允许偏差为±5mm;截面尺寸,基础偏差为±10mm,梁、墙、柱允许偏差为±4mm—5mm;相邻两板表面高低差,允许偏差为2mm;表面平整允许偏差为5mm。 (4)现浇砼施工 浇筑砼之前,首先对各强度等级的砼进行现场取石子、砂子、水泥到实验室进行配合比试验,对施工用的水泥送去试验并符合强度要求以后再使用。对进场的砂子、石子进行实验,同时对使用的各种钢筋进行力学性能试验,应符合要求,对钢筋焊接接头也应及时进行试验,并应符合要求。 (5)初期养护 石灰土夯实后,应有不少于5~7天的养护期,并适用洒水保持石灰土湿度,有一定的开裂后即可铺装表面外层。 (6)雨季施工应注意的事项:掌握天气预报,分段施工,缩短各式序时间。石灰放置高处防雨水浸泡,消解石灰减少用量。做到当日摊铺,当日初步夯实。浸泡过的灰土,检查含水量,过大时应翻拌晾晒。发生翻浆等祸害应及时处理。 6、垫层工程施工方案 (1)砂石垫层施工 组织有关单位共同验槽,包括轴线尺寸、水平标高、基底情况,以及有无兄弟施工单位的预埋管线等。应在垫层施工前办理隐检手续。施工前由测量小组根据设计要求的标高,每隔10m设置一个标高控制桩。 (2)素砼垫层施工 基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续。安装的模板已经过检查,符合设计要求,办完预检。 组织商品混凝土供应和现场泵送设施架设。如零星部位采用现场拌制混凝土,校核混凝土配合比,检查后台磅秤,进行技术交底。准备好混凝土试模。 素砼垫层浇筑 清理:在地基或砂石垫层上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 商品混凝土的组织供应应及时和连续,确保浇捣顺利进行。 7、面层施工 (1)施工准备 根据设计要求及铺贴方法。准备好各种材料及其辅助材料。料面层要求规格一致平整方正,不能有缺棱掉角,不开裂,无凸凹扭曲,颜色均匀。各类材料应按设计图案要求,事先选好统一编号,以便对号入座。面层铺装板的规格应符合设计要求。各种填充材料、粘结剂应按设计要求进行。 (2)作业条件 在已经完成的砼基层上,重新定点放线。路面一般每10m施工一段,根据设计标高,路面宽度定放边桩、中桩、拉好边线。确定砌块路面的砌块列数及其拼装方法。铺砌面砖前应首先弹好各花样品种的分隔线。选料时应按配花、品种挑选,尺寸基本一致,纹理通顺,并分类存放,待铺贴时取用。分块排列布置要求对称,缝子要求贯通。 (3)操作工艺 铺贴前对铺装材料的规格、尺寸、外观质量、色泽进行预选。根据水平线、中心线,按预排铺好两侧标准后,再拉线进行铺贴。铺贴前,应先将基层浇水湿润,再刷水泥浆一道,水泥浆应随刷随铺,不得有风干现象。施工时,应采用分段顺序铺贴。按标准进行拉线,并随时做好各工序的检查和复验工作以保证铺贴质量。面层铺贴24小时内,应根据各类面层要求分别进行擦缝,勾缝、压缝工作。缝的深度及宽度应均匀,擦缝和勾缝,宜采用同品种、同标号、同颜色水泥,同时应及时清理表面水泥。并做好面层养护工作。 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。 二.培训的及要求培训目的 安全生产目标责任书 为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标: 一、目标值: 1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。 2、现金安全保管,不发生盗窃事故。 3、每月足额提取安全生产费用,保障安全生产投入资金的到位。 4、安全培训合格率为100%。 二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥; 9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育; 11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
