1、墙面干挂石材 A、施工工艺 1、验收石材:验收石材要专人负责管理,要按设计要求认真检查石材规格、型号是否正确,与料单是否符合,如发现颜色明显不一致的要单独码放,以便退换厂家。2、 搭设脚的手架:采用钢管扣件搭设双排脚手架,要求立杆距墙面净距离不小于500mm,短横杆距墙面净距不小于300mm,架体与主体结构连接锚固牢固,架子上下满铺跳板,外侧设置安全防护网。3、 测量放线:先将要干挂石材的墙面、柱面、门窗套用特制大线坠或经纬仪从上至下找出垂直。同时应该考虑石材厚度及石材内皮距结构表面的间距,一般以6080mm为宜。根据石材的高度用水准仪测定水平线并标注在墙上,一般板缝为610mm。弹线要从外墙

2、饰面中心向两侧及上下分格,误差要匀开。4、 钻孔开槽:安装石板前先测量准确位置,然后再进行钻孔开槽,对于钢筋混凝土或砖墙面,先在石板的两端距孔中心80100mm处开槽钻孔,孔深2025mm,然后在墙面相对于石板开槽钻孔的位置钻直径810mm的孔,将不锈钢膨胀螺栓一端插入孔中固定,另一端挂好锚固件,对于钢筋混凝土柱梁,由于构件配筋率高,钢筋面积较大,在有些部位很难钻孔开槽,在测量弹线时,应该先在柱或墙面上躲开钢筋位置,准确标出钻孔开槽,在测量弹线时,应该先在螺栓锚固件后,再在石板的相应位置钻孔开槽。5、 底层石板安装:安装底层石板,应根据固定的墙面上的不锈钢锚固件位置进行安装,具体操作是将石板孔

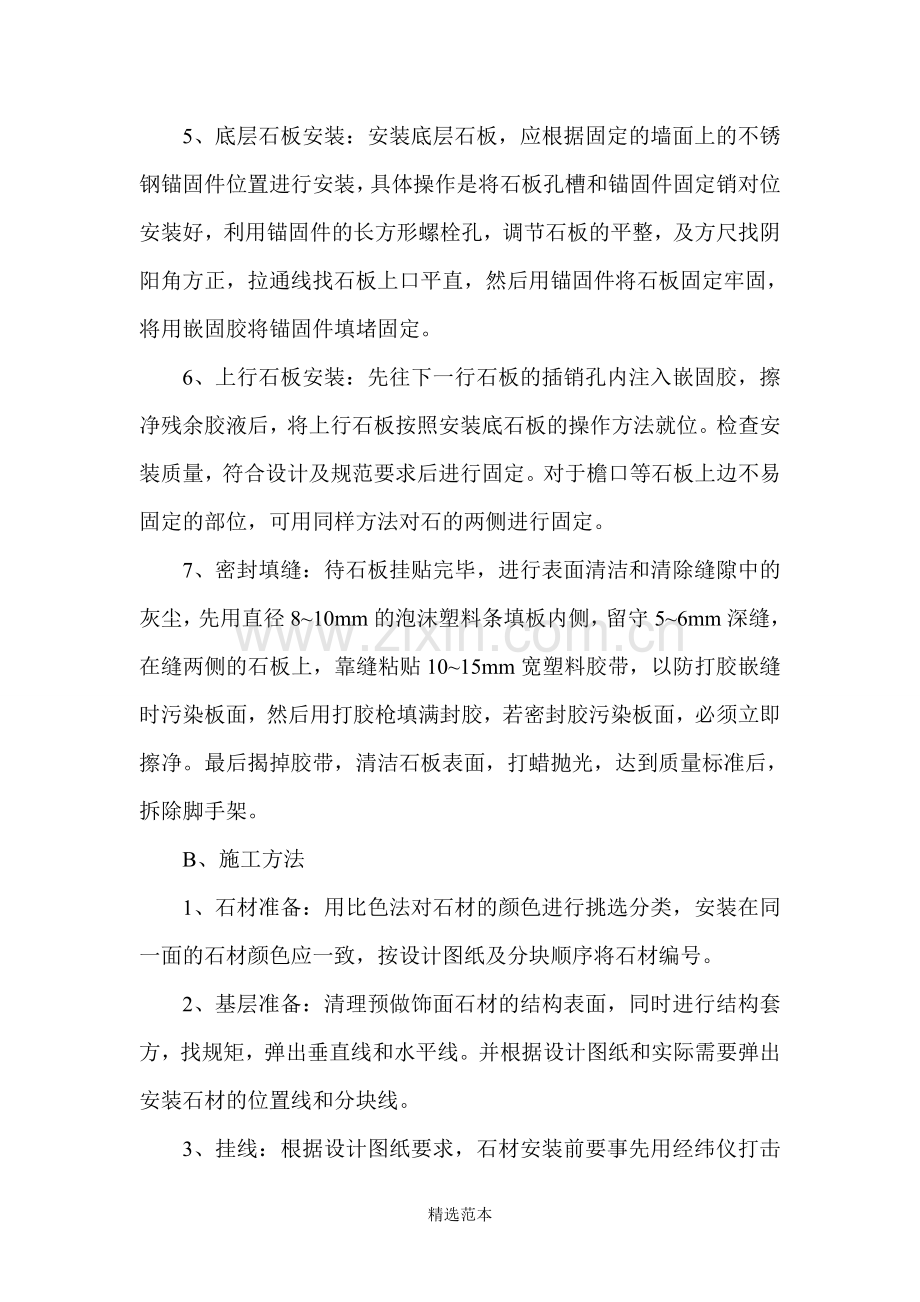

3、槽和锚固件固定销对位安装好,利用锚固件的长方形螺栓孔,调节石板的平整,及方尺找阴阳角方正,拉通线找石板上口平直,然后用锚固件将石板固定牢固,将用嵌固胶将锚固件填堵固定。6、 上行石板安装:先往下一行石板的插销孔内注入嵌固胶,擦净残余胶液后,将上行石板按照安装底石板的操作方法就位。检查安装质量,符合设计及规范要求后进行固定。对于檐口等石板上边不易固定的部位,可用同样方法对石的两侧进行固定。7、 密封填缝:待石板挂贴完毕,进行表面清洁和清除缝隙中的灰尘,先用直径810mm的泡沫塑料条填板内侧,留守56mm深缝,在缝两侧的石板上,靠缝粘贴1015mm宽塑料胶带,以防打胶嵌缝时污染板面,然后用打胶枪填

4、满封胶,若密封胶污染板面,必须立即擦净。最后揭掉胶带,清洁石板表面,打蜡抛光,达到质量标准后,拆除脚手架。B、施工方法1、 石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。2、 基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。3、 挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直线的准确线,保证顺利安装,并在控制线的上下作出标记。4、 支底层饰面板托架,把预先安排好的支托按

5、上平线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方面钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。5、 上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。6、 底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。7、 调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。8、 顶部面

6、板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。可彩铝丝吊木条,木条吊好后,即在石板与墙面之间的空隙里放填充物,且填塞严实,防止灌浆时漏浆。9、 清理大理石、花岗石表面:把大理石、花岗石表面的防污条掀掉,用棉丝把石板擦净。(二)墙面贴瓷砖1、工艺流程基层处理吊垂直、套方、找规矩贴灰饼抹底子灰弹控制线贴陶瓷锦砖揭纸、调缝擦缝2、 基层为混凝土墙面时:1)、基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土很光滑,亦

7、可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净晾干。然后用1:1水泥细砂浆内掺水重20%的建筑胶,喷或用笤帚将砂浆甩到墙上中,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。2)、抹底子灰:底子灰一般分二次操作,先刷一道掺水重15%的建筑胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的建筑胶,薄薄的抹一层,用抹子压实。第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。底子灰抹完后,隔天浇水养护。3)、弹控制

8、线:贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。但要注意同一墙面不得有一排以上的非整砖,并应将基镶贴在较隐蔽的部位。4)、贴陶瓷锦砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的陶瓷锦砖,均为自下向上镶贴。贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上,支上一根垫尺,一般三人为一组进行操作。然后一张一张递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对齐,要注意按弹好的横竖

9、线贴。如分格贴完一组,将米厘条放在上口线继续贴第二组。镶贴的高度应根据当时气温条件而定。5)、揭纸、调缝:贴完陶瓷锦砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对拍板满敲一遍(敲实、敲平),然后将陶瓷锦砖上的纸用刷子刷上水,约等2030min便可开始揭纸。揭开纸后检查缝子大小是否均匀,如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。6)、擦缝:粘贴后48h,先用抹子把近似陶瓷锦砖颜色的擦缝水泥摊放在需擦缝的陶瓷锦砖上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。遗留在缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材料硬化后方可进行。起出米厘条的缝子要用1:1水泥砂浆勾严勾平,再用擦布擦净。精选范本

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
