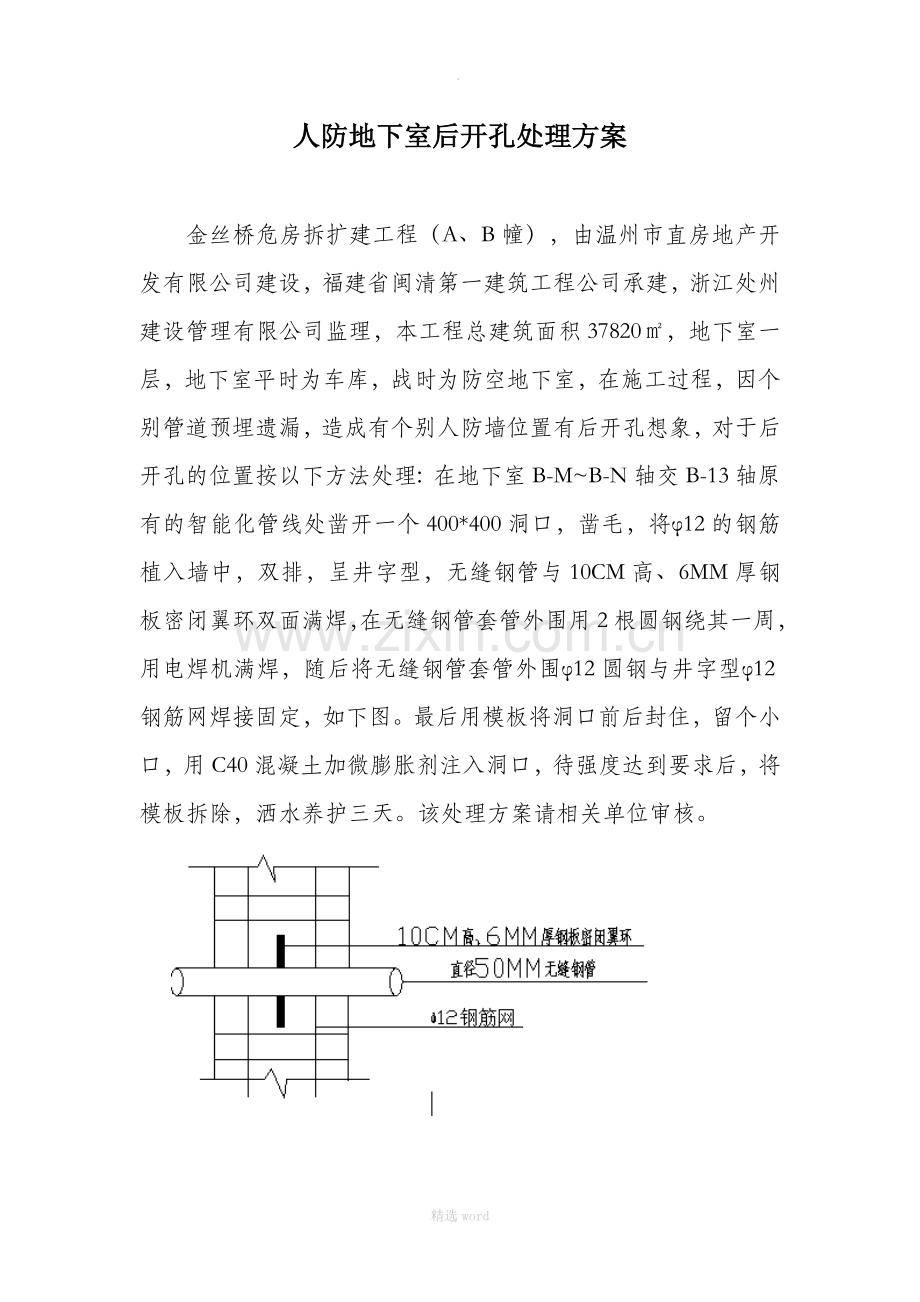

.人防地下室后开孔处理方案金丝桥危房拆扩建工程(A、B幢),由温州市直房地产开发有限公司建设,福建省闽清第一建筑工程公司承建,浙江处州建设管理有限公司监理,本工程总建筑面积37820,地下室一层,地下室平时为车库,战时为防空地下室,在施工过程,因个别管道预埋遗漏,造成有个别人防墙位置有后开孔想象,对于后开孔的位置按以下方法处理:在地下室B-MB-N轴交B-13轴原有的智能化管线处凿开一个400*400洞口,凿毛,将12的钢筋植入墙中,双排,呈井字型,无缝钢管与10CM高、6MM厚钢板密闭翼环双面满焊,在无缝钢管套管外围用2根圆钢绕其一周,用电焊机满焊,随后将无缝钢管套管外围12圆钢与井字型12钢筋网焊接固定,如下图。最后用模板将洞口前后封住,留个小口,用C40混凝土加微膨胀剂注入洞口,待强度达到要求后,将模板拆除,洒水养护三天。该处理方案请相关单位审核。精选word
