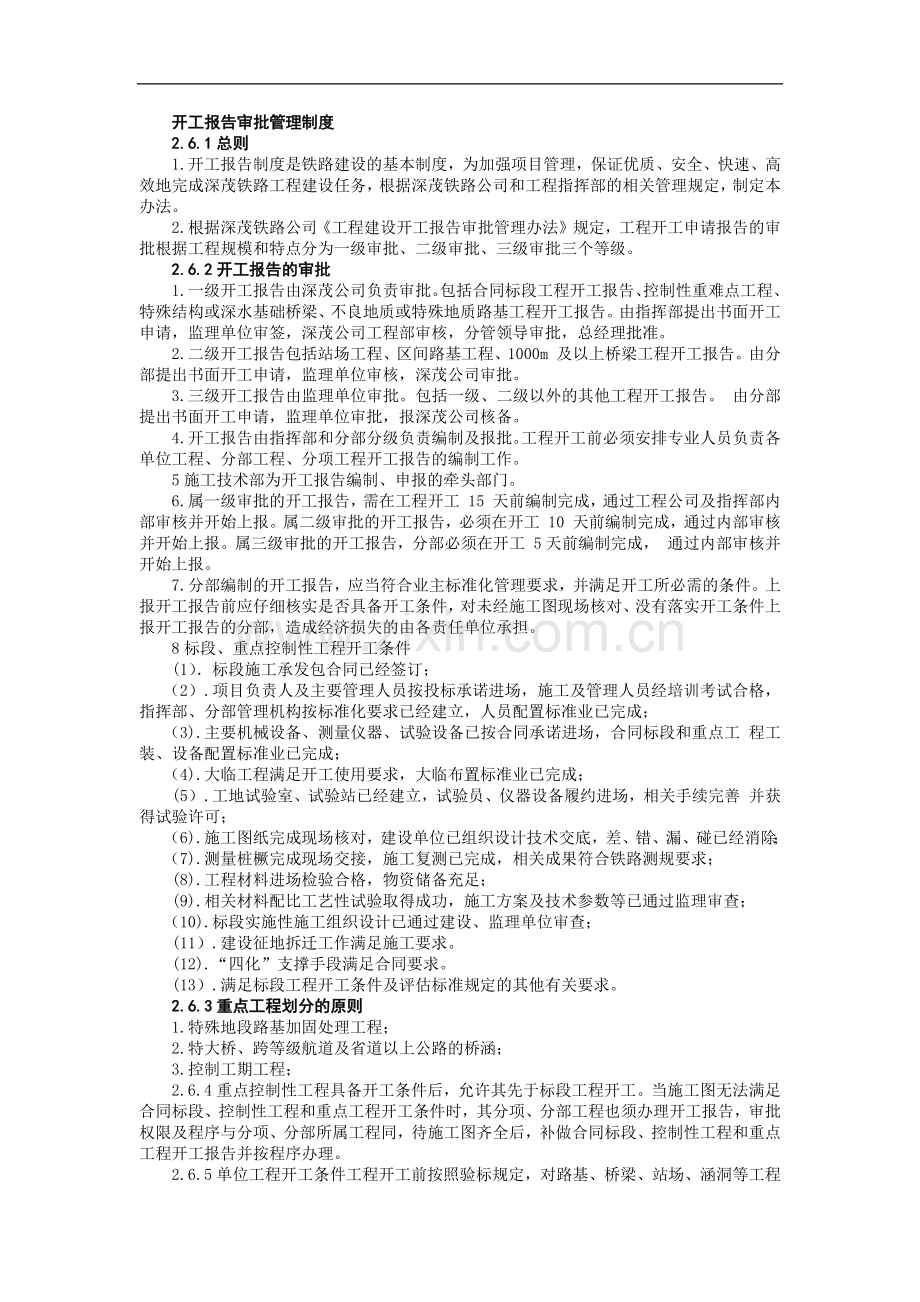

1、开工报告审批管理制度2.6.1总则1.开工报告制度是铁路建设的基本制度,为加强项目管理,保证优质、安全、快速、高效地完成深茂铁路工程建设任务,根据深茂铁路公司和工程指挥部的相关管理规定,制定本办法。2.根据深茂铁路公司工程建设开工报告审批管理办法规定,工程开工申请报告的审批根据工程规模和特点分为一级审批、二级审批、三级审批三个等级。 2.6.2开工报告的审批 1.一级开工报告由深茂公司负责审批。包括合同标段工程开工报告、控制性重难点工程、特殊结构或深水基础桥梁、不良地质或特殊地质路基工程开工报告。由指挥部提出书面开工申请,监理单位审签,深茂公司工程部审核,分管领导审批,总经理批准。 2.二级开
2、工报告包括站场工程、区间路基工程、1000m 及以上桥梁工程开工报告。由分部提出书面开工申请,监理单位审核,深茂公司审批。 3.三级开工报告由监理单位审批。包括一级、二级以外的其他工程开工报告。 由分部提出书面开工申请,监理单位审批,报深茂公司核备。 4.开工报告由指挥部和分部分级负责编制及报批。工程开工前必须安排专业人员负责各单位工程、分部工程、分项工程开工报告的编制工作。5施工技术部为开工报告编制、申报的牵头部门。6.属一级审批的开工报告,需在工程开工 15 天前编制完成,通过工程公司及指挥部内部审核并开始上报。属二级审批的开工报告,必须在开工 10 天前编制完成,通过内部审核并开始上报。
3、属三级审批的开工报告,分部必须在开工 5天前编制完成, 通过内部审核并开始上报。 7.分部编制的开工报告,应当符合业主标准化管理要求,并满足开工所必需的条件。上报开工报告前应仔细核实是否具备开工条件,对未经施工图现场核对、没有落实开工条件上报开工报告的分部,造成经济损失的由各责任单位承担。8标段、重点控制性工程开工条件 (1)标段施工承发包合同已经签订; (2).项目负责人及主要管理人员按投标承诺进场,施工及管理人员经培训考试合格,指挥部、分部管理机构按标准化要求已经建立,人员配置标准业已完成; (3).主要机械设备、测量仪器、试验设备已按合同承诺进场,合同标段和重点工 程工装、设备配置标准业
4、已完成; (4).大临工程满足开工使用要求,大临布置标准业已完成; (5).工地试验室、试验站已经建立,试验员、仪器设备履约进场,相关手续完善 并获得试验许可; (6).施工图纸完成现场核对,建设单位已组织设计技术交底,差、错、漏、碰已经消除; (7).测量桩橛完成现场交接,施工复测已完成,相关成果符合铁路测规要求; (8).工程材料进场检验合格,物资储备充足;(9).相关材料配比工艺性试验取得成功,施工方案及技术参数等已通过监理审查; (10).标段实施性施工组织设计已通过建设、监理单位审查; (11).建设征地拆迁工作满足施工要求。 (12).“四化”支撑手段满足合同要求。(13).满足标

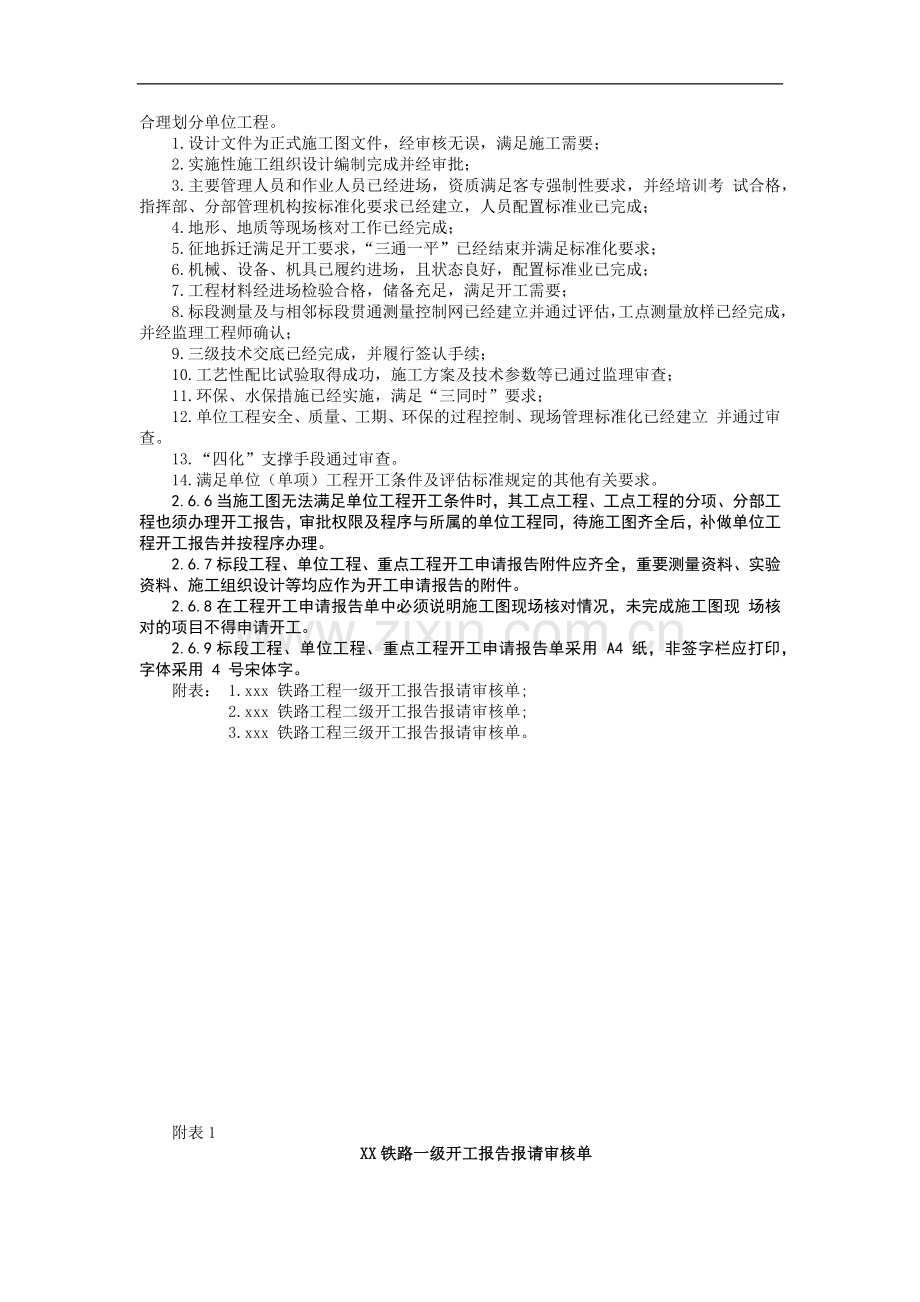

5、段工程开工条件及评估标准规定的其他有关要求。 2.6.3重点工程划分的原则1.特殊地段路基加固处理工程; 2.特大桥、跨等级航道及省道以上公路的桥涵; 3.控制工期工程; 2.6.4重点控制性工程具备开工条件后,允许其先于标段工程开工。当施工图无法满足合同标段、控制性工程和重点工程开工条件时,其分项、分部工程也须办理开工报告,审批权限及程序与分项、分部所属工程同,待施工图齐全后,补做合同标段、控制性工程和重点工程开工报告并按程序办理。 2.6.5单位工程开工条件工程开工前按照验标规定,对路基、桥梁、站场、涵洞等工程合理划分单位工程。 1.设计文件为正式施工图文件,经审核无误,满足施工需要; 2
6、.实施性施工组织设计编制完成并经审批; 3.主要管理人员和作业人员已经进场,资质满足客专强制性要求,并经培训考 试合格,指挥部、分部管理机构按标准化要求已经建立,人员配置标准业已完成;4.地形、地质等现场核对工作已经完成; 5.征地拆迁满足开工要求,“三通一平”已经结束并满足标准化要求; 6.机械、设备、机具已履约进场,且状态良好,配置标准业已完成; 7.工程材料经进场检验合格,储备充足,满足开工需要; 8.标段测量及与相邻标段贯通测量控制网已经建立并通过评估,工点测量放样已经完成,并经监理工程师确认; 9.三级技术交底已经完成,并履行签认手续; 10.工艺性配比试验取得成功,施工方案及技术参
7、数等已通过监理审查; 11.环保、水保措施已经实施,满足“三同时”要求; 12.单位工程安全、质量、工期、环保的过程控制、现场管理标准化已经建立 并通过审查。 13.“四化”支撑手段通过审查。 14.满足单位(单项)工程开工条件及评估标准规定的其他有关要求。 2.6.6当施工图无法满足单位工程开工条件时,其工点工程、工点工程的分项、分部工程也须办理开工报告,审批权限及程序与所属的单位工程同,待施工图齐全后,补做单位工程开工报告并按程序办理。 2.6.7标段工程、单位工程、重点工程开工申请报告附件应齐全,重要测量资料、实验资料、施工组织设计等均应作为开工申请报告的附件。 2.6.8在工程开工申请
8、报告单中必须说明施工图现场核对情况,未完成施工图现 场核对的项目不得申请开工。 2.6.9标段工程、单位工程、重点工程开工申请报告单采用 A4 纸,非签字栏应打印,字体采用 4 号宋体字。 附表: 1.xxx 铁路工程一级开工报告报请审核单; 2.xxx 铁路工程二级开工报告报请审核单; 3.xxx 铁路工程三级开工报告报请审核单。附表1XX铁路一级开工报告报请审核单施工单位施工标段 名称致监理单位: 我单位XX工程施工准备工作已完成,具备开工条件,请给予开工。(开工报告资料详见附件)报审单位: 报审人: 报审时间: 年 月 日审签意见(监理单位):审签单位: 审签人: 报审时间: 年 月 日
9、审查意见(建设指挥部):审查单位: 审查人: 报审时间: 年 月 日审核意见(公司工程管理部):审核单位: 审核人: 报审时间: 年 月 日审批意见(公司分管领导):审批单位: 审批人: 报审时间: 年 月 日批准意见(公司总经理):审批单位: 批准人: 报审时间: 年 月 日 附表2XX铁路二级开工报告报请审核单施工单位施工标段 名称致监理单位: 我单位XX工程施工准备工作已完成,具备开工条件,请给予开工。(开工报告资料详见附件)报审单位: 报审人: 报审时间: 年 月 日审核意见(监理单位):审核单位: 审核人: 报审时间: 年 月 日审批意见(建设指挥部):审批单位: 审批人: 报审时间: 年 月 日附表3XX铁路三级开工报告报请审核单施工单位施工标段 名称致监理单位: 我单位XX工程施工准备工作已完成,具备开工条件,请给予开工。(开工报告资料详见附件)报审单位: 报审人: 报审时间: 年 月 日审核意见(监理单位):审批单位: 审批人: 报审时间: 年 月 日
