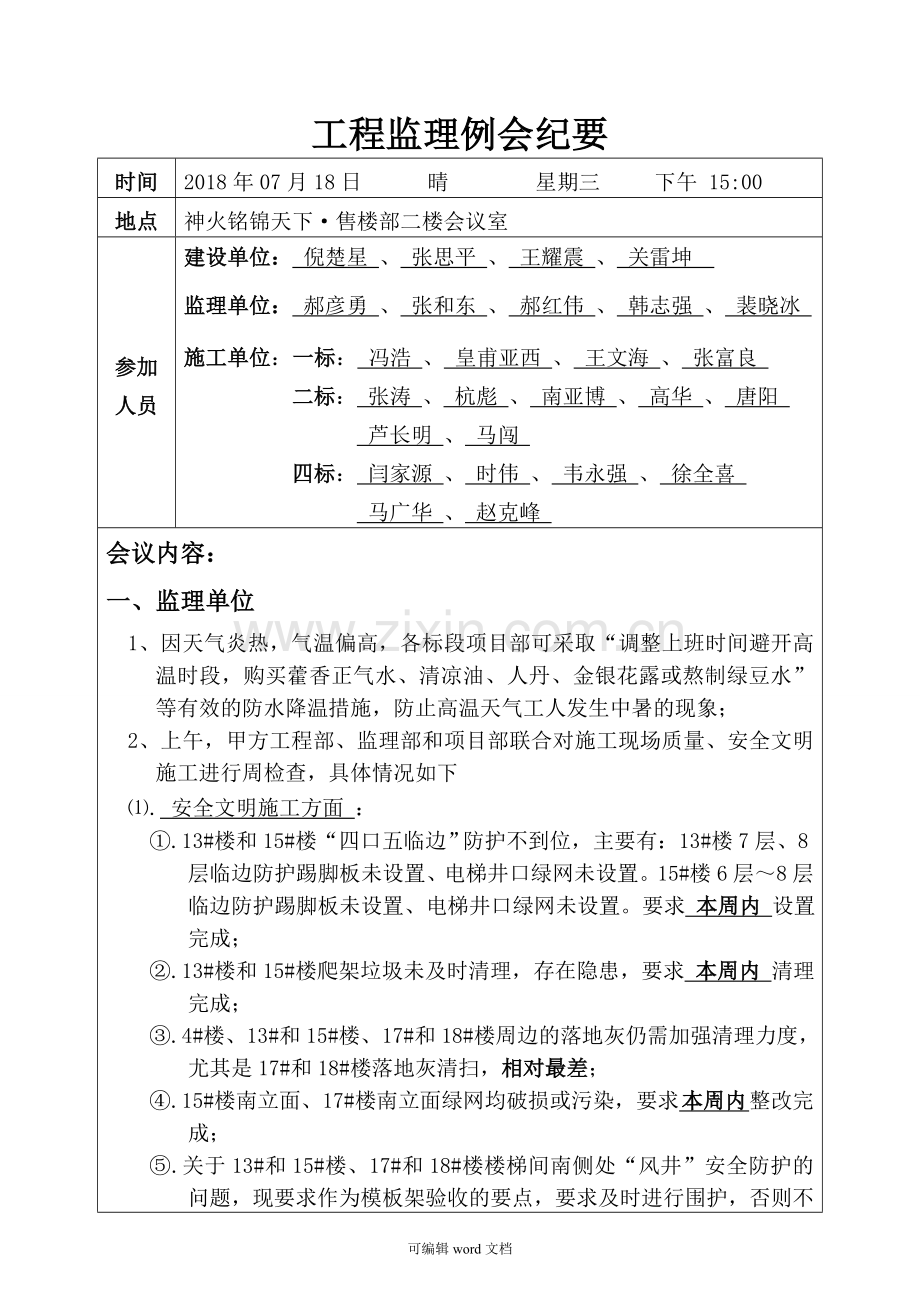

1、工程监理例会纪要时间2018年07月18日 晴 星期三 下午 15:00地点神火铭锦天下售楼部二楼会议室参加人员建设单位: 倪楚星 、 张思平 、 王耀震 、 关雷坤 监理单位: 郝彦勇 、 张和东 、 郝红伟 、 韩志强 、 裴晓冰 施工单位:一标: 冯浩 、 皇甫亚西 、 王文海 、 张富良 二标: 张涛 、 杭彪 、 南亚博 、 高华 、 唐阳 芦长明 、 马闯 四标: 闫家源 、 时伟 、 韦永强 、 徐全喜 马广华 、 赵克峰 会议内容:一、监理单位1、因天气炎热,气温偏高,各标段项目部可采取“调整上班时间避开高温时段,购买藿香正气水、清凉油、人丹、金银花露或熬制绿豆水”等有效的防水

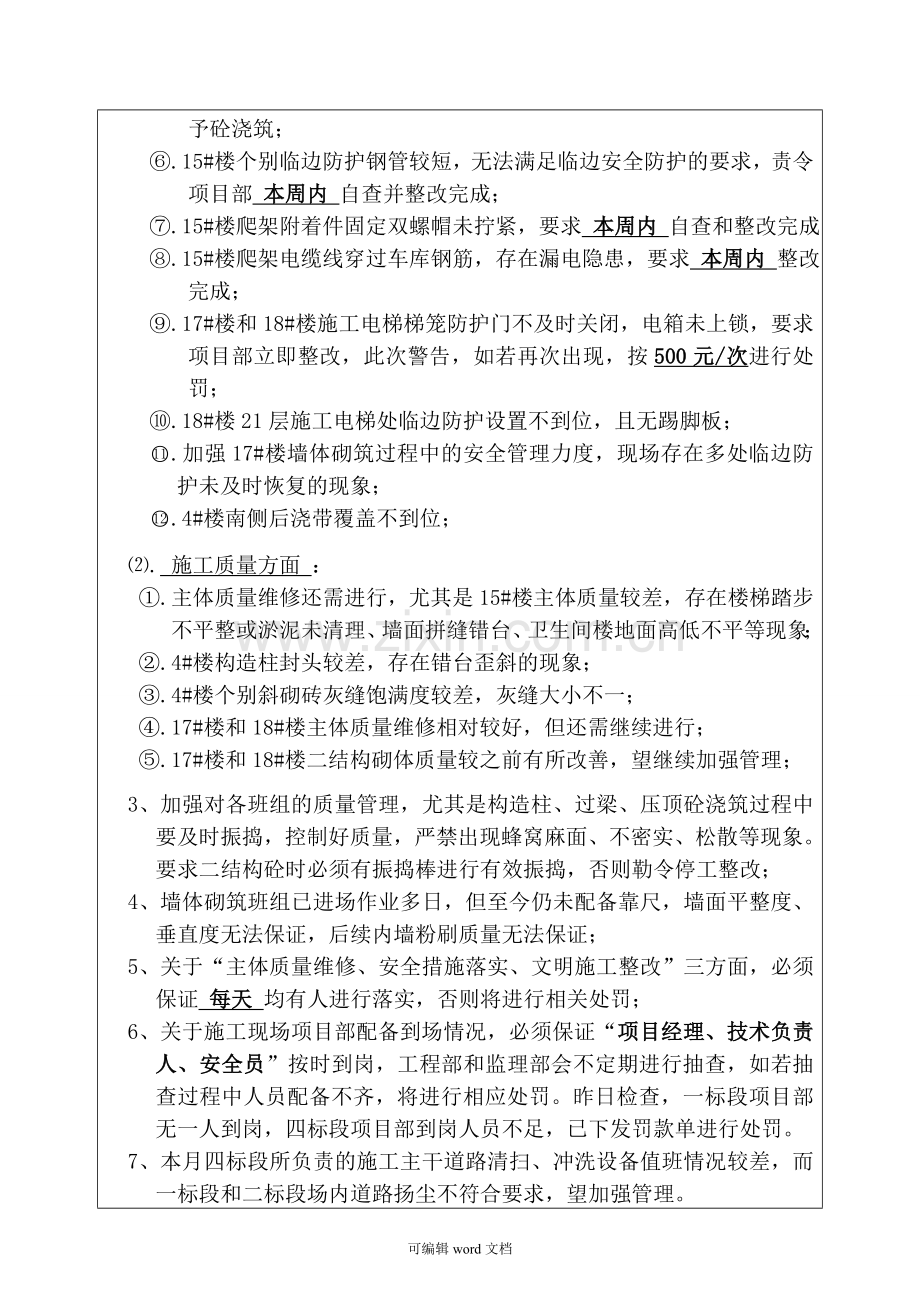

2、降温措施,防止高温天气工人发生中暑的现象;2、上午,甲方工程部、监理部和项目部联合对施工现场质量、安全文明施工进行周检查,具体情况如下. 安全文明施工方面 :.13#楼和15#楼“四口五临边”防护不到位,主要有:13#楼7层、8层临边防护踢脚板未设置、电梯井口绿网未设置。15#楼6层8层临边防护踢脚板未设置、电梯井口绿网未设置。要求 本周内 设置完成;.13#楼和15#楼爬架垃圾未及时清理,存在隐患,要求 本周内 清理完成;.4#楼、13#和15#楼、17#和18#楼周边的落地灰仍需加强清理力度,尤其是17#和18#楼落地灰清扫,相对最差;.15#楼南立面、17#楼南立面绿网均破损或污染,要求

3、 本周内 整改完成;.关于13#和15#楼、17#和18#楼楼梯间南侧处“风井”安全防护的问题,现要求作为模板架验收的要点,要求及时进行围护,否则不予砼浇筑;.15#楼个别临边防护钢管较短,无法满足临边安全防护的要求,责令项目部 本周内 自查并整改完成;.15#楼爬架附着件固定双螺帽未拧紧,要求 本周内 自查和整改完成.15#楼爬架电缆线穿过车库钢筋,存在漏电隐患,要求 本周内 整改完成;.17#楼和18#楼施工电梯梯笼防护门不及时关闭,电箱未上锁,要求项目部立即整改,此次警告,如若再次出现,按500元/次进行处罚;.18#楼21层施工电梯处临边防护设置不到位,且无踢脚板;.加强17#楼墙体砌

4、筑过程中的安全管理力度,现场存在多处临边防护未及时恢复的现象;.4#楼南侧后浇带覆盖不到位;. 施工质量方面 : .主体质量维修还需进行,尤其是15#楼主体质量较差,存在楼梯踏步不平整或淤泥未清理、墙面拼缝错台、卫生间楼地面高低不平等现象;.4#楼构造柱封头较差,存在错台歪斜的现象;.4#楼个别斜砌砖灰缝饱满度较差,灰缝大小不一; .17#楼和18#楼主体质量维修相对较好,但还需继续进行; .17#楼和18#楼二结构砌体质量较之前有所改善,望继续加强管理;3、 加强对各班组的质量管理,尤其是构造柱、过梁、压顶砼浇筑过程中要及时振捣,控制好质量,严禁出现蜂窝麻面、不密实、松散等现象。要求二结构砼

5、时必须有振捣棒进行有效振捣,否则勒令停工整改;4、 墙体砌筑班组已进场作业多日,但至今仍未配备靠尺,墙面平整度、垂直度无法保证,后续内墙粉刷质量无法保证;5、 关于“主体质量维修、安全措施落实、文明施工整改”三方面,必须保证 每天 均有人进行落实,否则将进行相关处罚;6、 关于施工现场项目部配备到场情况,必须保证“项目经理、技术负责人、安全员”按时到岗,工程部和监理部会不定期进行抽查,如若抽查过程中人员配备不齐,将进行相应处罚。昨日检查,一标段项目部无一人到岗,四标段项目部到岗人员不足,已下发罚款单进行处罚。7、 本月四标段所负责的施工主干道路清扫、冲洗设备值班情况较差,而一标段和二标段场内道

6、路扬尘不符合要求,望加强管理。二、 建设单位1、 .再次强调现场管理和处罚力度,其中关于构造柱质量问题、楼梯踏步收面不平整、楼地面存在脚印等问题,将直接根据现场管理制度进行相关处罚。而安全隐患将直接下发罚款单。.加强主体砼构件成品质量的管理,否则后续内粉质量无法保证,将会存在空鼓开裂的质量隐患;.主体胀模问题下发整改单,逾期将进行处罚。而外墙胀模维修时,危险系数较大,望加强安全管理;2、 .施工区域内的铁皮围挡缺失、损坏、安全条幅破损、爬架绿网污染或破损问题基本无专人维护,工程形象较差;.一标段围挡内材料堆放较乱,要求废料抓紧时间退场;二标段楼周围物料堆放较差,落地灰清扫不及时;四标15#楼周

7、边卸料垃圾未覆盖等等。总之,要求 每周监理例会后的2天内 无整改,将直接处罚。.现场安全文明施工标语缺失。3、.施工现场主要的安全因素是: 物的不安全状态 和 人的不安全行为 ,希望各标段项目部加强三违方面的管控,加强危大工程的管控,在安全防护、安全行为、安全状态上做到100%的控制。 .现场施工坚持“先防护后施工”的原则进行管理,例如:永城某个项目曾发生“在浇筑构造柱时,由于工人未系安全带而被料斗剐蹭坠亡”的事故; .施工单位在编制专项方案时要有针对性,监理单位要加大专项方案审查的力度,各班组负责人要针对现场所存在的安全隐患每天组织进行“班组活动安全教育及交底”; .施工现场所使用的爬架相对

8、较原始,已有破损和变形的现象,且成型翻版有缺失,从而形成“危险临边”,望加强此方面的管理; .加强施工现场临时用电的管理,规范中曾要求施工现场临时用电必须采取“三级配电两级保护、一机一闸一漏一箱”进行设置,电缆线满足“三相五线制”的要求,配电系统采用TN-S系统等; .加强机械设备的管理,尤其是塔吊的管控,要求塔吊严禁超载吊运,塔吊司机必须熟知“十不吊”的有关内容,塔吊吊运过程中必须配备“塔吊司机、塔吊指挥、塔吊司索工”。4、.加强工人安全帽佩戴、架子工安全带佩戴方面的管理,下周一将进行检查,凡是不符合要求的一律按规定进行处罚; .所有临边防护、电梯防护必须按规定设置,否则按 200元/处 进

9、行处罚; .配电箱必须上锁,否则将进行处罚; .安全文明施工措施费审批将采取评分制标准,凡是不足80分,按每少1分扣除1%进行扣款; .一周之后,对文明施工进行打分。现场物料堆放、垃圾清扫严格按照“商丘市文明工地的标准”进行考核,若评分不合格,将停止一切工序验收; .质量方面,13#和15#楼最差,望四标段加强质量方面的管控。.关于项目部人员配备,必须严格执行,若下次抽查仍不合格,将进行处罚,抽查时采取签到的方式进行;.若本周安全和文明施工方面仍无改观,则要求项目部成员必须持证上岗,安全员必须参加班前教育。 河南大象建设监理咨询有限公司 商丘神火铭锦天下二期项目监理部2018年07月18日此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好可编辑word文档
