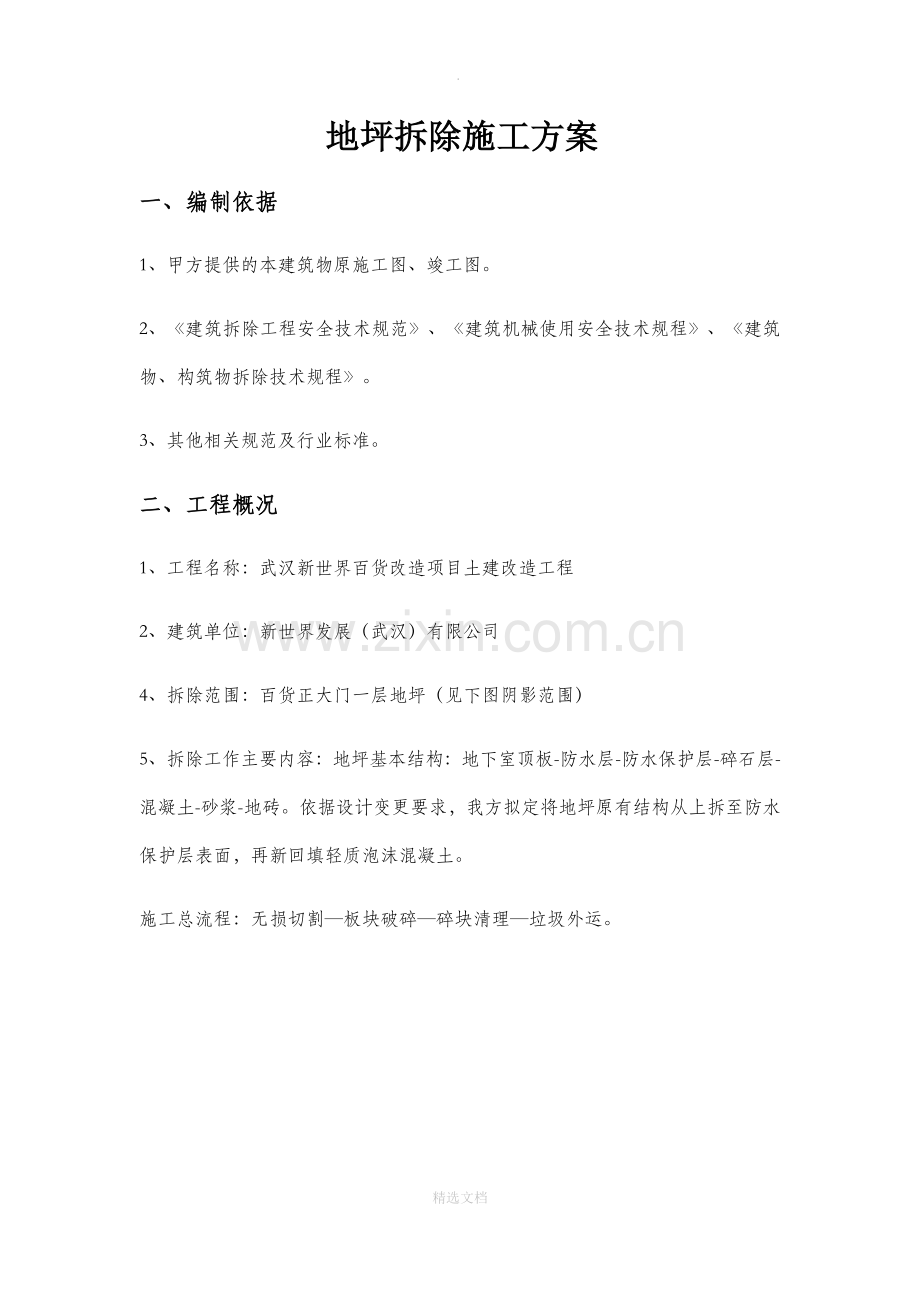

1、. 地坪拆除施工方案一、编制依据1、甲方提供的本建筑物原施工图、竣工图。2、建筑拆除工程安全技术规范、建筑机械使用安全技术规程、建筑物、构筑物拆除技术规程。3、其他相关规范及行业标准。二、工程概况1、工程名称:武汉新世界百货改造项目土建改造工程2、建筑单位:新世界发展(武汉)有限公司4、拆除范围:百货正大门一层地坪(见下图阴影范围)5、拆除工作主要内容:地坪基本结构:地下室顶板-防水层-防水保护层-碎石层-混凝土-砂浆-地砖。依据设计变更要求,我方拟定将地坪原有结构从上拆至防水保护层表面,再新回填轻质泡沫混凝土。施工总流程:无损切割板块破碎碎块清理垃圾外运。三、施工准备1、技术准备工作(1)施
2、工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。2、现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。(2)疏通运输道路,接通施工中临时用水、电源。(3)切断被拆建筑物的水、电
3、、煤气管道等。(4)向周围群众出示安全告示,在拆除危险区域设置警戒标志。3、机械、材料的准备拆除的机器工具,起重运输机械等。四、地坪拆除工程拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行。1、拆除流程施工定位无损切割板块破碎碎块清理建筑垃圾外运。2、拆除详细安排(1)施工前的准备工作:1、进行详细的书面技术交底,提供原建筑物的图纸及地质资料,切断和封堵通往被拆除区域内的一切水、电、通风等线路及各种管道。2、 撤出所需要的设备及物资,施工开始后,非现场施工人员不得进入现场,以防安全事故发生。3、组织施工有关人员商讨、研究,编制施工组织设计。 4、根据现场情况及工程安排,准
4、备必要机械设备、材料、人员等进场,并提前做好关键路口的安全标记及指挥。5、开工前,参加工程的施工人员认真接受对拆除区域内的技术交底,地上、地下障碍物的书面交底,双方做好记录。组织工长、安全员及施工人员要认真熟悉和掌握施工范围及结构特点,清楚地上、地下障碍物和制订安全措施,要有严格的安全和施工工艺的记录。6、拆除施工中必须采取降尘措施,施工现场采取低噪音、低粉尘的施工方法。(2)施工工艺:(一)施工定位根据业主提供的施工图,采用钢卷尺进行轴线定位测量,以确定梁位;同时对定位点、标高、轴线进行定位测量、复核,并办理测量相关资料的手续。(1)本工程测量精度的控制及误差范围:1)测角:采用三测回,测角
5、误差5”以内,总误差土5”以内。2)量距:用鉴定过的钢尺进行量测并且进行温度修正。3)每层轴线之间的偏差在1MM以内,层高垂直偏差在3MM以内。(2)测量仪器采用DSZ2水准仪一台进行水平测量,以及50m、30m、及5 m钢卷尺若干。(3)平面控制根据业主提供的测量数据,定出工程施工时基准线,依据基准线走四只闭合垂直拨点,并做好保护。在定位点的定位轴线的线上,只要能通视,设立红色三角油漆标记点。(4)标高控制在施工前,将业主提供的水准点引至施工场地,经监理单位验收后方可使用。结构施工时所用高程点均以此点引出。并及时复核。(二)无损切割技术根据设计图纸改造部分混凝土破除分为两种。一种为保留原始钢
6、筋,一种为不保留原始钢筋。因此拟采用无损切割及人工破除。1)施工准备A、此切割工程的施工管理由我司项目管理人员组成,针对切割施工,设置专项安全员。B、技术准备工地施工环境较复杂,给切割后的物料输送造成一定困难;C、进场作业前的技术准备熟悉施工场地,开工进场前,项目经理应组织技术组、工程组、安全组内部进行施工技术交底工作。2)工程主要施工方法及其他措施A、切割拆除主要关键点本工程切割拆除施工前应进行实地勘察,按照国家和建设行政主管部门有关技术规范,编制施工组织设计或方案各安全技术措施。本工程必须在拆除结构构件前,应确保外荷载均已被清除、移走或卸载,同时,保证拆除的构件已被固定,符合方案要求后,放
7、可进行拆除工作。在拆除过程中如发现下列情况,施工单位应立刻通知设计师,待设计师确认后,方可继续施工:(a)现有结构变形;(b)现有结构钢筋锈蚀;(c)现有结构出现裂缝;(d)现有结构与图纸不符。3)施工工序及工艺流程:A、现场围护,设备及工作人员到位,保证机具处于良好状态。B、施工设备进入现场,做好防护设施,工地周围设置围挡,设置好安全警示标志,在靠近拆除部位的四周用安全网做好防护。专人负责观察通行及安全事项。C、对准备切割的板块顺序编号,测放切割线,按施工组织设计规划好先后切割及吊装次序,保证施工有序进行。4)切割流程定位、放线钻工艺孔(起吊孔)预吊切割板块起吊、运走每一切割块必须通过起吊孔
8、预先临时起吊固定,切割完成的区域,必须架设安全防护设施并作好安全警示标志。5)施工控制要点A、板块切割线的划定本工程板块拆除方式采用机械切割,切割中根据结构稳定、施工安全、及施工可行性等因素确定分步切割的顺序,保证卸荷的均匀。根据设计要求,板块切割后的临时存储及运输荷载不能超过原结构设计活荷载,板块的尺寸不能太大,经计算确定切割线划分原则如下:板块基本构造:地砖-砂浆混凝土,总厚约200mm,切割单块尺寸10001000mm,重量约490kg。在切割前需先在板块上开洞,用钢丝绳与1.5T葫芦吊进后,方可开始切割。6)安全施工要求及措施A、使用前,应检查并确认电动机、电缆线均正常,保护接地良好,
9、防护装置安全有效,锯片选用符合要求,安装正确。B、启动后,应空载运转,检查并确认锯片运转方向正确,升降机构件灵活,运转中无异常、异响,一切正常后,方可作业。C、切割操作人员,在推操作切割机时,不得强行进刀。D、切割厚度应按机械出厂铭牌规定进行,不得超厚切割。E、切割时应注意被切板块的力变化,防止卡锯片、绳锯等。F、混凝土切割作业中,当工件发生冲击、跳动及异常音响时,应立即停机检查,排除故障后,方可继续作业。G、切割的混凝土块大小应严格计算重量,不得超出起吊允许范围。H、严禁在运转中检查、维修各部件。I、作业后,应清洗机身,擦干锯片绳锯,排放水箱余水,收回电缆线,并存放干燥、通风处。(三)风镐破
10、除1)施工步骤:施工准备板块凿除碎块清理。A.准备工作:用电工具在混凝土施工前进行全面的检查和试运转,现场电源线路、供水管线和照明设施安装到位,保证用水用电畅通和足够的照明。并配置一定的维修保障人员,以防机具故障或其它意外情况。混凝土开凿前,需严格做好临边防护后方可开凿,防止混凝土块四处飞溅。B、板块凿除板块凿除时需按人工作业分段凿除。板块凿除采用风镐凿除。凿除过程中按照由外到内的顺序进行凿除。对粘在钢筋上的少量混凝土先用铁锤原位轻击再钢丝刷清理。须对下部混凝土及周边混凝土进行凿毛,方便下道工序混凝土浇筑。需确保空压机正常运行,保证风镐压力,确保施工效率。C、 碎块清理凿除的碎块需每天工完场清
11、,凿碎的板块由人工用编织袋装袋后分堆堆放在吊车吊装范围内,严禁全部堆放在一个角落,形成对地下室顶板的集中荷载。2)安全保证措施A、现场所有施工人员进入施工现场必须佩戴安全帽,高空作业必须使用安全带。B、进场人员必须参加安全培训,特种作业人员做到持证上岗。C、施工作业现场,配备灭火器,严禁吸烟,严格控制施工用火。 D、夜间施工要充足电源和照明。E、现场施工过程中,管理人员需全程指挥并跟踪检查,杜绝各种安全隐患及不安全行为。F、板块开凿时,需确保作业半径范围内没人,并需在临边防护做好以后方可开凿。(二)碎渣的堆放与清运破碎的碎渣分散堆放,采用人工装袋,并用自卸车运至定点堆放场地。为保证施工进度要求
12、,开工后积极办理渣土消纳手续,按照市指定的渣土消纳场所进行消纳,拆除的同时将组织自卸汽车进行渣土清运作业。渣土运输过程中,保证场地及道路的清洁,做到装车不外溢,运输无漏洒。在出入口地面铺草袋子,指派出专职清洁人员清刷干净车轮及车身上的尘渣每天作业完成前,对车辆所经出入口进行彻底清洁,达到施工现场地路面清洁要求。五、安全文明保证措施1、安全施工在拆除作业前,应检查水、电管线情况确定全部切断后方可施工。电动机械和电动工具必须漏电保护器,其保护零线的电气连接应符合要求。施工人员进行拆除工作时,要戴安全帽、手套、安全鞋等个人防护用品。拆除堆放的材料场地,要专人看管,加强治安保卫,严禁烟火要配有一定的消
13、防器材,以防万一。施工现场严禁天关人员出入,严禁吸烟。2、文明施工专运垃圾的车辆应在指定地点停放,出入现场时应有专人指挥,作业时间应遵守有关规定。拆除工程施工时,设专人向拆除部位洒水降尘。拆除工程完工后,应及时将垃圾清运出场。工人进场必须配带出入证,严禁到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响业主的工作环境、不随地大小便。六、环境保护措施专业施工通道防护:进场前必须按业主指定的通道周边用彩条布进行维护或封堵,保证施工人员不进入非施工区。防粉尘:在拆除墙体时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳何设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。精选文档
