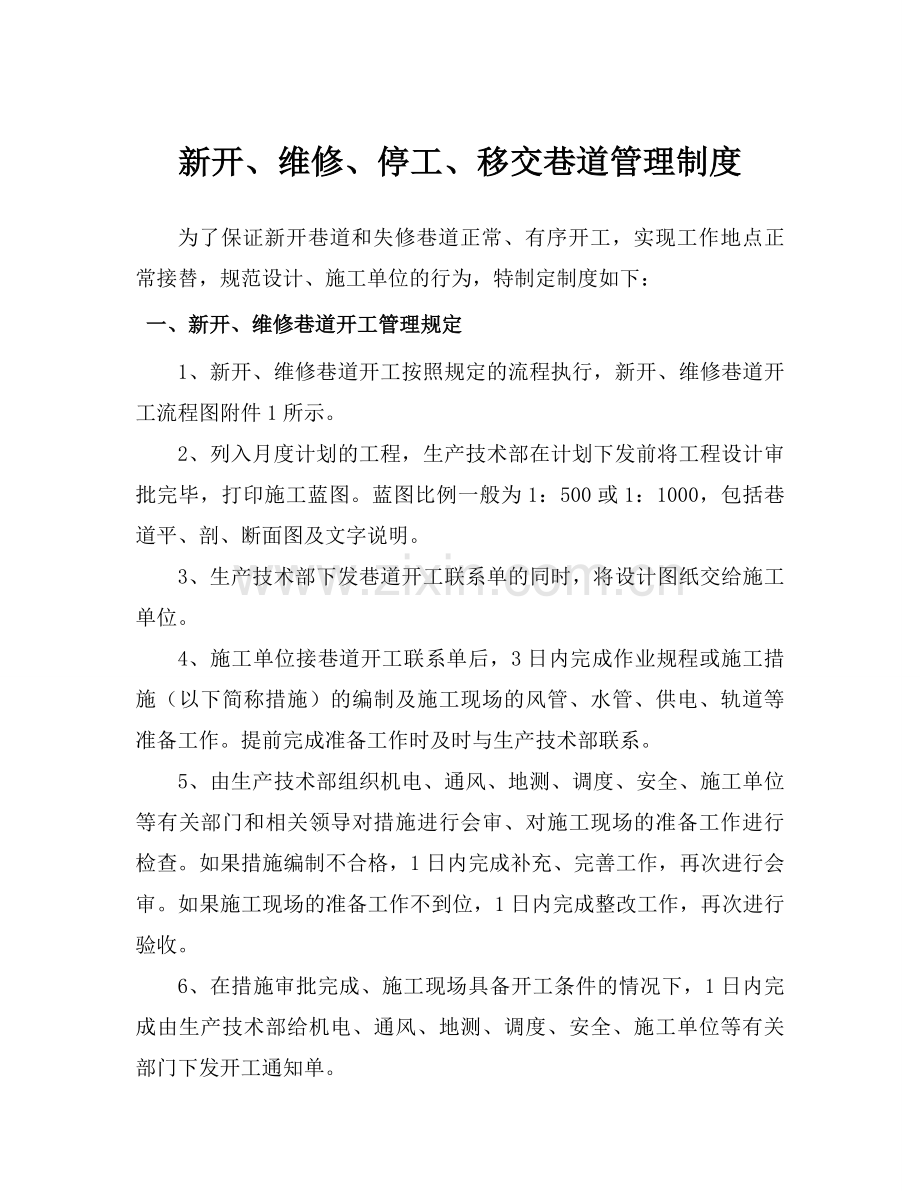

1、新开、维修、停工、移交巷道管理制度为了保证新开巷道和失修巷道正常、有序开工,实现工作地点正常接替,规范设计、施工单位的行为,特制定制度如下: 一、新开、维修巷道开工管理规定1、新开、维修巷道开工按照规定的流程执行,新开、维修巷道开工流程图附件1所示。2、列入月度计划的工程,生产技术部在计划下发前将工程设计审批完毕,打印施工蓝图。蓝图比例一般为1:500或1:1000,包括巷道平、剖、断面图及文字说明。3、生产技术部下发巷道开工联系单的同时,将设计图纸交给施工单位。4、施工单位接巷道开工联系单后,3日内完成作业规程或施工措施(以下简称措施)的编制及施工现场的风管、水管、供电、轨道等准备工作。提前

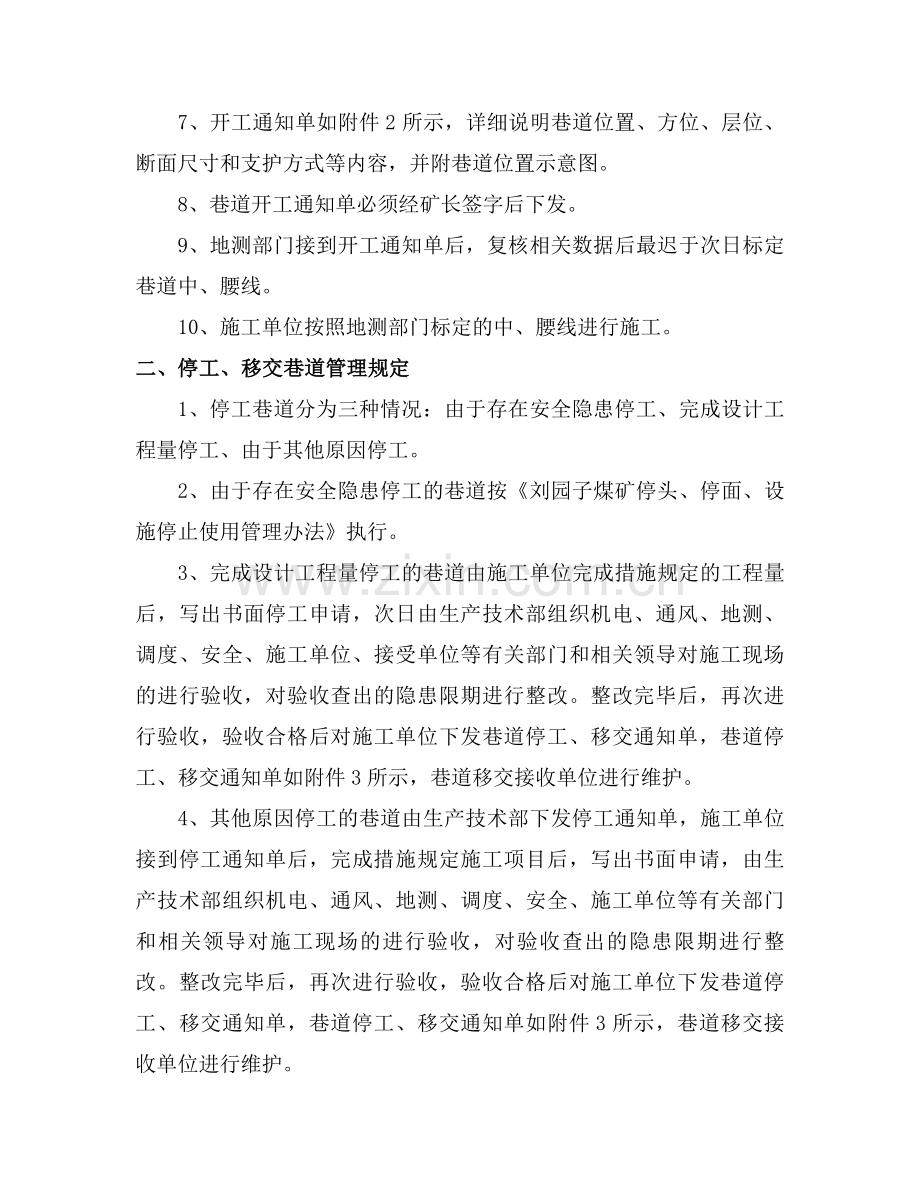

2、完成准备工作时及时与生产技术部联系。5、由生产技术部组织机电、通风、地测、调度、安全、施工单位等有关部门和相关领导对措施进行会审、对施工现场的准备工作进行检查。如果措施编制不合格,1日内完成补充、完善工作,再次进行会审。如果施工现场的准备工作不到位,1日内完成整改工作,再次进行验收。6、在措施审批完成、施工现场具备开工条件的情况下,1日内完成由生产技术部给机电、通风、地测、调度、安全、施工单位等有关部门下发开工通知单。7、开工通知单如附件2所示,详细说明巷道位置、方位、层位、断面尺寸和支护方式等内容,并附巷道位置示意图。8、巷道开工通知单必须经矿长签字后下发。9、地测部门接到开工通知单后,复核

3、相关数据后最迟于次日标定巷道中、腰线。10、施工单位按照地测部门标定的中、腰线进行施工。二、停工、移交巷道管理规定1、停工巷道分为三种情况:由于存在安全隐患停工、完成设计工程量停工、由于其他原因停工。2、由于存在安全隐患停工的巷道按刘园子煤矿停头、停面、设施停止使用管理办法执行。3、完成设计工程量停工的巷道由施工单位完成措施规定的工程量后,写出书面停工申请,次日由生产技术部组织机电、通风、地测、调度、安全、施工单位、接受单位等有关部门和相关领导对施工现场的进行验收,对验收查出的隐患限期进行整改。整改完毕后,再次进行验收,验收合格后对施工单位下发巷道停工、移交通知单,巷道停工、移交通知单如附件3

4、所示,巷道移交接收单位进行维护。4、其他原因停工的巷道由生产技术部下发停工通知单,施工单位接到停工通知单后,完成措施规定施工项目后,写出书面申请,由生产技术部组织机电、通风、地测、调度、安全、施工单位等有关部门和相关领导对施工现场的进行验收,对验收查出的隐患限期进行整改。整改完毕后,再次进行验收,验收合格后对施工单位下发巷道停工、移交通知单,巷道停工、移交通知单如附件3所示,巷道移交接收单位进行维护。三、罚则1、生产技术部下发巷道开工联系单的同时未将设计图纸交给施工单位,罚款500元。2、施工单位接巷道开工联系单后,3日内未完成作业规程或施工措施的编制及施工现场的风管、水管、供电、轨道等准备工

5、作,每推迟一天罚款1000元。3、生产技术部组织机电、通风、地测、调度、安全、施工单位等有关部门对措施进行会审、对施工现场的准备工作进行检查时,没有参加单位罚款1000元/人/次。4、措施复查、现场准备工作复验仍不合格的,对施工单位罚款3000元/次/项。5、在措施审批完成、施工现场具备开工条件的情况下,生产技术部下发开工通知单迟缓造成开工时间拖后,每推迟一天罚款1000元。6、地测部门接到开工通知单后未按规定时间标定巷道中、腰线,每推迟一天罚款1000元。7、施工单位未按照地测部门标定的中、腰线进行施工,罚款5000元,并返工处理已经施工工程。浪费的材料按照原价值赔偿。8、私自开口进行施工的

6、,对施工单位罚款10000元,队长在调度会上作检讨。9、由于存在安全隐患停工的巷道处罚标准按刘园子煤矿停头、停面、设施停止使用管理办法执行。10、施工单位完成措施规定的工程量写出书面申请后,生产技术部未按照规定时间进行验收,每推迟一天罚款1000元。11、停工巷道验收后在规定整改期限内未完成且无正当原因的,每推迟一天对施工单位罚款1000元。四、本制度自2013年1月1日起实施。附件1:新开、维修巷道开工流程图附件2:巷道开工通知单附件2:巷道停工、移交通知单-精品word文档 值得下载 值得拥有-精品word文档 值得下载 值得拥有- 5771001803090012095 57903682

7、28596330825771001803090012386 5761373997357606965771001803090013594 5780775799025155125771001803090012387 5771649826018180515771001803090012138 5721311921589183265771001803090012359 5790368223610760535771001803090012356 5761352861437917425771001803090012355 57508786970469327917088100343355274 101229

8、94432583337917088100343355275 10186673293883200817088100343356107 10158115250150052217088100343356108 10100018005987173217088100343354295 10107419414268701717088100343356184 10187866086962880217088100343356185 10177583117408667417088100343356109 10108601437357284617088100343356110 10115220721601491617088100343355237 10102704160570270917088100343355238 10122936486142541417088100343356169 10186220440263571817088100343354928 101760654089788804

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
