收藏 分销(赏)

十天高速公路深路堑开挖施工方案.doc

上传人:胜**** 文档编号:1749480 上传时间:2024-05-08 格式:DOC 页数:20 大小:180.50KB
下载 相关 举报
十天高速公路深路堑开挖施工方案.doc_第1页
第1页 / 共20页
十天高速公路深路堑开挖施工方案.doc_第2页
第2页 / 共20页
十天高速公路深路堑开挖施工方案.doc_第3页
第3页 / 共20页
十天高速公路深路堑开挖施工方案.doc_第4页
第4页 / 共20页
十天高速公路深路堑开挖施工方案.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

1、十天高速公路深路堑开挖施工方案深路堑开挖施工方案一、编制依据1、吉图珲客运专线JHS-标段招标文件2、吉林至珲春线路基施工图3、高速铁路指南及验标4、中铁九局集团有限公司文件专项施工技术方案管理办法5、现场施工条件、本单位的施工技术能力、机械设备投入及相关工程的施工经验6、本段路基工程的工期要求二、工程概况 本合同段局部路段沿沟壁或陡坡布设,地面斜坡坡度陡于1:2.5且为路堤或半填半挖路基。里程为L1K3+070L1K3+265左侧,长度195m,L1K6+380L1K6+640右侧,长度260m,L1K6+770L1K6+920右侧,长度150m,L1K7+765L1K8+070左侧,长度3

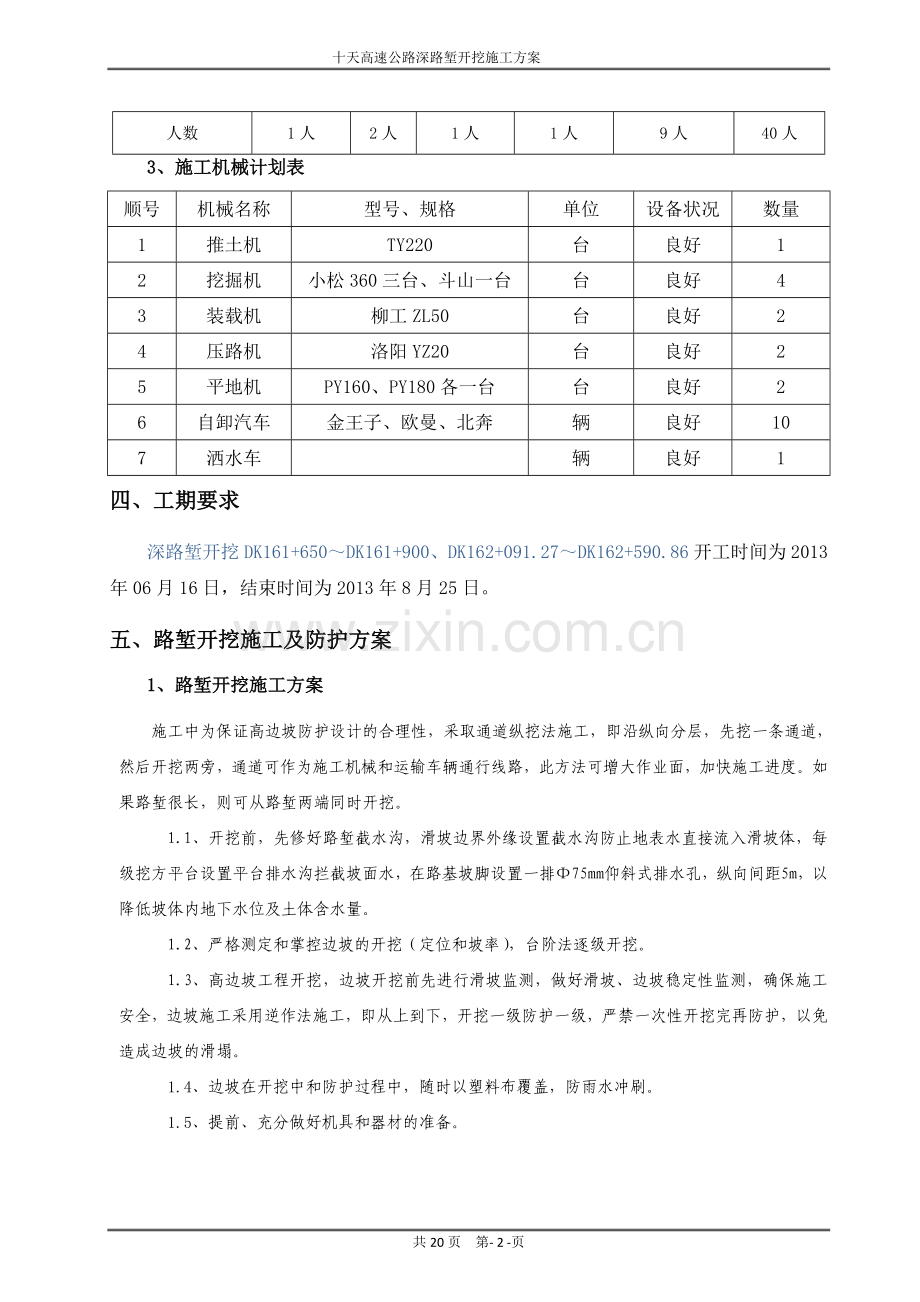

2、05m。其中最大边坡高度46.65m,中桩最大挖深39.48m。坡体岩土可大致分为两层:上层为风积黄土和粉质粘土,厚612m,下层为泥质砂岩、砾岩,强风化层厚3-5m。坡面防护包含混凝土拱形骨架防护和锚杆框格梁防护。三、施工人员及设备配备1、组织结构图架子队长 安质负责人架子队副队长技术负责人技术员员机管员员领工员员试验员员工班长材料员质量员安全员现场施工人员及设备2、人员人数安排如下: 路基架子队架子队队长副队长技术负责人安全负责人其他专职人员施工人员人数1人2人1人1人9人40人3、施工机械计划表顺号机械名称型号、规格单位设备状况数量1推土机TY220台良好12挖掘机小松360三台、斗山一

3、台台良好43装载机柳工ZL50台良好24压路机洛阳YZ20台良好25平地机PY160、PY180各一台台良好26自卸汽车金王子、欧曼、北奔辆良好107洒水车辆良好1四、工期要求深路堑开挖DK161+650DK161+900、DK162+091.27DK162+590.86开工时间为2013年06月16日,结束时间为2013年8月25日。五、路堑开挖施工及防护方案1、路堑开挖施工方案 施工中为保证高边坡防护设计的合理性,采取通道纵挖法施工,即沿纵向分层,先挖一条通道,然后开挖两旁,通道可作为施工机械和运输车辆通行线路,此方法可增大作业面,加快施工进度。如果路堑很长,则可从路堑两端同时开挖。1.1

4、、开挖前,先修好路堑截水沟,滑坡边界外缘设置截水沟防止地表水直接流入滑坡体,每级挖方平台设置平台排水沟拦截坡面水,在路基坡脚设置一排75mm仰斜式排水孔,纵向间距5m,以降低坡体内地下水位及土体含水量。1.2、严格测定和掌控边坡的开挖(定位和坡率),台阶法逐级开挖。1.3、高边坡工程开挖,边坡开挖前先进行滑坡监测,做好滑坡、边坡稳定性监测,确保施工安全,边坡施工采用逆作法施工,即从上到下,开挖一级防护一级,严禁一次性开挖完再防护,以免造成边坡的滑塌。1.4、边坡在开挖中和防护过程中,随时以塑料布覆盖,防雨水冲刷。1.5、提前、充分做好机具和器材的准备。2、路堑开挖防护方案 施工中需采取以下措施

5、,确保边坡稳定。2.1 深路堑开挖尽量安排在非雨季节施工,施工前作好防排水工作,确保永临排水设施有机组成一体,排水畅通,避免雨水直接冲刷或下渗造成路基边坡失稳。2.2 施工时,路堑开挖采取开挖一级防护一级,严禁长时间暴露边坡岩体。2.3 施工中并注意加强边坡稳定观测工作,如发现问题及时采取相应措施,确保边坡不失稳。2.4 锚杆施工,可在刷边坡的同时,先进行打眼,眼孔深度可留有适当调整锚杆的余地;并及时打眼布设排水管。2.5 锚孔每打完一眼,随即插入锚杆,待确认边坡无误之后,进行注浆。六、路堑开挖施工1、施工准备施工前按设计图恢复中线,复测横断面,测设出开挖边线。先做出堑顶截水沟防排水设施,为路

6、堑开挖做好准备。1.1 对设计文件进行现场调查与核对,做好截排水设施,永临结合设计排水系统;1.2 水准点及导线网的布设满足施工需要,复测路堑中线、放出路堑开口线;1.3 架子队根据相关技术规范,对施工班组下发技术安全交底;1.4 路堑工地布置:尽可能增加开挖工作面和运输线,采用高挖高弃,低挖低弃;充分利用地势高差和,加快装车速度;运输道路一般布置重车下坡,以利于车辆的运行和路堑开挖时渗水和雨水的排出。2、堑顶截、排水:水是影响边坡稳定的主要因素之一。边坡中水的渗入一方面增加了岩体的容重,产生水压力,增加了下滑力;另一方面也减小了岩体结构面土体的抗剪强度,许多深路堑产生滑塌事故往往是由雨水诱发

7、的。因此排水防水成为加固边坡的重要措施。地表截排水沟要求在路堑边坡土石方开挖施工前施做,并发挥作用,减少地表水对坡面冲刷和入渗坡体的作用和影响。平台排水沟排水坡率原则与线路纵坡相同,必要时考虑反坡排水;其排水出路主要为急流槽和截水天沟,最终汇入路基排水系统。平台排水沟两侧出口要求与截排水天沟顺畅连接。急流槽兼人行台阶可据汇水面积调整宽度,可由原宽1米调整1.5或2米,当边坡坡率陡于1:0.75时(含1:0.75),在其两侧设镀锌钢管扶手。地下水排水工程主要是指仰斜平孔排水工程,一般设计工程位置和数量均为原则性布设,在具体施工过程中,根据施工揭示地层及含水状态等实际情况调整孔位,孔数和孔深,仰斜

8、式排水孔长度不小于25m,施工时要注意避免损坏抗滑桩及锚索框架梁。2.1 应首先做好嵌顶截水沟、天沟,路堑开挖过程要自始至终保证排水畅通;2.2 嵌顶为土质或含有软弱夹层时天沟应及时铺砌或采取其他防渗措施,其排水口应引入自然沟或排水构筑物;2.3 在路堑施工期间注意检查维护;如发现路堑或边坡内发生地下水渗流时,应根据渗流的位置及流量的大小采取设置排水沟、水井、渗沟等设施,降低地下水位或将地下水引出。3、路堑开挖顺序 本合同段路堑开挖深度较大,为保证断面尺寸和边坡稳定,采用如下施工顺序进行开挖:3.1 对于长度短而浅的石质路堑,采取横向全宽一次开挖到位,施工工艺流程为:施工准备、清理场地确定边坡

9、率和开挖深度施工放样开挖并纵向调运至指定位置达到设计高程边坡检测和整修检查、验收下一路堑施工。3.2 对于深路堑,采取通道纵挖法施工,即沿纵向分层,先挖一条通道,然后开挖两旁,通道可作为施工机械和运输车辆通行线路,此方法可增大作业面,加快施工进度。如果路堑很长,则可从路堑两端同时开挖。通道纵挖法施工流程为:施工准备、清理场地确定边坡率和开挖深度施工放样开挖上层通道通道扩挖至边坡处开挖下层通道通道扩挖至边坡处逐层开挖至设计高程检查、验收下一路堑施工。通道纵挖法施工图示4、开挖方法1、开挖准备(1)开挖前弃土场地、后续支护工作已落实规划完毕。(2)交通导行措施已经得到实施。(3)高边坡周围排水沟已

10、经修好,并能够正常使用;(4)根据高边坡开挖进展情况,做好临边防护,在高边坡四周搭设强度符合要求,高度不低于1.20m的防护栏杆,护栏外侧挂设绿色密目安全网封闭,防止物体打击、高空坠落等不安全因素的发生。2、开挖工序根据现场地形可采用挖掘机配自卸汽车从高至低一层一层往下开挖,每层开挖深度控制在2.5-3m为最佳。先开挖至距设计坡面线50100cm处,后用机械修坡,然后再用人工修坡,坡面线杜绝超挖。边坡土方开挖详见(边坡土方开挖示意图):3、开挖步骤(1)高边坡从上而下分层开挖,边开挖边支护。(2)高边坡开挖时纵向放坡由于挖掘机操作工艺的要求而挖成台阶形,台阶长度4m5m左右。但总的土坡还是要控

11、制11的坡率。施工中充分利用时空效应以加强土体的稳定。4、高边坡开挖及出土方法土方开挖的顺序、方法必须与设计工况相一致,并遵循“分层开挖、严禁超挖、先挖先支护”的原则。分层开挖的每一层开挖面标高不低于该层坡面线标高。开挖过程主要采取层挖法施工。安排两台挖机分别在高边坡坡面上采用退挖法向中心挖土装车外运,每段开挖宽度小于12m,每挖完一小段立即进行坡面防护,直至挖完。严格控制最后一次开挖,控制超挖,确保坡面线标高控制在设计范围内。5、开挖施工必要的措施1、保证纵坡稳定的措施开挖过程中的动态坡度按1:1.51:2.5比例放坡,总坡率控制为设计坡比。纵向采用人工修坡。若纵向坡放置时间较长时,在坡面上

12、浇捣100mm厚C15砼保护层或用塑料布等将纵坡整体覆盖,必要时在坡角及易滑移位置打入一定数量的短小桩,以防纵向滑坡。2、充分备好排除地表积水的排水设备高边坡开挖前,做好高边坡外的防水工作,对高边坡外的地面水,采用沿高边坡四周设置排水沟排水、施作挡水桩等措施。对施工过程中高边坡内的散水,备足排水设备,通过排水沟引流。纵向排水沟设在高边坡的中部,横向通过树状水沟引到纵向水沟。雨季施工时对开挖面用塑料布封闭,严防地表水渗入土体。当开挖至设计坡底标高后,在底层布置排水系统。3、坑顶防护措施在环形道路靠高边坡侧设置高度不低于1.20m牢固的防护栏杆,并挂绿色密目安全网封闭(不小于2000目)进行安全防

13、护。4、其它保证措施应切实做好出土、运输和弃土工作,保证高边坡开挖中连续高效率出土。同时准备备用发电机,确保降水作业的不间断进行。5、路堑弃土:路堑施工尽量考虑移挖做填,符合填料使用条件的土用作路堤填料,必须弃舍时应本着“高土高弃、低土低弃、劣土废弃、优土还田”的原则,合理规划弃土场,防止堆置不当影响路堑边坡的稳定或造成水土流失、淤塞排灌沟渠等病害。七、路堑开挖防护 1、锚索(杆)框架梁防护在挖方坡比为1:0.51:1.0的土质边坡及破碎的岩质边坡、顺层或切层滑动破坏的挖方边坡设计有锚索框架植草防护。锚索框架式植草防护将随着路堑开挖分阶进行施工,完成一阶路堑土方开挖,并按照设计要求进行边坡整修

14、后,开始锚索框架施工,最后进行培土植草。 锚索钻孔:准确测放锚索孔位,偏差不超过3mm,锚索孔径130mm,钻孔倾角20,采用液压钻机成孔,无水钻进,倾角误差不大于锚索长度的5%,考虑沉碴的影响,为确保锚索深度,实际钻孔深度大于设计深度1.0m,钻进时对岩层地质、钻速钻压、地下水及特殊情况作现场记录,发生塌孔时,立即停钻,进行灌浆固壁处理,注浆36h后可重新钻进。钻孔时不损伤边坡岩体结构,避免岩层裂隙扩大,造成坍孔或灌浆困难。 穿束:成孔后,用高压空气(风压不小于0.4Mpa)清孔,将孔内岩粉全部清除孔外,以保证砂浆与孔壁的结合强度;钢绞线按照设计要求用砂轮切割机切割下料(注意预留张拉工作长度

15、);锚索锚固段钢绞线除锈、除油污后,锚固段前端套入60钢管导向帽;用架线环和箍线环按间距0.75m间隔将钢绞线排整成束,箍线环仅分布在锚固段;对自由段钢绞线除锈并涂抹黄油,外套波纹管并将波纹管两端用铁丝和胶布缠封,防止漏浆;检查钢绞线锚束各部位符合设计要求后,人工配合卷扬机将锚束提升至孔位并穿入。灌浆:锚索孔内用注浆机进行灌浆,灌浆采用从孔底到孔口返浆式,注浆压力不低于0.4Mpa;注浆材料为M35水泥砂浆,水灰比0.40.45。锚索框架:框架施工时先清理、整平坡面,对框架进行放线定位,按放线位置刻槽,保证梁体与坡面密贴。在框架槽内立模绑扎钢筋、现场浇筑C25混凝土,浇注时预埋OVM锚垫板、螺

16、栓筋及孔口PVC管,节点处振捣密实。张拉:框架梁现浇完成后达到设计强度、孔内灌浆达到设计强度后可进行锚索张拉,锚索张拉采用穿心式千斤顶分五级进行,每级荷载为设计的0.25、0.5、0.75、1.0、1.1倍,除最后一级需稳定1020min外,其余每级均需稳定5min,并记录每级钢绞线伸长量、及锚头位移。张拉到最后一级荷载且变型稳定后,卸荷载至锁定荷载锁定锚索,锚索锁定后,切除多余钢绞线,用C20混凝土及时封闭锚头。锚杆框架施工:锚杆设计采用全长锚固式水泥砂浆锚杆,直径32mm,长10m,锚杆孔径90mm。锚杆框架施工顺序为测放孔位钻孔清孔锚杆安装注浆挖槽立模绑扎钢筋浇注框架混凝土养护框架格内植

17、草。2、拱形骨架防护拱形骨架防护的施工工艺流程:施工准备测量放样基础砼浇筑拱架沟槽开挖、砂浆垫层、预制块铺砌设置伸缩缝拼接现浇及养生拱架内植草绿化。1、施工准备本段落路面基层、土路肩施工完毕,路基边坡刷坡已完成,坡面要求平整、密实,线形平顺。边坡经各级检验合格,可进行路基边坡防护工程施工。参与施工的人员进场,整理施工现场,做好施工前准备工作。施工所需的机具设备按要求进场,并有序停放,定期保养,提前调试机具设备。2、测量放样首先计算路基拱架护坡设计顶边线距路基中心距离及标高,再对拱架护坡顶每20米放线,并做好施工控制桩。拱架顶部控制桩固定好后,再根据实际边坡坡度及高度确定拱架底部标高,同时做好施

18、工控制桩。每3m一个拱架单元格(流水槽位置)均要设置一个上下两个控制桩。要注意的是划分拱架单元格时结合本段落的路基排水工程,横向排水管处设置流水槽,拱架单元格由本段落内的横向排水管流水槽向两侧分布,如横向排水管K63+624.16。3、基础砼浇筑根据拱架控制桩,开挖砼基础基坑,因基坑浅且小,采用人工开挖,尺寸按照设计图纸,不得超挖。经检验合格后,准备浇筑基础砼。由于单个基础较小(每百米0.147m3),一个段落内的基础一次浇筑完。基础砼强度等级为C25,砼由拌和站集中拌和,罐车运输至施工现场,砼入模后及时振捣,采用插入式振捣棒振捣密实,严格控制砼的振捣时间,然后将顶面抹平,在砼初凝前安装基础顶

19、预制块,预制块的位置要准确。4、拱架沟槽开挖根据施工控制桩拉线,定出拱架的轮廓,拱形骨架用石灰划出(注意石灰不要污染边坡,影响绿化),准备开挖拱架沟槽。采用人工开挖沟槽,沟槽深度为20cm,人工根据控制线开挖,线形平顺,槽底平整、密实无松散,尺寸、高程、坡度等检测指标要满足设计及规范要求。开挖完成后报检,合格后准备下道工序施工。5、砂浆垫层、预制块铺砌砂浆由拌和站集中拌和,罐车运输至施工现场,砌筑用砂浆使用薄铁皮铺底,并且防止其他杂物污染砂浆,不得直接倒在土基上使用。在运输或贮存器过程发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。预制块由预制标统一预制,使用前我项目部组织技术

20、人员及驻地办监理工程师到预制厂检验,严格按照设计图纸及规范要求检验,办理交接手续后运输至施工现场,搬运及运输过程不得对预制块造成损坏。预制块的铺砌顺序,自下而上,先铺砌流水槽后铺砌拱架。水泥砂浆垫层的厚度为5cm,铺筑水泥砂浆前,适量洒水湿润沟槽,先铺筑砂浆垫层,然后铺砌预制块,铺砌时拉线控制流水槽的线形,平整度尺控制预制块的铺砌平整度。砌筑过程中及时勾缝,勾缝采用M7.5水泥砂浆,缝宽1cm,做成“凹缝”,缝宽要求均匀、直顺。6、设置伸缩缝沿路线纵向每隔4个拱圈设伸缩缝一道,伸缩缝设置在拱顶预制块附近,铺砌预制块时用木板隔开,施工完成后用浸沥青麻絮填塞密实,填塞深度不小于10cm。填塞时注意

21、不要污染骨架预制块。7、拼接处现浇及养生拱架最下层长度未调节值,根据现场情况而定,当剩余长度不够一块预制块时,现浇拼接,结构形式及尺寸砼预制块,对预制块拼接不到的部位现浇施工。完成的拱形骨架护坡及时养生,养生措施:覆盖洒水,保持现浇砼、勾缝砂浆湿润。8、拱架内植草绿化拱形骨架预制块铺砌完成,待拱架具有一定强度后,准备骨架内三维网植草绿化。三维网植草绿化施工工艺同普通路基边坡植草绿化,施工工艺流程为:平整坡面铺三维网覆盖种植土2cm撒播草籽覆盖种植土2cm养护。需要特别注意的是:坡面要平整密实,线形平顺;三维网覆盖要全面、平整、无褶皱;覆盖土采用细粒土,无杂物,含水量适中;草籽的配比按设计要求,

22、撒播均匀,无漏撒;养护要及时,根据天气情况适时洒水。8、路基面修整路堑施工接近嵌底时,应鉴别核对土质,按施工图断面测量放样,开挖修整;或按施工图采取压实、换填、改良土质、排水封闭等措施。填补凹坑应采用与路基面种类相同的填料并予压实。9、深路堑开挖施工要点、深挖方路堑开挖采用装载机配合挖掘机作业,以“先通道纵挖,再多层横向全宽挖掘”的方法。自上而下分层进行,先沿路基纵向挖掘一条通道,探明地质情况,然后根据设计要求将通道向两侧拓宽以扩大工作面;、开挖两侧时,确保各层有独立的出土道路和临时排水设施,不得乱开挖、超挖,严禁掏洞取土;、开挖过程中,根据线路中桩和设计图纸,用全站仪放样,定出开挖线的位置,

23、确定路基轮廓,及时纠正偏差,确保每挖深5m进行一次控制复测工作;、深挖方路堑开挖至接近加强层地面标高时,预留压实产生的下沉厚度,其值以试验结果作为参考确定;、深挖方路堑开挖施作中要注意保护坡顶,弃土或其他材料应堆放在开挖线外不小于5m的位置;、深挖方路堑开挖以边开挖边排水为原则:每层表面预留纵坡、横坡及临时排水沟与河道相连接,及时将路基表面积水排除,减少雨水的浸泡和下渗;、深挖方路堑开挖以边开挖边防护为方针:深挖方路堑开挖第一次开挖时预留不小于20cm的保护层来减少雨水的冲刷和下渗;在逐级开挖到坡中平台标高时,用挖掘机配合人工突击刷坡,并开始做防护,对已完成坡面及时支挡和封闭,防护工程施工完毕

24、后,如具备植物成活条件,及时进行植被防护施工,避免边坡长期裸露、暴晒;、深挖方路堑开挖裂缝的处理办法:边坡上出现的无害裂缝,须及时进行灌浆处理,以避免岩峰渗漏和冲刷而引起滑坡;边坡上出现的有害裂缝,应提出处理措施报监理工程师批准。八、施工安全及环境保护1、大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过3m或在不稳定土体下掏挖作业。在挖方边坡上如发现有危岩、孤岩、滑坡等土体或岩(土)体倾向挖方一侧易引起滑移的软弱夹层、裂隙时,应及时将其清除和采取相应措施;2、分层开挖时作业面应相互错开,严禁重叠作业;4、在滑坡地段挖方时,应详细了解地质资料,制定施工方案,明确开挖的方法、顺序和措施,

25、防止滑坡发生;4、在经过工程处理的地基上开挖时,不得引起过大的地基振动,挖土宜分层均匀进行;5、开挖接近开挖控制高程时,应尽量保护好下部土层,减少搅动。使用挖土机开挖时,可在开挖控制高程以上保留30cm的土层,待基床施工前用小型机具挖除。6、土方边坡的加固,遵照施工图和施组进行施工,一般应使同一个层段的开挖和防护施工在一个时间段内集中完成,挖一个层段,加固一个层段。 7、弃土时不能影响路堑边坡和弃土堆的稳定。严禁在泥石流沟堆弃土石。8、路堑开挖区应保持就有道路和灌溉排水系统通畅,临时道路排水设施宜与永久性设施相结合并与原系统设施相适应;9、排出的水不得损害路基及附近建筑物地基,道路和农田,并不

26、得引起淤积和冲刷;10、严禁在岩溶漏斗、暗河口、泥石流上游及贴近桥墩、台弃土弃渣;沿河岸或傍山路堑的弃土,不得弃如河道、挤压桥孔或涵洞口、改变水流方向和加剧对河岸的冲刷;严禁向江、河、湖泊、水库、沟渠弃渣,也不宜向江、河、海的岸滩地堆置弃土、弃渣;11、对弃土、弃渣场应按照施工图设置挡土墙,先挡后弃,并及时完成边坡防护工程。九、工期保证措施、建立精干、务实、高效的架子队领导班子。配齐施工技术、安全环保、质量检验、试验检测、物资设备等各方面的管理和业务人员,建立工期保证体系。、制定旬、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签定工期责任状,实行奖惩制度,做到以日保旬,最终保

27、证总工期的实施。十、质量保证措施我公司将用先进的施工管理手段、精良的机械设备,科学组织,合理安排,充分发挥人员及机械设备的效能,确保工程质量。、组织措施调集具有类似工程施工经验、技术力量强、设备过硬的施工队伍投入本工程施工,以高素质的施工队伍、精良的施工设备和雄厚的技术力量保证工程质量。建立健全“横向到边,纵向到底,控制有效”质量保证体系。项目部设安质部,配备专职质检工程师,施工队设专职质检员,工班设兼职质检员。施工中严格实行“三检制”,形成项目部、施工队、工班三级质量自检体系。、管理措施 施工前的质量控制依据高速铁路指南及验标标准,结合工程特点,制订工程质量计划,做好机构设置、专业人员配备、

28、施工材料调查和检验、施工设备选型、场地布置、技术交底、图纸审核、规范标准和图表选定等工作。 施工中的质量控制a 组织强有力的测量人员进行测量控制。严格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工“一条龙”质量控制程序,严格执行复核制度、交底签认制度、向监理工程师报批制度,以“放准,勤复测,点、线、面通盘控制”的方法,确保测量工作的准确无误。b 按照“设计、施工互动”的原则。施工图设计中编制关键工序的施工工艺设计,指导施工。施工和检测数据,及时反馈给设计,不断修改完善设计,通过互动不断循环上升,达到提高工程质量的目的。c 严格按照施工组织设计和操作规程,高起点、高质量地做好每一道工序

29、的“第一个”,将每个“第一”的检验数据结果定在全优起点上,并以此做样板,通过高标定位的全方位控制手段,确保每道工序、每部位、整项工程最终达到优良标准。d 通过严把过程检验和试验关,保证工程施工的每一段、每个部位的质量在施工的过程中受到控制。严格按照“过程检验和试验控制程序”的内容和要求保证三级验证制度的效能;及时组织质检员、施工员和有关技术人员对各工序进行自检,按有关规程规范进行检验、试验、标识和记录;对出现的问题,及时组织有关人员进行研究分析,订出纠正和预防措施,以确保达到其实施效果;并及时通知甲方和监理单位,经现场认可后,才能进行下一工序的施工。 e 积极开展全面质量管理活动,把工程的质量

30、重点、难点和特殊点列为技术攻关项目,发动群众集思广益,把好各道工序的质量关,达到设计图纸、技术文件和验收规范规定的技术要求和质量标准。 施工后的质量控制每项工序质量控制结束后,要及时对控制结果进行评价和对质量偏差进行纠正。为了消除不合格的原因,防止不合格的再发生,应按照纠正措施控制程序对不合格进行评审,分析原因,制订纠正措施,跟踪和记录纠正措施的结果,并对其有效性做出评价。“三检”、“三不交接”和“五不施工”自检制度本工程建立项目经理部、施工队、作业班组三级自检机构,加强工序质量内部检查。严格执行“自检、互检、交接检”的“三检制”,发现问题及时处理纠正,并由队质检员记入施工日志。“三检”,即施

31、工中自检、互检、交接检。工序交接检,即每道工序完成后,必须进行合格检验,并经质检工程师或监理工程师签证,做到上道工序不合格,不准进入下道工序,确保各道工序的工程质量。“三不交接”,即无自检记录不交接,未经专业技术人员验收不交接,施工记录不全不交接。工序质量控制流程见图6-4。“五不施工”,即未进行技术交底不施工,图纸及技术要求不清楚不施工,测量资料未经复核不施工,材料无合格证或试验不合格者不施工,上道工序不经检查签证不施工。(3)、工序质量保证措施a本工程具体施工时严格按照施工图纸准确放线,并要认真进行技术复核,放样和图纸尺寸不符时,须报告进行调整,经有关部门办理签证手续。b土方开挖,严格控制

32、基坑底及路基的标高,防止超挖欠挖。c土方开挖施工配备专职人员进行质量控制,要及时复核校对撒灰线,将开口线、填筑边线等测放到位,准确控制标高。d土方开挖后,场地内要修筑排水沟及集水井,防止基坑泥泞,在四周设置截水沟及修设排水系统,防止地表水流入基坑内。e机械挖土要在基底标高以上保留30cm厚的土用人工挖平清底。f对工程的定位桩、水准点等要注意保护好,挖运土时不能碰撞,并要定期复测,检查其可靠性。g严格控制填方分层厚度和压实度要求.h路基每三层恢复一次中线,严格控制路基宽度,防止路面宽度不够;i挖方路堑在开挖时预留30cm进行人工刷坡,石方路堑应严格控制光面爆破,保证路基边坡顺直。十一、雨季施工注

33、意事项4.2.7其它注意事项1、因边坡变形及滑坡病害受地下水影响较大,故原则上要求在雨季之前施工完毕,以确保边坡稳定和结构安全。2、对于实施锚固工程的路堑边坡防护,原则要求边坡开挖一级防护加固一级,按照自上而下的顺序逐级开挖与防护加固施工。3、重点复杂路堑边坡防护加固工程,由于其地质条件复杂,结合现场实际开挖揭示地层信息及坡体结构条件进行必要的调整与完善,即进行动态设计和信息化施工,从而达到经济合理和安全可靠的目的。填筑时要随挖、随运、随填、随压实,每层表面作成24的排水横坡,未压实前不能中断施工。雨季施工时,不能在中雨或连绵雨天填筑非渗水土各部分填层。作好气象资料的收集与整理。作好雨季来临前

34、的材料储备,并采取相应的排水措施。做到工地排水畅通,指定专人负责挖沟、疏导排水等工作。填方边坡及时夯拍密实,防止坍方和冲刷农田,避免造成水土流失和环境污染。雨后继续施工时,填土表面必须翻松、晾晒,使其含水量满足正常要求。协调安排施工计划,合理调整雨天施工任务量。十二、文明施工保证措施现场布局合理,整洁清爽,物流有序,标识醒目;在场地及营区周围悬挂标语,插设彩旗。施工现场悬挂“四牌三标”,即工程概况牌、责任划分牌、质量告未牌、安全告示牌,确保工期标语、确保安全质量标语、保护环境等宣传鼓动标语。按照规定的样式、颜色及内容等标准格式统一制作,给人以整齐、美观、醒目的视觉效果。工作人员应统一着装,佩戴

35、胸卡,岗位施工作业人员佩戴安全帽。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我

36、走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢

37、词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的

38、感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。下

39、面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚

40、为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的

41、学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说

42、“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。苗木供应合同书甲方:乙方:周至县哑柏镇

43、绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:苗木数量: 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。苗木价格:每株计人民币该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )付款方式:任务完成后,10日内一次付清。有关事项:土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月共20页 第- 20 -页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
