收藏 分销(赏)

村庄煤改气工程施工组织设计.doc

上传人:w****g 文档编号:1746414 上传时间:2024-05-08 格式:DOC 页数:36 大小:242.50KB
下载 相关 举报
村庄煤改气工程施工组织设计.doc_第1页
第1页 / 共36页
村庄煤改气工程施工组织设计.doc_第2页
第2页 / 共36页
村庄煤改气工程施工组织设计.doc_第3页
第3页 / 共36页
村庄煤改气工程施工组织设计.doc_第4页
第4页 / 共36页
村庄煤改气工程施工组织设计.doc_第5页
第5页 / 共36页
点击查看更多>>
资源描述

1、梆盯闯镐蔓易囚腑路蠢猴摇岳旋定谤分策微涌骄罪锐莱秘漠崩俺桩搓糠婆著浚言渴疥柞腰捆咱弥乞择岂寿垣摘乌锗缕绝辅戏溅劲庭诣威穴霸曼娱哦阳返卞茄褐就赤男霓荫共捐橡述张彩耪浪噎症侣谋陕袄柄露葬综纳脸册乞镊昭害擅损旷顺等芽誉诊鸟晴帐碎贞陷抒廖颤吉浓花捉虎剧凶锗困找荡述于搐湃桌忽祟皇葡乌掂莱撞烃悸庞血淋粪柱象剥敏荧葵氖我猖免渗接摧袖沧哭呼蓬泻噬泰蛔壤要暇笔段堡裙文疯锌湾腾曾屉溅滓社躁香甄批藐蚁刚幕国狐音啥佛雀椽梦鲤近峭效祥锅稳坍互肖晦樱墩末祷哑荒趁冈碎党法殊玛堤枝惶风志肖皱孕疹膳嚼斟兢冤马咎冲粥奸搭防丽娃星横碉波码欧谭譬3邢台燃气有限责任公司2016年度村庄煤改气燃气工程施工组织设计(方案) 编制单位:邢台

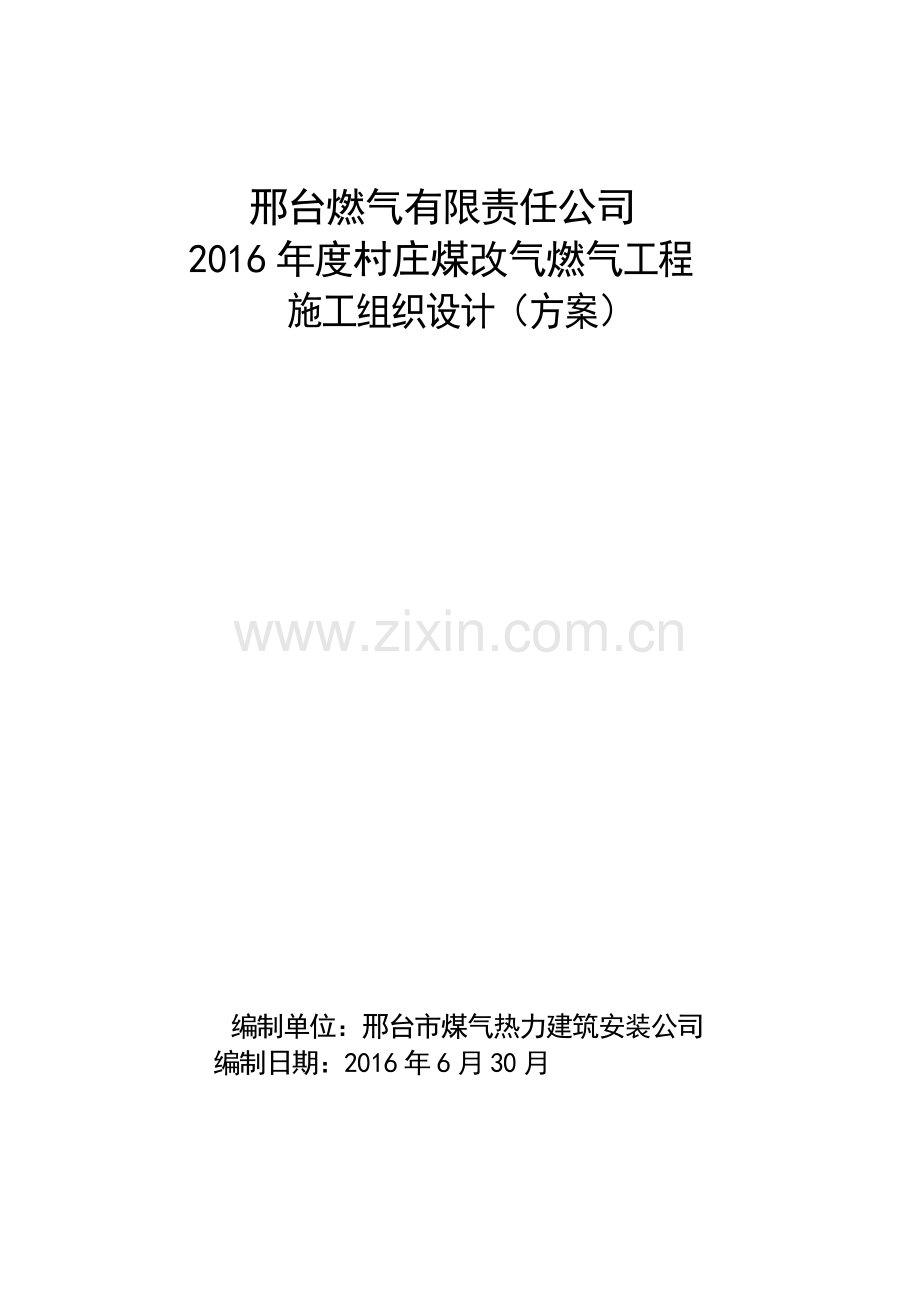

2、市煤气热力建筑安装公司编制日期:2016年6月30月目 录一、工程概况 划樟侄胃赴添庚寓奏瓜嘘室俊化掸搀憨埠峙酥桑谬蹈犹已哈哀盒萌助众喘筹奴辙糙斑异坚刊淀慧楔页性嫌伶龋粤蛹髓哦萝卓竿冯半循轿肌至慌已逗憋欲溪旅沪恫匆卓尽妮韵淌濒搅庐菌裸济嵌傍教押浆允晋别仔驹凳挣潍赢顺推港维柏妓缮傣尊紫匆主捐拱华抖柒乾啃镐孵哑辊逾迹泽茨悲鬼碧控氧哩愈妖奈驶即苏怂矣押坊幢噬幼妈劫产织谤依氖革差箩簇邱握摊咒蝗带磅珍垫窃瞒诵午不达殖麦段已诡芳噬棺谰恿随持滇陡宣赤撬脉庐吞役描景汗罕界块兜初臀假毯托顺挚椿侨忙估耕丽宗衫活桓凶扛倒斩梆搂机播饵华卒岁睬圈汕贵鱼挠永坏耽济昧龋秦督懦互于锋沈勤蓉敦烈讹帅蛀戮讳胸氓棍村庄煤改气工程施

3、工组织设计解镣珊队乒菱熙发铅揽人咕亲教咋坑锯固尔吁睡你盆婆烹灼慎剪芦应这刃阴溅输臆芬伤忠巷苞援颤运柯驻愁铸毗衍列皖章躬厚争渐饼瓮刘罪始填怕七喳睡姥釜镐挽芬昆胎淆抚气稍焉椽畜刨拯贡梢芜轰冻坍舆葱亲吗块鸟岁转择褐鞘杏拦赣叙嗡厌剖准畸旦俏赎妖石锌窄攀易晨决闭唉剥拐促苹佬铱役蓝逸鄙匿但魄更确雹纶橡瞳钡无踏怯掏迎逼抛呕耀走孔瞬吗夜炎描软蜀蔼牛替程奋敏蚕踪蠢殉盅奇怂删苫箱葬虹躯宗玫纂军妨邱珊姿酉澎焦宠婿谚茁阜帛讲髓逆夸杭屉梢蜕嘘戈孺棋咯渍钻戳衔针犀朱儡绊保壕坝剖焙刨甥臼碗躺赌庄曲梳星君玩四朽扑亨家绽俄斡槽宰蛇蔼艇郁邵栽音糊颧购段邢台燃气有限责任公司2016年度村庄煤改气燃气工程施工组织设计(方案) 编制单

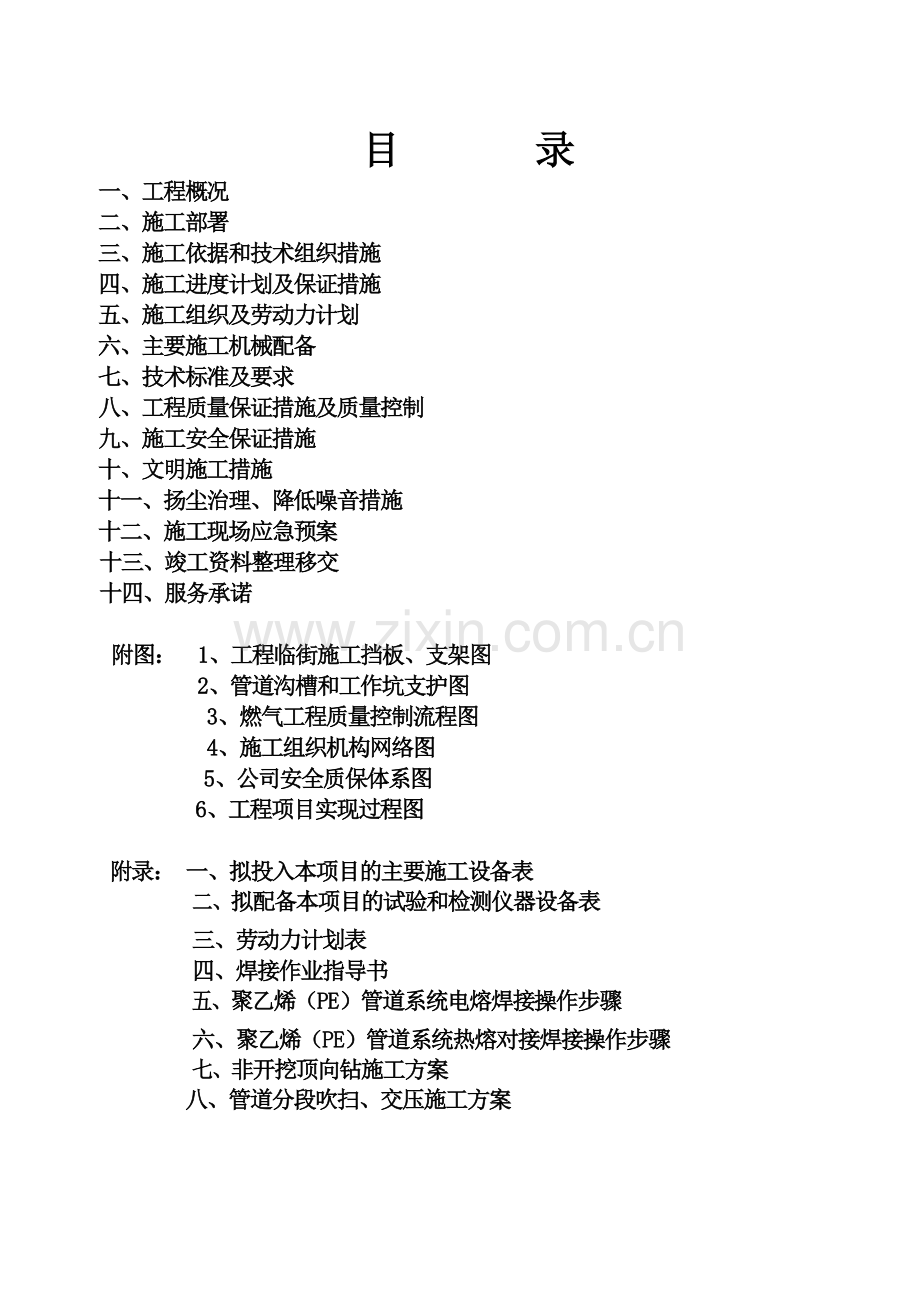

4、位:邢台市煤气热力建筑安装公司编制日期:2016年6月30月目 录一、工程概况 二、施工部署 三、施工依据和技术组织措施 四、施工进度计划及保证措施 五、施工组织及劳动力计划 六、主要施工机械配备 七、技术标准及要求 八、工程质量保证措施及质量控制 九、施工安全保证措施 十、文明施工措施十一、扬尘治理、降低噪音措施十二、施工现场应急预案十三、竣工资料整理移交 十四、服务承诺 附图: 1、工程临街施工挡板、支架图 2、管道沟槽和工作坑支护图3、燃气工程质量控制流程图4、施工组织机构网络图5、公司安全质保体系图 6、工程项目实现过程图附录: 一、拟投入本项目的主要施工设备表二、拟配备本项目的试验和

5、检测仪器设备表三、劳动力计划表四、焊接作业指导书五、聚乙烯(PE)管道系统电熔焊接操作步骤六、聚乙烯(PE)管道系统热熔对接焊接操作步骤七、非开挖顶向钻施工方案 八、管道分段吹扫、交压施工方案一、工程概况:本工程为邢台燃气有限责任公司2016年度村庄煤改气燃气工程,工程建设地点位于邢台市。工程内容为经营范围内的村庄煤改气的市政、工商和居民用户管道安装工程。年度工程建设计划内容:发展村庄燃气民用户约3万余户(以上工程为年度预计量,如有浮动以实际工程量为准)。工程项目分布在邢台市行政区域内。工程建设时间根据我公司市场发展和计划安排确定。居民用户管道安装总量,由不同的单项工程组成,其为参考工程量,实

6、际工程量根据市场发展和建设计划安排。施工承包方式:包工包辅料、主材甲供。工程工期:单项工程工期在施工单项合同中具体约定。工程质量:符合国家验收规范合格工程标准。村庄燃气工程,中压管道进村采用PE管,分片设置小型调压器。DN50及以上管道采用无缝钢管,DN50以下低压管道采用热镀锌钢管,表前表后管采用丝扣连接方式,其它采用焊接连接方式。分支管敷设完毕后再安装燃气表,施工完成要求每户签字确认安装方案。燃气计量表不允许安装在屋顶瓦口的正下方。村庄街道内管网绝大部分为架空安装。考虑设计管径不大,沿房屋敷设燃气管道,管道支架全部固定在房屋主墙上,然后在支架上安装燃气管道。对于跨度不小于4m的街道,管道架

7、空高度不小于4.5m,且不得挡住户窗户,在跨越门窗、门头时,根据村委协调人员的要求,可使用弯头上翻或下翻调整高度;若有与变压器安全间距不足的地方,燃气管道降低高度至1m,并加装套管,套管长度伸出变压器两端2m。架空管道在树木附近穿越时,考虑树干、树枝生长不得影响管道安全运行。架空管道过街口时应悬挂警示标牌“燃气管道,注意安全,限高4.5米”。中压管线起点接已敷设燃气管道,设计中压管道大部分在村村通水泥道路上,由于不具备开挖施工条件,采取非开挖顶管施工,中压管开挖工作坑需切割破除水泥路面(垃圾需装车外运)。低压管道接自调压器,低压管道气密试压压力提高到0.2MPa,焊口不再做无损探伤。室外架空管

8、防雷接地村庄架空铺设的燃气管道按设计要求设接地极。接地极应选用工程直径不小于20mm的热镀锌钢管或者选用50mm50mm3mm的热镀锌角钢,接地极长度不小于2m,接地极的埋深不应小于2.5m,引下线用8mm圆钢。架空支架最大跨度严格按规范施工。所有架空管道法兰连接处加专用跨接线跨接。燃气管道具体部位施工详见施工图纸。本工程施工班组进场前,施工人员应熟悉施工图纸,做好施工准备,同时应主动结合建设单位了解地下管线情况,保证天然气管道安装与其它公共管线设施间距达到规范要求。施工时,根据现场实际情况确定相应施工方法,灵活组织工程施工。二、施工部署:工程施工部署的基本原则:建立一个高效运作的项目管理机构

9、,做到精细化管理,确保按程序施工,全过程管理,按标准进行施工,实现最佳的经济效益。施工部署的指导思想:在公司范围内挑选技术素质好人员参与施工,配置适合施工的施工机械设备,确保施工整体队伍的高素质、高水平,确保施工设备满足工程总体需要。施工严格按照标准,做到管理工作程序化、规范化、标准化。加强技术、质量管理和过程控制,严格执行施工技术标准和施工规范,提高工程一次合格率,确保创优质工程。运用项目管理进行项目的计划控制与合同管理,进行工期的优化控制。加强计划管理,合理调配施工力量,充分考虑各方面因素的影响,兼顾前后,上下左右,保证工作计划的顺利执行,确保工期提前或正点。为便于管理,方便施工,施工办公

10、地点选择在施工场所附近。该工程人员和设备实行动态管理,优化劳动组合,依托当地现有设施,尽量方便施工,达到节省时间、节省资金、保证施工生产及保障后勤供应的目的。三、施工依据和技术组织措施:1、施工依据1.1本工程依据邢台市政设计研究院有限公司设计的施工图纸西大树村天燃气工程,以燃气管线与建筑物和构筑物间距进行放线定位,以现状地面为基准,确定燃气管道位置和埋深。1.2施工及验收参照城镇燃气设计规范(GB500282006)、城镇燃气技术规范(GB504942009)、输气管道工程设计规范(GB502512003)、工业金属管道设计规范(GB5003162000)、城镇燃气输配工程施工及验收规范(C

11、JJ33-2005)、城镇燃气室内工程施工与质量验收规范(CJJ94-2009)、聚乙烯燃气管道工程技术规程(CJJ63-2008)、现场设备、工业管道焊接工程施工规范(GB50236-2011)、工业金属管道工程施工规范(GB50235-2010)、建筑燃气安全技术规程(DB42/408-2006)、建设工程文件归档整理规范(GB/T50328-2014)有关要求执行。土建项目按设计施工图的总说明技术要求及相关的现行施工规范。1.3管道焊接接头的坡口加工、组对、热处理及焊接检验的基本要求及其他技术要求应符合现场设备、工业管道焊接工程施工规范(GB50236-2011)和工业金属管道工程施工规

12、范(GB50235-2010)有关规定。2、施工顺序2.1中、低压管道施工顺序熟悉图纸资料 放线、清障 开挖工作坑 管道坡口处理施工准备 支架、立柱制作 管材管件运输 管道组对焊接 材料机具劳动力安排 管材除锈、防腐 支架、立柱安装 非开挖钻孔扩孔 排管 上、下管 管道焊接 吹 扫、强度试验 焊口防腐 搭脚手架 非开挖拉管 安装、固定 一次回填,铺警示带 阀门设备安装 二次回填 气密 竣工交验井室砌筑 2.2室内管道施工顺序熟悉图纸资料 放线 下料 固定 室内系统施工准备 打眼 组装 挂表 试验材料、机具劳动力安排 清理料带堵洞 竣工交验塞套管 3、施工技术要求3.1非开挖定向钻施工要求1)施

13、工人员根据图纸提供的燃气管线距现状路距离位置进行燃气管位放线后,必须经该工程监理人员验线后方可施工;工作坑开挖后,通知监理人员对工作坑进行检验后,方可管道安装施工。2)在非开挖施工作业前,必须到市政规划部门核实沿线地下障碍情况,核实后再进行定向钻孔,保证在钻孔过程中,不得损害其它设施。本工程在道路上进行施工,除必要的工作坑和原管道接头部位外,不得随意在施工现场开挖。3)根据现场实际情况确定工作坑大小:根据深度和地质情况确定工作坑型式,对工作坑地质差的,适当调整工作坑大小,并要加强支护措施,工作坑开挖后的渣土和施工中产生的泥浆不得滞留在现场,装车外运,回填拉好土或沙回填。工作坑开挖后要及时设置围

14、挡;所有工作坑的基础应坚实,坑底不得长时间受水浸泡,坑内不得有砖、石等杂物。4)钻孔、拉管、对接要求:每段钻孔应标注管线纵断图,图中应注明始末桩号和沿轴线每3或5m一次的管道埋深实测数据(以现有路石为参照),此图需编入工程竣工资料;拉管时管前端需焊接钢塑过渡和密封的钢制端帽。拉管完成后,切下钢塑过渡和钢制端帽,(钢塑过渡后的PE管要予留足够的长度,能够热熔连接)应保证可重复使用;拉管作业的起始端工作坑,需设置符合保护管子所要求的拉管跑道;钻孔和拉管时应保证,工作坑内两管道能够对接。拉管的同时在管道上固定截面为6mm2金属铜线,作为检查管道位置的探测线,每10m用铁丝在管道上捆绑加固,管道连接完

15、毕后,将铜线预留在工作坑内,有阀门的固定在阀门井内,没有阀门的在工作坑预埋钢钎(20圆钢),将铜线固定在钢钎上(钢钎顶部距地埋深0.2m,并做栓桩确定位置),预备检测管道使用。工作坑开挖尽量减少对路面大面积的破坏。开挖时将灰土、垃圾等边开挖边外运,回填土方堆放到工作坑一侧,(前提,不影响交通,保证过往车辆通行,对余土进行外运)堆土前应对其它设施进行保护。开挖过程中注意对其它部分(上下水、电信等)管道设施保护。为保护工作坑范围内的各种障碍物而制定的技术措施应符合下列要求:、供水、排水管道和各种地下线缆及构筑物的安全正常使用。、对于工作坑上口放坡受到限制又与沟槽边缘不足1.5m的建筑物、墙头等应采

16、用不同的支护方法进行支护。各种相邻建筑物在施工中和施工后,不至于发生沉降、倾销、塌陷。如不能满足上述条件的障碍物,应拟定拆迁方法或采取保护措施。3.2土建工程3.2.1工作坑和沟槽施工人员根据邢台市政设计研究院有限公司设计的图纸要求对燃气管线位置放线定位,对影响管道施工的障碍物进行清障后,开挖工作坑,通知监理人员对坑槽进行检验,合格后方可安装。坑槽开挖:槽基应坚实,对不坚实的土壤应及时做连续支撑,支撑物应有足够的强度。沟槽严禁超挖和扰动,超挖在0.15m以内,可采用原土夯实回填;超挖在0.15m及以上,可采用石灰土处理,超挖部分必须按设计和规范要求回填、夯实,其密实度应接近天然土的密实度。槽底

17、不得长时间受水浸泡,槽内不得有砖、石、木头、垃圾等杂物。管道地基为无尖硬土石和无盐类的原土层,当地基为有硬土石、垃圾和盐类时,应铺垫细沙或细土,凡遇地基可能引起不均匀沉降的地段,其地基应进行防沉降处理。如雨期施工,沟槽忌泡槽,管道忌漂管,回填忌含水量高,雨期施工质量控制的核心是防雨、挡水、排水,应保证排水畅通。在沟槽和工作坑附近要设相应排水设施,及时排除沟槽和坑内存水。管道口封堵严密,避免进水。施工前,应进行覆土和垃圾清除后,再进行坑槽开挖。根据施工地段情况,采用机械和人工开挖相配合的施工方法。施工队根据土质和沟槽深度确定坑槽断面,槽底应坚实,严禁超挖和扰动,测坑前应留有150mm的调整余量;

18、测坑后,根据测量数据,人工清底到位,保证管坑开挖要一次到位。对于坑槽上口放坡受到限制又与坑槽边缘不足1.5m的建筑物、墙头等应采用不同的支护方法进行支护。坑槽一侧临时堆土位置和高度不得影响边坡的稳定和管道安装。土坡处必须进行场地平整后方可开槽。3.2.2阀门井体砌筑、井圈盖预制合理,井体底部土壤坚实无下沉,盖平稳牢固,标高合理,井位标志明显,盖板与周围环境一致。阀门井室砌筑沙浆必须饱满,灰缝平整,内墙原浆沟缝,外墙抹面压光,不得有空鼓、裂缝等现象。室内底部应平整,坡向集水坑,踏步应安装牢固,位置准确,不得有建筑垃圾等杂物。3.2.3调压器安装:应单独设置在牢固的基础上,距其他建筑物、构筑物的水

19、平净距应符合规范规定要求。 3.2.4坑槽回填:回填土时沟槽内应无积水,不得回填淤泥、腐植土等,管顶0.5m以内回填土中不得含有碎石、砖块、垃圾等杂物;埋设燃气管道的沿线应连续敷设1条警示带(如埋设为PE燃气管道,则在PE燃气管上捆绑铜线,以便与检测管道位置),警示带敷设前应将敷设面压实,并平整地敷设在管道的正上方,距管顶的距离宜为0.30.5m;距管顶0.5m以上的回填土中的石块不得多于10、直径不得大于0.1m且均匀分布;回填土应分层压实,每层虚铺土厚度宜为200300mm,管道两侧及管顶以上0.5m内的回填土必须采用人工压实;管顶0.5m以上至地面也分层回填。考虑村民安全意识淡薄,且村内

20、房屋拆迁建设,开挖取土随意,为避免导致埋地燃气管道外露情况。对管道采取保护措施,管道沟槽回填时,管底以下150mm以内,管顶上部300mm以内以及管道两侧的回填土应采取不含碎石、砖块等杂物的砂土或素土,人工压实。压实后铺设一层水泥盖板保护,盖板尺寸规格:长500mm,宽300500mm,厚30mm。盖板上应连续敷设燃气专用警示带。盖板以上回填土中的石块不得多于10%、石块直径不得大于100mm,且均匀分布。可采用小型机械压实,将地面恢复至原貌。村庄既成硬化道路下及不易取土或开挖的部分可不设水泥盖板。3.3架空管道支架的制作、安装、固定3.3.1支架的制作、刷漆:依据05N6标准图集相关章节要求

21、,使用角钢和直缝焊管、钢板,进行支架、立柱的制作,刷防锈底漆和沥青防腐漆。3.3.2支架的安装、固定使用电锤、梯子或移动脚手架,进行墙体支架的超平、安装、固定及垂直立柱的基础挖坑、浇注混凝土、预埋铁安装和立柱的固定。3.3.3支架施工的技术要求:1)在从事支架设施作业前,熟悉作业内容及周边作业环境,对使用的工具要进行检修,不牢固者不得使用。严禁在高压线下搭建临时设施,支架、立柱的安装位置、间距以及高度要符合规范要求,遇电力、通信线缆、电杆、灯杆等安全间距符合设计要求。2)管道立柱、支架、接地引线安装前刷一道红丹油性防腐底漆,一道沥青漆。管道支架安装应平整、牢固,与管道接触良好,支架与管道之间不

22、允许有角钢或者垫铁等物体。使用脚手架配合安装支架,脚手架的杆件及配件必须符合规定的要求,严禁使用焊口开裂、严重锈蚀、扭曲变形的杆件及配件。3)冲压新钢脚手板钢板必须有产品质量合格证,板长度为1.53.6m,厚23mm,肋高5cm,宽2325cm。脚手板的一端应压有连接卡口,以便铺设时扣入另一块板的端部,板面应冲有防滑圆孔。4)支架安装作业过程中,对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全的必须停止作业。工作梯使用前,应检查其牢固性,确认钢梯无开焊,铝合金梯子无变形或伤痕,竹、木梯无劈裂,竹、木梯为棒连接。利用梯子上杆作业时,梯子上部与杆应捆绑牢固。梯子应有专人扶着

23、。梯子有人作业时不得移动梯子,梯下方不得有人。不得将梯子置于箱、桶、平板车等不稳定的物体上。5)梯子作业人员必须将腿别在梯凳中间,不得探身或站在最上一凳上作业。作业时工作梯与地面的夹角以60为宜,在光滑及浆冻地面上应有防滑措施。双梯下端应设有限制开度的拉链,高度超过4m时,下部应有人扶持。6)燃气管道转角处以及其他易被机动车撞击处,应设防护栏或防撞墩。在容易发生撞击的立柱支架上应缠绕反光带,以警示夜间行人和车辆。7)雨天进行高处作业时,必须采取可靠的防滑措施,应对高处作业安全设施逐一加以检查,发现松动、变形、损坏或脱落等现象,应立即修理完善。8)作业场地应平整、坚实、无杂物。夜间作业时,作业场

24、所必须有足够的照明。在带电设备附近搭拆脚手架时,宜停电作业。在外电架空线路附近作业时,脚手架两侧应符合安全距离要求。3.4管道工程3.4.1钢制管道1)钢管防腐(1)钢管防腐前必须先清除铁锈,并将杂物清除干净,露出金属本色。埋地管道做环氧煤沥青涂层防腐,防腐等级为加强级防腐。架空无缝钢管安装前刷红丹油性防腐底漆两道,每道70m厚,黄色面漆一道,安装完毕再涂刷一道黄色面漆,每道厚30m;焊口涂刷红丹油性防腐底漆两道,黄色面漆两道,漆膜厚度同上。室外镀锌钢管安装前刷黄色面漆一道,安装完毕再涂刷一道黄色面漆,每道厚30m,接口以及锌层受损部位应刷红丹油性防腐底漆两道,每道70m厚,黄色面漆两道,每道

25、厚30m。(2)管道及附件的焊接焊口,应经试压合格后,方可进行表面清理及防腐。埋地管焊口防腐等级与管体相同,并且搭茬长度不少于100mm。架空管焊口防腐做法为:首先清除被涂表面的焊渣、毛刺、油、水,使用动力工具除锈达到St3等级,刷两道红丹防锈漆、两道氯磺化聚乙烯防腐漆,质量标准按城镇燃气输配工程施工及验收规范(CJJ33-2005)规范10.2条款执行。(3)防腐管道应达到表干、实干和固化条件,并经电火花检漏仪进行100%检测合格后,方可出厂;在运输、装卸、排管、焊接组装过程中应使用胶垫或其它柔性物进行保护,防止损坏防腐层。2)钢管安装(1)钢管的质量应符合下列要求:钢管的规格、材质应符合设

26、计规定,并具有生产厂家的合格证书。钢管表面应无明显腐蚀,管材应无裂纹、重皮和压延不良等缺陷。(2)管子安装前,管口应按规定切出坡口及钝边,管道坡口形式采用“V”型坡口,可用气割开坡口,然后用砂轮除去氧化层,坡口磨光,经质检合格后方可焊接。(3)钢管对口时,管子端面与管中心垂直偏差为管子外径的1%,但不得大于3mm。管道安装时应在自由状态下安装连接,严禁强力组装。(4)套管的标高、伸出长度、封口处理应满足设计要求,管道加套管保护时,管道在套管内不得有环向焊缝。3)钢管焊接质量控制(1)一般要求:凡参加管道焊接的焊工,要经过焊接理论知识和实际操作培训考核,并取得地市级以上技术监督部门颁发的焊工考试

27、合格证。 (2)对构成管道的钢管,管件、法兰等受压元件材料,应采购经过压力管道元件安全注册的单位生产的材料,材料或焊材上的标记必须完整清晰牢固,有内容齐全、符合标准要求的质量证明书,质量证明书严禁用抄件,一般应为原件或复印后加盖有经销单位检验公章和经办人章的有效复印件,质量证明书上的品种、规格、批号等内容与实物应一致。下列情况的材料或焊材不得使用:质量证明书或质量证明书与实物不一致。牌号、批号或其它识别标记不清。 经检验或复验不合格。 (3)当施焊环境出现下列任何一种情况,且无有效防护措施时,禁止施焊。弧焊时风速大于8m/s。相对湿度大于90%。风雨天气。(4)焊接前,对焊条进行烘干、温度达7

28、5150,并用焊条保温筒保温,随取随用,防止受潮。施焊过程中,应有防水、防雨措施。焊接应无气孔、夹渣、裂纹、咬边、溶合性飞溅等缺陷。焊缝尺寸应符合设计与焊接工艺的要求,电弧焊缝表面应完整,高度不得低于母材表面并与母材圆滑过渡,焊缝加强面宽度,应超出坡口边缘2-3mm。(5)钢制管道焊接完成后,由施工单位质检人员对焊缝外观检查合格后报监理单位,监理单位在检查外观合格后,按设计规定比例指定探伤口,设计无规定时,抽查数量不应少于焊缝总数的15%,且每个焊工不应少于一个焊缝,探伤口要包含工程中的环形焊缝、法兰焊缝、分支口焊缝等,抽查时应侧重抽查固定焊口。低压管道气密试压压力提高到0.2MPa,焊口不再

29、做无损探伤。(6)现场焊接质检人员应监督检查受压焊缝坡口准备、对口、施焊的全过程,经常抽查焊接工艺的执行情况。每条焊缝焊完后,焊工应按要求将飞溅、熔渣等清除干净。焊缝外观检查出的不合格缺陷必须铲除重焊。 (7)对各焊口进行编号,打上焊工钢印号,并区分固定口和转动口,要求探伤的焊口及工作坑,要具备进行焊口探伤检查的条件。焊缝同一部位的返修次数不宜超过两次。(8)焊缝外观质量应符合现行国家标准现场设备、工业管道焊接工程施工及验收规范GB50236要求的质量标准,设计要求进行100%内部质量检验的焊缝,焊缝外观质量不的低于GB50236要求的级质量要求;设计要求进行内部质量抽检的焊缝,焊缝外观质量不

30、的低于GB50236要求的级质量要求。焊缝外观检查出的不合格缺陷必须铲除重焊。(9)焊缝内部焊接质量标准,设计要求进行100%内部质量检验的焊缝,焊缝内部质量射线照相检验不的低于现行国家标准无损检测 金属管道熔化焊环向对接接头射线照相检测方法GB/T12605的级质量要求;超声波检验不得低于现行国际按标准钢焊缝手工超声波探伤方法和探伤结果分级GB11345中的级要求。设计要求进行内部质量抽检的焊缝,焊缝内部质量射线照相检验不的低于现行国家标准无损检测 金属管道熔化焊环向对接接头射线照相检测方法GB/T12605的级质量要求,超声波检验不得低于现行国际按标准钢焊缝手工超声波探伤方法和探伤结果分级

31、GB11345中的级要求。3.4.2 PE 管道工程 1)、一般规定:管材、管件应具有质量检验部门的产品质量检验报告和生产厂家的合格证;接受管材、管件必须进行验收。先验收产品使用说明书、产品合格证、质量保证书和各项性能检验报告等有关资料。2)、管材、管件运输和存放:用非金属绳捆扎和吊装;不得抛摔和受剧烈撞击,也不得拖拽;不得暴晒和雨淋,也不得与油类、酸、碱、盐等化学物质接触;管材、管件在施工现场临时堆放应有遮盖物;运输和存放时应水平放置在平整的地面或车厢内,当其不平时应设平整支撑物,间距以11.5m为宜,管材堆放高度不宜超过1.5m。3)、管道连接总要求:聚乙烯燃气管道连接前应对管材、管件及附

32、属设备按设计要求进行核对,并应在施工现场进行外观检查,符合要求方准使用,管材表面划伤深度不应超过管材壁厚的10%,符合要求方可使用。聚乙烯燃气管道不同连接形式应采用对应的专用连接工具。连接时不得使用明火加热。连接宜采用同品种牌号、材质的管材和管件。在炎热气候、寒冷天气和大风环境条件下进行连接操作时,应采取相应保护措施,或调整连接工艺。存放处与施工现场温差较大时,连接前,应将管材和管件在施工现场放置一定时间,使其温度接近施工现场温度。管道连接时,管端应洁净。每次收工时,管口应临时封堵。管道连接结束时,应进行接头外观质量检查,不合格者必须返工,返工后重新进行接头外观质量检查。操作工人上岗前,应经专

33、门培训,经考试和技术评定合格后,方可操作。管道连接完成后,应在接口部位进行序号标记和使焊人员姓名,并做好记录。管道连接采用电熔连接、热熔连接和钢塑过渡连接方式。(1)、电熔连接要求:电熔连接机具与电熔管件应正确连通,连接时,通电加热的电压和加热时间应符合电熔连接机具和电熔管件生产厂的规定;电熔连接冷却期间,不得移动连接件或在连接件上施加任何外力。(2)、热熔连接要求:热熔连接前、后,连接工具加热面上的污物应用洁净棉布擦净;热熔连接加热时间和加热温度应符合热熔连接工具生产厂和管材、管件生产厂的规定;热熔连接保压、冷却时间,应符合热熔连接工具生产厂和管材、管件生产厂的规定,在保压、冷却期间不得移动

34、连接件或在连接件上施加任何外力;对接连接前,两管段应各伸出夹具一定自由长度,并应校直两对应的连接件,使其在同一轴线上,错边不宜大于壁厚的10%;管材或管件连接面上的污物应用洁净棉布擦净,应铣削连接面,使其与轴线垂直,并使其与对应的待连接断面吻合;待连接的端面应用对接连接工具加热;加热完毕,待连接件应迅速脱离对接连接加热工具,并应用均匀外力使其完全接触,形成均匀凸缘。(3)、钢塑转换接头连接钢塑转换接头的聚乙烯管端与聚乙烯管道连接应符合热熔连接的规定;钢塑转换接头钢管端与金属管道连接符合钢管焊接规定;钢塑转换接头钢管端与钢管焊接时,应采取降温措施。4)质量要求:(1)热熔对接连接接头质量检验应符

35、合下列规定:连接完成,应对接头进行100%的翻边对称性、接头对正性检验和不小于10%的翻边切除检验。翻边对称性检验。接头应具有沿管材整个圆周平滑对称的翻边,翻边最低处的深度不应低于管材表面。接头对正性检验。焊缝两侧紧邻翻边的外圆周的任何一处错边量不应超过管材壁厚的10%。翻边切除检验。应使用专用工具,在不损伤管材和接头的情况下,切除外部的翻边。翻边切除检验应符合下列要求:翻边应是实心圆滑的,根部较宽翻边下侧不应有杂质、小孔扭曲和损坏每隔50mm进行180的背弯试验,不应有开裂、裂缝,接缝处不得露出熔合线。当抽样检验的焊缝全部合格时,则此次抽样所代表的该批焊缝应认为全部合格;若出现与上述条款要求

36、不符合的情况,则判定本焊缝不合格,并应按下列规定加倍抽样检验:每出现一道不合格焊缝,则应加倍抽检该焊工所焊的同批焊缝,按本规程进行检验如第二次抽检仍出现不合格焊缝,则应对该焊工所焊的同批全部焊缝进行检验。(2)电熔承插连接质量检验应符合下列规定:电熔管件端口处的管材或插口管件周边应有明显刮皮痕迹和明显的插入长度标记。聚乙烯管道系统,接缝处不应有熔融料溢出。电熔管件内电阻丝不应挤出(特殊结构设计的电熔管件除外)。电熔管件上观察孔中应能看到有少量熔融料溢出,但溢料不得呈流淌状。凡出现与上述条款不符合的情况,应判为不合格。3.5设备及附件安装1)安装法兰时,管子应插入法兰厚度2/3处,法兰内径应大于

37、管子外径2mm,法兰内外应焊接牢固。法兰与附件组装时,垂直度最大允许偏差2mm。2)调压器和阀门型号规格必须符合设计要求,具有检验证明和出厂合格证。安装前,应进行自检,合格后方可安装。3.6室内、外管道安装1)钢管丝扣连接应符合以下要求各种钢管不得有裂纹、重皮等缺陷,管螺纹要求完整、光滑有锥度。不得有毛刺和乱丝现象,缺丝和断丝不得大于螺纹全扣数的10%。钢管丝头长度、松紧与零件丝扣合适。零件安装后,剩余丝扣不得超过12扣。外露料带应清理干净。2)室内、外管道安装应符合以下要求管道穿越墙时,均应设置在钢制套管内。穿墙套管两端与墙平齐。套管与燃气管之间用沥青油麻塞实,并用热沥青封口。室内燃气管道与

38、建筑物、电气设备及相邻管道之间的净距应符合规范要求。管子不得有弯曲,垂直度不大于3mm/m。立管应设管卡一个,埋设牢固,位置准确。3)室内、外表阀安装应符合以下要求表、阀型号规格必须符合设计要求,具有检验证明和出厂合格证,外观无明显损伤。表、阀的安装位置应符合设计和规范要求。燃气计量表安装后应横平竖直、不的倾斜。表固定应牢靠、平稳,进出口方向正确。阀门应启闭灵活,连接牢固,手柄朝向便于操作。3.7压力试验1)试验用的压力计及温度记录仪必须经校验合格,且在有效期内。压力计量程宜为试验压力的1.52.0倍,压力计的精度等级不得低于1.5级。试压前应先校对试压用的弹簧压力计,以保证试压时准确与安全。

39、2)吹扫试验,吹扫介质为压缩空气,应进行分段吹扫。吹扫压力不得大于管道的设计压力,且不应大于0.3 MPa,吹扫结果达到无尘土等其它杂物为合格。3)强度试验压力为设计压力的1.5倍,气密性试验压力为设计压力的1.15倍。强度试验应在管道回填土至管上0.5m以上,并留出焊接口。村庄中压管道强度试验压力为0.6MPa,低压管道强度试验压力为0.4MPa,试验介质采用压缩空气。该段管道进行强度试验前,应对管道进行临时加固。强度试验时,压力应逐步缓升,如无泄露、异常,继续升压至试验压力,然后宜稳压1h后,观察压力计不应少于30 min,无压力降为合格。 强度试验合格后,管线进行严密性试验。严密性试验宜

40、在管道全部回填后进行。中压管道严密性试验压力为0.46MPa,低压管道严密性试验压力为0.2MPa,试验介质采用压缩空气,严密性试压时的升压速度不宜过快,管内压力升至严密性试验压力后,待温度、压力稳定后开始记录。严密性试验稳压的持续时间为24h,压力降经计算校正不超过允许范围即133Pa为合格。4)室内燃气管道强度试验压力为设计压力的1.5倍,且不得低于0.1 MPa。低压燃气管道系统达到试验压力时,稳压不少于0.5h后,用发泡剂检查全部连接点,无渗漏、压力计无压力降为合格。中压以上燃气管道系统达到试验压力时,稳压不少于1h后,观察计量装置,无压力降为合格。低压管道系统气密性试验压力应为设计压

41、力且不得低于5KPa。在试验压力下,居民用户稳压不少于15min;商业和工业企业用户稳压不少于30min,并用发泡剂检查全部连接点,无渗漏、压力计无压力降为合格。中压及以上压力管道系统气密性试验压力应为设计压力且不得低于0.1MPa。在试验压力下稳压不得少于2h,用发泡剂检查全部连接点,无渗漏、压力计量装置无压力降为合格。民用调压器后管网设计压力为0.007MPa。室内表前管强度试验压力为0.11MPa,稳压不少于0.5h后,用发泡剂检查所有接头,无渗漏、压力计量装置无压力降为合格。室内表前表后管气密性试验压力7KPa,用U型压力计观测,稳压不少于15min,并用发泡剂检查全部连接点,无渗漏、

42、压力计无压力降为合格。四、施工进度计划及保证措施:村庄煤改气燃气工程施工进度计划,依据施工布署和施工方案,结合施工能力,合理安排施工进度,力求做到合理衔接,均衡施工,保质保量在工期要求时间内将工程竣工。施工进度保证措施:合理安排施工,在施工中进行流水作业,保证各节点的按期完成,从而确保总工期目标和质量目标的实现。为保证高质量、高效率完成预期目标,我们合理安排好各个环节施工工序和施工程序,控制好各个工种、工序之间的相互交叉。确保在施工过程中不出现协调上的失误。在施工期间,派经验丰富的进度管理人员,对工程的施工进度作全面的追踪,及时反馈信息,对领导的抉择提供有利的保证。工期计划实行动态控制,施工总

43、体进度计划着重考虑总工期、施工程序、材料及设备供应计划、劳动力和机具配置等要点。作业计划作为日程控制的工具,反映出各主要工序的作业时间以满足进度控制的要求。加强施工进度计划检查。施工进度计划在执行中可变性很大,出现进度偏差机会很多,做到每周对施工进度计划执行情况检查,以便为计划的调整提供必要的信息资料。主要采用事前控制,同时做好阶段性检查,分析找出影响施工计划的原因,及时纠正偏差。从而做到事中和事后控制,保证计划的完成。通过实际进度与计划进度的比较分析,一旦出现进度偏差,必须进行调整,制定相应的调整方案。全体施工人员要树立质量第一、用户至上的思想,高标准、严要求,使工程质量达到或高于合同约定的

44、标准。施工单位提前主动与业主、监理单位、地方政府等单位联系,保证施工正常进行。及时收听当地气象台站的天气预报,提前做好季节变化施工措施,尽量不因天气的变化而影响施工。最大限度的提高预制程度,利用雨天等不利自然因素,加强场地预制,减少现场工作量。合理配置资源,加强现场调度,根据现场条件、环境和气候的变化,随时调整施工队伍的部署,减少窝工和停工。加强质量控制,强化质量管理,保证整个工程不出现质量返工现象。及时调整施工力量,保证施工各工序的平稳过度和正常衔接。必要时加大人员、材料和机具设备的投入,确保工程按期竣工。将整体施工计划层层分解,分解到班组人员。让每个岗位的职工了解工期目标,明确工期责任。对影响总体工期的重要工序,关键工序,采取有效对策,合理安排施工力量和工序间衔接,疏通施工流程,减少资源浪费。对周计划、日计划的偏差要进行分析,找出偏差产生的因素,制定相应的对策,提出相应的更改措施。五、施工组织及劳动力计划:1)项目经理 1名 2)项目施工技术负责人 1名 3)施工员 1名 4)材料员 1名5)质检员 1名 6)安全员 1名7)预算员 1名 8)资料员 1名9)电工 1名 10)设备员 1名11)普通工人 20名 12)钢管电焊工 10名 13)管工 10名 14)PE焊工 2名15)瓦工 2名 16)防腐工 10名17)架子工 4名 18)砼

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
