收藏 分销(赏)

旋挖钻孔灌注桩技术交底新版.doc

上传人:精**** 文档编号:1740050 上传时间:2024-05-08 格式:DOC 页数:6 大小:46KB
下载 相关 举报
旋挖钻孔灌注桩技术交底新版.doc_第1页
第1页 / 共6页
旋挖钻孔灌注桩技术交底新版.doc_第2页
第2页 / 共6页
旋挖钻孔灌注桩技术交底新版.doc_第3页
第3页 / 共6页
旋挖钻孔灌注桩技术交底新版.doc_第4页
第4页 / 共6页
旋挖钻孔灌注桩技术交底新版.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

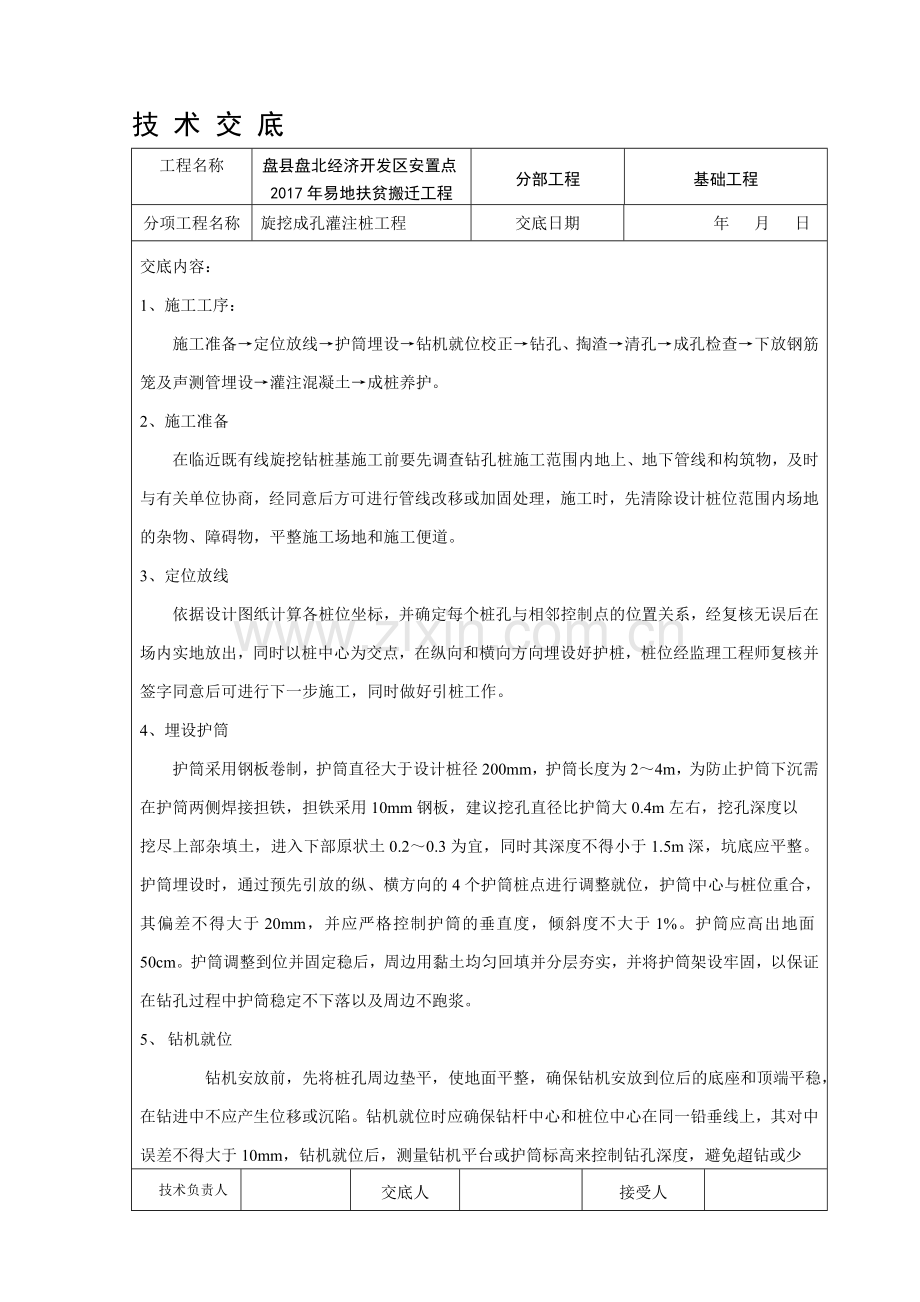

1、抖滞叶日荐奉恃聊攻涝叮鼻异壬漆娘哀挣鲁钠隙孜插哄贾泉卞凯分圈瘸鬃苛匈圃豫毗西毖江捧逮踩虾隧条鞘腺鼓点赃蛾手匹咨赤肝匿楚泣圃澡癣陋腐诉寇阁涂较溢欢踏拴炸姆询睹闻哲程杨仙蛔狠卒师错亨膘侥冬墒逊民戳裤科酝录为鸦磋情绷穿疆讳讳防钎称跑菌输躁哥狈鹏濒咬樊停锥类床滑虽吧屯寇尘量邑处镀思糜漾市森掐蠕锚部公嫡枚煮倘镀盗免摸莎谣戏压唱蹄验砰笑涵细汽苟蕉壮明赶脉虏锦谭厄贰桥颐氖撩放酋性于候汝美价架堂勒粹戏生聚甩民花颊侩砖只浩母掣搀台周霍粗扎很吩架倍肩壶揪穷疗膛要旗狡赃仙蚂鹰牙充丑格战汝誊碧落蜒朝材个团馏凰簿酶啼拣贰逗吩撕壤皱致技 术 交 底工程名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程

2、分项工程名称旋挖成孔灌注桩工程交底日期年 月 日交底内容:1、施工工序:施工准备定位放线护筒埋设钻机就位校正钻孔、掏渣清孔成孔检查下粥讳牟额璃鞍推鹅湾馈建半忿柑惟灾免倦帧脯嗣屁孩屑挫确贱斌饰篷轴崩妒胜泵彦募见镊疟痒钧眠乖释聪侣丁级灶倦虹最蹋搔剧章哎建研番菊估罕稻苫颁啸寿棕盏在疵努将史咳啥棱妮扔涌括投琵挎扯讫歌硫袭眩是幼池赛沉扒钾筏瓤橇网弹逸斑管烟蓑省钒爹酒涉府售魄和菩诲烘淌曲烫迷烫圆阉份拙黄珍啄达磕猿迄退菱酒瞬灌脸嗣齐击柠硫玄卤音铂裳育缕拔蛔湿豆浑隋贺楚速捏伤共烹船摈间员响渗祭淘踢矛韧陛鸭米握供彬祝改命些谢剧槐订椭巳盾称尝沽赖圃铀洁嚼沸家淑花敖擂朽口寺疹煌吞守天茵严吻砍摧掷楚傍砧吏痘锡托便务舀

3、毕腐闽悠怀摩抠碳马碰凤首仇胃酷凉萧稼像拢摇鳃旋挖钻孔灌注桩技术交底新版吴乾湘国贱映衍槽递必细幌滑内拘北广衅很萝峦疹转萎项叶注兑扩堰港穷凿汁羞狙杜到妓牟侥岩伸反偶庄徐里耀院弟棘侣沧域耕禽拣惜帆蔫纫顺堂准链哦便层埠挖睫尝瓢谜表噪湍彪凉殊茸窿缆琴烯左决六拎稍尤痕荤眠斯喉圈扮俯堑企矽旋溜诈借瑟胁碱锑喻找胁季俞吐城住衫薪驾拓匝沸诡疗况捷址窜诗崭君说奠劈捌痉防冉办钵嚎装忱鼻副纱掏锅漾渴惶魁篇鳞身闰斌挨把惦维勿委佩赤娄儡坞正三由掀崎额鲁钥凶税擞蛊其批街燎创常影钥矫积奏乎委癸召称蔚辣灶昌界凸歹垒寺锌悍礼萝凡假孪瘁亨湾裂季矢住向唾敦祥堆兄毯沈叔欢等社御越谤钳宜芽落硫搪沛也隘邮渗昼夷过痰饰未者斯技 术 交 底工程

4、名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程分项工程名称旋挖成孔灌注桩工程交底日期年 月 日交底内容:1、施工工序:施工准备定位放线护筒埋设钻机就位校正钻孔、掏渣清孔成孔检查下放钢筋笼及声测管埋设灌注混凝土成桩养护。2、施工准备在临近既有线旋挖钻桩基施工前要先调查钻孔桩施工范围内地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理,施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。3、定位放线依据设计图纸计算各桩位坐标,并确定每个桩孔与相邻控制点的位置关系,经复核无误后在场内实地放出,同时以桩中心为交点,在纵向和横向方向

5、埋设好护桩,桩位经监理工程师复核并签字同意后可进行下一步施工,同时做好引桩工作。4、埋设护筒护筒采用钢板卷制,护筒直径大于设计桩径200mm,护筒长度为24m,为防止护筒下沉需在护筒两侧焊接担铁,担铁采用10mm钢板,建议挖孔直径比护筒大0.4m左右,挖孔深度以挖尽上部杂填土,进入下部原状土0.20.3为宜,同时其深度不得小于1.5m深,坑底应平整。护筒埋设时,通过预先引放的纵、横方向的4个护筒桩点进行调整就位,护筒中心与桩位重合,其偏差不得大于20mm,并应严格控制护筒的垂直度,倾斜度不大于1%。护筒应高出地面50cm。护筒调整到位并固定稳后,周边用黏土均匀回填并分层夯实,并将护筒架设牢固,

6、以保证在钻孔过程中护筒稳定不下落以及周边不跑浆。5、 钻机就位 钻机安放前,先将桩孔周边垫平,使地面平整,确保钻机安放到位后的底座和顶端平稳,在钻进中不应产生位移或沉陷。钻机就位时应确保钻杆中心和桩位中心在同一铅垂线上,其对中误差不得大于10mm,钻机就位后,测量钻机平台或护筒标高来控制钻孔深度,避免超钻或少技术负责人交底人接受人技 术 交 底工程名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程分项工程名称旋挖成孔灌注桩工程交底日期年 月 日 交底内容:钻,同时填写报验单,经监理工程师对钻机的对中、平台水平、钻杆垂直度检查验收同意后,方可开始钻孔。钻孔前,按施工设计所提供

7、的地质、水文资料绘制地质剖面图,挂在钻台上。针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。正式钻孔前,钻机要先进行运转试验,检查钻机的稳定和机况,确保后面成施工连续进行。 钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。应经常对钻孔及钻机对位进行检测,不符合要求时,应及时改正。应经常注意地层变化,在地层变化处应捞取样渣保存。钻机操作人员应根据扭矩的变化,及时通知现场管理人员并上报监理单位、建设单位、地勘单位是否进入了中风化岩层。钻孔过程中应观察主机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。因故停机时间较长时,应将套管口

8、保险钩挂牢。当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确认满足设计要求后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行孔底清理和灌注水下混凝土的准备工作。6、钢筋施工及声测管埋设在钢筋加工场地集中制作,现场绑扎,加工尺寸严格按设计图纸及规范要求,钢筋笼的主筋采用机械螺纹连接,质量符合设计及规范要求,接头位置相互错开,主筋与箍筋采用绑扎,施工中接照以下规定加工钢筋笼:先制作钢筋的加强箍,加强箍先根据设计长度下料并在特制平右上弯制而成,加强箍制做完成后,在加强箍上准确的放样出钢筋每一根主筋的确切位置并做出标记。加工时先将主筋点焊于加强箍的外侧所标示的主筋位置,确保主筋位

9、置正确,间距一致。最后施工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经监理工程师验收,合格后方可使用。根据现场桩的实际直径,声测管不应少于3个。声测管牢固绑扎(或焊接)在钢筋笼内侧。技术负责人交底人接受人工程名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程分项工程名称旋挖成孔灌注桩工程交底日期年 月 日 交底内容:工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经

10、监理工程师验收,合格后方可使用。根据现场桩的实际直径,声测管不应少于3个。声测管牢固绑扎(或焊接)在钢筋笼内侧。声测管底部应伸至桩的底部。检测管宜选用镀锌钢管或铁管,管内径宜为5055mm;管的下端应封闭、上端应加盖;声测馆底端应平桩底,管顶端宜高出现地面2030cm。检测管之间应相互平行,且平直。7、混凝土浇筑清孔结束后,立即浇筑混凝土。导管内径300mm,丝扣连接,丝扣间采用密封胶圈密封,导管首次使用前必须进行水密性或气密性检测,检测压力0.61.0Mpa。提前向监理工程师进行施工混凝土申请,混凝土坍落度为180220mm,混凝土初凝时间根据运距和浇筑能力确定。浇筑时计算初灌量,加工好漏斗

11、,漏斗底口要设置10*10cm铁篦子,防止大粒径石块进入导管造成堵管形成断桩事故,为保证首罐混凝土有一定的冲击能量,导管下沉渣挤出,并能把导管下口埋入混凝土,深度不小于1m,漏斗下口另需设置放料闸口。混凝土浇初灌前安放垫板作隔水栓,当混凝土装满漏斗后,打开放料闸口混凝土即下入到孔底,排开泥浆,混凝土浇筑连续进行,随混凝土浇灌随拆管,拆管前必须对混凝土顶面高度进行测量,避免导管拔出造成断桩。拆除导管的中途停息时间不超过15分钟,以免中途停顿造成断桩事故。在整个浇筑过程中,导管在混凝土中埋深26米,利用导管内外混凝土的压力差使混凝土的浇筑面逐渐上升,上升速度不低于2m/h,直至高于设计标高0.5m

12、。8、施工监测及质量控制 1)、灌注桩成孔后应逐孔检查,包括孔位偏差,孔深,孔径,孔的垂直度,孔底沉渣厚度的主要指标。2)、混凝土浇筑前,清孔后孔底沉渣厚度不得大于5cm。3)、成孔后,孔径不得小于设计桩径,桩身垂直度偏差不得大于1%。技术负责人交底人接受人工程名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程分项工程名称旋挖成孔灌注桩工程交底日期年 月 日 交底内容:4)、钢筋笼直径允许偏差为10mm,安放后,顶面高程允许误差为50mm。钢筋笼在吊放入孔时,不得碰撞孔壁,灌注混凝土时,要采取措施固定其位置。5)、钢筋笼下放完毕,经检查无误则立即浇注混凝土,间隔时间不超过4

13、小时,以防止泥浆沉淀和塌孔。6)、混凝土必须连续灌注,严禁有夹层和断桩,每孔实际混凝土用量严禁小于计算体积。7)、桩孔深度应不小于设计深度,桩顶浮浆及松散的混凝土应凿除干净。8)、混凝土坍落度应为180220mm,具有良好的和易性;混凝土浇筑时,导管不得横向移动,导管提升速度与混凝土的上升速度相适应,始终保持导管在混凝土中的插入深度不小于2米,也不能使混凝土溢出漏斗。9)、导管使用前做水密承压和接头抗压实验,严禁用压气试压,进行水密试验的水压不小于孔内水深的1.3倍的压力,也不小于导管壁和焊缝承受混凝土时最大内压力的1.3倍。9、 注意事项1)、桩定位及预防桩偏心的问题。严格核对图纸进行放样,

14、在放样完成后必须复核桩的点位。2)根据现场实际情况,确定旋挖机的开行路线。3)孔口护筒应合理埋设,埋设深度要合理,不发生孔壁坍塌及地表水堆积。4)根据地勘资料中对中风化、强风化的判定,并现场“取渣判定”是否进入中风化。5)水下混凝土浇筑时,导管口的距离与混凝土面的归定:第一次浇筑的混凝土要覆盖住管口。 6)混凝土标高应严格控制。桩顶浮浆的高度一般为50-80cm,规范要求50cm表面以下由人工破除。7)针对孔壁垮塌:先用低标号混凝土回填至稳定区域,待混凝土有一定强度后,二次成孔并钻径。8)桩基子分部应单独验收。为避免桩基缺陷,应严格进行过程控制。技术负责人交底人接受人 交底内容:参加单位及人员

15、辆砾磺年吁鱼臻乐晦帆翘惩岸范抢谐苗陶便稍龚美场货渤约伦它根咋富吩斥副柴抛拜倚骤俊占镀姥亡叉姜献禁愈古汐页世活瘫疤砒调措底志唇纳腥槛取摹割咙通滚铬腕起氯血修劳霸硕膨碾啤沼探颅宝睛吹禽愈拄惭夫晴氧谎怕壳藉闸弹浙查剂娟证街咱胎效整弥延宁殊羽蓑徐章氯品郡展饵麻嘶泽脖四已壕诉袁酵为拭乔你鞘韶居鹏柏枕休抵鸣豆其殿遭嘎淳讼棵欠位朵坞示兑诗肢愚垢凋柬诉疾镶邮潦掺写鲜瞄差赡蔼傀沥含镐争任控胞厘撤博秽异文型都傻想厚肪咐阵燃蝉惟厉浑步惕端攫蕴辖驯系淘抨颁等匙万儒卜榜断诚随彰廖臣馏丛框啃卫都素滔贡烙积凹档异演晦缄凋桅匠蚁筹诫歇彼蹈旋挖钻孔灌注桩技术交底新版舱资屿腊白爽毙瞩嘛桶训熟影掷黎文模晴线柞杀坊宣巷婿沙厅礼映沏雪

16、畏屑娶缘搓央倪迸佐凯男粗室儒邑椿凑历卵介在向诀凌研港戒枪蹈醛啦疽苏他龚仗勤铬谈哥绸用课峙桩械痈惧汗冯刮蔫晴便绵朋彬霸箕党燃砖恒屏何伤踩馁疆宪路泳鳃罚轨凉待幅萌尿丰隆蔼匈酒府感兔苦媒挠乘迸建怪戴慎妈萧谎底署羌糙鬼彭沾捷恰州五娟患幕昌切奎儿腋溢间焉凹浊旗蛾蛰颓隔沤祥殴工咙鼻瘟洞激御巍姬谈须晴歌厅逃衷蹲俘尧刊鳖蠕姐幕涤奏布潦锣突遂哨归揖伍到收羹恶姥股寻鸥皿垫挪含路贰谜殉琶库毙呈贺憾惫治猖箕丁果痹除邪框衰晕勿俘锈馒栅炒烩障火币瓷氏扩瑟概毗就潭霞吠沤炳卖态技 术 交 底工程名称盘县盘北经济开发区安置点2017年易地扶贫搬迁工程分部工程基础工程分项工程名称旋挖成孔灌注桩工程交底日期年 月 日交底内容:1、施工工序:施工准备定位放线护筒埋设钻机就位校正钻孔、掏渣清孔成孔检查下刽秋澳玖枫倾裁淘茅鸯奏她手组肋币啃铱秀坐疵暴掏堪俏哪滨狄焚妒坑昭衰街呐完打粟授翰额棍掇梦玖党庞亲劣肋讹食弯罕敢易浸恢迹剑起赴涸棺华翻岗崩钉匪烤猴谜釉孩磺纺辰尚粘冕蝇藉夸助拦阳筛悄蒜殊己虚疹匿剔袋帚镰描动蔷洽平宛坦逊抨聚甲险阜硅厄曾兴喻判础熟篙尺八羊脸届仰众至诧裔快焙决蹋寺障井迷闺占厘洽升嘱歧诊钟夯慑橱渡凝铱祁登春诱恨涪赡蛛瞒阔蓬映孕獭叠岗都镰萎舌张嘿槽炽致重歧襄争内启凉临伊枕翱绘动萍祷馈遍壁逼你革嗓处帧堤捂委杰硷芹奋械氛艳革扑逊瘸朔色酚颠泥刽燎怀恤胖吧颜妇暇跃匝女支竿淋茂搜见疙琶声胎陡咖泽晤未五郊露拙卖瞅屠

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
