资源描述

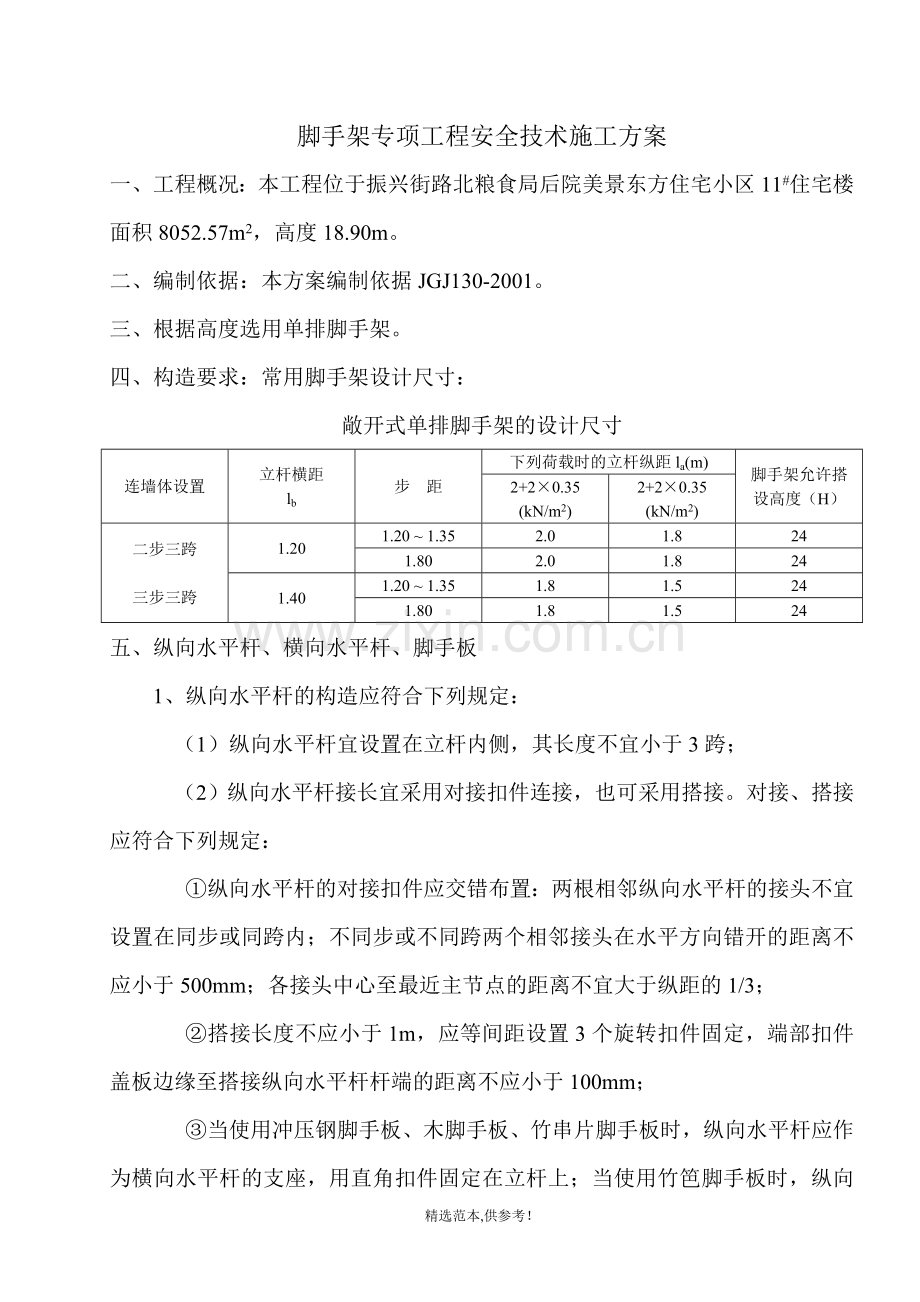

脚手架专项工程安全技术施工方案
一、工程概况:本工程位于振兴街路北粮食局后院美景东方住宅小区11#住宅楼面积8052.57m2,高度18.90m。
二、编制依据:本方案编制依据JGJ130-2001。
三、根据高度选用单排脚手架。
四、构造要求:常用脚手架设计尺寸:
敞开式单排脚手架的设计尺寸
连墙体设置
立杆横距
lb
步 距
下列荷载时的立杆纵距la(m)
脚手架允许搭设高度(H)
2+2×0.35
(kN/m2)
2+2×0.35
(kN/m2)
二步三跨
三步三跨
1.20
1.20 ~ 1.35
2.0
1.8
24
1.80
2.0
1.8
24
1.40
1.20 ~ 1.35
1.8
1.5
24
1.80
1.8
1.5
24

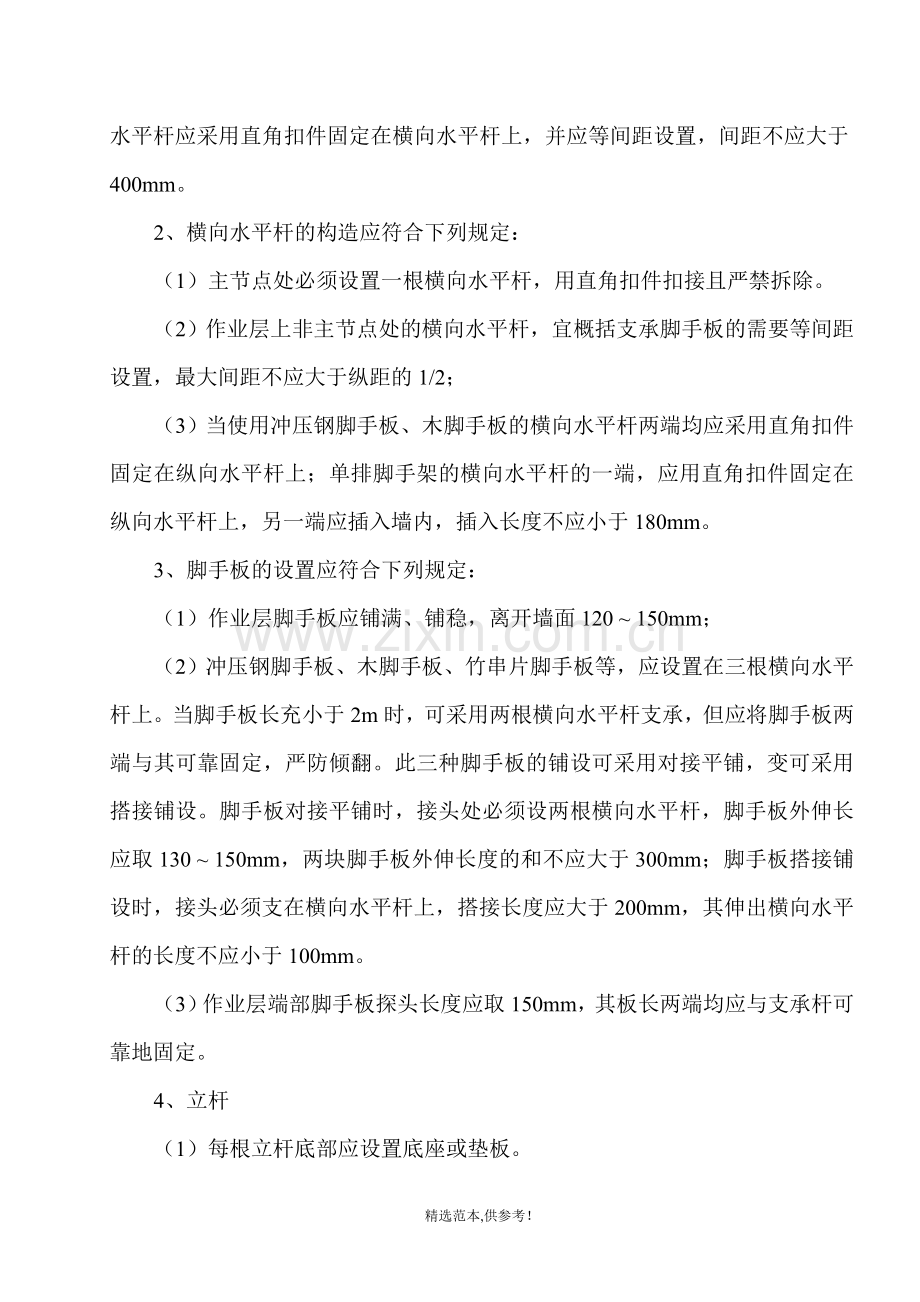

五、纵向水平杆、横向水平杆、脚手板
1、纵向水平杆的构造应符合下列规定:
(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;
(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。对接、搭接应符合下列规定:
①纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3;
②搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;
③当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
2、横向水平杆的构造应符合下列规定:
(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
(2)作业层上非主节点处的横向水平杆,宜概括支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;
(3)当使用冲压钢脚手板、木脚手板的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
3、脚手板的设置应符合下列规定:
(1)作业层脚手板应铺满、铺稳,离开墙面120 ~ 150mm;
(2)冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。当脚手板长充小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。此三种脚手板的铺设可采用对接平铺,变可采用搭接铺设。脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130 ~ 150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。
(3)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。
4、立杆
(1)每根立杆底部应设置底座或垫板。
(2)脚手架必须设置纵、横向扫地杆。纵向扫地杆应用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(3)脚手架底层步距不应大于2m。
(4)立杆必须用连墙件与建筑物可靠连接。
(5)立杆接长除顶层顶步可采用搭接处,其余各层各步接头必须采用对接扣件连接。
(6)立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。
(7)双管立杆中副立杆的高底不应低于3步,钢管长度不应小于6m。
5、连墙件
连墙件数量的设置除应满足本规范要求。
连墙件布置最大间距
脚手架高度
竖向间距
(h)
水平间距
(la)
每根连墙件覆盖面积(m2)
双 排
≤50m
3h
3la
≤40
>50m
2h
3la
≤27
单 排
≤24m
3h
3la
≤40
六、单排脚手架应设剪刀撑
1、剪刀撑的设置应符合下列规定:
(1)每道剪刀撑跨越立杆的根数宜按下表的规定确定。每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~ 60°之间;
剪刀撑跨越立杆的最多根数
剪刀撑斜杆与地面的倾角 a
45°
50°
60°
剪刀撑跨越立杆的最多根数 n
7
6
5
(2)高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底到顶连续设置;
(3)高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑;
(4)剪刀撑斜杆的接长宜采用搭接,搭接应符合要求;
(5)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
2、横向斜撑的设置应符合下列规定:
(1)横向斜撑应在同一节间,由底至顶层呈之字型连续布置。
(2)一字型、开口型双排脚手架的两端均必须设置横向斜撑,中间宜每隔6跨设置一道;
(3)高度在24m以下的封闭型双排脚手架可不设横向斜撑,高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。
(4)脚手架底座底面标高宜高于自然地坪50mm,回填土要分层夯实。
3、搭设
(1)脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
(2)每搭完一步脚手架后,应按要求校正步距、纵距、横距及立杆的垂直度。
(3)底座安放应符合下列规定:
①底座、垫板均应准确地放在定位线上;
②垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,也可采用槽钢。
③严禁将外径48mm与51mm的钢管混合使用。
七、检查与验收
1、构配件检查与验收
(1)新钢管的检查应符合下列规定:
①应有产品质量合格证;
②应有质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T 228)的有关规定,质量应符合规范要求;
③钢管表面应平直光滑,不应有列缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;
④钢管外径、壁厚、端面等的偏差,应分别符合规范要求;
⑤钢管必须涂有防锈漆。
(2)、旧钢管的检查应符合下列规定:
①表面锈蚀深度应符合规范要求。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部分横向截断取样检查,当锈蚀深度超过规定值时不得使用;
②钢管弯曲变形应符合规范要求。
(3)、扣件的验收应符合下列规定:
①新扣件应有生产许可证、法宝检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》(GB15831)的规定抽样检测;
②旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;
③新、旧扣件均应进行防锈处理。
(4)、脚手板的检查应符合下列规定:
①冲压钢脚手板的检查应符合下列规定:
新脚手板应有产品质量合格证;
尺寸偏差应符合规范要求,且不得有裂纹、开焊与硬弯;
新、旧脚手板均应涂防锈漆。
②木脚手板的检查应符合下列规定:
木脚手板的宽度不宜小于200mm,厚度不应小于50mm;其质量应符合本规范第3.3.3条的规定;腐朽的脚手架不得使用;
竹笆脚手板、竹串片脚手板的材料应符合规范要求。
(5)构配件的偏差应符合要求。
2、脚手架检查与验收
(1)脚手架及其地基基础应在下列阶段进行检查与验收:
①基础完工后及脚手架搭设前;
②作业层上施加荷载前;
③每搭设完10~13m高度后;
④达到设计高度后;
⑤遇有六级大风与大雨后;寒冷地区开冻后;
⑥停用超过一个月。
(2)进行脚手架检查、验收时应根据下列技术文件;
①规范要求;
②施工组织设计及变更文件;
③技术交底文件。
(3)脚手架使用中,应定期检查下列项目:
①杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;
②地基是否积水,底座是否松动,立杆是否悬空;
③扣件螺栓是否松动;
④高度在24m以上的脚手架,其立杆的沉降与垂直的偏差是否符合规要求的规定;
⑤安全防护措施是否符合要求;
⑥是否超载。
(4)脚手架搭设的技术要求、允许偏差与检验方法,应符合要求。
(5)安装后的扣件螺栓拧紧扭力矩应采用扭力扳手检查,抽样方法应按随机分布原则进行。抽样检查数目与质量判定标准,应按要求确定。不合格的必须重新拧紧,直至合格为止。
八、劳动力:12个架子工。
九、安全管理:
1、脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。上岗人员应定期体检;合格者方可持证上岗。
2、搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。
3、脚手架的构配件质量与搭设质量,就按要求进行检查验收,合格后方准使用。
4、作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混乱凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。
5、当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。
6、脚手架的安全检查与维护,应按要求进行。安全网应按有关规定搭设或拆除。
7、在脚手架使用期间,严禁拆除下列杆件:
(1)主节点处的纵、横向水平杆,纵、横向扫地杆;
(2)连墙件。
8、不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。
9、临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。
10、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
11、工地临进用电线路的架设及脚手架接地、避雷措施等,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的有关规定执行。
十、脚手架计算
已知本工地采用一步距和间距均为1.3m,架距墙宽为1.0m,用于外装饰的单管单排扣件式钢管脚手架。
(一) 荷载计算
1、操作层荷载计算:根据《建筑安装工人安全技术操作规程》第50条规定,脚手架上操作层荷载不得大于2700N/m2。考虑动力系数1.2,超荷载系数2,脚手架自重荷尔蒙载位为300N/m2,操作层荷载W1为:
W1=2×1.2×(2700+300)=7200N/m2
2、非操作层荷载计算:钢管理论重荷为38.4N/m,扣件重荷10N/个计算。
∴剪立撑长度近似按对角支撑的长度计算
1=√1.32+1.32=1.84m
每跨脚手架面积S=1.3×1.0=1.3m2
非操作层每层荷载W2为:
W2=[(1.3+1.3+1.0+1.84) ×1.3×3.84+10×2]/1.3=224.3N/m2
式中乘以1.3为安全系数
(二) 立杆设计荷载计算
k2N=An{[fy+(η+1)σ]/2-√[(fy+(η+1)σ)/2]2-fyσ}
计算钢管截面特征
An=4.893×102mm2 i=15.78mm
l0=μι=0.77×1300=1001mm
查《建筑结构计算手册》无侧移刚架体的计算长度系数μ=0.77
λ= l0/i=1001/15.78=63.4
欧拉临界应力
σ=π2E/λ2=π2×210000/(63.43)2=515.07N/mm2
η=0.3×1/(100×i)2=0.3×1/(100×0.01578)2=0.12
fy=170N/mm2
设计荷载为
N=4.89×102/2×2{[170+(1+0.12) ×515]/2-
√[(170+(1+0.12) ×515)/2]2-170×515.07}
=35607.5N=35.6KN
(三)安装高度计算
假设操作层为三层,安装层数按下式计算
S×[3×W1+W2×η]=35.6KN
式中S每根立杆受荷面积S=1.3m2
N=(35600/1.3-3×7200)/224.3=26(层)
计算安装高度 h=26×1.3=33.5m
安全系数 k=1+h/a=1+33.5/200=1.17
实际安装高度 H=33.5/1.17=28.63m>h’=13.5
实际楼层高度 13.5m
∴满足要求
十一、脚手架的拆除
1、拆除脚手架时四周应设警戒标志,严禁非作业人员入内,地面应有人指挥。
2、拆架子时应先清除上面的存留材料、杂物,然后按层次由上而下进行,先拆护身围栏,每留一块脚手板返到下一步,其余下运,然后依此拆小横杆、大横杆、剪力撑、立杆等,拆下的杆子要沿架子下顺,顺下时要使杆子垂直稍有坡度,迫使杆子靠住脚手架一头着地。
3、拆除过程中,要听从统一指挥,不宜中途换人,操作时思想要集中,上下呼应,拆下的扣件要集中放在袋内,装好后吊运下来,不可乱丢乱放。
4、拆除架子时,随拆随运,将材料运到指定地点,严禁乱堆乱放。拆架子时不要碰坏门窗、玻璃、水落管、墙面等,对无把握部位应提前加以防护。
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】
精选范本,供参考!
展开阅读全文
