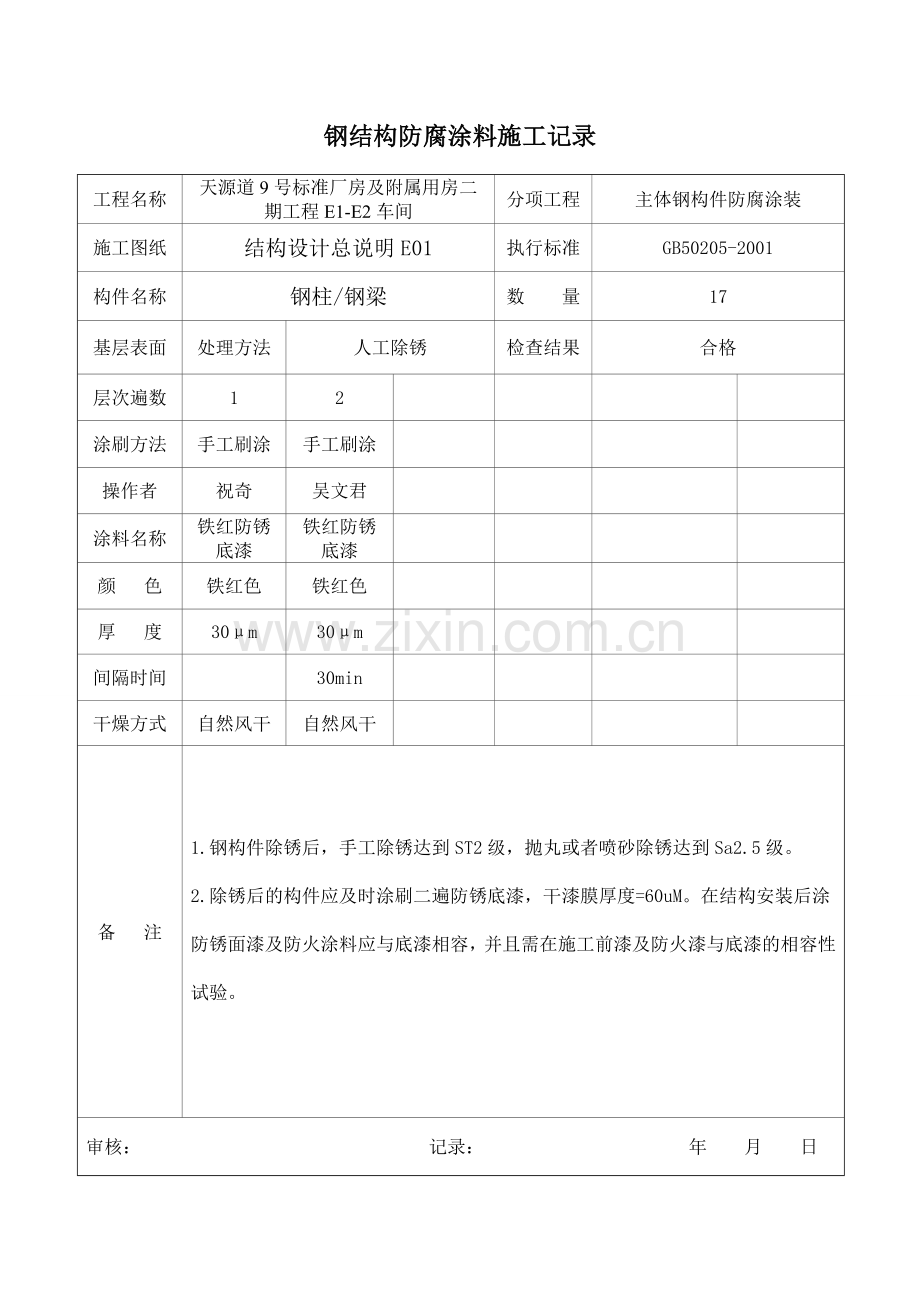

资源描述
工程名称
天源道9号标准厂房及附属用房二期工程E1-E2车间
分项工程
主体钢构件防腐涂装
施工图纸
结构设计总说明E01
执行标准
GB50205-2001
构件名称
钢柱/钢梁
数 量
17
基层表面
处理方法
人工除锈
检查结果
合格
层次遍数
1
2
涂刷方法
手工刷涂
手工刷涂
操作者
祝奇
吴文君
涂料名称
铁红防锈底漆
铁红防锈底漆
颜 色
铁红色
铁红色
厚 度
30μm
30μm
间隔时间
30min
干燥方式
自然风干
自然风干
备 注
1.钢构件除锈后,手工除锈达到ST2级,抛丸或者喷砂除锈达到Sa2.5级。
2.除锈后的构件应及时涂刷二遍防锈底漆,干漆膜厚度=60uM。在结构安装后涂
防锈面漆及防火涂料应与底漆相容,并且需在施工前漆及防火漆与底漆的相容性
试验。
审核: 记录: 年 月 日
钢结构防腐涂料施工记录
工程名称
天源道9号标准厂房及附属用房二期工程E1-E2车间
分项工程
主体钢构件防腐涂装
施工图纸
结构设计总说明E01
执行标准
GB50205-2001
构件名称
钢柱/钢梁
数 量
15
基层表面
处理方法
人工除锈
检查结果
合格
层次遍数
1
2
涂刷方法
手工刷涂
手工刷涂
操作者
吕为贞
王刚
涂料名称
铁红防锈底漆
铁红防锈底漆
颜 色
铁红色
铁红色
厚 度
30μm
30μm
间隔时间
30min
干燥方式
自然风干
自然风干
备 注
1.钢构件除锈后,手工除锈达到ST2级,抛丸或者喷砂除锈达到Sa2.5级。
2.除锈后的构件应及时涂刷二遍防锈底漆,干漆膜厚度=60uM。在结构安装后涂
防锈面漆及防火涂料应与底漆相容,并且需在施工前漆及防火漆与底漆的相容性
试验。
审核: 记录: 年 月 日
钢结构防腐涂料施工记录
工程名称
天源道9号标准厂房及附属用房二期工程E1-E2车间
分项工程
主体钢构件防腐涂装
施工图纸
结构设计总说明E01
执行标准
GB50205-2001
构件名称
钢梁/方管支撑
数 量
11
基层表面
处理方法
人工除锈
检查结果
合格
层次遍数
1
2
涂刷方法
手工刷涂
手工刷涂
操作者
李中心
李中存
涂料名称
铁红防锈底漆
铁红防锈底漆
颜 色
铁红色
铁红色
厚 度
30μm
30μm
间隔时间
30min
干燥方式
自然风干
自然风干
备 注
1.钢构件除锈后,手工除锈达到ST2级,抛丸或者喷砂除锈达到Sa2.5级。
2.除锈后的构件应及时涂刷二遍防锈底漆,干漆膜厚度=60uM。在结构安装后涂
防锈面漆及防火涂料应与底漆相容,并且需在施工前漆及防火漆与底漆的相容性
试验。
审核: 记录: 年 月 日
钢结构防腐涂料施工记录
工程名称
天源道9号标准厂房及附属用房二期工程E1-E2车间
分项工程
主体钢构件防腐涂装
施工图纸
结构设计总说明E01
执行标准
GB50205-2001
构件名称
钢柱/圆管支撑
数 量
10
基层表面
处理方法
人工除锈
检查结果
合格
层次遍数
1
2
涂刷方法
手工刷涂
手工刷涂
操作者
吴文君
孙康
涂料名称
铁红防锈底漆
铁红防锈底漆
颜 色
铁红色
铁红色
厚 度
30μm
30μm
间隔时间
30min
干燥方式
自然风干
自然风干
备 注
1.钢构件除锈后,手工除锈达到ST2级,抛丸或者喷砂除锈达到Sa2.5级。
2.除锈后的构件应及时涂刷二遍防锈底漆,干漆膜厚度=60uM。在结构安装后涂
防锈面漆及防火涂料应与底漆相容,并且需在施工前漆及防火漆与底漆的相容性
试验。
审核: 记录: 年 月 日
钢结构防腐涂料施工记录
工程名称
天源道9号标准厂房及附属用房二期工程E1-E2车间
分项工程
主体钢构件防腐涂装
施工图纸
结构设计总说明E01
执行标准
GB50205-2001
构件名称
方管支撑
数 量
8
基层表面
处理方法
人工除锈
检查结果
合格
层次遍数
1
2
涂刷方法
手工刷涂
手工刷涂
操作者
吕为贞
李连文
涂料名称
铁红防锈底漆
铁红防锈底漆
颜 色
铁红色
铁红色
厚 度
30μm
30μm
间隔时间
30min
干燥方式
自然风干
自然风干
备 注
1.钢构件除锈后,手工除锈达到ST2级,抛丸或者喷砂除锈达到Sa2.5级。
2.除锈后的构件应及时涂刷二遍防锈底漆,干漆膜厚度=60uM。在结构安装后涂
防锈面漆及防火涂料应与底漆相容,并且需在施工前漆及防火漆与底漆的相容性
试验。
审核: 记录: 年 月 日
钢结构防腐涂料施工记录
