收藏 分销(赏)

施工现场质量管理检查记录表1.doc

上传人:快乐****生活 文档编号:1697587 上传时间:2024-05-07 格式:DOC 页数:114 大小:685.04KB
下载 相关 举报
施工现场质量管理检查记录表1.doc_第1页
第1页 / 共114页
施工现场质量管理检查记录表1.doc_第2页
第2页 / 共114页
施工现场质量管理检查记录表1.doc_第3页
第3页 / 共114页
施工现场质量管理检查记录表1.doc_第4页
第4页 / 共114页
施工现场质量管理检查记录表1.doc_第5页
第5页 / 共114页
点击查看更多>>
资源描述

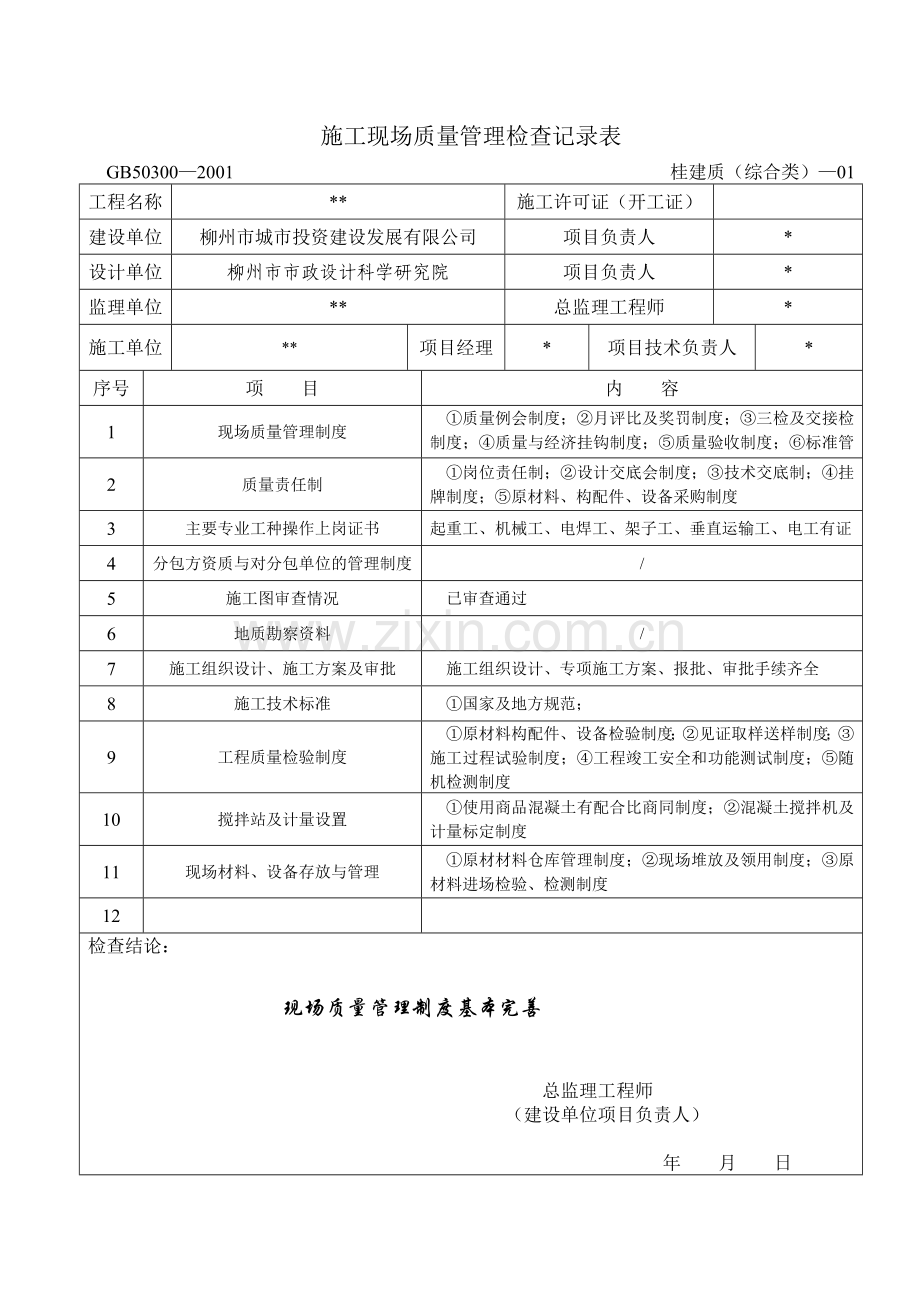

1、施工现场质量管理检查记录表GB503002001 桂建质(综合类)01 工程名称*施工许可证(开工证)建设单位柳州市城市投资建设发展有限公司项目负责人*设计单位柳州市市政设计科学研究院项目负责人*监理单位*总监理工程师*施工单位*项目经理*项目技术负责人*序号项 目内 容1现场质量管理制度质量例会制度;月评比及奖罚制度;三检及交接检制度;质量与经济挂钩制度;质量验收制度;标准管理制度2质量责任制岗位责任制;设计交底会制度;技术交底制;挂牌制度;原材料、构配件、设备采购制度3主要专业工种操作上岗证书起重工、机械工、电焊工、架子工、垂直运输工、电工有证4分包方资质与对分包单位的管理制度/5施工图审

2、查情况已审查通过6地质勘察资料/7施工组织设计、施工方案及审批施工组织设计、专项施工方案、报批、审批手续齐全8施工技术标准国家及地方规范;9工程质量检验制度原材料构配件、设备检验制度;见证取样送样制度;施工过程试验制度;工程竣工安全和功能测试制度;随机检测制度10搅拌站及计量设置使用商品混凝土有配合比商同制度;混凝土搅拌机及计量标定制度11现场材料、设备存放与管理原材材料仓库管理制度;现场堆放及领用制度;原材料进场检验、检测制度12检查结论: 现场质量管理制度基本完善 总监理工程师 (建设单位项目负责人) 年 月 日一、现场质量管理制度 质量例会制度 月评比及奖罚制度 三检及交接检制度 质量与

3、经济挂钩制度 质量验收制度 标准管理制度质量例会制度1. 项目经理部每周召开一次质量例会。2. 质量例会由项目经理主持,参加人员:项目副经理、项目工程师、施工员、技术员、安全员、质量员、资料员。3. 有关人员汇报上一周的施工质量状况。4. 检查上一周完成的检验批、分项工程、分部工程的实物质量状况和质量控制资料状况。5. 对工程的现状进行分析、讲评、提出改进措施。6. 学习新标准、新规范和强制性条文、学习公司的有关质量要求和规定。7. 由项目经理提出本周的质量工作要求。月评比及奖罚制度1. 项目部每旬组织一次对施工班组进行成本、质量、安全检查。2. 项目部成立检查小组,由项目经理任组长。3. 每

4、月由项目经理组织一次评比,将一月内的三次检查情况汇总。4. 每月评比时先评出专项优胜奖(成本、质量、安全),然后评出综合奖。综合评比时评出最佳施工班组和最差施工班组。5. 每月评比结束后,根据公司颁布的质量奖罚制度进行表彰和经济奖罚。三检及交接检制度1. 自检 当每一工程检验批完成后,施工班组首先自行进行全面检查,查出问题及时修补、整改,并填写班组质量自检互检表报交施工技术员。2. 专业检(1)在施工过程中,施工员对施工操作班组跟踪检查、指导,质量员深入施工现场,检查督促施工方案的落实,发现问题及时提出整改意见,做好过程质量控制。(2)施工技术员(专业工种负责人)对完成的工程检验批项目进行详细

5、检查,对存在的质量缺陷及时进行整改,填写工程检验批质量验收记录表的相关内容。(3)项目部专职质量员对工程的质量控制资料进行逐一检查(重点检查涉及结构安全、使用功能和环境质量的资料),与施工员共同对工程检验批项目的质量进行全面检查验收,项目部专业质量做好检查评定,在工程检验批质量验收记录表的相关栏目填写施工单位检查评定结果并签名。(4)施工项目的检验批经检查、评定,达到规范及验收标准要求,技术质量资料齐全后,填工程报验单,报请监理单位检查验收,办量签证后,该检验批的工序才告完成。3. 交接检上道工序完成,必须经下道工序的施工班组检查,质量员验收合格并办理有关交接手续,并经监理工程师检验同意并签字

6、后,才能进入下道工序。质量与经济挂钩制度1. 项目部每月进行一次内部质量检查和质量评比,对在评比中优胜的班组根据项目部“质量奖罚制度”的有关规定给予一定的经济奖励,对在评比中达不到验收规范或返工重做的给予相应的经济处罚。2. 公司质量部门在巡查中发现有违反国家强制性标准的班组和个人,根据不同程度按公司“工程质量违章罚款制度”给予相应的经济处罚。3. 公司每季度进行一次综合大检查,对检查中发现的工程质量问题或缺陷,应按“工程质量违章罚款制度”的规定对项目部给予处理或罚款。对检查中工程质量较好的项目部给予表彰和经济奖励。4. 公司已确定创优目标的工程依据公司“创优工程奖励标准”对项目部的创优结果进

7、行奖励。质量验收制度(一)检验批质量验收按三检及交接检制度严格执行。(二)分项工程质量验收1. 分项工程施工完毕后,施工班组首先对本班组施工的工程按照有关专业工程的企业标准进行检查,并做好记录。2. 项目部专业质量员在班组自检的基础上,进行全面检查。3. 项目部专业质量员在检查实物的基础上,对本分项工程的质量控制资料进行检查,是否完整、有效。4. 实物和质量控制资料检查均符合要求后,由专业质量员填写分项工程质量验收记录,交项目专业技术负责人审查并签字认可。5. 项目专业技术负责人签字认可后,报监理单位专业监理工程师验收。(三)分部(子分部)工程质量验收1. 分部(子分部)工程施工完毕后,由项目

8、经理组织项目部有关技术、质量人员进行验收。2. 分部(子分部)工程质量验收的内容(1)各分项工程的质量是否全部符合要求;(2)质量控制资料是否完整、有效;(3)工程安全和功能的检测报告;(4)观感质量的评价;3. 上述四项检验内容全部符合要求后,由项目工程师填写分部(子分部)工程质量验收记录,由项目经理签字认可。4. 分部(子分部)工程质量验收记录经项目经理签字认可后,报监理单位总监理工程师验收。(四)单位(子单位)工程质量验收1. 单位(子单位)工程,按施工图设计和合同规定的工程量全部完成后,由项目经理组织项目部有关技术、质量人员进行验收,公司技术、质量部门的负责人也应参加验收。2. 单位(

9、子单位)工程质量验收的内容(1)各分部(子分部)工程质量是否全部符合要求;(2)质量控制资料的检查;(3)工程安全和功能检测报告;(4)工程观感质量评价;3. 上述四项检查内容全部符合要求后,由项目工程师草拟单位(子单位)工程施工质量竣工报告,交项目经理审查。4. 竣工报告经项目经理审查认可签字后,报建设单位项目负责人验收。标准管理制度(一)技术管理标准1. 技术标准管理分为企业标准和国家标准。企业标准是施工作业时的控制标准;国家标准是检验批、分项工程、分部(子分部)、单位(子单位)工程质量验收的标准。企业标准不得低于国家标准。2. 公司总工程师应组织有关技术人员逐步编制本企业的企业标准(包括

10、作业指导书、操作工艺、施工操作技术规程等)。3. 项目部应由专人保管企业标准和国家标准,并能随时供施工技术、质量、管理人员查阅。4. 企业标准和国家标准如有遗失,应及时补缺,决不能影响施工技术、质量、管理人员查阅。5. 企业标准和国家标准如有遗失,与遗失有关的人员应受到一定的经济处罚。(二)计量标准管理1. 计量器具、仪器和装置应由专人保管。2. 施工现场的计量器具和测量仪器设备由保管人登记造册,每件计量器具和测量仪器设备应有登记卡。3. 计量器具和测量仪器设备应每年进行一次年检。4. 年检不合格的计量器具和测量仪器不得使用,必须进行修复,重检至合格。5. 经年检不合格,又不能修复的,按程序申

11、办报废手续。二、质量责任制项目经理岗位责任制项目工程师岗位责任制质量员岗位职责施工员岗位职责资料员岗位职责见证送样员岗位职责翻样员质量岗位责任制材料员岗位职责安全员岗位职责班组长质量岗位责任制保管员岗位职责职工质量岗位责任制 施工图设计交底会审制度技术交底制度质量挂牌制度 建筑材料、建筑构配件、设备采购制度项目经理岗位责任制1. 严格执行有关法律、法规、国家强制性标准、企业标准和公司有关规定,受公司法定代表人的委托,全面主持项目部的工作。2. 组织施工组织设计(或施工方案)的编制,提交公司有关部门进行审批。3. 严格按已审批的施工总平面图或相关的单位工程施工平面图划定的位置,布置施工项目的主要

12、机械设备、脚手架、密封式安全网和围栏、模具、施工临时道路、供水、供电管道及线路、施工材料制品堆放及仓库、土方及建筑垃圾、变配电间、消防栓、门卫、现场的办公、生产和生活临时设施等。4. 督促、检查项目部全体管理人员的日常工作。5. 组织项目部每月的评比工作,认真兑现公司质量奖罚制度的规定。6. 组织好分部(子分部)工程,单位(子单位)工程的质量验收工作。7. 对项目部施工的工程质量、安全负全面责任。8. 完成公司布置的其他工作。项目工程师岗位责任制1. 执行国家强制性标准、企业标准和公司有关规定,主持项目的技术管理工作,制定项目技术管理工作计划,严格按图施工,确保项目工程的顺利进行。2. 负责开

13、工前的图纸自审、设计交底等,负责编制项目工程的施工组织设计及安保计划和专项安全施工方案,并做好施工技术交底,编制施工进度计划。3. 组织做好测量其核定,指导质量检验和试验,参加工程验收,处理质量事故。4. 参加安全检查、验收、审批纠正预防措施。督促安全员做好安全管理,杜绝工程项目施工过程中的安全隐患。5. 领导项目工程的QC小组活动,并总结编写QC成果发表上报。6. 督促、检查资料员做好工程技术资料的填报、收集、整理工作,确保资料正确、清楚、齐全、整齐。7. 根据工程施工实际情况,及时办理工程变更手续,调整工程进度计划。 8. 参加项目经理组织的分部(子分部)、单位(子单位)工程质量验收,并草

14、拟单位(子单位)工程竣工验收报告,报项目经理审核。9. 主持技术学习,交流技术经验,组织专家进行技术攻关。10. 完成项目经理布置的其他工作。质量员岗位职责1. 认真执行国家强制性标准、企业标准和公司有关质量规定,搞好项目的质量检验工作,充分发挥质量检验对工程质量的监督、预防作用。2. 严格按现行国家验收标准、企业标准以及相关的法规,组织对工程的检验批、分项工程质量验收工作。3. 参加项目经理组织的对分部(子分部)工程、单位(子单位)工程质量验收工作。4. 坚持在施工现场,随时检查实物质量,掌握工程质量动态,不断进行质量分析,及时向项经理汇报质量状况,对不符合要求的质量缺陷提出整改意见,严格把

15、好质量关。5. 认真学习新知识,不断提高专业技术水平,并运用于提高工程质量,消除质量通病。6. 完成项目经理布置的其他工作。施工员岗位职责1. 在项目经理领导下,全面负责工程施工中的质量,严格执行强制性标准和企业标准,参与施工组织设计方案中质量方面的讨论;对施工的质量、安全负直接责任;不违章指挥,制止违章操作。2. 按施工图纸、强制性标准和企业标准、施工操作规程向施工班组进行技术交底工作,以及在施工中加以控制。3. 指导专业质量员对检验批、分项工程以及隐蔽工程的验收检查工作,进行轴线、标高、技术复核以及混凝土申请复核等。4. 参加项目经理组织的分部(子分部)工程、单位(子单位)工程质量验收工作

16、。5. 对工程质量“通病”疑难点,特殊要求部位应做到有落实有检查,参与基础、中间、竣工验收。6. 参加工程质量创优及QC小组活动,督促各施工班组自检互检工作。7. 完成项目经理布置的其他工作。资料员岗位职责1. 严格执行国家强制性标准、企业标准和公司有关规定、及时收集和整理工程技术资料,确保资料正确、完整和清楚,符合国家标准GB503002001的规定。2. 必须有顺序有系统地记录材料质保单并验收、检查统计、评审、会审检查。3. 做到手勤脚勤,按工程形象进度要求,做好有关资料的收集、整理,确保资料的真实完整,能经得起检查审核。4. 要会同监理、设计、建设单位,并与工地的技术、质安、材料采购等部

17、门正确及时地将一切资料汇编成册,履行签字手续,做到正确无误。5. 统计收集各种材料器具、计量质保证件和大型机械的劳动局、建委测验报告单。6. 工程结束时,将技术资料全面有系统地装订成册,待竣工验收检查后归档。7. 做至少马虎、不遗漏,装订整齐,字迹清楚,目录明确。8. 完成项目经理布置的其他工作。见证送样员岗位职责1. 贯彻执行国家强制性标准和计量法规、法令和有关规定,负责计量器具的管理工作。2. 定期检查和用前检修、检验各种仪器、仪表和计量器具。3. 检查施工生产过程中各环节计量器具的使用和计量数据的应用情况,保证计量数据的准确一致。4. 根据规定对原材料、钢筋、水泥、粗细骨料、砖块、防水材

18、料、试块、试件按施工过程施工制度在见证取样员的监护下正确取样,送有资质的单位进行试验、复验,并领取试验报告。5. 按有关规定管理好标准养护室,并真实做好必要的记录。6. 完成项目经理布置的其他工作。翻样员质量岗位责任制1. 熟悉施工图纸,参加图纸会审与设计交底工作,积极提出合理化建议。2. 按设计图纸和质量验收规范、企业标准、操作规程的要求向施工班组进行交底,对主要部位需有详细的书面交底记录。3. 全面负责工程施工过程中的工序排列,制作以及标高的复核工作。4. 做好工程所需要加工的配件、半成品、成品的数量,施工技术资料形成必要的复核以及质量的验收工作。5. 全数负责用于安装工程上所加工的功能成

19、品。6. 参加工程质量创优活动,督促各施工班组做好自检互检交接检工作。7. 完成项目经理布置的其他工作。材料员岗位职责1. 贯彻执行国家物资供应的政策和有关法规,遵守财经纪律。2. 收集市场信息,为物资采购提供依据。3. 搞好与建设单位、合同供货单位的协作关系,按设计文件和质量验收规范的要求,工程进度计划的要求,及时采购施工所需的材料、成品、半成品。4. 认真做好原材料、成品、半成品的质量检查验收工作,把好原材料质量关,杜绝劣质材料进入施工现场。5. 进入施工现场使用的一切材料、成品、半成品必须有出厂合格证及相关的质保单,许可证和准用证等有关证明附件,否则不予验收进库。6. 完成项目经理布置的

20、其他工作。安全员岗位职责1. 模范执行安全生产法和安全生产各项规章制度和领导提出的有关安全方面的建议,协助项目负责人做好本项目的安全工作,接受上级业务指导。2. 协助项目部负责人组织全项目部的职工进行安全学习,记录和处理事故,加强对本项目部的安全生产管理,协助项目经理搞好新工人的安全教育和专业工种的技术培训等工作。3. 参加事故分析处理和安全检查,协助落实整改措施。4. 维修、保养或指定专人管理本项目部的安全工具、设施、标志等器材。5. 有权制止违章作业,有权抵制和越级上告违章指挥行为。6. 及时发现和处理事故隐患,本人或本项目部不能处理的危险因素要及时上报。7. 完成项目经理布置的其他工作。

21、班组长质量岗位责任制1. 认真学习有关法律、法规、技术标准规范和有关施工质量操作规程,参加项目部质量会议,服从项目经理和施工员、技术员、质量员的指导和监督。2. 精通业务,熟悉图纸,参加设计图纸的自审和会审,明确设计要求,对图纸与工程质量有异议或不明白时应及时提出。3. 严格按本工程操作规程规范进行作业指导,班前必须做好技术质量方面的交底工作,作业过程中严格按企业标准控制施工质量。4. 在确保工程质量的前提下,本着厉行节约反对浪费的原则,及时做好落手清,做到工完料清,妥善保管工具设备。5. 积极配合有关部门杜绝不合格材料使用到工程上去,做到材料堆放整齐,按规定排列无乱甩乱丢。6. 完成项目经理

22、布置的其他工作。保管员岗位职责1. 热爱本职工作,忠于职守,严格执行仓库收发制度,做好“八防”工作:防火、防盗、防潮、防腐、防锈、防冻、防鼠、防虫。2. 材料堆放干净整洁、标识清楚,计量器具准确,易燃易爆危险物品单独设库储存,配备消防器材。3. 做好每日进出台帐,每月盘库一次,及时调整盈亏数,每月选出料单据装订成册,妥善保管。甲方供料应有独立账存放。4. 配合项目经理及时掌握物质、设备流动情况,做到材料、物品来龙去脉清楚。5. 购进的各种建材、电器产品等物质产品合格证、质保书、许可证等及时交给资料员存档。每天工作完毕,检查电源开头,关好门窗。职工质量岗位责任制1. 自觉遵守施工质量技术操作规范

23、,不无故浪费材料。2. 认真搞好落手清工作,节约原材料,杜绝不合格材料的使用。3. 严格按技术交底的要求作业,对没有在施工前进行技术交底工作的,有权拒绝施工作业。4. 严格遵守项目部制订的有关质量目标和质量管理制度。5. 积极参加质量有关活动,主动提出改进质量管理,消除质量隐患的合理化建议。6. 认真学习上级有关部门的质量规范和施工质量文件。7. 发生质量事故,及时保护现场,并向上级部门汇报。施工图交底会审制度1. 项目部在接到工程图纸后,应由项目工程师组织项目部有关技术人员对施工图纸进行内部审查,并由项目工程师汇总意见。2. 项目工程师应组织项目部有关技术人员、工作管理人员参加建设单位组织的

24、设计施工图交底会审,听取设计方的设计交底,提出设计图纸中的问题或意见,同设计方进行治商,并形成施工图会审纪要。3. 在施工过程中,如发现设计图纸中存在问题,或因施工条件变化必须变更或补充设计图纸,应及时向设计人员提出变更联系单。工程变更联系单应由项目工程师签字。待设计方同意后,出具书面变更通知单后方可施工。技术交底制度1. 技术交底分单位工程、分部工程、分项工程的技术交底。2. 单位工程的技术交底,由项目部主任工程师向项目部经理、项目工程师及质量、安全、材料、机械、资料、消防、保安、生活卫生等相关管理人员进行交底,内容为本单位工程的施工图和施工组织设计的实施要点和注意事项。3. 分部工程的技术

25、交底由项目工程师、安全、质量负责人向施工员及专业施工作业队负责人进行交底,内容为本分部工程的施工要求、施工质量控制标准及技术措施、安全生产注意事项、进度要求和主要施工方法。4. 分项工程的技术交底,由施工员及专业施工作业队负责人向本工种生产操作人员进行交底,内容为操作分工、作业质量指导意见、质量及安全生产注意事项。5. 技术交底内容必须形成书面资料,交底人和被交底人必须签名确认。质量挂牌制度1. 主要检验批项目,如钢筋、混凝土、模板、砖、砌块、墙体、抹灰等,施工过程中,要在施工现场实行挂牌制度,注明施工班组、操作者、施工日期、实物质量的状态和具体实测数据,并做好相应的记录。2. 对主要的原材料

26、、半成品进行挂牌标识,标明产品所处的状态,并标明品名、规格、型号、数量、生产单位、进场日期、验证和试验日期,并做好记录。3. 现场计量器具、设备和计量装置应粘贴计量年检标识。4. 现场自拌混凝土、砂浆时,计量装置旁应挂重量配合比牌。5. 在施工现场醒目的位置树立公示牌。公示牌的内容包括:工程概况:工程规模、性质、用途,发包单位、设计单位、施工单位、监理单位的名称,施工起止年月等;安全纪律牌;防火须知牌;安全无大事故计时牌;安全文明工地牌;施工总平面图;项目经理部构架及主要管理人员名单图。建筑材料、建筑构件、设备采购制度1. 采购员必须经过培训,持“材料员上岗证”上岗。2. 公司建立设备材料供方

27、名录,采购员采购时在供方名录内进行采购。3. 需进场交易的要进场交易,有准用要求的必须在具有准用证的名录内采购。4. 采购的设备材料须按原材料进场检验、检测制度执行。5. 经检验检测不合格的设备材料,要追查采购的责任。6. 采购建筑材料、建筑构配件和设备时,应根据设计文件和各专业质量验收规范的要求进行采购。7. 工程开工前应根据设计文件的要求,制订采购计划,采购计划的内容包括:采购物料明细表、采购的进度安排、估价表。三、主要专业工种操作上岗证书主要工种上岗证名录 主要工种上岗证书:电工、架子工、焊工、起重机械驾驶。主要工种上岗证名录序号姓名工种上岗证编号发证单位1张江平电工3505015000

28、4990福建省安全生产监督管理局2陈文清砼搅拌机操作员35050300000493国家经济贸易委员会安全生产局3刘礼友砂浆搅拌机操作员35050330000498福建省安全生产监督管理局4庄国良施工升降机操作员35050330000536福建省安全生产监督管理局5陈庆明施工升降机操作员35050300000496国家经济贸易委员会安全生产局6扬德文电焊工35050200000141国家经济贸易委员会安全生产局7陈锡忠架子工35050500000084国家经济贸易委员会安全生产局8林跃波架子工35050500000089国家经济贸易委员会安全生产局9刘惠龙架子工35050500000088国家经

29、济贸易委员会安全生产局10刘荣彬架子工35050500000087国家经济贸易委员会安全生产局11刘荣兴架子工35050500000085国家经济贸易委员会安全生产局五、施工图审查情况(建筑工程施工图设计文件审查通过证书)六、地质勘察资料(工程地质勘察报告)七、施工组织设计、施工方案及审批(附后)八、施工技术标准 福建省惠东建筑工程有限公司 施工操作法(企业标准)第一册 地基与基础工程 DH02-301-2002第二册 混凝土结构工程 DH02-302-2002第三册 砌体结构工程 DH02-303-2002第四册 建筑地面工程 DH02-304-2002第五册 屋面工程 DH02-305-2

30、002第六册 装饰装修工程 DH02-306-2002第七册 建筑电气工程 DH02-307-2002第八册 水暖卫生工程 DH02-308-2002第九册 通风与空调工程 DH02-309-2002第十册 钢结构工程 DH02-310-2002福建省惠东建筑工程有限公司 施工操作法(第一册)地基与基础工程 DH02-301-2002编制人:审核人:批准人:颁布日期: 年 月 日 实施日期: 年 月 日1-1 人工挖土工艺标准(101-2002)1 范 围本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。1 2 施 工 准 备2.1 主要机具:尖、平头铁锹、手锤、手推车

31、、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。2.2 作业条件:2.2.1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.2.3 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。2.2.4 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。2.2.5 开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一

32、般要降至低于开挖底面的50cm,然后再开挖。2.2.6 熟悉图纸,做好技术交底。2 3 操作工艺3.1 工艺流程:确定开挖的顺序和坡度 沿灰线切出槽边轮廓线 分层开挖 修整槽边 清底。2.2 3.2 坡度的确定:3.2.1 在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。3.2.1.1 密实、中密的砂土和碎石类土(充填物为砂土)1.0m;3.2.1.2 硬塑、可塑的粘质粉土及粉质粘土1.25m;3.2.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)1.5m;3.2.1.4 3.2.1.4 坚硬的粘土2.0m。3.2.2 超过上述规定深度,在5

33、m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1-1的规定。各类土的边坡坡度表1-1项次土的类别边坡坡度(高宽)坡顶无荷载坡质有静载坡顶有动载1中密的砂土11.0011.2511.502中密的碎石类土(充填物为砂土)10.7511.0011.253硬塑的轻亚粘土10.6710.7511.004中密的碎石类土(充填物为粘性土)10.5010.6710.755硬塑的亚粘土、粘土10.3310.5010.676老黄土10.1010.2510.337软土(经井点降水后)11.002.3 3.3 根据基础和土质以及现场出土等条

34、件,要合理确定开挖顺序,然后再分段分层平均下挖。3.3.1 开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。3.3.2 开挖各种槽坑;3.3.2.1 浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。3.3.2.2 浅管沟。与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。3.3.2.3 开挖放坡的坑(槽)和管沟

35、时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。3.3.2.4 开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。2.4 3.4 开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔23m,在槽帮上钉水平标高小木橛。在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底

36、标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。2.5 3.5 基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过1.5m。在柱基周围、墙基或围墙一侧,不得堆土过高。2.6 3.6 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。2.7 3.7 土方开挖一般不宜在雨季进行。否则工作面不宜过大。应分段、逐片的分期完成。雨

37、季开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡或设置支撑。同时应在坑(槽)外侧围以土提或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。2.8 3.8 土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。如基坑(槽)开挖完毕后,有较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。如遇开挖土方引起邻近建筑物(构筑物)的地基和基础

38、暴露时,应采用防冻措施,以防产生冻结破坏。3 4 质量标准4.1 4.1 保证项目:4.1.1 柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。4.2允许偏差项目,见表1-2。基坑、管沟外形尺寸允许偏差值表1-1项次项目允许偏差(mm)检验方法123标高长度、宽度边坡偏陡+0 -50-0不允许用水准仪检查用经纬仪、拉线和尺量检查观察或用坡度尺检查4 5 成品保护5.1 对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准标语和标准水准点,也应定期复测检查是否正确。5.2

39、土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。5.3 施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。5 6 应注意的质量问题6.1 基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。如个别地方超挖时,其自理方法应取得设计单位的同意,不得私自处理。6.2 软土地区桩基挖土应

40、防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。6.3 基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。6.4 施工顺序不合理:土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。6.5 开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。6.6 基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。6

41、7 质量记录本工艺标准应具备以下质量记录:7.1 工程地质勘察报告。7.2 工程定位测量记录。1-2 机械挖土工艺标准(102-2002)1 范围本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土。2 施工准备2.1 主要机具:2.1.1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等。2.1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。2.2 作业条件:2.2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预检手续。2.2.3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。2.2.4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。2.2.5 施工机械进入现场

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
