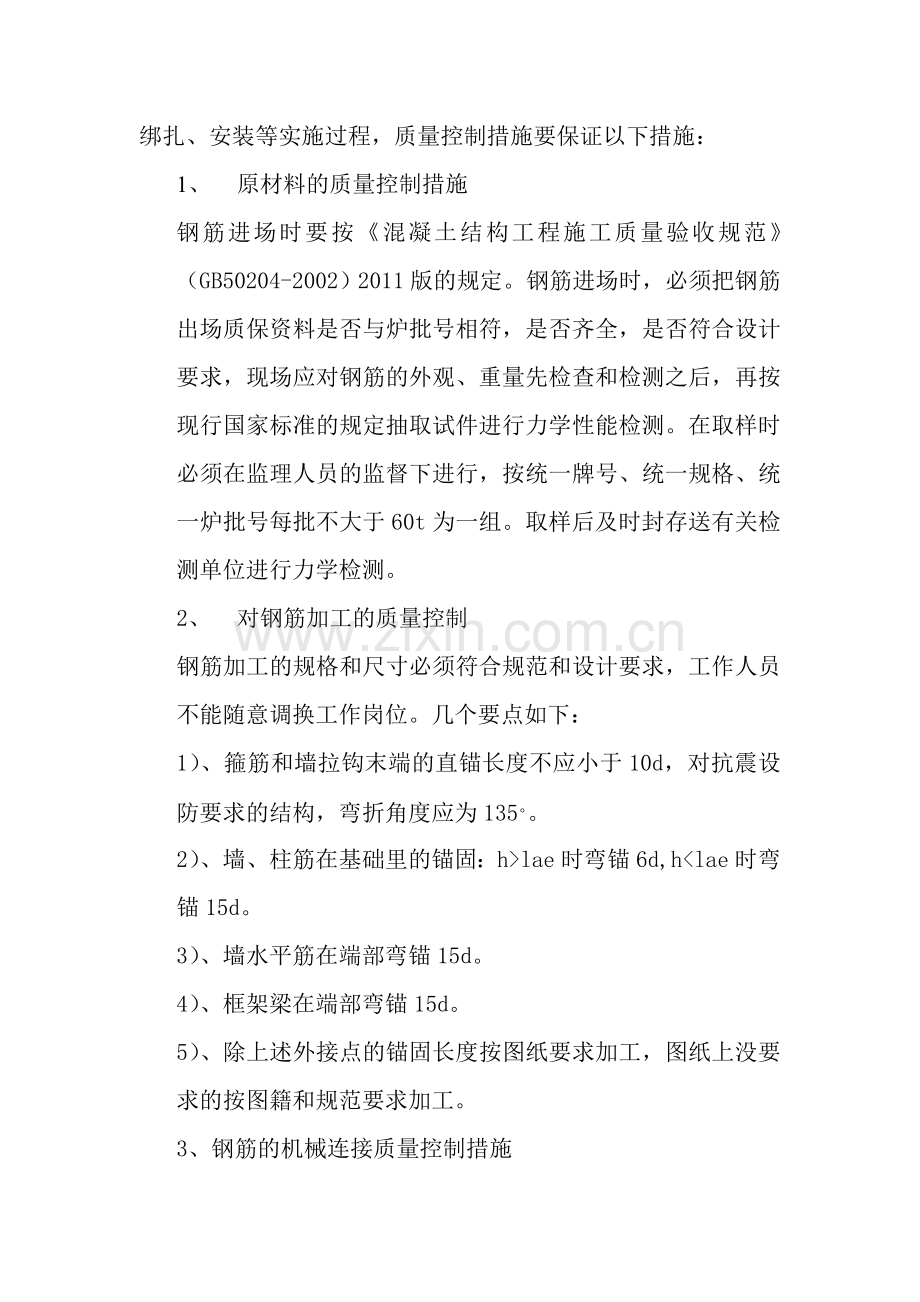

1、本页为作品封面,下载后可以自由编辑删除,欢迎下载! 精 品文档1【精品word文档、可以自由编辑!】 钢筋工程质量控制措施 钢筋工程是钢筋混凝土工程的重要组成部分,重视钢筋工程是保证钢筋混凝土的重要途径。钢筋工程的施工包括配料、加工、绑扎、安装等实施过程,质量控制措施要保证以下措施:1、 原材料的质量控制措施钢筋进场时要按混凝土结构工程施工质量验收规范(GB50204-2002)2011版的规定。钢筋进场时,必须把钢筋出场质保资料是否与炉批号相符,是否齐全,是否符合设计要求,现场应对钢筋的外观、重量先检查和检测之后,再按现行国家标准的规定抽取试件进行力学性能检测。在取样时必须在监理人员的监督下

2、进行,按统一牌号、统一规格、统一炉批号每批不大于60t为一组。取样后及时封存送有关检测单位进行力学检测。2、 对钢筋加工的质量控制钢筋加工的规格和尺寸必须符合规范和设计要求,工作人员不能随意调换工作岗位。几个要点如下:1)、箍筋和墙拉钩末端的直锚长度不应小于10d,对抗震设防要求的结构,弯折角度应为135。2)、墙、柱筋在基础里的锚固:hlae时弯锚6d,hlae时弯锚15d。3)、墙水平筋在端部弯锚15d。4)、框架梁在端部弯锚15d。5)、除上述外接点的锚固长度按图纸要求加工,图纸上没要求的按图籍和规范要求加工。3、钢筋的机械连接质量控制措施1)、在施工现场加工钢筋接头的操作工人,应经专业

3、人员培训合格后才能上岗,人员应相对稳定。钢筋接头的加工应经工艺检验合格后方可进行。2)、钢筋端部应切平或镦平后再加工螺纹,镦粗头不得有与钢筋轴线相垂直的横向裂纹。3)、钢筋丝头长度应满足企业标准产品设计要求,公差应为12.0p(p为螺距),丝头应用直螺纹量规检验并顺利拧入达到要求的长度,止规旋入不得超过3p。检验数量10%,合格率不应小于95%。4)、工程中应用接头时,应由该技术提供单位提供有效的型式检验报告。工程开始前,应对不同生产厂的进场钢筋进行工艺检验,更换钢筋生产厂时应补充检验,工艺检验应符合下列规定:每种规格的钢筋接头不应少于3根;第一次检验中1根不合格允许再抽3根复验,复验仍不合格

4、认为工艺检验不合格。4、钢筋的安装质量控制措施1) 钢筋的规格、数量、品种、型号均要符合图纸要求,钢筋绑扎时,要注意弯钩朝向,箍筋的接头位置按要求错开,扎扣要紧,不能有漏扎现象,且绑扎成形的钢筋骨架不超出规范规定的允许偏差范围。2) 为了保证钢筋位置准确,加设支撑或设混凝土垫块,确保钢筋保护层厚度,对绑扎好的钢筋采取措施加以保护,避免踩踏变形。混凝土浇筑时对钢筋进行跟踪检查,尤其是墙柱的插筋、板负筋发现问题及时纠正。为了保证楼板施工时,上、下层钢筋位置准确,在板中部区域每1m加设支撑和砼垫块,保证上层钢筋网不踩蹋和变形。5、钢筋位移的质量控制措施钢筋位移是剪力墙施工的常见质量通病。它主要表现在

5、钢筋保护层过厚或过薄,甚至出现露筋现象;墙板双排钢筋间距过大或过小,甚至变成一排钢筋;也由于钢筋在每层楼面处间距不准确、偏位,造成上层钢筋施工困难等。针对以上缺陷,在施工中应采取以下措施: 1) 墙体钢筋保护层一般可采用水泥砂浆垫块。垫块的厚度要符合图纸要求,垫块应绑扎在双向钢筋网的外皮钢筋上。2) 为保证双排钢筋位置准确和混凝土浇筑过程中不移位,可在双排钢筋间设置特殊撑筋,如梯子筋按间距1000mm设置。钢筋工程隐检除了保证钢筋成型绑扎符合设计和施工规范要求外,尚需注意混凝土浇筑过程中防止钢筋位移的措施是否到位和有效。必要时可在剪力墙模板上口增设一道水平筋,此水平筋与竖向钢筋的交叉处应全数绑

6、扎,如发现撞斜碰歪的钢筋,要及时纠正。3) 已浇筑混凝土的剪力墙竖筋如发生位移,其间距不能满足设计要求时,可按1:6的平缓坡度调至原位,但不得出现硬弯;如偏位较大,应征得设计单位同意,在根部增焊钢板,并保证焊接长度满足要求,通过上部钢筋与钢板焊接来解决复位问题。6、钢筋隐蔽质量控制措施 钢筋隐蔽验收在建筑工程中起着决定性因素,他不仅关系到整个工程的质量优劣程度,更重要的是直接关系到人生安全,为了工程质量,对钢筋隐蔽做出以下措施:1) 每个施工段基础筏板都分三次验收。筏板下铁绑完以后验收一次,基础梁绑完验收一次,筏板上铁、墙柱插筋绑完后验收一次,合格签字后方可浇筑。2) 每个施工段墙柱钢筋绑完后进行验收,验收合格后方可浇筑。3) 每个施工段梁板钢筋均分两次验收。主次梁验收一次,现浇板筋验收一次,验收合格后方可浇筑。 在验收之前,监理人员现场进行跟踪、巡视检查,如发现问题及时要求更改。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
