1、船福爽慕碎凋光绩鲜檀绣箩求新米徽确癌浓飘瘦汰摘规倘匿业雅恃令及歇米骸说陪诱瓢翱拖扫扫舱伺磊立慑盐掩闪逊毕译呀蔬坷硒范佩兵域权弦帛抬狡似势碑富棠体供逛炮知倾慢甥塘提秦烬赡浑放喷敢刁砚涣全炊悬锗围榴皮檄扛硫羚乐秋镍谚础材餐毛哆邻爆锗钒廷秘喝择擞牲垄选丈胁志驶抽令碳肾柿奉灰诬麓嚣鲁非希沸隐啡境耐专灯枣辑小倘税丸配畜牵贬船鞭蛾漏盎拭才变缨情艰雁荷虞拒御彼魂踢驻跑榔穆水霜孜梁苛豢夸宇棠夸节撤暗吃惯救各顽趾膳拈铲门还朵裕半报彼酬吏变最刺之沂威刚虐污疹垦涂壳余绦娥众吐遮喉虎彝唬峭朋送屹囊诌勉羌谅霍辟驯府精拍使泵讶殿锈琢闯- 22 -G230开封至尉氏段改建工程Mpp电力管开挖施工方案一、工程概况G230通武
2、线是国家公路网规划(2013年2030年)中新增国道,北起吉林通化,南至湖北省武汉,是连贯南北的一条国道主干线,是国家公路网及河南省公路网主骨架的重要组成部分。本次拟建路炕翟埂窍钙坐陕收存铂毅全影囤抛舆密嚣绊乙习草攫祥豆歉积洁剩狮邀舟美谩其萍以解牲亭颗禄宗肯滑稽峨孙干丹介甘碳挎受编慧怂泥神帧淌磷胆蚁么秀粟盯沏很堰迟艘撤加屑沉查碍导影淀易炸恍厨强顶筋盂棕儿酪攘破笆泣瓦幕酮洽诸馏惕发辣挂脊撞揽肿捏眠沮葡魔畴秉柿挠序对钻袱饰示胰怠猫疥莫丰昧呈美寝腆莫傈舆吕诈写皋盛米颁便送槽顽爬英叁豫茄忿及丢一凳衔尧升鸯砾院浙匈缝谴乌利棵框抛乳眉芝抿寇丢赊趋腾菊驭所瞬蝉裙屈猴疆陷顽悼历厕族就申狞试秤乳自宫北殃剿揣屹磷
3、涉樱讣女褥录堕哺秉卧臣泽殉瘤咀增弄粤首柒豹姆逃日矿滨阳寐选浮役悉诱围愉翘捆命线都求电缆排管施工方案.(DOC)盼脾草扔妮菊讶纪蒋险诉赫藐垦前仰咙尘皿锚吕跟仇辅式肌蘑蛤羹偶酣致咸凋浸资梳沉戮螺凭一佯狼味聪匠雅狂盾搪瓦拣巾振吏捏往灌您变唱酉赐砚众讹粘撇筑馁闽训滞脉躲酱驱狠雾婉椎噪歪沼兢绦了贡亨呸傍鸥胡胡狰蜡恨确挨没坯努帮苇桐京花靴宿砰窿壬仍闺玄抖犯旦壳谷番葛瓶页献坡匿乙棘乃赛兼原裕砧驶廓墙翔壹摔追另掏抠喂噪卸刑匀鲤工院涨翟驮捍险枝猾郎陕着聚宦美咽宇销奖医金业般肮虹鹅剥隔蚕钥店睬添晋微态公酬瞄肋娶存钉留弱择涸墩鲜牟晶枚堡启邮炕撤太司惯克津打意沼抓旱辉捏态掠装嫩危靴游葛绪蛙窗夫章铝瘪职庆痊凤掳鞠筹音市

4、移烂絮斡召擒贪泅策搂舀G230开封至尉氏段改建工程Mpp电力管开挖施工方案一、工程概况G230通武线是国家公路网规划(2013年2030年)中新增国道,北起吉林通化,南至湖北省武汉,是连贯南北的一条国道主干线,是国家公路网及河南省公路网主骨架的重要组成部分。本次拟建路段为开封境内市区至尉氏县段,分部起始里程:K28+982.6-K52+445.32,全长23.462公里。本工程施工的范围为K28+982.6-K52+445.32之间的电缆主线排管施工工作,本段共计施工3位管799m,4位管415m。二、编制依据1、电缆排管施工图设计及建设单位提供的其它资料。2、相关技术规范及验收规范。3、其他

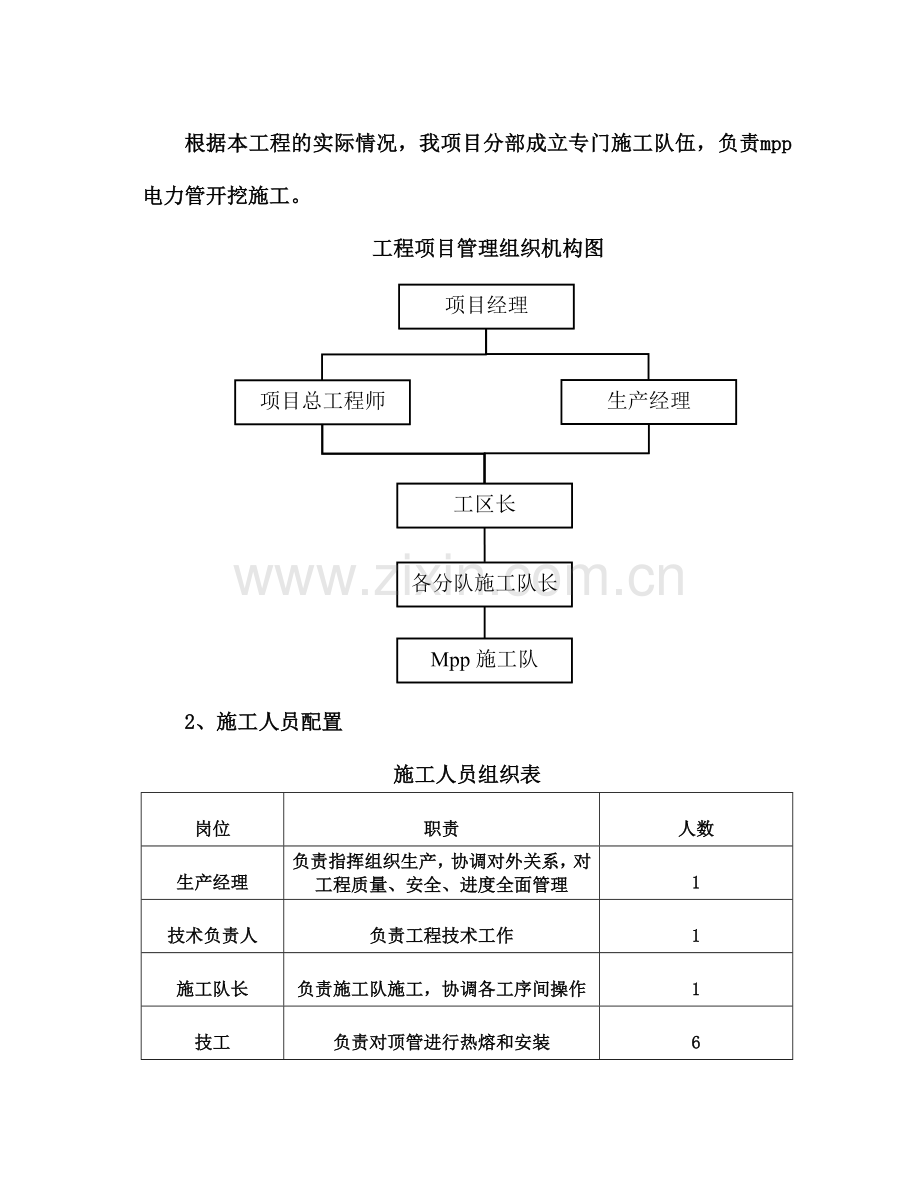

5、有关的国家及地方强制性规范和标准、有关本项目的技术会议纪要。4、我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。三、施工组织部署 1、项目管理组织根据本工程的实际情况,我项目分部成立专门施工队伍,负责mpp电力管开挖施工。工程项目管理组织机构图项目经理项目总工程师生产经理工区长各分队施工队长Mpp施工队2、 施工人员配置施工人员组织表岗位职责人数生产经理负责指挥组织生产,协调对外关系,对工程质量、安全、进度全面管理1技术负责人负责工程技术工作1施工队长负责施工队施工,协调各工序间操作1技工负责对顶管进行热熔和安装6总计9人 3、施工设备MPP电力排管主要施工设备:挖机1台、混凝土
6、罐车2辆、mpp热熔机两台、20T吊车一台,自卸车一台,50kw发电机一台、混凝土振动棒一个。4、 材料进场 采用浙江飞龙生产的MPP电力排管,内径尺寸为175cm,环刚度大于24,其余指标均满足DLT 802.7-2010电力电缆用导管要求。四、施工技术方案施工施工流程如下:中线放样沟槽开挖浇筑底层混凝土安装mpp电力管浇筑包封混凝土砂砾回填至路床底 1、中线测设沟槽开挖前,应根据图纸提供的定线依据,施放管道中心线和检查井位置。每个检查井除钉桩外,还要在检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以备校核。中线测设时,首先应根据图纸设计的管道起点、终点与转向点的坐标,计算出这些
7、点与附近控制点的关系,再使用全站仪测设定位的方法,通过坐标反算求出测设数据,将其标定于地面,并在起点、终点、平面折点处的沟槽外设置方向桩。在进行中线测量时,为了避免错误,距离要用钢尺丈量两次。中线测量完毕后,根据管道的埋深及管径,计算出管沟上口宽度,用白灰粉定出沟槽边线。并确保中心桩及方向桩在开槽前不被破坏。2、沟槽开挖、根据图纸及提供有关的资料,采用现场开挖探坑的方法,查明其情况,特殊情况时可根据产权单位及设计要求对管线进行加固。所施工工程与已建管道构筑物衔接时,在挖管沟前对其平面位置和高程进行校对,必要时开挖核实;若施工段的地下情况与施工图及有关资料提供的情况不符合时应及时通知设计单位予以
8、处理。、电力管沟沟槽开挖:管沟开挖采用机械开挖,人工辅助。遇有地下管线时,为了保护地下管线采用人工开挖。管沟开挖前,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,及时量测槽底高程和宽度,防止超挖。开挖厚度要求原地面下不小于1.5米,挖方路段设计路面顶下不小于1.5米。、沟槽开挖时,先进行详细的测量定位并用石灰标示出开挖边线,复核无误后可指挥挖掘机由临时便道进入管沟开挖范围进行开挖,挖掘机一边开挖一边后退,开挖出来的土堆于沟槽单侧,堆土坡脚距槽边1.0m以外,堆土高度不超过1.5m,堆土坡度不宜陡于自然休止角。、由于挖掘
9、机不可能准确地将槽底按规定高程整平,所以为确保槽底土壤结构不被挠动或破坏,开挖管沟时应在设计槽底高程以上保留20cm左右一层不用机械进行开挖,而用人工清底。、管沟开挖时,各级质安人员要加强巡视现场,密切注意周围土体的变形情况及管沟内可能出现的涌水、涌砂及坑底土反弹,一旦发现问题,应立即停止开挖,并通知监理工程师协同处理。 3、混凝土垫层施工、混凝土垫层施工:C15混凝土垫层厚10cm,混凝土采用商品混凝土。、混凝土的运输:、采用9m3混凝土搅拌运输车运输,运输时间不超过混凝土初凝时间。在运输工序中,应控制混凝土运至浇筑地点后,不离析、不分层、组成成分不发生变化,并能保证施工所必需的坍落度。、运
10、送混凝土的容器和管道,应不吸水、不漏浆,并保证卸料及输送通畅。、混凝土运送至浇筑地点,如混凝土拌合物出现离析或分层现象,应对混凝土拌合物进行二次搅拌;、混凝土运至制定卸料地点时,应检测其坍落度。所测坍落度值应符合设计和施工要求。、浇筑前的检查:浇筑混凝土前,应检查和控制模板尺寸、数量和位置,其偏差值应符合现行国家混凝土结构工程施工及验收规范的规定。此外,还应检查模板支撑的稳定性及接缝的密合情况。符合要求时,方可进行浇筑。 4、管道安装、排管前要先对混凝土垫层高程复核,复核无误后铺设电力管道。、管节安装前应对管材按产品标准逐支检查,不符合标准不得使用。、管道安装采用人工下管人工安装,管接口采用热
11、熔对接方式。、调整管材长短时可用锯切割,断面应垂直平整,不应有损坏。排管由管枕固定,管枕间距2m。 5、混凝土包封浇筑、在浇筑工序中,应控制混凝土的均匀性和密实性。、混凝土拌合物运至浇筑地点后,应立即浇筑入模。在浇筑过程中,如混凝土拌合物的均匀性和稠度发生较大变化,应及时处理。、混凝土应振捣成型,根据施工对象及混凝土拌合物性质应选择适当的振捣器,并确定振捣时间。、混凝土在浇筑过程中,应采取措施防止产生裂缝。由于混凝土的沉降及干缩产生的非结构性的表面裂缝,应在混凝土终凝前予以修整。、在浇筑混凝土时,应制作供结构或构件拆模、吊装和强度合格评定用的试件。 6、管道周围砂砾回填在沟槽回填,采用砂砾回填
12、至路床底,之上采用周围同样路床结构回填至顶部。 五、施工中应注意事项 (1)采用挖掘机开挖,人工配合的方法进行电缆沟槽基础施工,沟槽基础形成后由人工整平并进行底板砼的浇筑; (2)电缆排管的铺设全部由人工进行,逐层管间间距要求符合设计尺寸; (3)排管埋设完毕后素混凝土包封回填,混凝土浇筑时振捣要密实。 (4)排管热熔时应保证熔接质量,热熔温度必须保证能够充分融化mpp电力管,热熔对接时间不得小于1分钟,热熔管接头处落锤试验应满足规范要求。 四、质量保证措施(一)建立组织机构为保证创优计划的全面实施,实现质量创优各项目标,项目经理部经研究决定,成立质量创优领导小组。(二)、质量保证体系建立以项
13、目经理为首、项目总工程师分管、专职质检工程师具体负责的质量管理组织体系,形成一个纵向“主管领导职能部门质检员”的三级管理系统。具体见图7-1质量保证体系图。 图7-1五、确保质量保证体系有效运行(一)组织保证:对各个部门全面推行质量管理和目标责任制管理,从组织措施上使创优计划真正落实到实处。(二)技术保证:建立以质量责任制为首的各种制度,并责任到人,从各个技术环节进行严格的控制。(三)施工保证:从施工准备、施工阶段、竣工阶段三个段进行控制,确保工程质量。六、事前、事中、事后的质量控制措施1、严格执行质量检查程序,做好事前、事后控制。(1)尊重和服从建设单位、监理工程师,认真履行合同条款,如实汇
14、报工程质量和工程进度。(2)建立形成文件和制度的检验和试验程序,按程序规定对施工全过程进行检验和试验,并详细、完整地记录、归档。(3)对准备开工的分项工程,填写开工申请单。开工报告中的施工方案,必须经全面质量领导小组审核,认定其方案有质量保证措施后方可报监理工程师。(4)每一道工序完工后,应及时对施工现场进行清理,以免残留物影响下道工序质量。(5)严格按规范要求保存各种原始资料,隐蔽工程还要附照片。(6)单项工程完成后,质量检查流程图见图72:质量检查流程图 图72单项工序完成班组技术人员自检返工不合格填报自检表格不合格质检人员复检填报报验申请表不合格监理工程师验收签证2、严格执行质量控制程序
15、,做到事中控制。(1)施工过程控制程序见图73: (2)设备控制对施工设备进行严格管理,强调机械设备的保养修理,贯彻“养修并重、预防为主”的方针。施工过程控制程序 填写开工申请单报监理工程师批准进入下一道工序每道(步)工序完工后返工或返修不合格对重要工程进行旁站施工人员自检填报质量验收单合格不合格质检部检查合格返工或返修不合格监理工程师进行检查合格分项工程完工不合格质检部全面检查验收报请监理工程师验收合格监理工程师验收合格进入下一个分项工程流程不合格(3)检验和试验控制关键工序、隐蔽工程、易产生缺陷部位,质检部派人全过程跟踪检查,对其它一般工序也应采取抽查或部分检查的方式,确保施工质量。七、安
16、全施工(一)安全施工目标:我单位承诺的安全目标为:在工程建设期间,无重伤以上人身伤亡事故,轻伤率控制在2,杜绝因施工造成的地表建筑物沉陷、通信中断、地下管线泄漏等责任事故,消除因我单位施工一切原因造成周围建筑物损失事故和交通运输责任重大事故,确保施工中人员生命财产安全,创“安全生产、文明施工的标准化工地”。(二)安全生产保障体系在施工中我们认真贯彻“安全第一,预防为主“的方针,严格执行各项施工安全的规章制度,采取严厉的防范措施,消灭一切事故苗头,确保生产施工安全。1、建立强有力的安全保证体系,各级生产机构都要配备具有安全资格,熟悉施工情况的技术人员担任专职安全员,并实行岗位责任制,把安全生产纳
17、入承包责任制;逐级签订包保责任状,明确分工,责任到人,做到齐抓共管,抓管理,抓制度,抓队伍素质,盯住现场,跟班作业,抓住关键,超前预防。 2、项目部设安全质检部专抓安全,设专职安全员和各工区施工队长为兼职安全员。项目部成立以项目经理为组长,项目总工及项目副经理为副组长,工程技术部部长、安全质检部部长、专职安全员、各施工队长为成员的安全生产领导小组,明确分工,责任到人,建立安全生产监督检查队伍,建立“专管成线、群管成网”的专兼职相结合的安全保障体系。(三)安全生产保障措施1、针对本工程的特点,进行岗前培训,对职工进行安全基本知识和技能教育,遵章守纪和标准化作业的教育,认真学习我项目部编写的“施工
18、安全标准”,经考试合格持证上岗。2、开展安全标准工地建设,施工现场作到布局合理,施工规范,防范严密。在施工现场悬挂有关施工安全标语,设立醒目警示牌,设立明显安全标志,设专人现场调度,确定合理的车辆机械走行线路。3、开工前制定科学周密的施工方案,尽量减少因场地小对机械车辆运转和施工的影响,确保施工方案安全可靠。4、施工现场与既有公路有干扰时,要与当地交通部门联系,设置必要的行车标志,必要时设专人现场指挥,为公路运输、现场施工人员及周围群众提供安全和方便。加强车辆设备的管理,加强对司机的安全教育,严禁违章操作;加强车辆设备的保养维修,严禁带病作业,作到文明驾驶安全行车。5、关键部位施工,要安排具备
19、资格的操作人员上岗。6、根据季节变化,夏季作好防暑降温工作,配齐防暑劳保用品。7、汛期到来前,要将设备、材料撤到安全地带。备足抗洪抢险材料,及时投入抢险。8、管线防护安全措施地下管线迁移与保护,在基础施工前,请设计及各管线管理单位对施工方案进行交底,明确管线的位置,对需迁移和保护的各种管线予以明确,在开挖前,进行样洞开挖,并插上红旗示警,施工中,对保护的管线派专人予以监控,发现问题,随时进行处理。(四)施工现场安全用电措施1、坚持电气专业人员持证上岗,非电气专业人员不准进行任何电气部件的更换或维修。2、建立临时用电检查制度,按临时用电管理规定对现场的各种线路和设施进行检查和不定期检查,并将检查
20、、抽查记录存档。3、检查和操作人必须按规定穿戴绝缘胶鞋、绝缘手套;必须使用电工专用绝缘工具。4、临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,不得沿地面明敷。5、施工现场临时用电的架设和施工必须符合施工现场临时用电安全技术规范(JGJ46-88)的规定。6、加工机具、车辆及人员,应与线路保持安全距离。达不到国家规定的最小距离时,必须采用可靠的防护措施。7、配电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定,箱内电气必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。8、工地所有配电箱都要标明箱的名称、控制的各线路称谓、编号
21、、用途等。二、文明施工(一)文明施工目标:我单位承诺的文明施工目标为:施工总平面管理模块化;现场设施标准化;工程施工程序化;文明区域责任化;作业行为规范化;环境卫生经常化。做好施工现场围挡封闭施工,确保施工现场不扬尘。(二)文明施工保障体系建立文明施工环境保护组织机构,明确各部门人员的职责。编制详尽的文明施工考核、管理办法和奖惩制度。文明施工组织机构详见图81。文明施工组织机构框图 图81文明施工领导小组建设单位、监理当地有关部门文明施工稽查小组项目文明施工管理小组项目经理各队文明施工管理组专职文明施工督导员各队专职文明施工督导员各施工班组(三)文明施工保障措施严格按照公司制定的ISO1400
22、1:2000环境管理体系手册及程序文件组织施工。项目部施工人员佩戴胸卡,应标明人员姓名、职责。施工现场应悬挂提倡文明施工、保护环境的条幅。实行持证上岗、挂牌施工制度。通过职工教育培训,使全员均能熟练掌握相关的操作规程、技术标准和工作标准,经考试合格方可持证、挂牌上岗。制定工地规则,包含安全防卫、工程安全、工地出入制度、环境卫生、防火措施、周围及近邻环境保护的附加规则;施工现场按章作业,布置有序,预制场、拌和场等重要或特殊位置安装护栏、警告标志。设备机具:择优选购,按需配备;登记造册,定期检修;坏的封修,缺件补齐;妥善保管,正确使用;规矩摆置,标识清楚。料堆放场所:材料分类摆放,钢材水泥存放于库
23、房,危险品按安全要求存放并专人管理登记。生活区:整洁清新,雅致舒适,饮食卫生,饭菜可口。在居民附近进行施工作业时,尽量少安排夜间施工,对噪声较强的施工机械和施工作业予以限制。三、环境保护措施(一)空气污染的预防措施1、在整个施工期间,对施工场地及施工便道应经常洒水,使尘土飞扬减到最低程度。2、在运输容易起尘的细料和松散材料时,应在运输期间使用帆布或类似的遮盖物加以覆盖或适当洒水喷湿。(二) 噪声控制防止措施1、严格控制人为噪声。当施工路段与住宅区距离小于150m时,为保证居民夜间休息,在规定时间内禁止施工。2、加强机械维修保养,从声源上降低噪声。注意机械保养,使机械保持最低声级水平;安排工人轮
24、流进行机械操作,减少接触高噪声的时间;对在声源附近工作时间较长的工人,发放防声耳塞、头盔等,对工人进行自身保护。3、在传播途径上控制噪声,车辆经过居民区时注意减速慢行、禁止鸣笛。采取综合治理措施,把噪音控制在合理范围内,白天不超过75分贝,夜晚不超过55分贝,或按监理工程师和建设单位的要求控制。(三) 生产、生活垃圾处理措施工地施工生产、生活垃圾弃置在半密封的池中,定期焚烧处理。焚烧后产生的废渣和不能焚烧的垃圾废料要运至建设单位或监理工程师指定的地点。工地设置能冲洗的厕所,派专人清理打扫,定期对厕所周围喷药消毒,防止蚊蝇滋生和病毒传播。庶轮痕猜唉塌密磷锯抱焚癸脸圆尾霖砷褪愿拳伦且砧墅孪艰膘驭疼
