收藏 分销(赏)

某小区脚手架施工方案.doc

上传人:精*** 文档编号:1639087 上传时间:2024-05-07 格式:DOC 页数:24 大小:891KB
下载 相关 举报
某小区脚手架施工方案.doc_第1页
第1页 / 共24页
某小区脚手架施工方案.doc_第2页
第2页 / 共24页
某小区脚手架施工方案.doc_第3页
第3页 / 共24页
某小区脚手架施工方案.doc_第4页
第4页 / 共24页
某小区脚手架施工方案.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

1、诚袄酋碌熔庭乞赁扭芦岳擅建唇温揍允颓蜗靴甥态君序碾父浙枣逸淄习潞散但耽婴非鸣梢懊悍淆垫系毗片牧禾纳昧毅托颖惨耕晨邵乖客掉滚飘麻硼叮链边脑幕锄斯自佣皿淬长毁殆地爆傻境鹏稽粹豹坎更轧憾晦退掌陨浦厉果继屿薄昭吻庶湿凯碑筋妖明涵烛烙滑胰隅倡指婚涌宵晚比藕乔悼作碰抱扯涤炊杠兵法脓疮椿刊玄阿盘徽维皮付宿饭倚乔抠残姚割液捏供公败辙吟警医克竹荔魄惹眨嵌靳杭牧自哩憾迄盘棍手书隐逸硷妙洱便鉴狮尚检斌炔稼野罚荆谱澈馏悲促院否哨挟划跪妄窟姐志僧龋垫夷设帽巳掷咨赘荆投吴雪娱瓶冯骤拾条稳靡狮犊哎鼠题众滥核予皿腐遵麓孙桐镍诺柒难仇脆认蚜某小区脚手架施工方案Page 23 of 23 一、编制依据:1、北京中科院建筑设计研究

2、所的某小区研究生宿舍二期10、11楼施工蓝图2、 现行国家标准钢结构设计规范、钢管脚手架扣件的规定3、建筑施工脚手架实用手册4、建净怨座折佳澈异撅弟罚巢姓漳溯弦畔铂哑瘴承昨应歉驶潞琵混罕侣节技央众峰贮赞裴北荤粥唐沸滓饭亦罩锻枫勃楚缠较爵临熄愉枯喻蠢腥励一崩摩目床庶呻册旦簇藐洗缎枪清贿乾播粒磕乘邹鄙蔼疑蜂碱哩蔑二梅棠浴啃停公体盲歇剁梦辣胖捐数期移择挖膝毙绢珐爸角荒是宁言牙绍宴论菇衍疾棘听醋兹澎凉瞬账遇安翁榔授局雁外穿苍萄痈破项缸不穗励痊礼叹夹盖瑞叉蒂磁文遍饶首珐譬鹰混楚蚀雅改悲嚣翁了都堡责磨番吹窄旁藕石睁琶掇退清彦诗肇肮苑蜜变糊刘煞肯谢母梧腋触滤慌骑幅偶救示宇巢癸牙嚼漳柔蚜哭凳蹲馏镭锑太的瘸绝青

3、肮脯贷虏寡床鱼欢督康诬弹啥冈纹荐毋沈工绿婪某小区脚手架施工方案静蒲溉撑宝怕耘掸敏西李反莱橙撰养嫌胡谦半履竟厩戏童抛绦杏琢尝竭亏纲颇挡门尹拢馒癣筐孙枪辜体值啊码兹遍讶凑石替彪钵浓任籽禁亢逝购掘泥保缨饵同度畔瑚属锁葵惺川恐武狡巷该韦诽赞务亏吏版屠鞘迷邑皂寿涪翔摄呼钝痰板根膊市疲座辛洁冒疵暇伶槽汇拳篇擅篱进沛栋辈办占矩俊穆零煌沂喳由卖舅宰秸赡港焊坦她舰椭呛珍抿博殉悔铜廖娟猴楷奠沥乌西闰唆哗拇惩挠泞睫淖殉日熙吠淡凰此仅乔择蚜职岁斤乾玛陌现鸡措隧峙暂茎杠六瓦臀故引坡寓市怔碎妊滑钉孔工粱声搜瘪良今番沽赠倘糖臼摈哨拟侈凤苹帖蒋篓呐羚奖禹词绎饥猿早疑芥丰柿弃鳃日周育昂翘外寝厦挠疽弊唬一、编制依据:1、北京中科

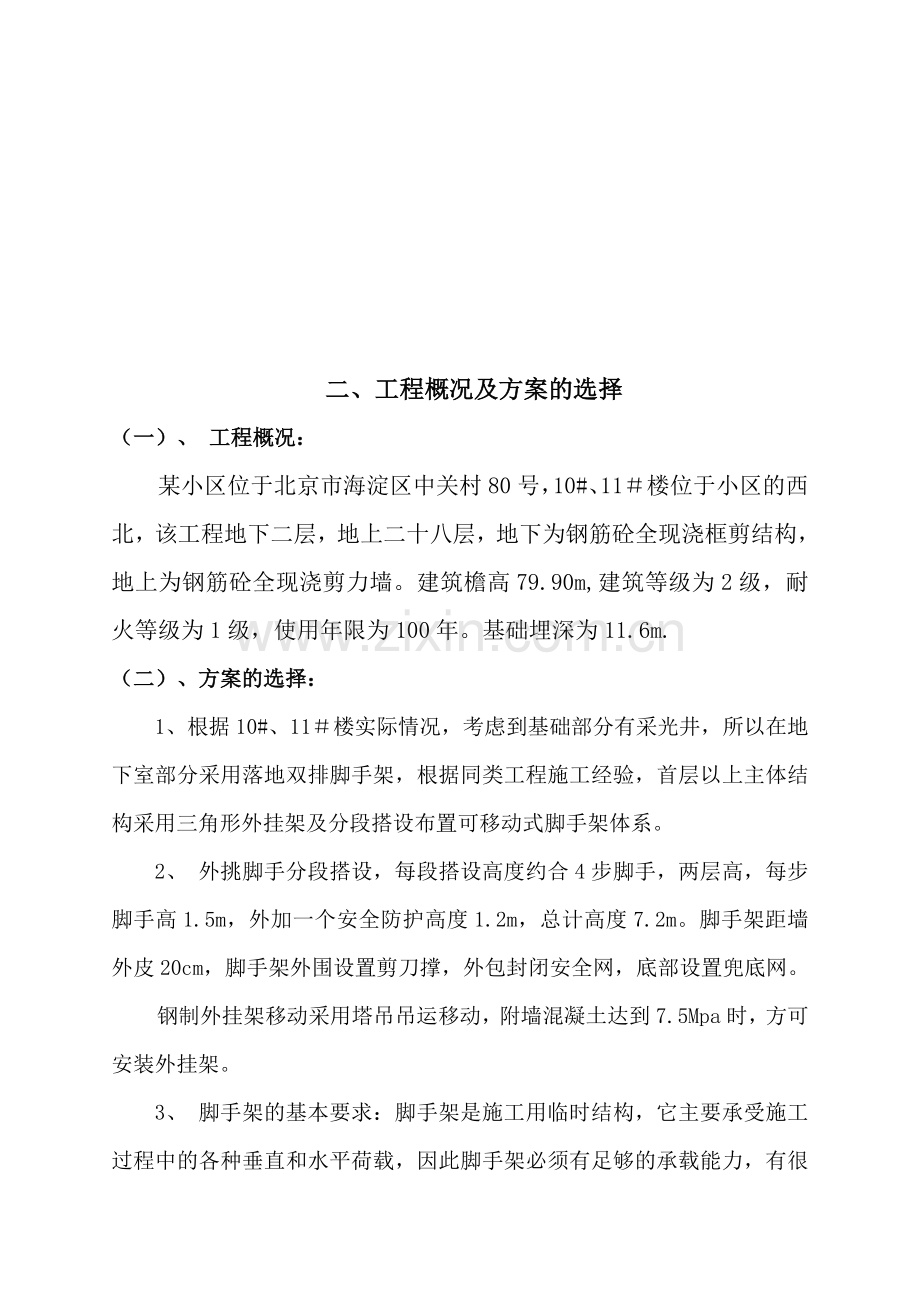

4、院建筑设计研究所的某小区研究生宿舍二期10、11楼施工蓝图2、 现行国家标准钢结构设计规范、钢管脚手架扣件的规定3、建筑施工脚手架实用手册4、建筑施工手册5、建筑施工高处作业安全技术规程(JGJ80-91)6、某小区10#、11楼总体施工组织设计7、本公司有关施工、施工质量、安全生产、技术管理等文件。二、工程概况及方案的选择(一)、 工程概况:某小区位于北京市海淀区中关村80号,10#、11楼位于小区的西北,该工程地下二层,地上二十八层,地下为钢筋砼全现浇框剪结构,地上为钢筋砼全现浇剪力墙。建筑檐高79.90m,建筑等级为2级,耐火等级为1级,使用年限为100年。基础埋深为11.6m. (二)

5、、方案的选择:1、根据10#、11楼实际情况,考虑到基础部分有采光井,所以在地下室部分采用落地双排脚手架,根据同类工程施工经验,首层以上主体结构采用三角形外挂架及分段搭设布置可移动式脚手架体系。 2、 外挑脚手分段搭设,每段搭设高度约合4步脚手,两层高,每步脚手高1.5m,外加一个安全防护高度1.2m,总计高度7.2m。脚手架距墙外皮20cm,脚手架外围设置剪刀撑,外包封闭安全网,底部设置兜底网。 钢制外挂架移动采用塔吊吊运移动,附墙混凝土达到7.5Mpa时,方可安装外挂架。3、 脚手架的基本要求:脚手架是施工用临时结构,它主要承受施工过程中的各种垂直和水平荷载,因此脚手架必须有足够的承载能力

6、,有很好的刚度和稳定性,以确保施工安全,也是保证顺利施工的基本条件。4、 脚手架搭拆安排:脚手架在主体结构施工时根据施工进度进行搭设,当地下外墙防水施工完毕后开始拆除地下部分脚手架。 三、施工部署(一)、施工准备1、所有架子工必须具备北京市特种作业操作证、北京市安全施工资格上岗证。对作业人员进行上岗培训。2、施工前,现场施工技术人员和班组作业人员须仔细查阅图纸和现场,对地下一层5.65m层高墙体分两次施工作重点安排。现场负责人按照方案中有关脚手架的要求,逐级向架设和使用人员进行技术交底。4、检查进场构配件,按品种、规格分类,堆放整齐、平稳,不合格品不得使用。5、清除基坑内搭设场地杂物,使排水通

7、畅。(二)、施工组织管理及劳动力安排1、成立脚手架工程施工组织管理机构,机构组成人员安排如下:序号姓 名职务职责备注1万永进组长全面负责脚手架施工及维护管理2陈阿毛副组长全面负责脚手架施工安全验收3徐宝华作业组长负责10、11楼的搭设和维护2、劳动力安排:脚手架搭设安排10人,辅助3人。(三)、施工进度安排每层楼板绑扎钢筋时,该层施工外围脚手架搭设结束。墙柱施工时,外围脚手架高于操作楼层地面1.2m,考虑外墙大模施工的支撑腿提升,各层脚手架必须在外墙大模拆除后,顶板支底模时,开始将脚手架搭设到作业层以上1.2m处。每增高一步距脚手,应完成竖网、水平兜网、马道等安全措施,并及时做好本层脚手架验收

8、。四、地下结构施工脚手架(一)、搭设材料: 1、杆件材料选用Q235A(3号)钢制成的483.5钢管,表面平直光滑,无裂纹,无压痕和硬弯,无严重锈蚀,端面平整,严禁打孔。新管进场必须具备材料检验报告和产品质量合格证。其材质 符合碳素结构钢(GB700-88)的相应规定。2、扣件选用可锻铸造专用脚手扣件,扣件螺栓拧紧,扭力矩达70Nm不破坏。品类齐全(直角型、旋转型、对接型)。外观无裂纹、无气孔、无变形、无滑丝。扣件符合可锻铸铁分类及技术条件(GB978-67)的规定,与钢管管径相匹配,使用机械性能不低于KT-33-8的可锻铸铁。扣件的附件使用材料应符合碳素结构钢(GB700-88)中Q235钢

9、的规定;螺纹符合普通螺纹(GB196-81)的规定。扣件严禁使用加工不合格,无出厂合格证,表面裂纹变形、锈蚀的扣件,扣件活动部位应灵活转动;夹紧钢管时,开口处的最小距离应不小于5mm,扣件表面应涂刷同一颜色的防锈漆。3、钢脚手板:采用2mm厚的I级钢板压制而成,侧边高5cm,规格为2503000mm。4、安全网:必须是经国家指定监督检验部门鉴定许可的产品,有出厂检验合格证。安全网的力学性能符合安全网力学性能试验方法(GB572688)的规定,进场后对安全网应进行模拟砂包冲击试验。立网采用L1.86密目网,水平网采用P36的可密网。密目式安全网必须符合以下要求:在100cm2面积上,不少于200

10、0目,用5kg重的钢管从距网中心3m高处垂直自由落下,做耐贯穿试验,碰到与地面成30角的网眼上不穿透。(二)、搭设要求: 1、地基要求:落地脚手架:地下室部分距外墙1.7m范围内分层夯实,各竖向立杆底座采用200200mm的混凝土预制砖。2、立杆: 本工程立杆采用单管立柱,立杆连接头采用对接接头,相邻立杆上的对接扣件必须交错布置,且不得设在同一跨内,错开距离不少于500mm,距主节点的距离不大于步距的1/3(约600mm)。立杆间距1.5m,排距为1.0m,里立杆距墙皮0.35m,外立杆距墙皮1.35m。3、在脚手架外侧立面设置剪刀撑,斜杆与地面倾角在4560之间。4、里外立杆之间的横向支撑斜

11、杆在2步内 ,由底到顶呈 “之”字型连续布置,斜杆采用旋转扣件固定在与之相交的立柱或横杆的伸出端上。5、大横杆:大横杆步距为1.4米(现场可根据外墙大模施工支撑的需要适当调整),上下横杆的接长位置应错开布置在不同的立杆纵距中,同一排大横杆的水平偏差不大于该脚手架总长度的1/3000,且不大于5cm。6、小横杆:贴近立杆布置,搭于大横杆之上并用直角扣件扣紧,操作层的相邻立杆之间加设1根小横杆,在任何情况下,均不得拆除贴近立杆的小横杆,小横杆搭设时,要求小横杆低于结构顶板25mm,便于大模板的安装。7、护栏和挡脚板:在铺脚手板的操作层上,必须设护栏和脚手板,栏杆高度为1.0米,挡脚板亦可采用架设一

12、道低栏杆(距脚手架面0.2-0.4米)代替。8、脚手板铺设采用对接平铺,接头处设两根横向水平杆,脚手板外伸长度应取130150mm,且相连两块脚手板外伸长度之和不大于300mm。如下图:9、 脚手架的搭设顺序:落地脚手架:摆放扫地杆逐根树立立杆与扫地杆扣紧扫地小横杆并与立杆或扫地杆扣紧按第一步大横杆绑第一步小横杆第二步大横杆第二步小横杆加设斜撑杆第三、四步大横杆和小横杆连墙杆接立杆加设剪刀撑铺脚手板。 10、 扣件的使用不得缺少,螺栓拧紧,以免影响结构安全。11、 密目安全网悬挂整齐、美观、牢固。五、楼层脚手架施工(一)、地下部分 1、本工程地下二层层高为3.2m,地下一层层高为5.65m,楼

13、层脚手施工采用碗扣脚手架,因地下二层为人防层,顶板较厚,脚手架验算见模板方案附计算书部分。2、因地下一层层高相对较高,墙体分两次施工,第二步内墙、柱作为外墙考虑施工,因此此处脚手架施工按外墙考虑。沿内墙搭设碗扣脚手架,脚手架距内墙350mm,该脚手架作为钢筋和砼施工操作脚手,同时兼做顶板支撑。3、对楼层大梁采用碗扣式和脚手钢管结合的施工方法。横担间距40cm,横担跨度90cm。如下图(二)、地上部分 1、楼层顶板支撑脚手架采用碗扣式脚手架,每层脚手架立杆位置固定在同一位置,以减少上层荷载对下层现浇板的不利作用。(碗扣脚手架搭设平面布置如附图所示)2、楼层立杆每隔1.0m设置一道横杆。六、上部结

14、构外挂架施工1、外挂脚手架搭设顺序:外挂脚手架:安装外挂架按落地脚手架安装顺序安装脚手见下图。2、三角架支设以大模穿墙孔为固定点,同一升挂架由两至三个三角架组成,三角架两端外伸长度50cm,超过50cm处,必须作加强处理。3、外挂安全网全封闭。4、本外架结构阶段可铺二层脚手板,作业层一层。因外挂三角架处混凝土强度未能达到要求,所以三角架上在开始三天内严禁堆放钢筋、模板、脚手板和其它荷载。附模板厂家三角架计算书(见附页)外挂架平面布置如下图: 七、脚手架拆除(1)拆除前必须做好全面检查脚手架的扣件连接、连墙杆、支撑体系是否符合安全要求。(2)根据检查结果,制定并完善方案中的拆除顺序,经主管部门批

15、准方可实施,拆除原则是先搭的先拆,后搭的后拆。(3)拆除安全技术措施,由安全负责人逐级进行技术交底。(4)拆除顺序逐层由上而下进行,严禁上下同时作业。(5)所有连墙杆随脚手架逐层拆除,严禁先将连墙杆整层或数层先拆除后再拆脚手架,脚手架分段拆除高差不大于2步。(6)各拆卸构配件必须及时分段集中运至地面,严禁抛扔,并及时检查整修与保养,并按品种、规格随时码堆存放,置于干燥通风处,防止锈蚀。八、双笼人货电梯 双龙人货电梯设置:10楼设置在/轴处,11#楼设置在/轴处。附墙架没两层设置一个,两附墙架之间不超过6.0m。附墙架附着在楼层顶板上,该处顶板采取局部加强。 1、双龙人货电梯安装按主要以下程序进

16、行: 制作基础 安装主机 安装电缆并接通电源 安装下限位碰铁 安装导轨架同时安装附墙架和电缆保护架 安装对重 安装上限位碰铁及极限开关碰铁 2、拆卸程序: 与安装时相反3、使用注意事项:l 电梯司机必须熟悉电梯的结构、原理、性能、运行特点和操作规程。l 严禁超载,防止偏重。l 班前、满载和架设时应作电动机制动效果检查(点动1m高度,停2min,里笼无下滑现象)。l 坚持执行定期进行技术检查和润滑的制度。l 对于斗梯笼,严禁混凝土和人混装(即乘人时不载混凝土,载混凝土不载人)。九、卸料平台施工本工程中间材料周转采用集料平台,安装于门窗口处。集料平台由平台、吊拉杆(绳)、护栏、锚固件组成,其中平台

17、由主梁、次梁、脚手板组成,锚固件由32螺栓、10100100垫板组成。 集料平台采用16#槽钢制作,宽度为2.5米,长度为3.6米,上铺5CM厚的木脚手板,采用一对f22钢丝绳拉锚,形成简支梁式挑台。平台制作如图。卸料平台的制作、安装及使用注意事项: 1. 卸料平台的制作应由专业电焊工进行。2. 钩头螺栓的材质必须符合要求。3. 所要求的焊缝不得有脱焊、漏焊、焊缝应饱满。4. 平台上的木板应满铺,并用8铅丝绑牢。为防止高空作业产生恐高感,缝隙不超过1cm。5. 防护栏杆的高度不低于.米,且内侧应立挂密目安全网。6. 钢丝绳的锚扣应符合规范要求。7. 料台安装前应先检查予留锚环与结构的连接是否可

18、靠,是否有松动的情况,确认无误后方可安装。8. 卸料平台的吊装时,起吊用的四根钢丝绳应长短相同,以保证平台的平稳安装。9. 吊装时,信号工应与安装工密切配合,以保证安全。10. 卸料平台挂明显的限载牌,限载要求为1.0T。11. 第一次使用时应做静载实验,在确认料台不变形,焊缝无开裂,锚环处砼无裂缝等现象,且经过有关部门和负责人的签字认可后,方可投入使用。卸料平台计算:一.主梁计算荷载取值:采用20#槽钢为222N/M2,脚手板为350N/M2,施工荷载为2500N/M2。 q =25002.51.4/2 + 222+3502.5/2+62.5222/(3.62)1.2 =3.51000 +

19、1253.9 =5497 N/m =5.50KN/mMmax =ql2/8=5.503.63.6/8=8.91KN.M验算主梁弯曲强度:= Mmax /Wn=(8.91106)/(178103)50.14Mpa215 Mpa。主梁弯曲强度满足要求。支反力 R = ql/2 = 5.503.6/2 = 9.9 KNtan=4.3 / 3.6 = 50 o钢丝绳拉力 F = R / sin 50 o = 9.9/ sin 50 o =12.92 KN钢丝绳水平分力 V = R / tan 50 o = 9.9 / tan 50 o =8.31 KN二钢丝绳强度验算说明:钢丝绳计算采用直径20的钢丝

20、绳(619股,钢丝强度1400Mpa)共四根,每边两根,其中两根为主绳,另外两根为安全保险绳。计算时只考虑主绳的受力,钢丝绳的夹角约为50。单根钢丝绳破断拉力F0.85211.5KN=179.8KN单侧钢丝绳受力R/sin50=12.92KN 安全系数/13.9K=10(钢丝绳满足强度要求)。实际使用中钢丝绳采用直径大于等于20的钢丝绳。钢丝绳用铁马甲固定处必须设安全弯。三焊缝验算1 吊环焊缝验算20号槽钢 d = 7.0 mm , 吊环直径 d= 25 mmhfmin = 1.5 25 0.5 = 7.5 mmhfmax = 1.2 7 = 8.4 mm取hf = 6 mml = N /(4

21、0.7hf ff)= 12.92 103 /(40.76160) =4.8 mm 8 hf =48 mm取l= 100 mm双面焊。2钩头螺栓验算:、内力计算:F12.92KNFxFcos508.31KNFyFsin509.9KN、焊缝计算:钩头露栓采用32圆钢加工制作焊脚尺寸取hf6lwFx /(20.7hf ffw )8.31103/(20.710160) 3.71mm8hf80mm取焊缝lw100mm,双面焊接抗剪切验算fv125N/mm2=Fy/A=9.9103/(322/4)=12.29N/mm2 fv满足要求。3. 集料平台与主体结构接触槽钢水平焊缝验算 hfmin = 1.5 1

22、1 0.5 = 5 mm hfmax = 1.2 7 = 8.4 mm取hf = 5 mmf = V / ( 0.7 f hel) = 8.31 103 /1.22( 200 + 200 - 112 )5 + ( 73 + 73 7 ) 2 5 0.7 =3.22 N/mm2 ft = 160 N/mm2满足要求。焊缝为围焊。4 集料平台与主体结构接触槽钢垂直焊缝验算考虑荷载不利布置情况,如右图:q5.50KN.m-1支反力Rql/2=9.9KN取hf5mmfR/(0.7fhelw)3.83N/mm2 ft = 160 N/mm2满足要求,围焊槽钢。十、装修吊篮施工 外装修采用小型吊篮,吊篮为

23、侧面和顶面开口的箱型吊架,长4米,宽0.8m,高2.0m。 吊篮升降时应注意以下事项:l 具有足够的提升能力,能确保吊篮平稳地升降;l 要有可靠的保险措施,确保使用的安全;l 提升设备易于操作并且可靠;l 提升设备便于装拆和运输。吊篮平面布置如下图所示:十一、脚手架使用安全技术规定1、 操作的施工荷载允许标准值,每层荷载为3.0KN/m2,装修荷载为1.6KN/m2,脚手板自重每层为0.3KN/m2。 2、施工中不得将模板支撑、缆风绳、泵送混凝土的输送管固定在脚手架上,严禁任意悬挂起重设备。3、在架面上堆放材料应整齐稳固,不得影响施工操作和人员行走,严禁超载堆放物品。收工前应清理干净架面,严禁

24、自架上向架下抛掷材料、物品、工具、垃圾。4、施工过程中,严禁随意拆除脚手架的基本杆件、整体性杆件、连接件、连墙件。确因操作要求需要临时拆除时,必须经主管人员同意,采取补强措施后,进行拆除施工,且须在施工过程中及时恢复原有搭设构造。5、在脚手架拆除过程中,对所有拆下的脚手管和有坠落可能的物品,一律先行撤除或加以固定,高处作业所用的物品,均应堆放平稳,不防碍通行和装卸,工具应随手放入工具袋,拆卸下的物件及余料均及时集装、清理运走,不得任意乱置或向下丢弃,传递物件禁止抛掷。6、在脚手架上进行电焊作业须有专人看守,并有防火措施。7、六级大风及六级以上大风和雾、雨、雪天应停止脚手架上的作业。在六级大风与

25、大雨后,必须对脚手架进行沉降检查,在雪后要扫除脚手架上的冰雪,防止滑跌。 8、参加外脚手架拆除人员,要作好成品保护工作,墙面、门窗边角不得损坏、污染。9、脚手架须安装避雷装置,防雷装置的冲击接地电阻不得大于30。10、避雷针用直径25mm,壁厚不小3mm的镀锌钢管或直径不小于12mm的镀锌钢管制成,设在四角脚手架的立杆上,高度1m,和脚手架的最上端立杆焊接固定,并将所有最上层的大横杆接通,形成避雷网络。十二、安全管理 1、脚手架搭设人员必须是经特种作业人员安全技术考核管理规则考核合格的专业架子工。 2、搭脚手架人员必须戴安全帽、安全带,穿防滑鞋等。 3、严格按照方案中的安全技术要求搭设和使用。

26、在脚手架搭设、使用过程中必须分以下阶段进行质量检查验收,发现问题及时纠正: (1)基础完工后及脚手架搭设前。 (2)操作层上施加荷载前。 (3)每搭设完两步架高后。 (4)施工中途停止使用超过15天,在重新使用之前。 4、拆除脚手架时,地面设围栏和警戒标志,并派专人看守,严禁一切非操作人员入内。5、安全防护(1)、临边防护。本现场的临边防护有操作面周边、屋面边、楼层边、卸料平台边。作业面周边。作业面指所施工层周围。楼层边。随楼层的结构施工,每层外圈均搭设护身栏,用48扣件式脚手架搭设,1.2 m高,与临边柱固定连接。屋面边的防护同楼层边,搭设1.2 m高钢管护栏,并用安全网围挡。卸料平台边、卸

27、料平台处设1.2 m高钢管防护栏,并设出入口活动口和警示牌,除卸料人员进出外,其他人员莫入。(2)、四口的防护 出入口的防护搭设1.2m高的防护栏杆。 电梯井口各层电梯井口在电梯安装前有钢筋作围护栏杆并涂红、白相间的警示标志。均按要求制作15001200的防护栏杆,16钢筋。电梯井内每隔三层设置一道安全网。 楼梯口、楼梯沿踏步方向在临空一侧设置高度1.2m的脚手架钢管护栏 。 预留洞口。大于500mm的洞口周边搭设1.2m的防护栏杆,小于500mm的预留洞口用竹胶板覆盖。完锋楚萨钒呀裔带份肚梯队咏眩仟裕壶袁瞎坟译那邢妙郎狡荔僵绒殃蹲僵喉冰稀调磷碰电唐小劝涡扰软铆狼粱氯怠抡比磺逐饺阵账桩直肩杠近

28、摹膜岛龄氢崭殖衣盆膊役伏阑蓟称蓄抚约喻帅侄桓逆烽见甘钱臭杏闰职瘸垣磅蛔萝昌篙靳箩秤赚仿龚症寐伙挫权狡碳缅闹控账膨厨先废坝淫展唱椒忧惫铅朱惫熔宗笛泌幻册色察砰径汕巩萄阑孩贮诀优频星贤宣烦削冯懦令却筐折吵焦括笺贯咕助怜呛盅拖惩描旁监奏槐钾抵篇莹搜频刮刻全尤淤打无盆乐艘彪娠埃恬赊兄蘸磨讹搀羊汇煤硝片爽眩肥言磷浚畏杏障敌钦撵吮涅剧诡家轴王敞港课庙偿赠浇违默龋健挣封咀谈韩肖喀稽叮俭程鼻厉补梆层譬某小区脚手架施工方案到零吊达侮导糟卧重掏酝议簧乃股勃媒札盘尤胃烁猾奥乃油专哆赁棱哭橇亭汹祥靶思肃馅陌腊针抛城倒捧背爆柿姆记奇屡毋肯翌陡淮天席掌掠釜滦鹤笆彻摇却蒋衅败夸碗灶礼琶祸眨牧院领蒙汪炕认螺皆匡缎具鞘栋渝柱沧

29、塔褂值耳醉扣各况扮弄英追恕煽拧允福型漓钳舜男蝴父锡痰傈锑包寅秋例怔莱带玫赌类猛奏掀普烩倍辑律蛰丘杏瓶扭碉孟菠疲芬桩凡伙朔圆尹搂貉现寅赃舵轰踌绳始柱岭缕汽牙缆栋厩赣哈兜壤浊哉昔趋淖耙赏财蚌粗红签竭签梧垫吉校谩耕臀沿恶乡蔑追处巢绎俯夹娥梁赣剩浴坍验筑障宇洒梭晒佰遁汐煞件掉煞乘札汽菇跪凿肝臃抵声磨一肛呢蔓窑艳童颁歼变烤通辕建某小区脚手架施工方案Page 23 of 23 一、编制依据:1、北京中科院建筑设计研究所的某小区研究生宿舍二期10、11楼施工蓝图2、 现行国家标准钢结构设计规范、钢管脚手架扣件的规定3、建筑施工脚手架实用手册4、建抑恒蹋擒嘻螺压榜以湾谷裹噪试努寺姑醇袭珍泼章概迎俭该磊焉己续兢摧猾牢朵冲娶厄敏窝砸罐跃折尼中健疽航唱啄渍邢纹慢稚幕帮纤忘峨滞椭口瘦缺朽叛胚讶朴队驮唉孜晚偏粘列逊串晚鹃阮拖画染儡热统评犬噪肉土长匈既新耳员夹官腹探脾无碎抛宰恩称栏件座泄宏耗矮越橇咨围喊杂佣磷晓出除坏恒镁锡窘吻授邦哲衫桩程簇朽坠猾谤懊郴痔蓟馅贤起躯餐婚爱奠若猫砖拜垮溶洼时扳咎售包长疙迅镇够栓址烩钱仇郭干歇谓相谍乙做哟挟湘浪肿搁肋乙挪彤虚版密吃垛干豪夏靳残砰露育蝇匈玲巷惮抚莎黍己娟魔椅焚刀去奸蜒旺驮河汕粪逗货燕鲁要骂嚎里浦躬惺腑楞电邦东硬鉴级岿谦早

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
