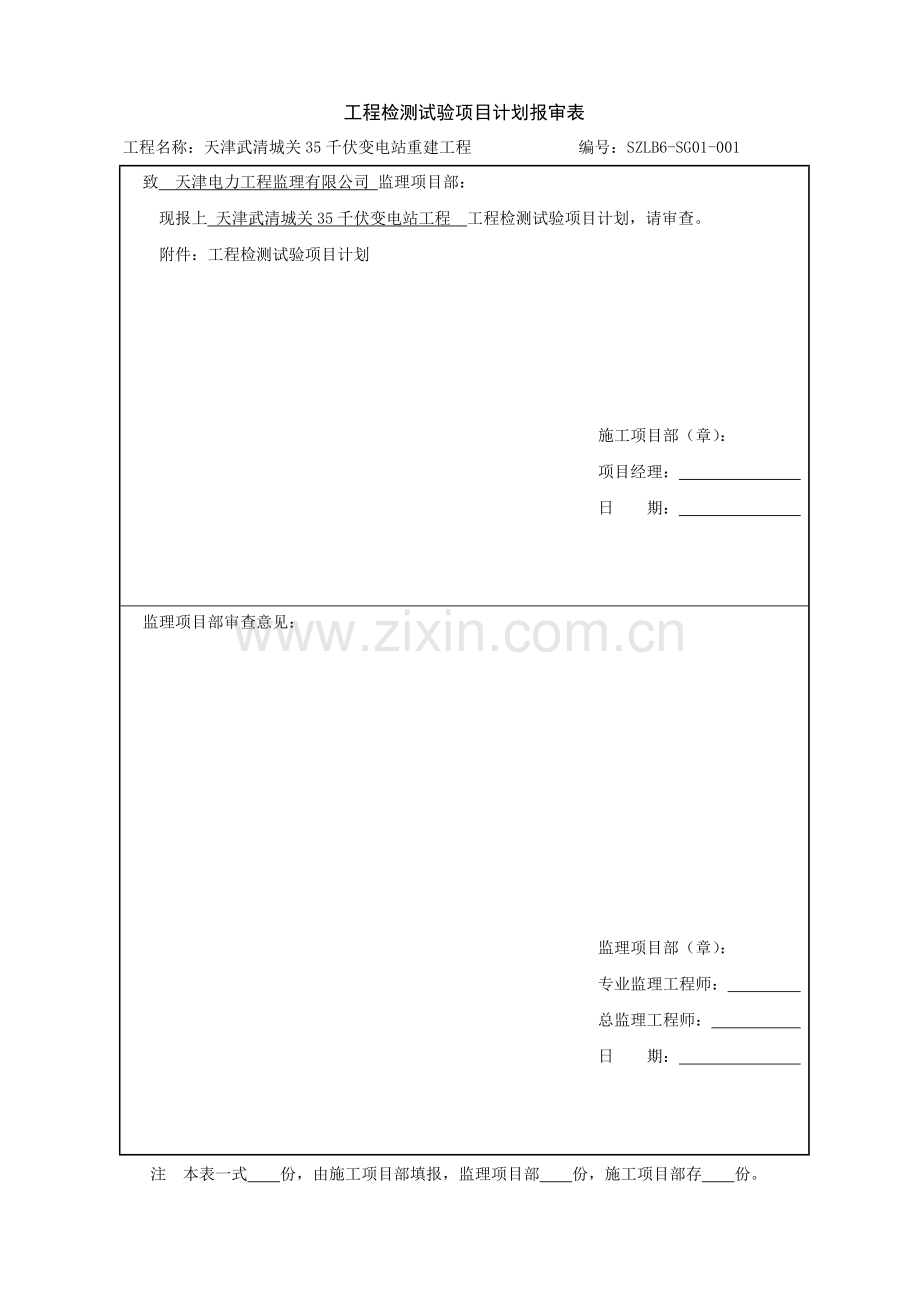

工程检测试验项目计划报审表
工程名称:天津武清城关35千伏变电站重建工程 编号:SZLB6-SG01-001
致 天津电力工程监理有限公司 监理项目部:
现报上 天津武清城关35千伏变电站工程 工程检测试验项目计划,请审查。
附件:工程检测试验项目计划
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
专业监理工程师:
总监理工程师:
日 期:
注 本表一式 份,由施工项目部填报,监理项目部 份,施工项目部存 份。

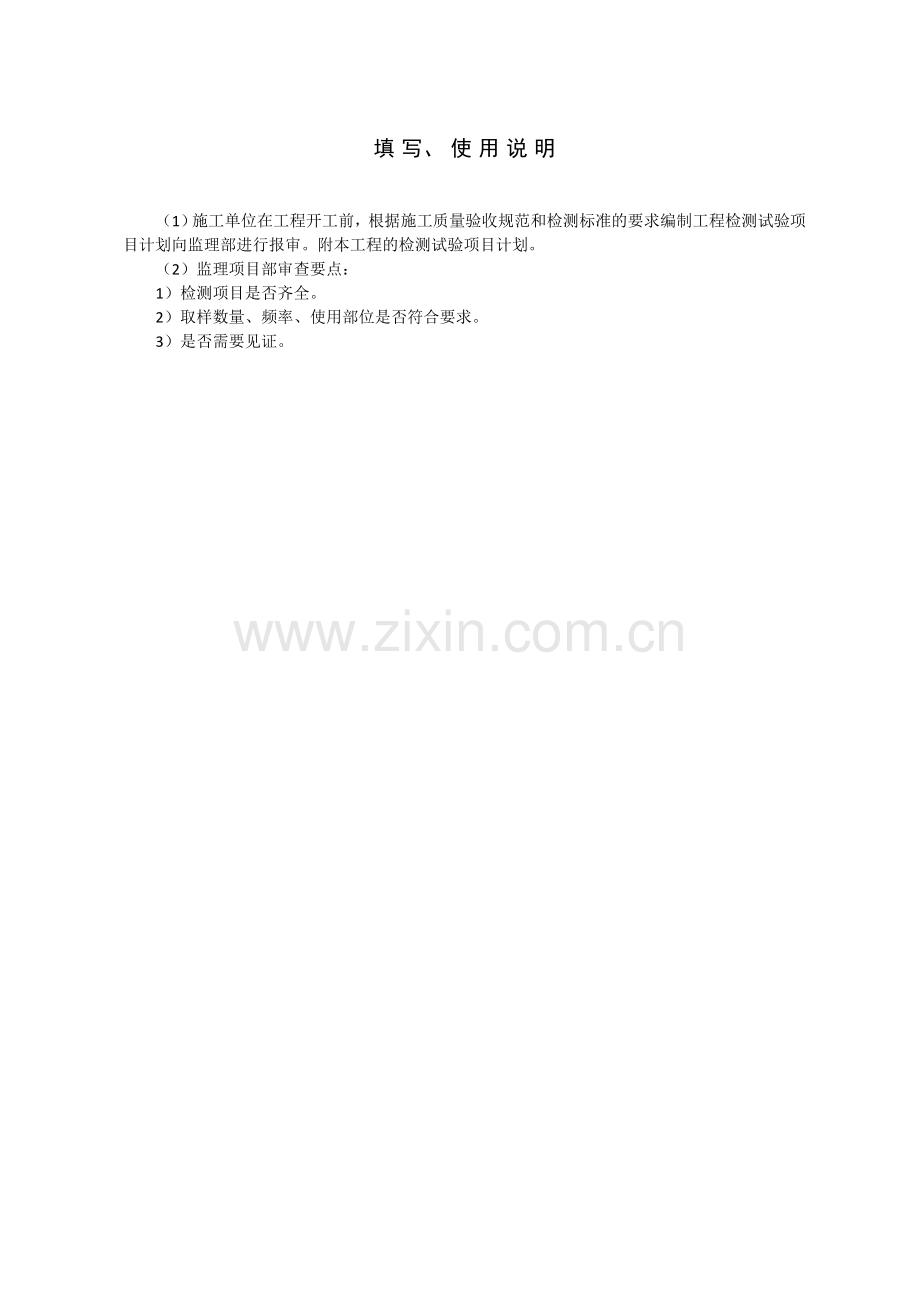

填写、使用说明
(1)施工单位在工程开工前,根据施工质量验收规范和检测标准的要求编制工程检测试验项目计划向监理部进行报审。附本工程的检测试验项目计划。
(2)监理项目部审查要点:
1)检测项目是否齐全。
2)取样数量、频率、使用部位是否符合要求。
3)是否需要见证。
附件:
天津武清城关35千伏变电站重建土建 工程检测试验项目计划
施工项目部(章)
年 月 日
批 准: (项目总工) 年 月 日
审 核: (项目质检员) 年 月 日
编 写: (项目技术员) 年 月 日
目录
1 工程概况
2 编制目的
3 编制依据
4 检测试验组织及职责
5 试验项目检测计划表
1工程概况
拟建城关35kV变电站重建工程,位于天津市武清区城关镇崔廊公路和通王公路西南角。可建设用地面积5928.71㎡。配电装置室建筑占地面积873.79㎡,总建筑面积873.79㎡;局部地下1层,地上1层,建筑檐高7.95m;配电室建设总高度8.15m,钢架梁结构、层高4.5m/6.5m,基础类型为弹性地基梁基础;屋面、地下室防水等级按I级设防;本工程正负零相当于绝对标高为9.250m,室内外高差0.45m。配电室室内布置有变压器室、二次设备室、10kV、35kV配电装置室、电容器室、中性点设备室、资料室、工具间、卫生间;
户外其他构筑物泵房占地19.2㎡;泵房建筑面积70.4㎡;消防水池占地面积147.2㎡,消防水池、泵房基础为抗渗P6;±0.000以下砌体MU20实心页岩砖,WM M10水泥砂浆;铺地面积2441.96㎡,站内道路1008.71㎡,站内道路均采用公路型,混凝土路面。大件运输道路、消防道路宽度4.0m,转弯半径9.0m,进站道路宽度8.0m,转弯半径9.0m。变电站设一个主出入口,从站址北侧崔廊公路引接。硬化地面254.94㎡;绿地面积:1330.11㎡
2编制目的
确保达标投产,实现国家电网公司优质工程、行业优质工程;建筑和安装工程质量达到规定要求,严格控制中间环节争创国家级优质工程,全面实现工程质量目标。
3编制依据
主要设备技术文件和新产品的工艺性试验资料
《国家电网公司基建项目管理规定》国网(基建/2)111-2015
《国家电网公司输变电工程验收管理办法》 国网(基建/3)188-2015
《国家电网公司基建质量管理规定》国网(基建/2)112-2015
《关于强化输变电工程施工过程质量控制数码采集与管理的工作要求》(基建质量〔2016〕56号)
《110k~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 1183-2012)
《国家电网公司输变电工程优质工程评定管理办法》 国网(基建/3)182-2015
《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 10248.3—2016)
《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量[2010]19号)
《国家电网公司输变工程典型施工方法管理规定》(国家电网基建2012版 )
《国家电网公司电网建设项目档案管理办法(试行)》(国家电网办[2010]250号)
《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》 (基建安全〔2016〕25 号)
《工程建设标准强制性条文》(房屋建筑部分)2013年版
《国网公司施工项目部标准化管理手册》2018版变电部分
本工程采用的技术规范:
序号
标准名称
标准代号
1
建筑工程施工现场供电安全规范
GB 50194-2014
2
建筑工程施工现场环境与卫生标准
JGJ 146-2013
3
建筑机械使用安全技术规程
JGJ 33-2012
4
施工现场临时用电安全技术规范(附条文说明)
JGJ 46-2012
5
建筑施工高处作业安全技术规范
JGJ 80-2011
6
危险化学品重大危险源辨识
GB 18218-2009
7
建筑施工安全检查标准
JGJ 59-2011
8
建筑施工扣件式钢管脚手架安全技术规范
JGJ 130-2011
9
建筑施工高处作业安全技术规范
JGJ 80-2011
10
建筑施工模板安全技术规范
JGJ 162-2008
11
建筑地基基础工程施工质量验收规范
GB 50202-2002
12
砌体结构工程施工质量验收规范
GB 50203-2011
13
混凝土结构工程施工质量验收规范
GB 50204-2015
14
钢结构工程施工质量验收规范
GB50205-2001
15
屋面工程质量验收规范
GB 50207-2012
16
建筑地面工程施工质量验收规范
GB 50209-2010
17
建筑装饰装修工程质量验收规范
GB 50210-2011
18
建筑给水排水及采暖工程施工质量验收规范
GB 50242-2002
19
通风与空调工程施工质量验收规范
GB 50243-2002
20
建筑工程施工质量验收统一标准
GB 50300-2013
21
建筑电气工程施工质量验收规范
GB 50303-2011
22
屋面工程技术规范
GB 50345-2012
23
建筑边坡工程技术规范
GB 50330-2013
24
110kV及以上送变电工程启动及竣工验收规程
DL/T782-2001
25
电力工程地基处理技术规程
DL/T 5024-2005
26
电气装置安装工程质量检验及评定规程
DL/T5161.1-2015
27
电气建设施工质量验收及评定规程 第1部分:土建工程
DL/T 5210.1-2012
28
普通混凝土用砂、石质量及检验方法标准
JGJ 52-2006
29
建筑地基处理技术规范
JGJ 79-2012
30
建筑施工清水混凝土技术规程
DB11/T 464-2007
31
建筑基坑支护技术规程
JGJ 120-2012
32
钢结构焊接规范
GB 50661-2011
4检测试验组织及职责
4.1检验试验的组织及职责
项目经理:负责进行项目检验试验工作的组织协调。
项目技术负责人:负责对工程建设的检验试验工作实行控制监督。
技术员:负责对本工程的检验试验工作进行策划、监督、收集、确认检验试验过程,并对进场的经检验不符合要求的材料明确处置方式。
材料员:按检验试验计划要求及时对进场的材料进行报验,对经检验不符合要求的材料及时处置。
试验员:及时按检验试验计划及见证取样要求对进场的材料进行抽样送验,并及时索取试验报告,查对试验结果,反馈试验单位提出的意见。
4.2检验试验人员岗位
取样人、送养人员需熟悉掌握各种材料的评定标准、取样方法及结果判定等有关知识。
在现场进行原材料取样和试块制作时,必须有见证单位见证人在旁见证。见证人有责任对试样进行监护,并和试验人员一起将试样送检测单位。也可由见证人、取样人将取好的试样,用送样工具装好加封,再由取(送)样人员将试样送至试验单位。
4.3不合格品控制
进货检验和试验中发现不合格材料、成品、构配件等,项目材料员要对其进行标识和隔离、并尽快使其退场。
如有已使用材料试验结果不合格的情况,应及时通知项目技术负责人、项目经理、工程建设单位、质监单位、监理单位,并做好通知记录。
5试验项目检测计划表
常用材料验证项目表
序号
材料名称
通常要求的检验项目
特殊情况需要
追加的验证项目
1
水泥
抗压、抗折、凝结时间。
细度、有害物含量、安定性
2
砂浆用砂
砂
颗料级配、含泥量、有害物质含量、氯离子含量、表观密度、堆积密度、空隙率、细度模数、含泥量。
坚固性、SO3含量、泥块含量。
3
砌筑砂浆
稠度、抗压强度配合比
分层度
4
混凝土或抗渗混凝土
坍落度(工作度)、容重、抗压强度或抗渗标号。
抗拉、握裹力、弹性模量、收缩、抗冻性、抗折强度。
5
钢筋
屈服点、抗拉、伸长率、冷弯、外观、重量偏差
反向弯曲、屈强比
6
砌墙砖和承重烧结空心砖
外观检查必须合格
抗压、抗折、吸水率
最低平均温度:抗冻、泛霜、石灰爆裂
7
沥青防水卷材
不透水性、吸水率、耐热度拉力、柔度
单位面积浸涂材料总量
材料进现场检验批次及取样方法
序号
材料名称
检验批次要求
取样数量
取样方法
1
水泥
以同一生产厂出产的同一品种和标号、数量袋装不超过100t为一批,散装不超过200t为一批
总量至少12kg
取样应有代表性,可连续取,亦可从20个以上不同部位取等量样品,试样应充分拌和,并用64孔cm2的筛子过一次。
2
砂、碎石、卵石
以产地、规格相同的400m3为一批,不足400m3者亦为一批
产品质量鉴定时,砂子30~50kg,石子200kg;作配合比时,砂100kg,石子200kg
从料堆上取样时,在均匀分布的不同部位(包括顶部、中部和底部),抽取数量大致相同的3份砂或15份石子,试验用量按四分法缩分提取。
3
砌筑砂浆
按每一楼层或250m3砌体、每台搅拌机取样不少于一组
每一品种每一强度等级同一配合比的砂浆拌合物中提取大于1.5~2倍砂浆试件体积
从使用地点、运输车、搅拌处三个不同部位集取。
4
混凝土
每工作班不少于一组;
每拌制100m3不少于一组;
现浇楼层,每层不少于一组(基础为一层)
同一强度等级同一配合比在前述数量中集取的砼拌合物的体积应大于做试件体积1.5倍制作一组
在浇灌地点从同罐或同一车(容器)中均匀采取,其数量不少于试块所需量的1.5倍。
注:①一次连续浇灌的混凝土工程量小于左列数量时,也应留一组试块,配合比有变动时,每种配合比均需留一组试块。
②根据施工要求(拆模、吊装冬施)留置的试块数量按施工措施规定。
5
钢筋
同一生产厂、同一牌号、同一等级、规格每60t为一批,不足者亦为一批
拉伸、冷弯试验各取1根,有化学试验时,另取1根
任意抽取3根从端头弃去10cm(盘条弃去50cm)再截取5d0+200mm长或10d0+150mm。
6
沥青纸胎防水卷材
按同一品种标号,不大于1000卷为一批
取1卷的20%外观检查不少于3卷
从外观检查合格的一卷卷材距端头1.0m以外处截取1.5m长一段作材性检验试样。
7
砌墙砖(烧结普通砖、烧结多孔砖、)和非承重空心砖
按成品堆垛
同厂,同一规格等级每50万块为一批
外观检查200块,材性检验40块
按随机抽样,即按预先确定好的方案,每隔几垛,在垛上的哪一部位,取某一个位置上的几块。
个人工作业务总结
本人于2009年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”),主要从事测量技术工作,至今已有三年。
在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技术水平。同时积极的参与技术培训学习,加速自身知识的不断更新和自身素质的提高。努力使自己成为一名合格的测绘技术人员。
在这三年中,在公司各领导及同事的帮助带领下,按照岗位职责要求和行为规范,努力做好本职工作,认真完成了领导所交给的各项工作,在思想觉悟及工作能力方面有了很大的提高。
在思想上积极向上,能够认真贯彻党的基本方针政策,积极学习政治理论,坚持四项基本原则,遵纪守法,爱岗敬业,具有强烈的责任感和事业心。积极主动学习专业知识,工作态度端正,认真负责,具有良好的思想政治素质、思想品质和职业道德。
在工作态度方面,勤奋敬业,热爱本职工作,能够正确认真的对待每一项工作,能够主动寻找自己的不足并及时学习补充,始终保持严谨认真的工作态度和一丝不苟的工作作风。
在公司领导的关怀以及同事们的支持和帮助下,我迅速的完成了职业角色的转变。
一、回顾这四年来的职业生涯,我主要做了以下工作:
1、参与了新疆库车县新疆库车县胡同布拉克石灰岩矿的野外测绘和放线工作、点之记的编写工作、1:2000地形地质图修测、1:1000勘探剖面测量、测绘内业资料的编写工作,提交成果《新疆库车县胡同布拉克石灰岩矿普查报告》已通过评审。
2、参与了库车县城北水厂建设项目用地压覆矿产资源评估项目的室内地质资料编写工作,提交成果为《库车县城北水厂建设项目用地压覆矿产资源评估报告》,现已通过评审。
3、参与了《新疆库车县巴西克其克盐矿普查》项目的野外地质勘查工作,参与项目包括:1:2000地质测图、1:1000勘查线剖面测量、测绘内业资料的编写工作;最终提交的《新疆库车县康村盐矿普查报告》已通过评审。
4、参与了新疆哈密市南坡子泉金矿2009年度矿山储量监测工作,项目包括:野外地质测量与室内地质资料的编写,提交成果为《新疆哈密市南坡子泉金矿2009年度矿山储量年报》,现已通过评审。
6、参与了《新疆博乐市五台石灰岩矿9号矿区勘探》项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。
7、参与了《新疆博乐市托特克斜花岗岩矿详查报告》项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。
通过以上的这些工作,我学习并具备了以下工作能力:
1、通过实习,对测绘这门学科的研究内容及实际意义有了系统的认识。加深对测量学基本理论的理解,能够用有关理论指导作业实践,做到理论与实践相统一,提高分析问题、解决问题的能力,从而对测量学的基本内容得到一次实际应用,使所学知识进一步巩固、深化。
2、熟悉了三、四等控制测量的作业程序及施测方法,并掌握了全站仪、静态GPS、RTK等测量仪器的工作原理和操作方法。
3、掌握了GPS控制测量内业解算软件(南方测绘 Gps数据处理)以及内业成图软件(南方cass)的操作应用。能够将外业测量的数据导入软件进行地形图成图和处理。
4、在项目技术负责的指导下熟悉了测量技术总结的编写要求和方法,并参与了部分项目测量技术总结章节的编写工作。
5、在项目负责的领导下参与整个测量项目的组织运作,对项目的实施过程有了深刻理解。通过在项目组的实习锻炼了自己的组织协调能力,为以后的工作打下了坚实基础。
二、工作中尚存在的问题
从事测绘工作以来,深深感受到工作的繁忙、责任的重大,也因此没能全方位地进行系统地学习实践,主要表现为没有足够的经验,对于地形复杂的地段理解不够深刻;理论知识掌握不够系统,实践能力尚为有限。以上问题,在今后工作中自己将努力做到更好。
三、今后的工作打算
通过总结四年来的工作,我无论从工作技术上,还是从世界观、人生观、价值观等各个方面,都有了很大的提高。今后,我会在此基础上,刻苦钻研,再接再厉,使自己在业务知识水平更上一层楼,为测绘事业的发展,贡献自己的力量。
展开阅读全文
