收藏 分销(赏)

农村道路工程施工组织设计方案.doc

上传人:精**** 文档编号:1633340 上传时间:2024-05-06 格式:DOC 页数:95 大小:940KB
下载 相关 举报
农村道路工程施工组织设计方案.doc_第1页
第1页 / 共95页
农村道路工程施工组织设计方案.doc_第2页
第2页 / 共95页
农村道路工程施工组织设计方案.doc_第3页
第3页 / 共95页
农村道路工程施工组织设计方案.doc_第4页
第4页 / 共95页
农村道路工程施工组织设计方案.doc_第5页
第5页 / 共95页
点击查看更多>>
资源描述

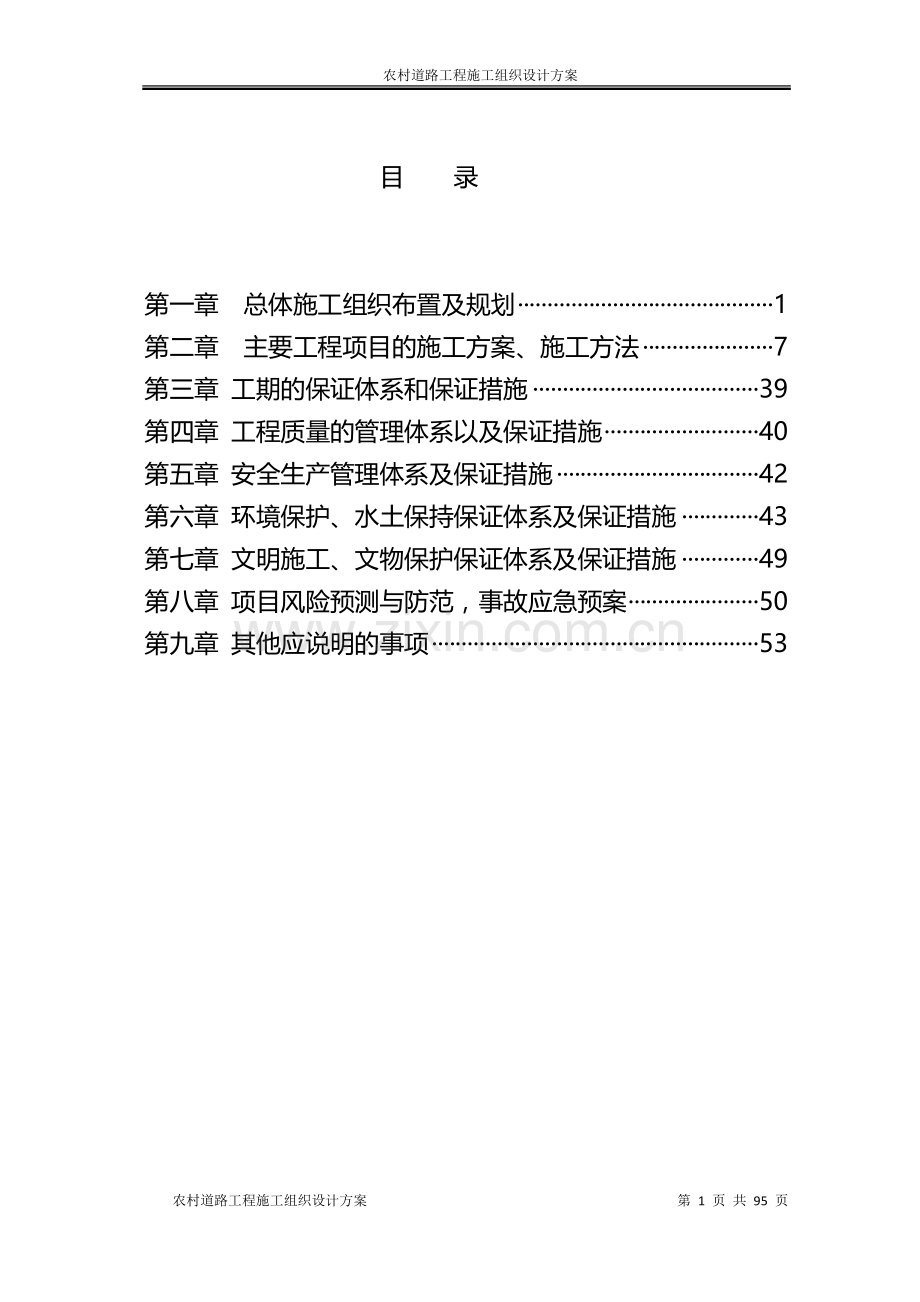

1、农村道路工程施工组织设计方案 目 录第一章 总体施工组织布置及规划1第二章 主要工程项目的施工方案、施工方法7第三章 工期的保证体系和保证措施39第四章 工程质量的管理体系以及保证措施40第五章 安全生产管理体系及保证措施42第六章 环境保护、水土保持保证体系及保证措施43第七章 文明施工、文物保护保证体系及保证措施49第八章 项目风险预测与防范,事故应急预案50第九章 其他应说明的事项53第一章 总体施工组织布置及规划 第一节 工程概况和编制依据一、工程概况*(K9+600K7+400)工程全长7.8公里,全线采用四级公路标准设计,路基宽度6.5米,路面结构采用水泥混凝土路面,工程内容为:路

2、基,路面、涵洞工程,本项目分为一个标段。二、地质地貌及气候拟建项目地处山西省中部偏南,吕梁山脉南端东侧,*西部。本项目沿线西高东低,地形起伏,沟壑纵横,地表覆盖第四纪黄土,土壤结构松散,沟谷切割较深,水土流失严重,大部分属梁峁状中山黄土丘陵地貌。项目区属于暖温带大陆性季风气候区,全年比较温和,四季分明,冬季气候干燥寒冷,常发生大风降温;夏季炎热多雨,间有伏旱现象发生;春秋时过渡季节,气温变化大,春末易发生干热风,秋季易发生连续降雨,常出现一周的连阴天气。*境内河流除姑射山西坡4平方公里西水河流域外,均属汾河流域。拟建项目沿线西高东低,多半路段为沿溪线,属涧河支流,汛期因暴雨易引起山洪,对公路工

3、程构造物有一定威胁,故要做好路基路面的排水防护,以防洪水床刷路基。三、编制依据(一)、关于*工程的施工招标文件、设计图纸、技术规范、补遗书及标前会议内容。(二)、对施工现场的实地考察。(三)、有关国产、进口设备的性能及台班定额。(四)、现行的国家及交通部颁发的技术规范、技术标准。第二节 施工总体布署一、奋斗目标1、质量目标:按照业主的要求,圆满实现工程施工质量一次性合格。2、工期目标:按业主要求工期圆满地完成工程施工。3、安全目标:确保不发生人身重大伤亡事故和机械被损事故。4、文明施工目标:严格执行环保法有关规定,避免环境污染,防止水土流失。二、施工组织机构项目部领导班子由2人组成,即项目经理

4、1人、项目副经理一人,技术负责人(即总工程师)1人。项目经理部内设工程技术部、办公室、质检实验部、合同部、财务部、工程部、机材部等职能部门。经理部下设3个施工队完成全线工程项目的施工。项目经理综合施工队路基施工队路面施工队项目技术负责人计财部工程部财务部合同部质检实验部技术部办公室项目副经理项目经理说明:项目经理:负责本合同全部项目管理。项目副经理:负责本合同工程全部日常工作管理。项目技术负责人:负责本合同全部项目技术、计量、合同、计划、统计的管理工作。工程部、技术部:负责本合同全部施工项目的施工及技术交底、施工方案、测量、放线、资料管理等工作。财务部:负责工程款的接受与支付。合同部:负责工程

5、计划、合同管理、计量支付、变更洽商等工作。办公室:负责后勤、拆迁、安全保证、对外关系等工作。质检、实验部:负责质量检查、配合监理检查工作、负责实验检测工作。计财部:负责机械设备调配,材料采购。三、施工段及施工任务划分根据本合同段实际工程项目、数量及工期情况,我们将组织3个施工队其具体分工如下表:作业单位施工项目施工范围路基施工队清理与掘除、路基填方、挖方路面施工队路面基层及砼路面综合施工队涵及其他工程四、施工准备及临时工程规划临时工程与设施包括为实施永久性工程的各项相关的临时性工作台,如:临时道路;临时电力、电信、电讯线路的架设与维护;临时供水、排污系统的建设与维护以及其他相关的临时设施等。依

6、据施工平面图及现场考察情况,建设施工与管理所需的办公室、住房、医疗卫生、工作场地、工地试验室、消防设施等;建设材料区、盖板预制区,布置和安装水泥混凝土拌和设备。第三节 设备、人员动员周期及设备、人员、一、设备、人员动员周期我部严格遵照业主和我公司签订的施工合同的开工日期进行施工前期准备工作,包括临时设施的修建、安装、材料储备、机械设备的搬运及安装,人员前期动员等。项目部和施工队的先遣人员能够以最快速度进入施工现场,进行施工准备,做好施工驻地建设和临时工程,并组织施工机械设备和人员进场。人员及设备动员周期为5天(包括施工准备、临时工程、人员设备到位)。二、设备、人员、材料运到现场的方法选派管理能

7、力强、业务素质高、经验丰富的项目经理、总工及各级施工管理和技术人员,共同承担本合同段的施工任务,由我公司调入。我公司选派具有多年公路工程施工经验的劳务协作队伍进驻施工现场,确保满足工程施工需要,并优先考虑当地劳务力量。机械设备到场情况,根据我部将要开展的施工项目,相应的机械设备将尽快进场。本工程所需设备设备名称规格功率及内容单位数量产地新旧程度进入时间履带式推土机75kw台2履带式单斗挖掘机1m3台2轮胎式装载机3.0m3台2平地机120KW台1光轮压路机6t8t台2震动压路机10T以上台2稳定土厂拌设备300t/h以上台1稳定土摊铺机7.5m以内台1滑模式水泥稳定土摊铺机2.5m-4.5m

8、台1电动混凝土刻纹机台1电动混凝土切缝机台1强制式混凝土搅拌机250l以内台1混凝土输送泵车6m3 以内台1水泥稳定土搅拌站40m3/h以内台1自卸汽车8t台4洒水汽车6000L以上台2汽车式起重机12t以上台2发电机台1三、材料的准备及运输本路段筑路材料比较 缺乏,大部分材料需远运,其主要材料供应如下:碎石:沿线,平均运距10公里钢材:临汾,运距120公里砂砾:香,运距12公里砂:香运距12公里粘土、土:沿线,运距3公里水泥:汾西,运距30公里木材:汾西,运距30公里水:沿线,平均运距5公里片石、块石:沿线,平均运距10公里根据本工程的实际情况和工期的季节性,应在前一二月内把材料准备充分,也

9、就是说春节前抓紧时间进料,主要采用汽车运输。这样既能保证施工的需求,也能防止春季材料涨价。本工程所需材料1、 水泥:4500吨2、 碎石:15000立方米3、 片石块石130立方米4、 中砂:4500立方米5、 天然砂砾:18000立方米四、工期安排根据本工程的工期和季节性的考虑,工期安排在春节前将土方的开挖和填筑完成,年后总体施工全面展开。预计开工日期2010年11月1日,完工日期2011年6月30日。根据工程量,具体工期总体计划安排如下:施工准备:2010年7月28日2010年8月2日, 路基工程:2010年8月1日2010年9月2日, 涵洞工程:2010年8月8日2010年8月20日,路

10、面工程:2010年8月18日2010年10月6日,其他工程:2010年10月6日2010年10月10日,第二章 主要工程项目的施工方案、施工方法第一节 路基填方施工(一)、填方路堤施工特点1.本合同段路堤施工总填方量为1.2001万方,由于路堤存在沉降和稳定问题,因此无论对基底的处理,填料的选择,排水措施,压实标准的控制等方面都要求比较高,从而保证路基的稳定性与耐久性。2.在采用机械化作业中,从基础的处理、填料的开挖、运送、摊铺、压实均采用一系列的机械进行施工。(二)、路堤施工前准备工作1.开工前,在全面熟悉设计文件交底的基础上,进行现场核对和施工调查,发现问题应及时根据有关程序提出修改意见并

11、报请变更设计。施工前调查的内容包括:工程范围内的地形、地质、水文和地面排水情况等;工程范围内的交通和地上、地下构筑物情况;施工现场的供水、供电、电讯设备及场内外运输线路,生产和生活设施的设置地点等情况;沿线附近可供取土的地点和有关情况;沿线附近可供排水的沟渠和涵管等情况;施工现场附近测量标志及需要保护植物和构造物等情况。2.根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计,并报监理工程师审批,经批准同意后即提出开工报告,获批准后开工。3.征地拆迁、场地清理工作。这是施工前必须做的一项非常主要的工作,内容包括:由业主办理征地用地手

12、续,对用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其它建筑物,协助有关单位事先拆迁或改造;对于路基附近的危险建筑物予以适当加固,对文物古迹妥善保护。路基用地范围内的树木、灌木丛等均在施工前砍伐或移植清理,并将树根全部挖除,将坑穴填土夯实。此外还根据图纸要求进行放样,编制施工预算,对准备用做填料的土进行土工试验等。4.做好排水设施。事先做好截水沟、排水沟等排水及防渗设施,特别是雨季施工更要加强这方面工作。路堤施工中各施工层表面不应有积水,表面应做成24%的横坡。雨季施工或因故中断施工时,将施工层表面及时修理平整并压实。(三)、土方路堤的填筑1.路堤填料要求不使用淤泥、沼泽土

13、、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽特征的土。液限大于50、塑性指数大于26的土以及含水量超过规定的土,不得直接作为路堤填料。需要使用时,采取满足设计要求的技术措施处理,经检查合格后方可使用。路基填方材料的强度符合规范要求。2.路堤施工方法路堤基底的处理路堤基底是指路堤填料与原地面的接触部分。为使两者结合紧密,避免路堤沿基底发生滑动,防止因草皮、树根腐烂而引起路堤沿陷,对基层进行相应的处理。路堤表土清理压实工序如下图2-1-1。当基底为坡面时,将坡面做成台阶形,一般宽度不小于1.5m,高度最小为1.0m,而且台阶顶面应做成向堤内倾斜4%6%的坡度。施工作业方法土方路堤常根据路段地

14、形情况的不同分别采用水平分层填筑法或纵向分层填筑法两种形式。对合同段内的大部分施工段按设计断面分成水平层次逐层向上填筑,每填一层,经压实符合规定后,再填上一层;当原地纵坡大于12%的路段,沿纵坡分层,逐层填压密实,采用机械碾压时,分层最大松铺厚度不应超过25cm。机械施工时,根据各段落工地地形、路基横断面形状和土方调配图等,合理的规定运行路线。土方集中工点,制订全面、详细的运行作业图据以指导施工。两侧取土,填高在3m以内的路堤用推土机从两侧分层堆填,并配合平地机分层整平。土的含水量不够时,用洒水车洒水,并用压路机分层碾压。用平地机配合少量人工整修边坡和路基表面及路拱拱度。在山坡上作半挖半填路基

15、时,从高处开始用推土机挖切,顺路中线逐渐向下,将土向下推到半填路基上,并从填土最低处开始填筑碾压。根据现场作业面,运用压路机或手扶式振动压路机分层碾压密实。取土点运距在1km或以上范围时,用松土机械翻松,用挖掘机、装载机配合自卸汽车运输,用平地机平整填土,压路机配合洒水车碾压。挖掘机、装载机与自卸汽车配合运输时,合理布置取土场地的汽车运输路线,设置必要的标志。汽车配备数量,根据运距和车型确地,其原则是满足挖装设备能力的需要。(四)、土石路堤的填筑1.填料要求一般情况下,石块强度大于20Mpa时,就不易被压路机压碎,所以当土石混合料中石料强度大于20Mpa时,其粒径不得超过压实层厚度的2/3,超

16、过的予以清除,这有利于压实均匀,并在填筑时,不致使上下层石块重叠,避免碾压时不稳定。当土石混合料中所含石块为软质岩或极软岩(强度小于15Mpa)时,易为压路机压碎,不存在强度较大石块产生的问题,故其粒径可与压实层厚度相同,但不宜超过层厚,超过的应打碎。2.填筑方法土石路堤不得采用倾填方法,只能采用分层填筑,分层压实。当土石混合料中石料含量超过70%时,应采用人工铺填,即先铺填大块石料,且大面向下,放置平稳,再铺小石块石料、石渣或石屑嵌缝找平,然后碾压。当土石混合料中石料含量小于70%时,可用推土机将土石混合料铺填,每层铺填厚度应根据压实机械类型和规格确定,不宜超过40cm。用机械铺填时注意避免

17、硬质石,特别是集中在一起的尺寸大的硬质石块。3.注意事项若将压实后渗水性差的细粒土填在路堤两侧,则雨后填筑于路堤中部渗水性好的土吸收的水分无法排除而降低路堤承载力,甚至路堤中部形成水囊,使路面严重破坏。所以,压实后渗水性差异较大的土石混合填料应分层或分段填筑,不宜纵向分幅填筑。如确需纵向分幅填筑,应将压实后渗水性良好的土石混合料填筑于路堤两侧。土石混合填料一般来自不同的路段。如果均匀硬质石料,则不论石料类别如何,可混在一起填筑,如果均匀软质石料且压实后的渗水性基本相同,也可混在一起填筑。如分层或分段填筑有困难,则应将硬质石块的混合料铺于填筑层的下面,且石块不得过分集中或重叠,上面再铺软石质料混

18、合料,然后整平碾压。由于填石路堤空隙大,在行车作用之下易产生推移。所以,为使路面稳定,并保持较好的平整度,以利舒适行车。在土石路堤的路床顶面以下50cm范围内填筑符合路床要求的土并分层压实,可使在路床高程范围之内强度均匀一致,并有利于加强路面结构与土石路堤之间的结合。炉体表土清理压实图2-1-1压路机压实承包人自检填报质量验收通知单进入下一道工序挖除树根,排除地表水清除表层淤泥、杂草平地机、推土机整平施 工 测 量 放 样 不 合 格 合格 路堤填筑采用机械化施工,施工的操作程序如下图。压路机压实平地机整平大型自卸车装土推土机推土挖掘机取土 第二节 路基压实一土质路基的压实填土路堤压实施工工序

19、流程如下图所示。挖路基利用方或料场借方路提基层碾压 合格填方材料物理指标试验复检 不合格 合格填方,推土机推平翻松晾晒或其他措施含水量检测 不合格 平地基分层整平 合格 合格振动压路机碾压(分层) 承包人质量自检(压实度) 不合格填报填方质量验收通知单 合格填报路基质量认可1. 铺筑试验路段确定路基压实的最佳方案影响路基压实的主要因素有土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度。路基碾压时,并不是这些因素独立起作用,而是这些因素共同起作用。因此进行路基施工时,应用不同的施工方案做试验路段,从中选出路基压实的最佳方案。铺筑试验段需制订试验方案,其目的是在给定压路

20、机的情况下,找出达到压实标准的最经济的铺层厚度和碾压次数。确切地说,就是寻求铺层厚度与碾压次数之比的极大值。试验路段位置应选择在地质条件、断面形式均具有代表性的地段,路段长度不宜小于100cm。具体实施可以按以下步骤进行。取代表性土样做重型击实试验,确定土的最佳含水量和最大干密度dmax,并绘制干密度与含水量的关系曲线。根据土的干密度与含水量关系曲线控制土的含水量。确定铺层厚度和碾压遍数。一般可根据压路机械的功能及土质情况确定铺层厚度,高速公路一般应按松铺厚度 30cm进行试验,以确保压实层的匀质性。砂性土需碾压次数少,粘性土需碾压次数多。光轮压路机碾压次数较高,轮胎式压路机次之,振动式压路机

21、和夯击机次数最少。通过试验段的铺筑及有关数据的检测,写出试验报告,最后确定土的适宜铺筑厚度、所需压实遍数及填土的实际含水量,以利施工中掌握控制。2.根据土壤性质,选择确定压实机械土壤的性质不同,有效的压实机械也不同。正常情况下,碾压砂性土采用振动压路机效果最好,夯击式压路机次之,光轮压路机最差;碾压粘性土采用捣实式和夯击式最好,振动式稍差。各种压路机都有其特点,可以根据土质情况合理选用。对于路基填土压实采用振动压路机或3550t轮胎压路机进行。3.含水量的检测与控制强度与稳定性主要是通过压实得以提高,压实度受含水量的制约,保证压实最佳的含水量才能取得最大干密度,也就是有效地控制含水量后,才能可

22、靠地压实到压实度标准。土的含水量控制在高于压实最佳含水量碾压是确保正常施工的条件,但不能超过最佳含水量 1% ,这时所得效果最好,施工中当需要对土采用人工加水时,达到最佳含水量所需要加水量可按下式估算: Q m=(0 ) 1+0式中:m所需加水量(kg); 0土原来的含水量(以小数计); 土的压实最佳含水量(以小数计); Q需要加水的土的质量(kg)。需要加的水在取土的前一天浇洒在取土坑内的表面,使其均匀渗入土中,也可将土运至路堤上后,用水车均匀适量地浇洒在土中,并用拌和设备拌和均匀。4.压实施工通过上述的准备工作,在确定了所采用的压实机械、需要的压实遍数、最佳含水最后,对路基进行压实施工。碾

23、压前,检查土的含水量是否合适,如果不合适,不要急于碾压,而是要采取处理措施,过湿就摊铺晾晒,过干则撒水润湿。开始时宜用慢速,最大速度不宜超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机一般重叠0.40.5m,对三轮压路机一般重叠后轮宽的1/2,前后相邻两区段(碾压区段之前的平整预压区段与其后的检验区段)宜纵向重叠1.01.5m。应达到无漏压、无死角,确保碾压均匀。采用振动压路机碾压时,第一遍不振动静压,然后先慢后快,由弱振至强振。运载车辆运行中,合理安排行车路线,充分利用大型车辆对路基的压实作用。大型车辆轴载大,对路基具有压实作用,但是长

24、时间在同一路线上行驶,会导致过度碾压,形成车撤,反而对路基有害。因此,施工时尽量让车辆在路基全幅宽度内分开行驶。二、土石方路堤的压实1.土石路堤土石路堤的压实方法与技术要求,应根据混合料中巨粒土的含量多少确定。当混合料中巨粒土(粒径大于200cm的颗粒)含量多于 70%时,其压实作业接近于填石路堤,应按填石路堤的方法和要求进行。当混合料中巨粒土的含量低于50%时,其压实作业接近于填石路堤,应按前述填土路堤的方法和要求进行。第三节 挖方路基施工一、挖方路基施工特点本合同土方开挖3.2465万方,石方0.2397万方,路基最大开挖深度30米,一般平均开挖深度1米以内。挖方路基施工是本合同路基工程中

25、的一个重点。在山岭重丘地区修建公路,挖方路基常常是控制工程进度的关键。公路建成通车后,挖方路基地段又是养路部门养护的重点。由于挖方路堑是由天然地层构成的,天然地层在生成和演变的长期过程中,一般具有复杂的地质结构。处于地壳表层的挖方路堑边坡施工中受到自然和人为因素包括水文、水文地质、地面水、气候、地貌、设计与施工方案等的影响,比路堤边坡更容易发生变形破坏。路基出现的病害大多发生在路堑挖方地段上,诸如滑坡、崩坍、落石、路基翻浆等。路基大断面的开挖施工,破坏了原有的山体平衡,施工方案选择不合理,边坡太陡,废方堆弃太近,草坡栽种、护面铺砌及挡墙施工不及时,排水不良等都会引起路堑边坡失稳、滑坍,严重时甚

26、至影响整个工程进度,这是挖方路基施工中经常出现的问题。施工中我们将从设计审查、施工方案选择、现场地质水文调查多方面把关,切实搞好挖方路基施工。二、挖方路基施工前准备工作1.征地拆迁工作征地拆迁工作是路基施工准备阶段的主要工作,其范围可分为临时设施用地(包括生活区、生产区、临时道路用地)和路基施工设计边线占地两部分。施工单位进场前提供给业主一份施工用地平面位置图,说明使用用途、需拆迁建筑物的结构类型、建筑面积以及共它构造物的规格、数量。2.测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,施工单位根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资料交

27、监理工程师审核。承包人根据监理工程师批准的定线数据进行施工放线。按规范中规定,路基施工前,应根据恢复的路线中线标、设计图、施工工艺和有关规定钉出路基用地界桩、路堑坡顶、边沟、取土坑、护坡道、弃土堆等的具体位置桩。道路中线桩直线部分每20m一个,每100m设一个永久性固定桩,曲线部分除20m设一整里程桩外,曲线的起点、终点、圆缓点、缓圆点都应设置固定桩。在中线桩施测后,进行横断面测量,然后根据路基横断面图及实测标高进行边桩放线。在挖方断面的坡顶点位置上,钉开挖断面的边桩,边桩上应注明里程、挖深(m),左右边桩以拼音字头或英文字头表示。一般在距边桩一定距离的外方,设栓(护)桩,以备边桩丢失后及时恢

28、复。同时导线点、水准点应设立特殊标志,进行保护以免施工中遭到破坏。承包人经过准确放样后,提供放样数据及图表,报监理工程师审批。经批准后承包人才可进行清表开挖。测量精度应满足交通部颁有关公路工程验收标准或合同规定标准。3.施工前的复查和试验路基施工前,施工人员对路基工程范围的地质水文情况进行详细调查,通过取样试验确定其性质和范围,并了解附近既有建筑物对特殊土的处理方法。对有岩石的地段要掌握岩层风化、龟裂程度,岩层的层理、节理、片理状态,对于易崩塌地带的断层和土质变化区段的情况尤应给予特别的重视。土工试验取样一般按设计文件提供的资料每一种土类取样不少于三组,也有按桩号取样进行土工常规试验的。公路路

29、基施工技术规范(JTJ033-95)规定,挖方、借土场用做填料的土应进行下列试验项目,其试验方法按公路土工试验规程(JTJ051-93)办理:液限、塑限、塑性指数、天然稠度和液性指数;颗粒大小分析试验;含水量试验;密度试验;相对密度试验;土的击实试验;土的强度试验(CBR值);有机质含量试验(必要时);易溶盐含量试验(必要时)。4.开挖前路堑的排水设施由于水是造成路堑各种病害的主要原因,所以不论采取何种开挖方法,均应保证开挖过程中及竣工后的有效排水。做到:在路堑开挖前做好截水沟,土方工程施工期间修建临时排水沟。临时排水设施与永久性排水设施相结合,流水不得排于农田、耕地,污染自然水源,也不得引起

30、淤积和冲刷。路堑施工时注意经常维修排水沟道,保证流水畅通。渗水性土质或急流冲刷地段的排水沟应予以加固,防渗防冲。水文地质不良地段,必须严格搞好堑顶排水。引走一切可能影响边坡稳定的地面水和地下水,在路堑的线路方向上保持一定的纵向坡度(单向或双向)以利排水。三、土方路堑的开挖1.土方路堑的开挖方式,土方路堑开挖根据路堑深度和纵向长度,开挖方式可以分为横挖法、纵挖法及混合式开挖法三种。横挖法对路堑整个横断面的宽度和深度从一端或两端逐渐向前开挖的方式称 为横挖法。多层横向全宽挖掘法适用于开挖深而短的路堑,土方工程数量较大时,各层应纵向拉开,做到多层、多方向出土,可安排较多的劳动力和施工机械,以加快施工

31、进度。每层挖掘深度根据工作方便和施工安全而安定,人力横挖法施工时,一般1.52.0m;机械横挖法施工时,每层台阶深度可加大到3m4m。横挖法适用于机械化施工,以推土机堆土配合装载机和自卸车运土较为有利,边坡修整和施工排水沟由人力与平地机修刮完成。纵挖法分层纵挖法:沿路堑全宽以深度不大的纵向分层挖掘前进的作业方式称为分层纵挖法,施工中当路堑的长度较短(不超过100m),开挖深度不大于3m,地面较陡时,宜采用推土机作业,其适当运距为2070m,最远不宜大于100m,当地面横坡较平缓时,表面宜横向铲土,下层的土宜纵向推运;当路堑横向宽度较大时,宜采用两台或多台推土机横向联合作业;当路堑前傍陡峻山坡时

32、,宜采用斜铲推土。通道纵挖法:沿路堑纵向挖掘一通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,按此方向直至开挖到挖方路基顶面标高,这是一种快速施工的有效方法,通道可作为机械通行、运输土方车辆的道路,便于土方挖掘和外运的流水作业。分段纵挖法:沿路堑纵向选择一个或几个适宜处,将较薄一侧路堑横向挖穿,将路堑在纵方向上按桩号分成两段或数段,各段再纵向开挖。本办法适用于路堑过长,弃土运距过远的傍山路堑,或一侧的堑壁不厚的路堑开挖,同时还应满足其中间段有经批准的弃土场、土方调配计划有多余的挖方废弃的条件。混合式开挖法即将横挖法与通道纵挖法混合使用,适用于路堑纵向长度和挖深都很大时,先

33、将路堑纵向挖通后,然后沿横向坡面挖掘,以增加开挖坡面。每一个坡面设一个机械施工班组进行作业。2.挖方路基机械化施工本合同路基施工的特点是,合同工期要求短,质量要求高,标段内工程土方量相对较大,同时由于土方施工作业受季节影响,因此,必须很好地组织机械化施工。 械化施工组织机构,如图路基施工队材料组机械组工程组燃润科配件工地巡检维修保养技术负责人施工工长路基机械作业班测量检验机械配套及选型本合同段质量要求高,工期紧,任务重,填筑土方运距远,要真正做到合理的机械配套,除考虑到工程数量、施工方案、工期、技术标准要求、当地的水文地质情况、本单位的实际情况外,还要考虑到设备的适应性、先进性、经济性和可靠性

34、。a.设备的适应性、可靠性土方运距:当土方的运输距离小于100m时,选用推土机,100500m或500m时应选自卸车运土。施工条件的要求:机械设备要满足场地的作业条件。机械组合尽可能并列化:主要设备配备2台以上,这样平时可以多开工作面,加快施工进度。一旦因机械故障停机时,2台(或多机时)可以及时调整,不至造成全面停工,这在工程施工中是经常遇到的问题。b.同一流程上各种机械的生产率应相互匹配在土方工程施工中往往是多种机械联合作业,例如挖方施工作业程序, 填方段推土开挖装车运输 弃土场其中有一个环节不匹配就会造成待装车过多或自卸车不足的现象,因此在施工组织中及时合理地调度和安排。c.科学地进行机械

35、保养与维修由于土方施工灰尘大,对推土机、装载机、自卸车的空气滤芯双套配置,收工后将灰尘大的滤芯交机械修理班。将已经吹洗干净的滤芯取回,以求得在机械正常运转情况下的最大生产能力。d.保证燃油料和机械配件的供应燃油料的供应是机械施工的保证,一方面在交通方便的地方请加油站在工地设点,加油站负责日常加油定期结算;另一方面工地交通不便时,可经有关部门批准在工地设地下油罐及加油泵,由专人管理。油罐的储量要满足用油高峰期的需要,并与石油供应商建立好供应合同。在油库附近要严禁烟火,做好治安防火工作。对加油管理有相应的办法和制度。除此之外,为保证工地用油(有些大型设备收工后停在工地),配备有专用的加油车辆,加油

36、车辆每天提早到达工地,开工前为工地机械加好油。工程施工准备阶段,就进场的设备与配件的供应应进行市场调查,询价选定供货商以保证机械修理换件能在最短时间内解决,提高机械的使用率。 方机械施工做业组机械配置如表做业组土方机械配置表(一)机械名称规格型号数量(台)用途产地备注推土机TY2201推土国产运距为300m时,日产量可达1500m3/8h平均运距5001000m时,为1000m3/8h,此时可增加运输车辆调整产量TY1801推草皮国产推土机1401拖羊角碾天津装载机ZL502装土厦门自卸汽车15t4运土国产平地机PY1601整平天津做业组土方机械配置表(二)机械名称规格型号数量(台)用途产地备

37、注推土机TY2201推土国产平均运距为500m时,日产量可达1200m3/台1401推草皮天津装载机ZL501装土厦工ZL401装土临沂自卸车黄河8t6运土济南 做业组土方机械配置表(三)机械名称规格型号数量(台)用途产地备注挖掘机PC200-51挖装土日本平均运距为500m时,日产量可达1600m3/台班PC200-61挖装土日本平地机PY1601整平天津自卸汽车15t8运土国产(3)注意事项:a.作业面段落的划分:路基土石方机械施工都是流水作业,作业面设置是否合理直接影响工程进度、机械效率和质量要求。较为合理的做法是,每一个土方机械作业班应设置23个作业面,每个作业面长150200m,日完

38、成土方量1000m32000m3之间,汽车运输道路应保证装车、会车不受影响,并做好排水工作。b.每一配套组内必须配有一名机械保养工,以便随时进行检修,或配有专用维修车辆,工地通过对讲机联系,发现故障,及时维修。c.严格招待机械操作、驾驶、保养、安全各项规章制度。四、石方路堑开挖本工程中的质为次坚石2397m3,石质路堑采用梯段松动爆破方法,自上而下分级开挖。在事前14天先做爆破设计,报监理工程师批准后再施工。根据山体及线路走向,选用深孔或浅孔爆破进行开挖。深路堑按35m为一梯段,以潜孔钻机钻孔,人工装药堵塞,微差毫秒、非电雷管、塑料导爆管引爆。边坡采用预裂爆破办法控制。浅路堑和距路床顶面3m以

39、内岩石采用浅孔爆破方法施工,严格控制炮孔深度、数量和装药量。自上而下分级清刷边坡和平台成型。及时进行防护工程施工并做好排水系统。石方爆破要制订严密的安全措施,经当地公安部门批准,确保施工安全。以推土机配合装载机或挖掘机装车,用自卸汽车运输弃开弃土场或填筑路堤。用于填方的大石块要经改炮后再装车。(1)爆破施工工艺:A、准备工作测量放样,在地面上标出开挖边界线。清除施工范围内的植被、拆除不允许保留的地面设施。修筑机械施工道路。开挖土层至石方分界面。测量出路堑横断面,进行爆破设计。B、爆破方法为了确保安全、质量和工期,爆破方法均采用梯段松动爆破。C、开挖顺序开工前对地质资料进行详细核对,作出周密的爆

40、破规划和设计。爆破开挖应自上而下进行,规划好爆破作业面,使爆破和挖运平行流水作业,做到互不干扰,保证安全。D、边坡处理边坡的平整度和稳定性是路堑开挖的关键问题,应十分重视。路堑上部土层,软石层采用机械刷坡,对于石质边坡采用预裂爆破,分次进行,每次预裂爆破深度应深于每一次台阶1m左右。E、爆破参数初步设计台阶高度H(根据爆破点深度确定)H35m炮孔布置形式:采用梅花形孔眼参数:孔径d=100,炮孔间距a1.15W=2.764.6m ,实际抵抗线W=0.5H=1.52.5m 钻孔深度L,采用垂直钻孔: 超钻深度h1(0.20.3)W=0.40.6m,LH+h1=3.45.6m,堵塞长度:h0=2.

41、53.0m单孔装药量:按以下经验公式并依据现场“试炮”合理确定。QtqHaW q0.20.4kg/m3预裂爆破和光面爆破:采用100钻机钻孔,钻孔角度与设计边坡一致。孔距a1.01.2 m线装药高度q0.30.35kg/m孔口余高0.8 m堵塞长度0.6 m(2)爆破网络深孔爆破采用导爆管,非电毫秒复式起爆网络。(3)爆破器材炸药:2#岩石炸药:用于起爆炸药(标准卷装)占10%。乳化炸药:有水时用,当采用100钻孔直径时,可制成80400药卷。非电毫秒雷管:可采用5、6、8、10、12段毫秒雷管。导爆管:8 m 或10m导爆管。塑料连通管。(4)保证爆破施工、安全、质量的技术措施为了确保边坡的

42、稳定和平整度,除坚持采用预裂爆破或光面爆破外,根据实际情况,适当增大边坡保护层。在进行深孔爆破时,要减小梯段高度,实行多段别微差,尽量减少一次爆破药量和分段药量以避免振动山体。采用先进的爆破技术,对于石质坚硬,整体较好的岩层中进行深孔爆破时,应用宽间距爆破技术,通过增大孔距,减小排距,充分利用炸药能量,这样在爆破面积和单位耗药量不变的情况下,可以改善破碎质量。采用微差爆破技术,改善破碎质量和控制爆破振动。爆破设计和现场指导由专业爆破工程师负责,并建立爆破设计审批制度,爆破设计和规划由主管部门组织专家审查,并征取当地公安部门的同意,方可实施。设置专职安全员检查爆破器才和组织安全防护,妥善保管好火药、雷管等火工品,做到按定额发料,放火、防潮。第四节 涵洞的施工本标段共有涵洞构造物11道(圆管涵1道,石拱涵10道),对不同的构造物,我公司采用不同的施工工艺:a)、圆管涵: 采用人工配合挖掘机开挖基坑,圆管涵从业主指定的厂家购进,并分批抽检,进行三点抗压试验,汽车运输、吊车安装。其施工工艺流程为:施工放样挖基验收铺设垫层、浆砌底座验收吊装圆管涵验收回填b)、石拱涵: 在每道盖板涵开工之前,我公司施工人员认真熟悉图纸,并按规范要求每46m设沉降缝一道。人工配合挖掘机开挖基坑后,对基底进行整平压实

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
