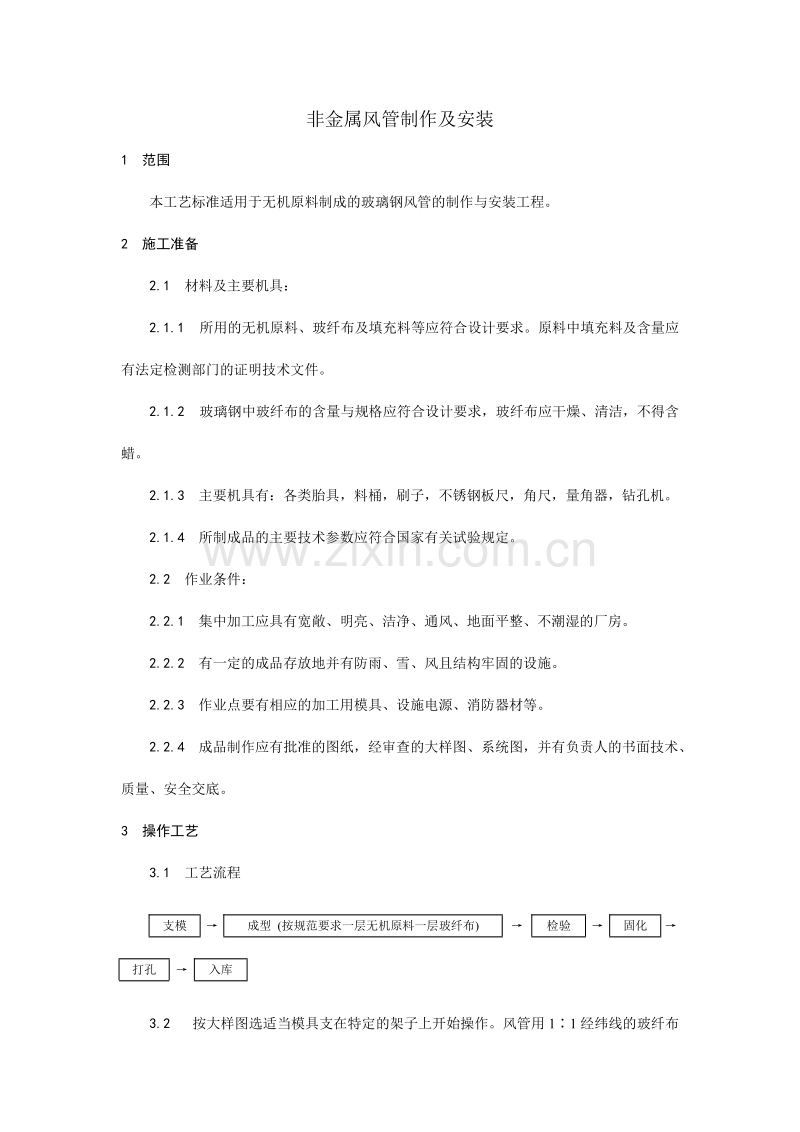

1、非金属风管制作及安装1 范围 本工艺标准适用于无机原料制成的玻璃钢风管的制作与安装工程。2 施工准备 2.1 材料及主要机具: 2.1.1 所用的无机原料、玻纤布及填充料等应符合设计要求。原料中填充料及含量应有法定检测部门的证明技术文件。 2.1.2 玻璃钢中玻纤布的含量与规格应符合设计要求,玻纤布应干燥、清洁,不得含蜡。 2.1.3 主要机具有:各类胎具,料桶,刷子,不锈钢板尺,角尺,量角器,钻孔机。 2.1.4 所制成品的主要技术参数应符合国家有关试验规定。 2.2 作业条件: 2.2.1 集中加工应具有宽敞、明亮、洁净、通风、地面平整、不潮湿的厂房。 2.2.2 有一定的成品存放地并有防

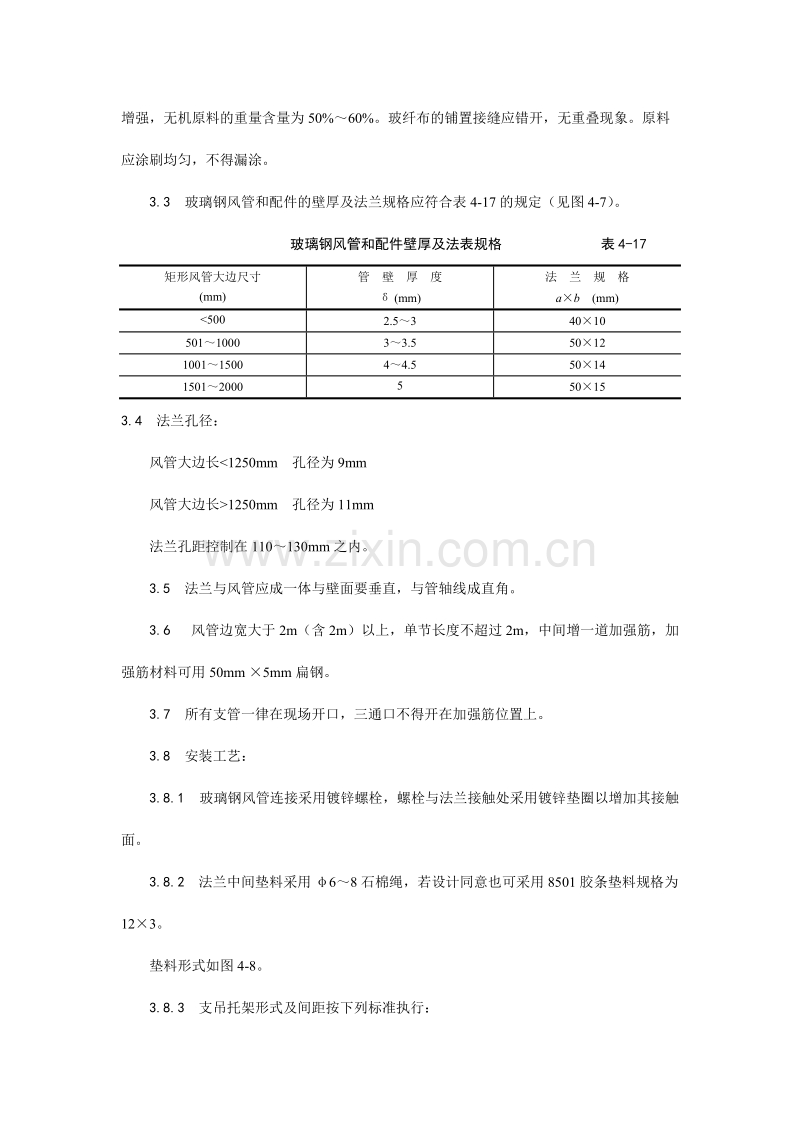

2、雨、雪、风且结构牢固的设施。 2.2.3 作业点要有相应的加工用模具、设施电源、消防器材等。 2.2.4 成品制作应有批准的图纸,经审查的大样图、系统图,并有负责人的书面技术、质量、安全交底。3 操作工艺 3.1 工艺流程支模成型 (按规范要求一层无机原料一层玻纤布)检验固化打孔入库 3.2 按大样图选适当模具支在特定的架子上开始操作。风管用11经纬线的玻纤布增强,无机原料的重量含量为50%60%。玻纤布的铺置接缝应错开,无重叠现象。原料应涂刷均匀,不得漏涂。 3.3 玻璃钢风管和配件的壁厚及法兰规格应符合表4-17的规定(见图4-7)。 玻璃钢风管和配件壁厚及法表规格 表4-17矩形风管大边

3、尺寸(mm)管 壁 厚 度 (mm)法 兰 规 格ab (mm)5002.534010501100033.550121001150044.5501415012000550153.4 法兰孔径: 风管大边长1250mm 孔径为11mm 法兰孔距控制在110130mm之内。 3.5 法兰与风管应成一体与壁面要垂直,与管轴线成直角。 3.6 风管边宽大于2m(含2m)以上,单节长度不超过2m,中间增一道加强筋,加强筋材料可用50mm 5mm扁钢。 3.7 所有支管一律在现场开口,三通口不得开在加强筋位置上。 3.8 安装工艺: 3.8.1 玻璃钢风管连接采用镀锌螺栓,螺栓与法兰接触处采用镀锌垫圈以增

4、加其接触面。 3.8.2 法兰中间垫料采用68石棉绳,若设计同意也可采用8501胶条垫料规格为123。 垫料形式如图4-8。 3.8.3 支吊托架形式及间距按下列标准执行: 风管大边1000mm 间距1000mm 间距2.5m(不超过) 3.8.4 因玻璃钢风管是固化成型且质量易受外界影响而变形,故支托架规格要比法兰高一档(见表4-18)以加大受力接触面。 支托架规格(mm) 表4-18风管大边长托 盘吊 杆2000504.512 3.8.5 风管大边大于2000mm,托盘采用5#槽钢为加大受力接触面。要求槽钢托盘上面固定一铁皮条,规格为100mm(宽)1.2mm(厚),见图4-9。 3.8.

5、6 所有风管现场开洞、孔位置规格要正确、要求先打眼后开洞。 3.9 验收每批产品之后,将检查结果上报监理工程师审核,不合格的产品不能用于工程安装,责任供货单位或厂家进行处理。 3.10 成品抽查率按系统的5%进行检验。4 质量标准 4.1 玻璃钢风管内表面应平整光滑(手感好),外表面应整齐美观,厚度均匀,边缘无毛刺,不得有气泡(气孔)分层现象,外表面不得扭曲、不平度不大于3mm,内外壁的直线度每米不大于5mm。 4.2 法兰与风管应成一体与壁面要垂直,与管轴线成直角。不垂直度不大于2mm。 4.3 法兰自身表面应平整,不平度不大于2。 4.4 法兰孔要打在法兰中心线(除去壁厚),并保证在一条直

6、线上。误差不得超过2mm。 4.5 风管两对角钱之差不大于3mm。 4.6 管表面气泡数量每平米不得多于5个,气泡单个面积不大于10mm2。 4.7 每节管可见裂纹,不得超过二处,裂纹不得超过管长的十分之一,裂纹距管边缘不得小于50mm,管件严禁有贯通性裂纹。5 成品保护 5.1 每批产品应附有抽检试验报告和出厂合格证。运至现场的成品必须是合格产品。 5.2 运输时注意成品保护,不得碰撞摔损。成品存放地要平整并有遮阳防雨措施。码放时总高度不得超3m,上面无重物压力。 5.3 运至工地的风管及管件应有统一正确的安装顺序编号及编号图。6 应注意的质量问题 6.1 支吊托架的预埋件或膨胀螺栓位置应正确,牢固可靠,不得设在风口或其它开口处。 6.2 法兰垫料不是凸出法兰外面,连接法兰的螺栓拉力要均,方向一致(螺母在同一侧),以免螺孔受损。 6.3 风管在安装时不得碰撞或从架上摔下,连接后不得出现明显扭曲。7 质量记录 7.1 进场设备检验记录表。 7.2 预检工程检查记录单。 7.3 隐蔽工程检查记录。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
